Passer au contenu principal
EL MASSOUDI Abdelouahid| ZARGUAN Said
GESTIO DE PROJET
LOGISTIQUE
Création d’une plateforme logistique
au Tanger Med
EL MASSOUDI Abdelouahid| ZARGUAN Said
GESTIO DE PROJET
LOGISTIQUE
Création d’une plateforme logistique
au Tanger Med
EL MASSOUDI Abdelouahid| ZARGUAN Said
GESTIO DE PROJET
LOGISTIQUE
Création d’une plateforme logistique
au Tanger Med
2

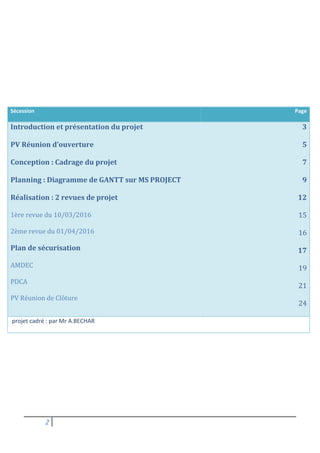

Sécession Page
Introduction et présentation du projet
PV Réunion d’ouverture
Conception : Cadrage du projet
Planning : Diagramme de GANTT sur MS PROJECT
Réalisation : 2 revues de projet

1ère revue du 10/03/2016

2ème revue du 01/04/2016
Plan de sécurisation
AMDEC
PDCA
PV Réunion de Clôture
3
5
7
9
12
15
16
17
19
21
24
projet cadré : par Mr A.BECHAR
3

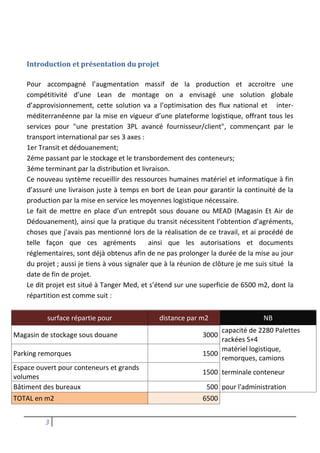

Introduction et présentation du projet
Pour accompagné l’augmentation massif de la production et accroitre une
compétitivité d’une Lean de montage on a envisagé une solution globale
d’approvisionnement, cette solution va a l’optimisation des flux national et inter-
méditerranéenne par la mise en vigueur d’une plateforme logistique, offrant tous les
services pour "une prestation 3PL avancé fournisseur/client", commençant par le
transport international par ses 3 axes :
1er Transit et dédouanement;
2éme passant par le stockage et le transbordement des conteneurs;
3éme terminant par la distribution et livraison.
Ce nouveau système recueillir des ressources humaines matériel et informatique à fin
d’assuré une livraison juste à temps en bort de Lean pour garantir la continuité de la
production par la mise en service les moyennes logistique nécessaire.
Le fait de mettre en place d’un entrepôt sous douane ou MEAD (Magasin Et Air de
Dédouanement), ainsi que la pratique du transit nécessitent l’obtention d’agréments,
choses que j’avais pas mentionné lors de la réalisation de ce travail, et ai procédé de
telle façon que ces agréments ainsi que les autorisations et documents
réglementaires, sont déjà obtenus afin de ne pas prolonger la durée de la mise au jour
du projet ; aussi je tiens à vous signaler que à la réunion de clôture je me suis situé la
date de fin de projet.
Le dit projet est situé à Tanger Med, et s’étend sur une superficie de 6500 m2, dont la
répartition est comme suit :
surface répartie pour distance par m2 NB
Magasin de stockage sous douane 3000
capacité de 2280 Palettes
rackées S+4
Parking remorques 1500
matériel logistique,
remorques, camions
Espace ouvert pour conteneurs et grands
volumes
1500 terminale conteneur
Bâtiment des bureaux 500 pour l'administration
TOTAL en m2 6500
4

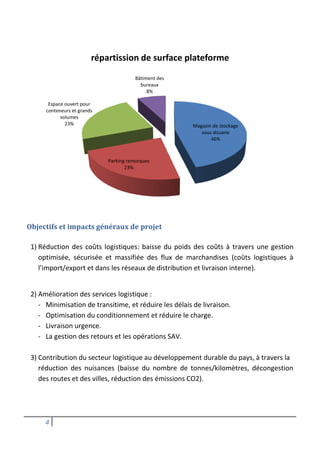

Objectifs et impacts généraux de projet
1) Réduction des coûts logistiques: baisse du poids des coûts à travers une gestion
optimisée, sécurisée et massifiée des flux de marchandises (coûts logistiques à
l’import/export et dans les réseaux de distribution et livraison interne).
2) Amélioration des services logistique :
- Minimisation de transitime, et réduire les délais de livraison.
- Optimisation du conditionnement et réduire le charge.
- Livraison urgence.
- La gestion des retours et les opérations SAV.
3) Contribution du secteur logistique au développement durable du pays, à travers la
réduction des nuisances (baisse du nombre de tonnes/kilomètres, décongestion
des routes et des villes, réduction des émissions CO2).
Parking remorques
23%
Espace ouvert pour
conteneurs et grands
volumes
23%
répartission de surface plateforme
4
Objectifs et impacts généraux de projet
1) Réduction des coûts logistiques: baisse du poids des coûts à travers une gestion
optimisée, sécurisée et massifiée des flux de marchandises (coûts logistiques à
l’import/export et dans les réseaux de distribution et livraison interne).
2) Amélioration des services logistique :
- Minimisation de transitime, et réduire les délais de livraison.
- Optimisation du conditionnement et réduire le charge.
- Livraison urgence.
- La gestion des retours et les opérations SAV.
3) Contribution du secteur logistique au développement durable du pays, à travers la
réduction des nuisances (baisse du nombre de tonnes/kilomètres, décongestion
des routes et des villes, réduction des émissions CO2).
Magasin de stockage
sous douane
46%
Parking remorques
23%
Bâtiment des
bureaux
8%
répartission de surface plateforme
4
Objectifs et impacts généraux de projet
1) Réduction des coûts logistiques: baisse du poids des coûts à travers une gestion
optimisée, sécurisée et massifiée des flux de marchandises (coûts logistiques à
l’import/export et dans les réseaux de distribution et livraison interne).
2) Amélioration des services logistique :
- Minimisation de transitime, et réduire les délais de livraison.
- Optimisation du conditionnement et réduire le charge.
- Livraison urgence.
- La gestion des retours et les opérations SAV.
3) Contribution du secteur logistique au développement durable du pays, à travers la
réduction des nuisances (baisse du nombre de tonnes/kilomètres, décongestion
des routes et des villes, réduction des émissions CO2).
Magasin de stockage
sous douane
46%
répartission de surface plateforme
5

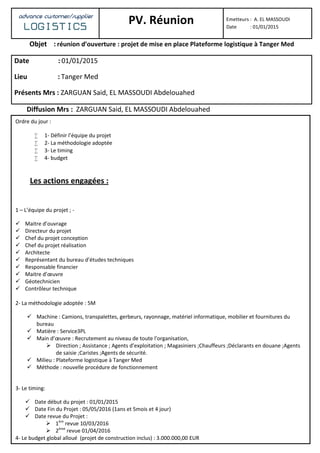

PV Réunion d’ouverture
1- PV REUNION
D’OUVERTURE
advance customer/supplier
LOGISTICS PV. Réunion Emetteurs : A. EL MASSOUDI
Date : 01/01/2015
Objet : réunion d’ouverture : projet de mise en place Plateforme logistique à Tanger Med
Date : 01/01/2015
Lieu : Tanger Med
Présents Mrs : ZARGUAN Said, EL MASSOUDI Abdelouahed
Diffusion Mrs : ZARGUAN Said, EL MASSOUDI Abdelouahed
Ordre du jour :
 1- Définir l’équipe du projet
 2- La méthodologie adoptée
 3- Le timing
 4- budget
Les actions engagées :
1 – L’équipe du projet ; -
 Maitre d’ouvrage
 Directeur du projet
 Chef du projet conception
 Chef du projet réalisation
 Architecte
 Représentant du bureau d’études techniques
 Responsable financier
 Maitre d’œuvre
 Géotechnicien
 Contrôleur technique
2- La méthodologie adoptée : 5M
 Machine : Camions, transpalettes, gerbeurs, rayonnage, matériel informatique, mobilier et fournitures du
bureau
 Matière : Service3PL
 Main d’œuvre : Recrutement au niveau de toute l’organisation,
 Direction ; Assistance ; Agents d’exploitation ; Magasiniers ;Chauffeurs ;Déclarants en douane ;Agents
de saisie ;Caristes ;Agents de sécurité.
 Milieu : Plateforme logistique à Tanger Med
 Méthode : nouvelle procédure de fonctionnement
3- Le timing:
 Date début du projet : 01/01/2015
 Date Fin du Projet : 05/05/2016 (1ans et 5mois et 4 jour)
 Date revue du Projet :
 1ère
revue 10/03/2016
 2ème
revue 01/04/2016
4- Le budget global alloué (projet de construction inclus) : 3.000.000,00 EUR
Conception : Cadrage du projet
2- CONCEPTION :
CADRAGE DU
PROJET
8
advance customer/supplier
LOGISTICS

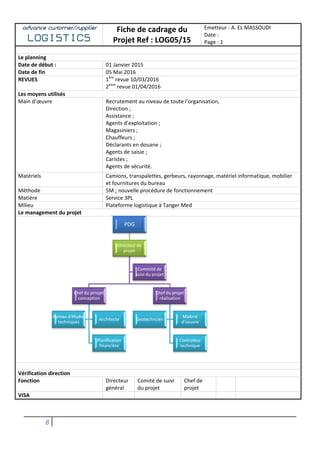

Fiche de cadrage du
Projet Ref : LOG05/15
Emetteur : A. EL MASSOUDI
Date :
Page : 1
Le planning
Date de début : 01 Janvier 2015
Date de fin 05 Mai 2016
REVUES 1ère
revue 10/03/2016
2ème
revue 01/04/2016
Les moyens utilisés
Main d’œuvre Recrutement au niveau de toute l’organisation,
Direction ;
Assistance ;
Agents d’exploitation ;
Magasiniers ;
Chauffeurs ;
Déclarants en douane ;
Agents de saisie ;
Caristes ;
Agents de sécurité.
Matériels Camions, transpalettes, gerbeurs, rayonnage, matériel informatique, mobilier
et fournitures du bureau
Méthode 5M ; nouvelle procédure de fonctionnement
Matière Service 3PL
Milieu Plateforme logistique à Tanger Med
Le management du projet
Vérification direction
Fonction Directeur
général
Comité de suivi
du projet
Chef de
projet
VISA
Directeur de
projet
Chef du prrojet
conception
Architecte
Bureau d'études
techniques
Planification
financière
8
advance customer/supplier
LOGISTICS
Fiche de cadrage du
Projet Ref : LOG05/15
Emetteur : A. EL MASSOUDI
Date :
Page : 1
Le planning
Date de début : 01 Janvier 2015
Date de fin 05 Mai 2016
REVUES 1ère
revue 10/03/2016
2ème
revue 01/04/2016
Les moyens utilisés
Main d’œuvre Recrutement au niveau de toute l’organisation,
Direction ;
Assistance ;
Agents d’exploitation ;
Magasiniers ;
Chauffeurs ;
Déclarants en douane ;
Agents de saisie ;
Caristes ;
Agents de sécurité.
Matériels Camions, transpalettes, gerbeurs, rayonnage, matériel informatique, mobilier
et fournitures du bureau
Méthode 5M ; nouvelle procédure de fonctionnement
Matière Service 3PL
Milieu Plateforme logistique à Tanger Med
Le management du projet
Vérification direction
Fonction Directeur
général
Comité de suivi
du projet
Chef de
projet
VISA
PDG
Directeur de
projet
Chef du projet
réalisation
Maitrre
d'oeuvre
Geotechncien
Controleur
technique
Architecte
Planification
financière
Commité de
suivi du projet
8
advance customer/supplier
LOGISTICS
Fiche de cadrage du
Projet Ref : LOG05/15
Emetteur : A. EL MASSOUDI
Date :
Page : 1
Le planning
Date de début : 01 Janvier 2015
Date de fin 05 Mai 2016
REVUES 1ère
revue 10/03/2016
2ème
revue 01/04/2016
Les moyens utilisés
Main d’œuvre Recrutement au niveau de toute l’organisation,
Direction ;
Assistance ;
Agents d’exploitation ;
Magasiniers ;
Chauffeurs ;
Déclarants en douane ;
Agents de saisie ;
Caristes ;
Agents de sécurité.
Matériels Camions, transpalettes, gerbeurs, rayonnage, matériel informatique, mobilier
et fournitures du bureau
Méthode 5M ; nouvelle procédure de fonctionnement
Matière Service 3PL
Milieu Plateforme logistique à Tanger Med
Le management du projet
Vérification direction
Fonction Directeur
général
Comité de suivi
du projet
Chef de
projet
VISA
9
Planning : Diagramme de GANTT sur MS PROJECT
3- PLANNING :
DIAGRAMME DE
GANTT SUR MS
PROJECT

Tableau des taches du projet
code tâche durée/jour antériorité
DATE DE
DEBUT
DATE DE
FIN
A Lancement du projet 1 - 01/01/2015 01/01/2015
B Recueil des données (Caractéristiques: des charges, des flux entrants et sortants, des commandes) 18 A 02/01/2015 27/01/2015
C Conception (dimensionnement et l’implantation) 6 B 28/01/2015 04/02/2015
D Élaboration des dossiers techniques et le plan de construction et leur approbation 30 C 05/02/2015 18/03/2015
E Établissement des budgets 5 D 19/03/2015 25/03/2015
F Construction magasin + bâtiment de l'administration semi finis 180 E 26/03/2015 02/12/2015
G Aménagement de Parking pour remorques 30 E 26/03/2015 06/05/2015
H Aménagement espace entreposage conteneurs 30 E 26/03/2015 06/05/2015
I Finition du magasin 45 F 03/12/2015 03/02/2016
J Construction des quais 7 GI 04/02/2016 12/02/2016
K Finition de l'administration 30 F 03/12/2015 13/01/2016
L Asphaltage du parc et plateforme et Construction d'une route 7 HJK 15/02/2016 23/02/2016
M câblage les armoires et branchement d'électrique 5 L 24/02/2016 01/03/2016
N installation des portiques élévateurs des conteneurs 25 M 02/03/2016 05/04/2016
O Achat des racks a palettes et les équipements de stockage 3 M 02/03/2016 04/03/2016
P Installation les équipements de stockage (Rayonnage) 8 O 07/03/2016 16/03/2016
Q Achat des équipements des bureaux 3 M 02/03/2016 04/03/2016
R Mise en place les équipements des bureaux (Mobilier / Matériel et installation informatique) 6 Q 07/03/2016 14/03/2016
S Recrutement et formation 14 RP 06/04/2016 25/04/2016
T Achat du matériel logistique 6 R 15/03/2016 22/03/2016
V Achat de la flotte du transport 6 R 15/03/2016 22/03/2016
W Surveillance de l’avancement 3 STV 26/04/2016 28/04/2016
x Surveillance des budgets 8 STV 26/04/2016 05/05/2016
Z fin de projet 0 X 05/05/2016 05/05/2016
Les détailles de tableau des tâche est joignez sous forme classeur Excel
Début du projet 01/01/2015
Fin du projet 05/05/2016
Chemin créatique ABCDEFIJLMNSXZ
Duré du projet 1an 5 mois 4 jours
N° Nom de la tâche Début Tri 1, 2015 Tri 2, 2015 Tri 3, 2015 Tri 4, 2015 Tri 1, 2016 Tri 2, 2016
Déc Jan Fév Mar Avr Mai Jui Jul Aoû Sep Oct Nov Déc Jan Fév Mar Avr Mai Jui
0 Projet1 Jeu 01/01/15
1 Lancement du projet Jeu 01/01/15 1 our
2 Recueil des données (Caractéristiques: des charges,des flux entrants et sortants, des comm Ven 02/01/15 1 jours
3 Conception (dimensionnement et l'implantations) Mer 28/01/15 6 jours
4 élaboration des dossiers techniques et le plans de construction et leurs approbation Jeu 05/02/15 30 jours
5 ‫ة‬tablissement des budgets Jeu 19/03/15 5 jours
6 Construction magasin + bâtiment de l'administration semi finis Jeu 26/03/15 180 jours
7 Aménagement de Parking pour remorques Jeu 26/03/15 30 jours
8 Amenagement espace entreposage conteneurs Jeu 26/03/15 30 jours
9 Finition du magasin Jeu 03/12/15 45 jours
10 Construction des quais Jeu 04/02/16 7 jours
11 Finition de l'administration Jeu 03/12/15 30 jours
12 Asphaltage du parc et plateforme et Construction d'une route Lun 15/02/16 7 jours
13 cabage les armoires et branchement d'électrique Mer 24/02/16 5 jours
14 installation des portiques elevateur des conteneurs Mer 02/03/16 25 jours
15 Achat des racks a palettes et les équipements de stockage Mer 02/03/16 3 jours
16 Installation les équipements de stockage ( Rayonnage) Lun 07/03/16 8 jours
17 Achat des equipement des bureaux Mer 02/03/16 3 jours
18 Mise en place les equipement des bureaux (Mobilier / Matériel et installation informatique) Lun 07/03/16 6 jours
19 Recrutement et formation Mer 06/04/16 14 jours
20 Achat du matériel logistique Mar 15/03/16 6 jours
21 Achat de la flotte du transport Mar 15/03/16 6 jours
22 Surveillance de l’avancement Mar 26/04/16 3 jours
23 Surveillance des budgets Mar 26/04/16 8 jours
24 fin de projet Jeu 05/05/16
Projet : Projet1
Date : Lun 08/01/15
Tâche Tâche reportée Tâches externes
Tâche critique Tâche critique reportée Récapitulatif du projet
Avancement Jalon reporté Regrouper par en-tête
Jalon Avancement reporté Échéance
Récapitulative Fractionnement
Veuillez trouvez ci-joint le projet crée par Microsoft Project 2003
Réalisation: 2 revues de projet
14
4- REALISATION :
2 REVUES DE
PROJET
1ère revue du 10/03/2016
advance customer/supplier
LOGISTICS PLAN D’ACTION N° R1 .03/16
Date émission : ...10/03/2016.............
Responsable PA : ZARGUAN Said
Page : ………….1/1……………
Titre : Revue de projet plateforme logistique
N° Sujet Action Délai MAJ R Suivi et méthode appliquée pour valider
l’efficacité de l’action
Construction bâtiment Bureaux
+ Magasin
En cours de réalisation Juillet 2014
Equipement de stockage Etablissement des plans de
-Rayonnage /palette
-Rayonnage / pneus
-Autre
S 01/14
Calcul de la capacité du magasin
Objectif : 2280 palettes S+4
S01/14
Voir la possibilité du stockage des produits
périssables
S 01/14
Matériel logistique Faire une étude pour achat et location du
matériel logistique
S 06/14
Main d’œuvre Identifier les besoins en ressources humaine S 09/14
Méthode logistique Faire la conception de la méthode du travail S 09/14
Date MAJ Version
Non commencée Réalisée à 33% Réalisée à 66% Réalisée à 100% Validée et efficace Réalisée non efficace Annulée
2ème revue du 01/04/2016
advance customer/supplier
LOGISTICS PLAN D’ACTION N° R2 .08/14
Date émission : ...01/04/2016.............
Responsable PA : ..A.EL MASSOUD
Page : ………….1/2……………
Titre : Revue de projet plateforme logistique
N° Sujet Action Délai MAJ R Suivi et méthode appliquée pour valider
l’efficacité de l’action
Finition Bureaux + Magasin En cours de réalisation Février 2015
Aménagement Parking
remorque + Espace
d’entreposage des conteneurs
et grands volumes
En cours de réalisation S 44/14
Equipement de stockage Mise en place du rayonnage S 09/15
Equipement des bureaux Achat du mobilier et fournitures des bureaux S 09/15
Installation du matériel informatique S 09/15
NTIC Contrat avec un opérateur de
télécommunication
S 14/15
Achat d’un logiciel WMS S 01/15
Choix et achat d’un logiciel de gestion de la
société
S 01/15
Contrat avec un bureau d’informatique S 09/15
17
Matériel logistique Matériel de manutention
Achat
2 transpalettes
1 gerbeur
1 chariot élévateur
Location
2 transpalettes
1 gerbeur
2 chariots élévateurs
Flotte de transport
Achat
3 ensembles routiers
2 camions porteurs
Location
2 ensembles routiers
1 camion porteur
S 50/14
Main d’œuvre Recrutement d’un directeur adjoint S 01/15
Recrutement de :
Une assistante
4 Agents d’exploitation
1 déclarant en douane
1 Agent de saisie
3 Magasiniers / caristes
5 Chauffeurs
2 Commis
1 Agent de sécurité
S 09/15
Méthode logistique Rédiger une procédure de travail S 14/15
Elaboration des processus de fonctionnement
de chaque service
S 14/15
Formation du personnel bureau au niveau des
logiciels
S 14/15
Plan de sécurisation
5- PLAN DE SECURISATION
AMDEC
PDCA
AMDEC
Tableau de cotation des modes de défaillance
Cotation Gravité (G) Fréquence (F) Détection (D)
1 Inexistant Faible A l'œil nu
3 Désagrément Moyenne Par un examen simple
5 Hors norme Fréquent Par un examen détaillé
8 Dangereux Très fréquent Par une analyse
10 Mortel Tous le temps Indétectable
NPR = GxFxD
Feuille d'analyse AMDEC
AMDEC Processus
Processus: Processus logistique Responsable : EL MASSOUDI Seuil : 70
Fiche technique : Date : Groupe de travail :
Fonction ou
Processus
Mode de défaillance Causes Effets
Mesures
préventives/
Moyens de
détection
G F D NPR
Travaux de
Construction
Retard au niveau du
dallage du magasin
Rupture du stock chez le
fournisseur
Influencer le délai du
rayonnage
3 1 3 9
Contrats clients
Ne pas respecter les
délais des contrats pour
le stockage
Délai de terminaison des
travaux reporté
Risque de résiliation des
contrats
8 3 5 120
Livrason client
ne pas livrer les client a
temps
Problème du matériel de
transport
Arreter le client 8 3 3 72
20
Livraison client
ne pas livrer les clients a
temps
Plan de chargement pas
respecté pas le
correspondant au cas du
transport en groupage
Arrêter le client 8 5 3 120
SI
Logiciel de gestion pas
cohérent
Conception du logiciel ne
correspond pas
parfaitement aux
besoins de la société
Non maîtrise des inputs et
outputs de l'organisation
5 3 5 75
Main d'œuvre
Ambigüité du personne
du bureau à l'utilisation
des logiciels
Mal formés
Perturbation l'enchaînement
du travail
3 3 3 27
Main d'œuvre démissions absence d'intérim Organisation perturbée 5 3 3 45
Main d'œuvre Conflits différance dans le travail Climat du travail non sain 5 3 3 45
Veuillez trouvez en joignez tableau AMDEC sous forme d’un classeur Excel
PDCA
advance customer/supplier
LOGISTICS PLAN D’ACTION PDCA R2 08/14
Date émission : ...01/01/2016.............
Responsable PA : ..ZARGUAN Said
Page : ………….1/2……………
Titre : analyse des risques « projet de construction de plateforme logistique »
Sujet Action R Suivi et méthode appliquée pour valider
l’efficacité de l’action
1
Risque d’arrêter le client Entretien régulier du parc
Fiche de vérification remorque / tracteur-Problème matériel de
transport
-Marchandise urgente
chargée au fonds de la
remorque
Sensibilisation du correspondant pour le respect
des plans de chargement
Organiser un transport urgent
Mails et CR des réunions faits avec les correspondants
2
Risque de résiliation des
contrats de stockage des
grands marchés
Accélération à la réalisation des travaux
Envoi du directeur adjoint/commercial chez les clients pour les calmer et
les convaincre
Proposition d’offres plus attractives
3
Système d’information Formation approfondie du personnel
Fiches de formation
23
-Mauvaise utilisation des
logiciels
-Logiciels contenant des
failles de programmation
Programmation du logiciel selon les besoins de
la société
PV des réunions avec les programmeurs
4
Départ de personne
occupant un poste sensible
ou conflit
Développer la polyvalence
5
Coupure des systèmes
informatiques
Travail manuel en se basant sur :
- La liste de correspondant code client /
code société
- Utiliser le dernier état du stock
disponible et/ou travailler visuellement
sur le stock
- Informer les clients
- Etablir des BL clients manuels
- Etablir des factures clients manuelles
- Utiliser le fax et des PC portables
- Garder une copie de tous les
enregistrements établis
PV Réunion de Clôture
6- PV REUNION DE
CLOTURE
25
advance customer/supplier

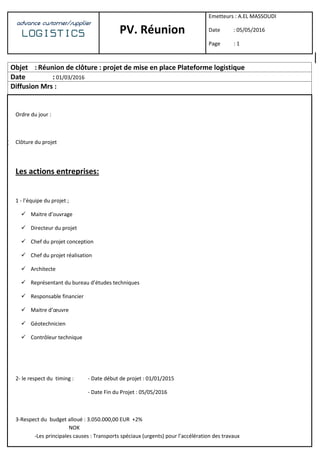

LOGISTICS PV. Réunion
Emetteurs : A.EL MASSOUDI
Date : 05/05/2016
Page : 1
Objet : Réunion de clôture : projet de mise en place Plateforme logistique
Date : 01/03/2016
Diffusion Mrs :
Ordre du jour :
 Clôture du projet
Les actions entreprises:
1 - l’équipe du projet ;
 Maitre d’ouvrage
 Directeur du projet
 Chef du projet conception
 Chef du projet réalisation
 Architecte
 Représentant du bureau d’études techniques
 Responsable financier
 Maitre d’œuvre
 Géotechnicien
 Contrôleur technique
2- le respect du timing : - Date début de projet : 01/01/2015
- Date Fin du Projet : 05/05/2016
3-Respect du budget alloué : 3.050.000,00 EUR +2%
NOK
-Les principales causes : Transports spéciaux (urgents) pour l’accélération des travaux
