FICHE PEDAGOGIQUE
Fabrication et pose de bauge fabriquée de manière mécanisée
BAUGEMECANIQUE
PRESENTATION DU MATERIAU / PRESENTATION DE L’OUTIL
Pour réaliser de la bauge, nous utilisons :
 De la terre adaptée à la construction
 De la paille
Les fonctions recherchées des outils sont : le mélange, la pose, la finition
ORGANISATION AVANT LA MISE EN ŒUVRE / L’UTILISATION
Préparation de l’espace de travail
Vous devez envisager 2 espaces de travail :
 Un espace de stockage
 Un espace de mélange
ORGANISATION PENDANT LA MISE EN ŒUVRE / L’UTILISATION
La technique demande de la main d’œuvre.
Les espaces doivent être identifiés.
Les équipes doivent tourner afin de ne pas se fatiguer le dos et ainsi partager la manutention.
ORGANISATION APRES LA MISE EN ŒUVRE / L’UTILISATION
Nettoyage des outils et rangement du
chantier
Vérification du séchage avant la couche de
finition
WP2 Action de démonstration Libnam – mai 2014 | Nous remercions les participants et les formateurs (entreprise Junalik)
aux deux actions de démonstration qui ont permis de construire cette fiche pédagogique.
2
MISE EN ŒUVRE / UTILISATION

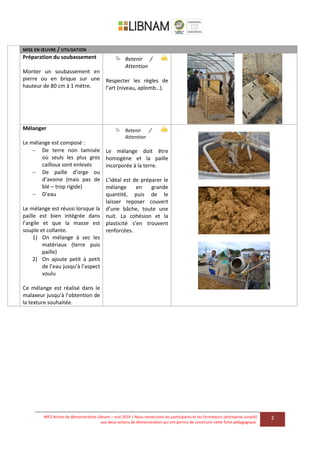

Préparation du soubassement
Monter un soubassement en
pierre ou en brique sur une
hauteur de 80 cm à 1 mètre.
Retenir /
Attention
Respecter les règles de
l’art (niveau, aplomb…).
Mélanger
Le mélange est composé :
 De terre non tamisée
où seuls les plus gros
cailloux sont enlevés
 De paille d’orge ou
d’avoine (mais pas de
blé – trop rigide)
 D’eau
Le mélange est réussi lorsque la
paille est bien intégrée dans
l’argile et que la masse est
souple et collante.
1) On mélange à sec les
matériaux (terre puis
paille)
2) On ajoute petit à petit
de l’eau jusqu’à l’aspect
voulu
Ce mélange est réalisé dans le
malaxeur jusqu’à l’obtention de
la texture souhaitée.
Retenir /
Attention
Le mélange doit être
homogène et la paille
incorporée à la terre.
L’idéal est de préparer le
mélange en grande
quantité, puis de le
laisser reposer couvert
d’une bâche, toute une
nuit. La cohésion et la
plasticité s’en trouvent
renforcées.
WP2 Action de démonstration Libnam – mai 2014 | Nous remercions les participants et les formateurs (entreprise Junalik)
aux deux actions de démonstration qui ont permis de construire cette fiche pédagogique.
3

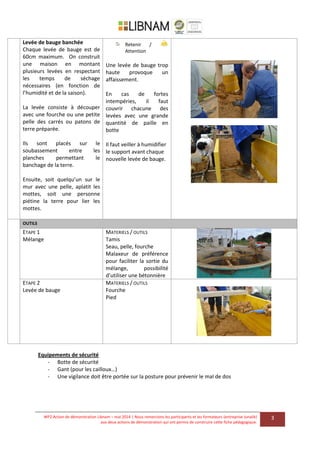

Levée de bauge banchée
Chaque levée de bauge est de
60cm maximum. On construit
une maison en montant
plusieurs levées en respectant
les temps de séchage
nécessaires (en fonction de
l’humidité et de la saison).
La levée consiste à découper
avec une fourche ou une petite
pelle des carrés ou patons de
terre préparée.
Ils sont placés sur le
soubassement entre les
planches permettant le
banchage de la terre.
Ensuite, soit quelqu’un sur le
mur avec une pelle, aplatit les
mottes, soit une personne
piétine la terre pour lier les
mottes.
Retenir /
Attention
Une levée de bauge trop
haute provoque un
affaissement.
En cas de fortes
intempéries, il faut
couvrir chacune des
levées avec une grande
quantité de paille en
botte
Il faut veiller à humidifier
le support avant chaque
nouvelle levée de bauge.
OUTILS
ETAPE 1
Mélange
MATERIELS / OUTILS
Tamis
Seau, pelle, fourche
Malaxeur de préférence
pour faciliter la sortie du
mélange, possibilité
d’utiliser une bétonnière
ETAPE 2
Levée de bauge
MATERIELS / OUTILS
Fourche
Pied
Equipements de sécurité
- Botte de sécurité
- Gant (pour les cailloux…)
- Une vigilance doit être portée sur la posture pour prévenir le mal de dos

fiche pédagogique bauge mécanique

  • 1.
    WP2 Action dedémonstration Libnam – mai 2014 | Nous remercions les participants et les formateurs (entreprise Junalik) aux deux actions de démonstration qui ont permis de construire cette fiche pédagogique. 1 FICHE PEDAGOGIQUE Fabrication et pose de bauge fabriquée de manière mécanisée BAUGEMECANIQUE PRESENTATION DU MATERIAU / PRESENTATION DE L’OUTIL Pour réaliser de la bauge, nous utilisons :  De la terre adaptée à la construction  De la paille Les fonctions recherchées des outils sont : le mélange, la pose, la finition ORGANISATION AVANT LA MISE EN ŒUVRE / L’UTILISATION Préparation de l’espace de travail Vous devez envisager 2 espaces de travail :  Un espace de stockage  Un espace de mélange ORGANISATION PENDANT LA MISE EN ŒUVRE / L’UTILISATION La technique demande de la main d’œuvre. Les espaces doivent être identifiés. Les équipes doivent tourner afin de ne pas se fatiguer le dos et ainsi partager la manutention. ORGANISATION APRES LA MISE EN ŒUVRE / L’UTILISATION Nettoyage des outils et rangement du chantier Vérification du séchage avant la couche de finition
  • 2.
    WP2 Action dedémonstration Libnam – mai 2014 | Nous remercions les participants et les formateurs (entreprise Junalik) aux deux actions de démonstration qui ont permis de construire cette fiche pédagogique. 2 MISE EN ŒUVRE / UTILISATION Préparation du soubassement Monter un soubassement en pierre ou en brique sur une hauteur de 80 cm à 1 mètre. Retenir / Attention Respecter les règles de l’art (niveau, aplomb…). Mélanger Le mélange est composé :  De terre non tamisée où seuls les plus gros cailloux sont enlevés  De paille d’orge ou d’avoine (mais pas de blé – trop rigide)  D’eau Le mélange est réussi lorsque la paille est bien intégrée dans l’argile et que la masse est souple et collante. 1) On mélange à sec les matériaux (terre puis paille) 2) On ajoute petit à petit de l’eau jusqu’à l’aspect voulu Ce mélange est réalisé dans le malaxeur jusqu’à l’obtention de la texture souhaitée. Retenir / Attention Le mélange doit être homogène et la paille incorporée à la terre. L’idéal est de préparer le mélange en grande quantité, puis de le laisser reposer couvert d’une bâche, toute une nuit. La cohésion et la plasticité s’en trouvent renforcées.
  • 3.
    WP2 Action dedémonstration Libnam – mai 2014 | Nous remercions les participants et les formateurs (entreprise Junalik) aux deux actions de démonstration qui ont permis de construire cette fiche pédagogique. 3 Levée de bauge banchée Chaque levée de bauge est de 60cm maximum. On construit une maison en montant plusieurs levées en respectant les temps de séchage nécessaires (en fonction de l’humidité et de la saison). La levée consiste à découper avec une fourche ou une petite pelle des carrés ou patons de terre préparée. Ils sont placés sur le soubassement entre les planches permettant le banchage de la terre. Ensuite, soit quelqu’un sur le mur avec une pelle, aplatit les mottes, soit une personne piétine la terre pour lier les mottes. Retenir / Attention Une levée de bauge trop haute provoque un affaissement. En cas de fortes intempéries, il faut couvrir chacune des levées avec une grande quantité de paille en botte Il faut veiller à humidifier le support avant chaque nouvelle levée de bauge. OUTILS ETAPE 1 Mélange MATERIELS / OUTILS Tamis Seau, pelle, fourche Malaxeur de préférence pour faciliter la sortie du mélange, possibilité d’utiliser une bétonnière ETAPE 2 Levée de bauge MATERIELS / OUTILS Fourche Pied Equipements de sécurité - Botte de sécurité - Gant (pour les cailloux…) - Une vigilance doit être portée sur la posture pour prévenir le mal de dos
