Tangentielle Nord
Tronçon Épinay sur Seine – Le Bourget
Rencontre avec le STIF
5 Juillet 2012
Un projet en 3 tronçons et 2 phases

Tronçon Ouest (phase 2)
Sartrouville – Epinay s/ Seine
AVP terminé

Tronçon central (phase 1)
Epinay s/Seine/Le Bourget
En phase de Réalisation

Tronçon Est (phase 2)
Le Bourget – Noisy-le-Sec
AVP terminé

2
Le projet de Tangentielle Nord (TLN)
 Création d'une plateforme à proximité de la grande ceinture
(GC), dans un espace contraint et un contexte difficile
• Tronçon Central (11 km) en cours de travaux
• Tronçon Est (5,5 km)
• Ouest (11,5 km)

 Montage avec 2 MOA et 3 MOE :
• RFF - MOA de l'Infra - SNCF CSC MOM - MOA mandaté
• SNCF Transilien et DDGT – MOA Gares et Atelier
• Egis et SNCF IG - MOE Tronçons Central et Est
• SYSTRA/SETEC et SNCF IG - MOE Tronçon Ouest
Pour mémoire : le STIF est MOA des ouvrages et lots destinés à compléter
l'intermodalité

Le calendrier :
• Pour respecter le calendrier très serré, les procédures marchés ont
été lancées en anticipant la validation des PRO/DCE
• Les marchés et travaux ont été lancés à l’heure mais sans supposer
l’importance des blocages qui allaient survenir (foncier, concertations
avec collectivités, réseaux)
Les difficultés sur le tronçon central (1/3)
 La concertation avec les collectivités :
Les difficultés sur le tronçon central (2/3)
 La libération du foncier – Un aspect bloquant majeur :
Les difficultés sur le tronçon central (3/3)
 Les réseaux – Un chantier dans le chantier :
Les conséquences (1/2)
 Le recalage du calendrier :
Les conséquences (2/2)
 Le recalage des estimations :

Tangentielle Nord :présentation

  • 1.
    Tangentielle Nord Tronçon Épinaysur Seine – Le Bourget Rencontre avec le STIF 5 Juillet 2012
  • 2.

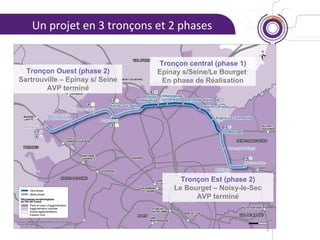

    Un projet en3 tronçons et 2 phases Tronçon Ouest (phase 2) Sartrouville – Epinay s/ Seine AVP terminé Tronçon central (phase 1) Epinay s/Seine/Le Bourget En phase de Réalisation Tronçon Est (phase 2) Le Bourget – Noisy-le-Sec AVP terminé 2
  • 3.

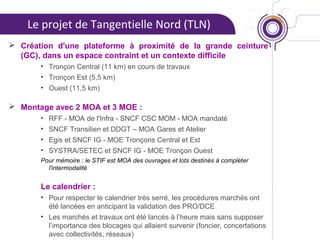

    Le projet deTangentielle Nord (TLN)  Création d'une plateforme à proximité de la grande ceinture (GC), dans un espace contraint et un contexte difficile • Tronçon Central (11 km) en cours de travaux • Tronçon Est (5,5 km) • Ouest (11,5 km)  Montage avec 2 MOA et 3 MOE : • RFF - MOA de l'Infra - SNCF CSC MOM - MOA mandaté • SNCF Transilien et DDGT – MOA Gares et Atelier • Egis et SNCF IG - MOE Tronçons Central et Est • SYSTRA/SETEC et SNCF IG - MOE Tronçon Ouest Pour mémoire : le STIF est MOA des ouvrages et lots destinés à compléter l'intermodalité Le calendrier : • Pour respecter le calendrier très serré, les procédures marchés ont été lancées en anticipant la validation des PRO/DCE • Les marchés et travaux ont été lancés à l’heure mais sans supposer l’importance des blocages qui allaient survenir (foncier, concertations avec collectivités, réseaux)
  • 4.
    Les difficultés surle tronçon central (1/3)  La concertation avec les collectivités :
  • 5.
    Les difficultés surle tronçon central (2/3)  La libération du foncier – Un aspect bloquant majeur :
  • 6.
    Les difficultés surle tronçon central (3/3)  Les réseaux – Un chantier dans le chantier :
  • 7.
    Les conséquences (1/2) Le recalage du calendrier :
  • 8.
    Les conséquences (2/2) Le recalage des estimations :
