Gérer l’incertitude sur un projet
agile au forfait
@mlainez
Journée Agile 2011
Me
Le problème
Il y a contradicton entre les
valeurs agile et le concept du
contrat au forfait
Il y a une part d’incertitude
dans un projet
Qui peut avoir de graves
conséquences
On entre vite en mode
“death march” chez les dev
La qualité passe à la trappe
Et on jongle avec les “change
requests” chez les “managers”
On veut juste en finir...
Comment éviter d’en arriver là?
Attention, ce qui suit n’est pas
un remède miracle!
Alex travaille autrement
Son client a un cahier des
charges et un budget
Comment peut-il s’engager?
Sans mettre en péril son
entreprise?
Dans un premier temps, Alex
écris des user stories
~~~~~~~~~~~~
~~~~~~~
~~~~~~~~~~~
~~~~~~~~
~~~~~~~~
~~~~~~~~~~
~~~~~~~
~~~~~
~~~~~~
~~~~~~~~~~~~
~~~~~~~~~~
~~~~~~~~~~~~
~~~~~
~~~~~~~~
~~~~~~~~~
Il réunit son équipe pour une
séance de planning poker
Ils estiment le “best-case scenario”
et le “worst-case scenario” de
chaque user story
3-8~~~~~~~~~~~~
~~~~~~~~
~~~~~~
~~~~~~~~~~~~
~~~~~~~
~~~~~~~~~~~
~~~~~~~~
~~~~~~~~
~~~~~~~~~~
Afin de savoir quand c’est à
moi de jouer
En tant que joueur
Je veux pouvoir entrer mon
nom
~~~~~~~
~~~~~
~~~~~~
~~~~~~~~~~~~
~~~~~~~~~~
~~~~~~~~~~~~
Dans le but d’obtenir un intervalle
en story points pour tout le projet
~~~~~~~~~~~~
~~~~~~~~
~~~~~~
~~~~~~~~~~~~
~~~~~~~
~~~~~~~~~~~
~~~~~~~~
~~~~~~~~
~~~~~~~~~~
~~~~~~~
~~~~~
~~~~~~
~~~~~~~~~~~~
~~~~~~~~~~
~~~~~~~~~~~~
[65 - 89]

Son équipe estime sa vélocité pour
une itération
~~~~~~~~~~~~
~~~~~~~~~~~~~~ 2-3
~~~~~~~~~~~~
~~~~~~~
~~~~~~~~~~~
5-8
~~~~~~~~~~~~~~~~~~~~~~~~~~ 2
~~~~~
~~~~~~~~
~~~~~~~~~
1-3
~~~~~~~~~~~~
~~~~~~
1-2
[11-18]
~~~~~~~~~~~~
~~~~~~~~
~~~~~~
5-8
~~~~~
~~~~~~~~
~~~~~~~~~
13-21
~~~~~~
~~~~~~~~~~~~~~
8-13
14
(11+18)/2 =
14,5

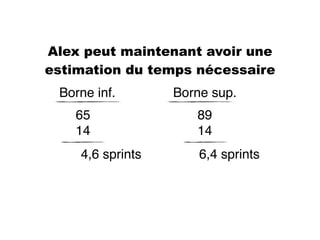

Alex peut maintenant avoir une
estimation du temps nécessaire
Borne sup.Borne inf.
65
14
89
14
4,6 sprints 6,4 sprints

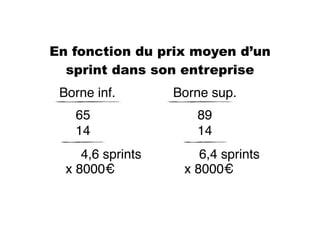

En fonction du prix moyen d’un
sprint dans son entreprise
Borne sup.Borne inf.
65
14
89
14
4,6 sprints 6,4 sprints
x 8000€ x 8000€

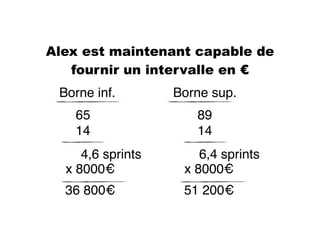

Alex est maintenant capable de
fournir un intervalle en €
Borne sup.Borne inf.
65
14
89
14
4,6 sprints 6,4 sprints
x 8000€ x 8000€
36 800€ 51 200€
Qui constitue la base de son offre
~~~~~~~~~~~~
~~~~~~~~
~~~~~~
~~~~~~~~~~~~
~~~~~~~
~~~~~~~~~~~
~~~~~~~~
~~~~~~~~
~~~~~~~~~~
~~~~~~~
~~~~~
~~~~~~
~~~~~~~~~~~~
~~~~~~~~~~
~~~~~~~~~~~~
+
Si le budget du client est plus petit
que le minimum requis
[36 800€ - 51 200€]
30 000€

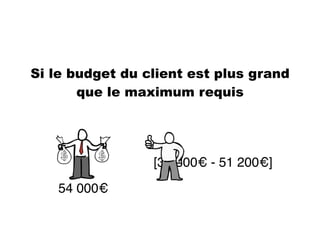

Si le budget du client est plus grand
que le maximum requis
[36 800€ - 51 200€]
54 000€
Si le budget du client est compris
dans l’intervalle
[36 800€ - 51 200€]
40 000€
Sur combien de story points peut-on
s’engager?
Budget client
40 000€
8 000€
5 sprints
x 14
70 story points
Au client de choisir...
~~~~~~~~~~~~
~~~~~~~~~~~~~~ 2-3
~~~~~~~~~~~~
~~~~~~~
~~~~~~~~~~~
5-8
~~~~~~~~~~~~~~~~~~~~~~~~~~ 2
~~~~~
~~~~~~~~
~~~~~~~~~
1-3
~~~~~~~~~~~~
~~~~~~
1-2
~~~~~~~~~~~~
~~~~~~~~
~~~~~~
5-8
~~~~~
~~~~~~~~
~~~~~~~~~
13-21
~~~~~~
~~~~~~~~~~~~~~
8-13
~~~~~~~~~~~~
~~~~~~~
~~~~~~~~~~~
5-8
~~~~~~
~~~~~~~~~~~~~~
8-13
~~~~~~
~~~~~~~~~~~~~~
8-13
~~~~~~~~~~~~
~~~~~~~~
~~~~~~
5-8
~~~~~~~~~~~~~~~~~~~~~~~~~~ 2
Le scope du projet est réduit au
maximum acceptable par l’équipe
d’Alex
Les avantages de l’approche
d’Alex?
Lui et son équipe se sont fait une
idée de la complexité du projet
Ils ont identifié les zones d’ombres
Alex s’est appuyé sur l’avis
de son équipe
65-89
Il a construit une base de
discussion solide
Et transparente
Mais ce n’est toujours pas
une formule magique!

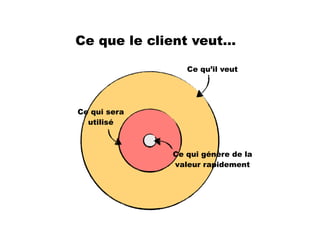

Ce qu’il veut
Ce qui sera
utilisé
Ce qui génère de la
valeur rapidement
Ce que le client veut...
Il faut maximiser son retour
sur investissement
Et maximiser sa satisfation et
celle de l’équipe
Ca marche de mon côté, pourquoi
ne pas essayer chez vous?
@mlainez

L'agilité sur un projet au forfait

  • 1.
    Gérer l’incertitude surun projet agile au forfait @mlainez Journée Agile 2011
  • 2.
  • 3.
  • 4.
    Il y acontradicton entre les valeurs agile et le concept du contrat au forfait
  • 5.
    Il y aune part d’incertitude dans un projet
  • 6.
    Qui peut avoirde graves conséquences
  • 7.
    On entre viteen mode “death march” chez les dev
  • 8.
    La qualité passeà la trappe
  • 9.
    Et on jongleavec les “change requests” chez les “managers”
  • 10.
    On veut justeen finir...
  • 11.
  • 12.
    Attention, ce quisuit n’est pas un remède miracle!
  • 13.
  • 14.
    Son client aun cahier des charges et un budget
  • 15.
  • 16.
    Sans mettre enpéril son entreprise?
  • 17.
    Dans un premiertemps, Alex écris des user stories ~~~~~~~~~~~~ ~~~~~~~ ~~~~~~~~~~~ ~~~~~~~~ ~~~~~~~~ ~~~~~~~~~~ ~~~~~~~ ~~~~~ ~~~~~~ ~~~~~~~~~~~~ ~~~~~~~~~~ ~~~~~~~~~~~~ ~~~~~ ~~~~~~~~ ~~~~~~~~~
  • 18.
    Il réunit sonéquipe pour une séance de planning poker
  • 19.
    Ils estiment le“best-case scenario” et le “worst-case scenario” de chaque user story 3-8~~~~~~~~~~~~ ~~~~~~~~ ~~~~~~ ~~~~~~~~~~~~ ~~~~~~~ ~~~~~~~~~~~ ~~~~~~~~ ~~~~~~~~ ~~~~~~~~~~ Afin de savoir quand c’est à moi de jouer En tant que joueur Je veux pouvoir entrer mon nom ~~~~~~~ ~~~~~ ~~~~~~ ~~~~~~~~~~~~ ~~~~~~~~~~ ~~~~~~~~~~~~
  • 20.
    Dans le butd’obtenir un intervalle en story points pour tout le projet ~~~~~~~~~~~~ ~~~~~~~~ ~~~~~~ ~~~~~~~~~~~~ ~~~~~~~ ~~~~~~~~~~~ ~~~~~~~~ ~~~~~~~~ ~~~~~~~~~~ ~~~~~~~ ~~~~~ ~~~~~~ ~~~~~~~~~~~~ ~~~~~~~~~~ ~~~~~~~~~~~~ [65 - 89]
  • 21.
    Son équipe estimesa vélocité pour une itération ~~~~~~~~~~~~ ~~~~~~~~~~~~~~ 2-3 ~~~~~~~~~~~~ ~~~~~~~ ~~~~~~~~~~~ 5-8 ~~~~~~~~~~~~~~~~~~~~~~~~~~ 2 ~~~~~ ~~~~~~~~ ~~~~~~~~~ 1-3 ~~~~~~~~~~~~ ~~~~~~ 1-2 [11-18] ~~~~~~~~~~~~ ~~~~~~~~ ~~~~~~ 5-8 ~~~~~ ~~~~~~~~ ~~~~~~~~~ 13-21 ~~~~~~ ~~~~~~~~~~~~~~ 8-13 14 (11+18)/2 = 14,5
  • 22.
    Alex peut maintenantavoir une estimation du temps nécessaire Borne sup.Borne inf. 65 14 89 14 4,6 sprints 6,4 sprints
  • 23.
    En fonction duprix moyen d’un sprint dans son entreprise Borne sup.Borne inf. 65 14 89 14 4,6 sprints 6,4 sprints x 8000€ x 8000€
  • 24.
    Alex est maintenantcapable de fournir un intervalle en € Borne sup.Borne inf. 65 14 89 14 4,6 sprints 6,4 sprints x 8000€ x 8000€ 36 800€ 51 200€
  • 25.
    Qui constitue labase de son offre ~~~~~~~~~~~~ ~~~~~~~~ ~~~~~~ ~~~~~~~~~~~~ ~~~~~~~ ~~~~~~~~~~~ ~~~~~~~~ ~~~~~~~~ ~~~~~~~~~~ ~~~~~~~ ~~~~~ ~~~~~~ ~~~~~~~~~~~~ ~~~~~~~~~~ ~~~~~~~~~~~~ +
  • 26.
    Si le budgetdu client est plus petit que le minimum requis [36 800€ - 51 200€] 30 000€
  • 27.
    Si le budgetdu client est plus grand que le maximum requis [36 800€ - 51 200€] 54 000€
  • 28.
    Si le budgetdu client est compris dans l’intervalle [36 800€ - 51 200€] 40 000€
  • 29.
    Sur combien destory points peut-on s’engager? Budget client 40 000€ 8 000€ 5 sprints x 14 70 story points
  • 30.
    Au client dechoisir... ~~~~~~~~~~~~ ~~~~~~~~~~~~~~ 2-3 ~~~~~~~~~~~~ ~~~~~~~ ~~~~~~~~~~~ 5-8 ~~~~~~~~~~~~~~~~~~~~~~~~~~ 2 ~~~~~ ~~~~~~~~ ~~~~~~~~~ 1-3 ~~~~~~~~~~~~ ~~~~~~ 1-2 ~~~~~~~~~~~~ ~~~~~~~~ ~~~~~~ 5-8 ~~~~~ ~~~~~~~~ ~~~~~~~~~ 13-21 ~~~~~~ ~~~~~~~~~~~~~~ 8-13 ~~~~~~~~~~~~ ~~~~~~~ ~~~~~~~~~~~ 5-8 ~~~~~~ ~~~~~~~~~~~~~~ 8-13 ~~~~~~ ~~~~~~~~~~~~~~ 8-13 ~~~~~~~~~~~~ ~~~~~~~~ ~~~~~~ 5-8 ~~~~~~~~~~~~~~~~~~~~~~~~~~ 2
  • 31.
    Le scope duprojet est réduit au maximum acceptable par l’équipe d’Alex
  • 32.
    Les avantages del’approche d’Alex?
  • 33.
    Lui et sonéquipe se sont fait une idée de la complexité du projet
  • 34.
    Ils ont identifiéles zones d’ombres
  • 35.
    Alex s’est appuyésur l’avis de son équipe 65-89
  • 36.
    Il a construitune base de discussion solide
  • 37.
  • 38.
    Mais ce n’esttoujours pas une formule magique!
  • 39.
    Ce qu’il veut Cequi sera utilisé Ce qui génère de la valeur rapidement Ce que le client veut...
  • 40.
    Il faut maximiserson retour sur investissement
  • 41.
    Et maximiser sasatisfation et celle de l’équipe
  • 42.
    Ca marche demon côté, pourquoi ne pas essayer chez vous?
  • 43.
