Les critères de performance

Les formules
• Écart de Délai (ED),répond à la formule
ED = VA - VP
• Écart de Coût (EC),répond à la formule
EC = VA - CR.
• Indice de Performance Coût ( IPC ),répond à la formule
IPC = VA / CR
• Indice de Performance Délai ( IPD ) ,répond à la formule
IPD = VA / VP
Zaid EL FID 2

Les formules (autres nomination )
L’écart de coût est parfois appelé aussi Variation de coût (Cost Variance) ou VC.
Donc VC = CV = EC = VA – CR = CBTE - CRTE
L’écart de délai est parfois appelé aussi variance délai (Schedule Variance) ou SV.
Donc SV= ED = VA – VP = CBTE - CBTP
• VA = CBTE : Coût Budgétaire du Travail Effectué)
• CR = CRTE : Coût Réel du Travail Effectué).
• VP = CBTP : Coût Budgétaire du Travail Prévu)
Zaid EL FID 3

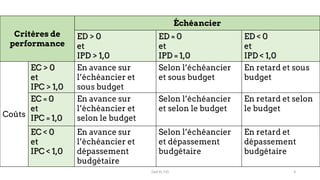

Critères de
performance
Échéancier
ED > 0
et
IPD > 1,0
ED = 0
et
IPD = 1,0
ED < 0
et
IPD < 1,0
Coûts
EC > 0
et
IPC > 1,0
En avance sur
l’échéancier et
sous budget
Selon l’échéancier
et sous budget
En retard et sous
budget
EC = 0
et
IPC = 1,0
En avance sur
l’échéancier et
selon le budget
Selon l’échéancier
et selon le budget
En retard et selon
le budget
EC < 0
et
IPC < 1,0
En avance sur
l’échéancier et
dépassement
budgétaire
Selon l’échéancier
et dépassement
budgétaire
En retard et
dépassement
budgétaire
Zaid EL FID 4

Les critères de performance.pdf

  • 1.
    Les critères deperformance
  • 2.
    Les formules • Écartde Délai (ED),répond à la formule ED = VA - VP • Écart de Coût (EC),répond à la formule EC = VA - CR. • Indice de Performance Coût ( IPC ),répond à la formule IPC = VA / CR • Indice de Performance Délai ( IPD ) ,répond à la formule IPD = VA / VP Zaid EL FID 2
  • 3.
    Les formules (autresnomination ) L’écart de coût est parfois appelé aussi Variation de coût (Cost Variance) ou VC. Donc VC = CV = EC = VA – CR = CBTE - CRTE L’écart de délai est parfois appelé aussi variance délai (Schedule Variance) ou SV. Donc SV= ED = VA – VP = CBTE - CBTP • VA = CBTE : Coût Budgétaire du Travail Effectué) • CR = CRTE : Coût Réel du Travail Effectué). • VP = CBTP : Coût Budgétaire du Travail Prévu) Zaid EL FID 3
  • 4.
    Critères de performance Échéancier ED >0 et IPD > 1,0 ED = 0 et IPD = 1,0 ED < 0 et IPD < 1,0 Coûts EC > 0 et IPC > 1,0 En avance sur l’échéancier et sous budget Selon l’échéancier et sous budget En retard et sous budget EC = 0 et IPC = 1,0 En avance sur l’échéancier et selon le budget Selon l’échéancier et selon le budget En retard et selon le budget EC < 0 et IPC < 1,0 En avance sur l’échéancier et dépassement budgétaire Selon l’échéancier et dépassement budgétaire En retard et dépassement budgétaire Zaid EL FID 4
