3. Mon Projet Contraintes, exigences

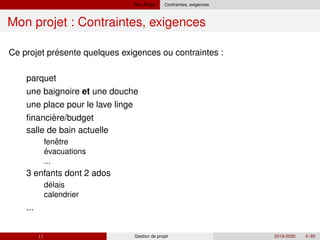

Mon projet : Contraintes, exigences
( ) Gestion de projet 2019-2020 3 / 85
4. Mon Projet Contraintes, exigences
Mon projet : Contraintes, exigences
´
`
ˆ
´
´
Ce projet presente quelques exigences ou contraintes :
parquet
une baignoire et une douche
une place pour le lave linge
financiere/budget
salle de bain actuelle
fenetre
evacuations
...
3 enfants dont 2 ados
delais
calendrier
...
( ) Gestion de projet 2019-2020 4 / 85
6. Projet ´

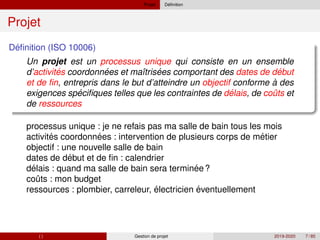

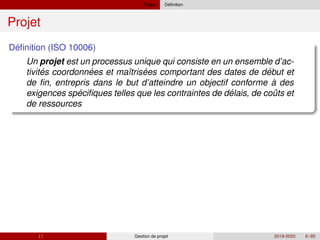

Definition
Projet
´
Definition (ISO 10006)
Un projet est un processus unique qui consiste en un ensemble d’ac-
´ ´ ´ ´
´ ´ ˆ
tivites coordonnees et maı̂trisees comportant des dates de debut et
de fin, entrepris dans le but d’atteindre un objectif conforme à des
exigences specifiques telles que les contraintes de delais, de couts et
de ressources
( ) Gestion de projet 2019-2020 6 / 85
7. Projet ´
Definition
Projet
´
Definition (ISO 10006)
Un projet est un processus unique qui consiste en un ensemble
´ ´ ´ ´
´ ´ ˆ
d’activites coordonnees et maı̂trisees comportant des dates de debut
et de fin, entrepris dans le but d’atteindre un objectif conforme à des
exigences specifiques telles que les contraintes de delais, de couts et
de ressources
´ ´ ´
´
´ ´
ˆ
processus unique : je ne refais pas ma salle de bain tous les mois
activites coordonnees : intervention de plusieurs corps de metier
objectif : une nouvelle salle de bain
dates de debut et de fin : calendrier
delais : quand ma salle de bain sera terminee?
couts : mon budget
ressources : plombier, carreleur, électricien éventuellement
( ) Gestion de projet 2019-2020 7 / 85
8. Projet ´
Caracteristiques d’un projet
´

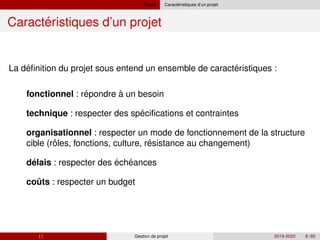

Caracteristiques d’un projet
´ ´
´
´
ˆ ´
´ ´
ˆ
La definition du projet sous entend un ensemble de caracteristiques :
fonctionnel : repondre à un besoin
technique : respecter des specifications et contraintes
organisationnel : respecter un mode de fonctionnement de la structure
cible (roles, fonctions, culture, resistance au changement)
delais : respecter des écheances
couts : respecter un budget
( ) Gestion de projet 2019-2020 8 / 85
9. Projet Acteurs d’un projet
Acteurs d’un projet
Quels sont les acteurs du projet?
( ) Gestion de projet 2019-2020 9 / 85

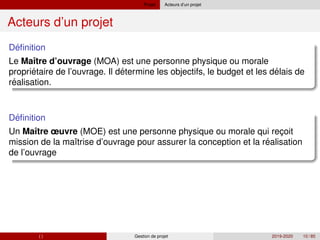

10. Projet Acteurs d’un projet
Acteurs d’un projet
´

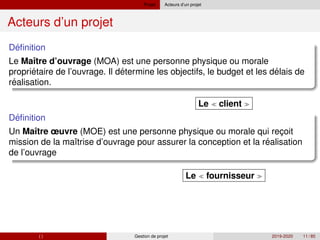

Definition
Le Maı̂tre d’ouvrage (MOA) est une personne physique ou morale
´ ´ ´
´
proprietaire de l’ouvrage. Il determine les objectifs, le budget et les delais de
realisation.
´
Definition
Un Maı̂tre œuvre (MOE) est une personne physique ou morale qui reçoit
´
mission de la maı̂trise d’ouvrage pour assurer la conception et la realisation
de l’ouvrage
( ) Gestion de projet 2019-2020 10 / 85
11. Projet Acteurs d’un projet
Acteurs d’un projet
´
Definition
Le Maı̂tre d’ouvrage (MOA) est une personne physique ou morale
´ ´ ´
´
proprietaire de l’ouvrage. Il determine les objectifs, le budget et les delais de
realisation.
´
Definition
Un Maı̂tre œuvre (MOE) est une personne physique ou morale qui reçoit
´
mission de la maı̂trise d’ouvrage pour assurer la conception et la realisation
de l’ouvrage
( ) Gestion de projet 2019-2020 11 / 85
Le client
Le fournisseur
12. Projet Acteurs d’un projet

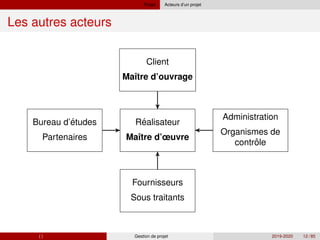

Les autres acteurs
Client
Maı̂tre d’ouvrage
´
Realisateur
Maı̂tre d’œuvre
´
Bureau d’etudes
Partenaires
ˆ
Administration
Organismes de
controle
Fournisseurs
Sous traitants
( ) Gestion de projet 2019-2020 12 / 85
13. Projet Membres d’un projet

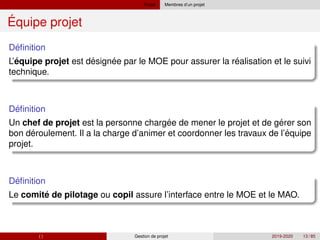

Équipe projet
´
Definition
´ ´ ´ ´
L’equipe projet est designee par le MOE pour assurer la realisation et le suivi
technique.
´
Definition
´ ´
Un chef de projet est la personne chargee de mener le projet et de gerer son
´ ´
bon deroulement. Il a la charge d’animer et coordonner les travaux de l’equipe
projet.
´
Definition
´
Le comite de pilotage ou copil assure l’interface entre le MOE et le MAO.
( ) Gestion de projet 2019-2020 13 / 85
14. Projet Cycle de vie d’un projet
Cycle de vie d’un projet
´
´ ´
´
Deroulement probable du projet ”Salle de bain”
1 Reflechir à nos besoins et souhaits
2 Contacter un architecte
3 Realisation d’un plan avec devis
4 Intervention des artisans
5 ´
Ma nouvelle salle de bain est terminee : ”livraison”
( ) Gestion de projet 2019-2020 14 / 85

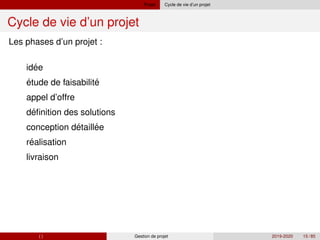

15. Projet Cycle de vie d’un projet
Cycle de vie d’un projet
´
´
´
Les phases d’un projet :
1 idee
2 étude de faisabilite
3 appel d’offre
4 definition des solutions
5 ´ ´
´
conception detaillee
6 realisation
7 livraison
( ) Gestion de projet 2019-2020 15 / 85
16. Projet Cycle de vie d’un projet
Phasage standard d’un projet
J0
Id
ée
de
projet
J1
S
élection
des
projets
J2
D
écision
de
lancement
J3
Choix
technlogique
et
MOE
J4
D
écision
Lancement
J5
Fin
Projet
J6
R
éception
´
Recueil
des idees
Opportunit
é
Faisabilit
é
Avant
projet
Offre
Conception
D
éfinition
R
éalisation
Mise
en
service
Exploitation
Mission
Besoins
Objectifs
´
Fiche d’
opportunite
Business
Plan
CdC fonc.
CdC
Contrat
´
Dossier
de
definition
´
Produit
acheve ´
Produit
exploite
´
Legende MOA MOE
( ) Gestion de projet 2019-2020 16 / 85
17. Projet Cycle de vie d’un projet

Phasage standard d’un projet
´
Definition
Le cahier des charges est l’expression d’un besoin à satisfaire, en terme de
fonctions à assurer et d’objectifs à atteindre.
´
Definition
´ ´ ´
Le dossier de definitions ou specifications indique comment realiser le
besoin.
´
Definition
´
La reception ou recette vise à assurer formellement que le produit est
´ ´ ´
´
´ `
conforme aux specifications. (reponse donnee à un instant t aux attentes
formulees).
Il donne lieu à la redaction d’un proces verbal.
( ) Gestion de projet 2019-2020 17 / 85
18. Projet Cycle de vie d’un projet
Phasage standard d’un projet (2)
´
Definition
` ´ ´ ´
Un jalon (milestone) est un évenement/date particulier et predetermine dans
le planning du projet.
´
Definition
Les livrables (delivrables) sont les attendus du projet.
( ) Gestion de projet 2019-2020 18 / 85
19. Projet Cycle de vie d’un projet
Phasage d’un projet informatique : cycle en V
Cahier des charges
´
Specification
Conception
´
Realisation
Codage
Tests unitaires
Tests fonctionnels
´
Test d’integration
Recette
Il existe également des variantes dites en W ou en Y.
( ) Gestion de projet 2019-2020 19 / 85
20. Projet Cycle de vie d’un projet
´

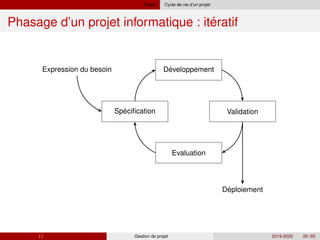

Phasage d’un projet informatique : iteratif
Expression du besoin ´
Developpement
Validation
Evaluation
´
Specification
´
Deploiement
( ) Gestion de projet 2019-2020 20 / 85
21. Gestion de projet Management de projet

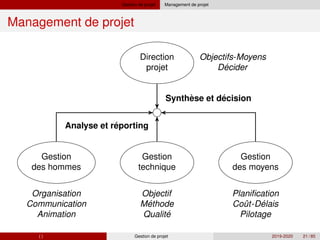

Management de projet
Direction
projet
Gestion
technique
Gestion
des hommes
Gestion
des moyens
´
Objectifs-Moyens
Decider
Organisation
Communication
Animation
´
´
Objectif
Methode
Qualite
ˆ ´
Planification
Cout-Delais
Pilotage
` ´
Synthese et decision
´
Analyse et reporting
( ) Gestion de projet 2019-2020 21 / 85
22. Gestion de projet Management de projet
Planification
( ) Gestion de projet 2019-2020 22 / 85
23. Gestion de projet Management de projet
Planification
´ ´ ´ ´
´
´

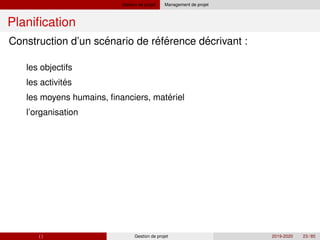

Construction d’un scenario de reference decrivant :
les objectifs
les activites
les moyens humains, financiers, materiel
l’organisation
( ) Gestion de projet 2019-2020 23 / 85
24. Gestion de projet Management de projet
Pilotage
( ) Gestion de projet 2019-2020 24 / 85
25. Gestion de projet Management de projet
Pilotage
´ `
´

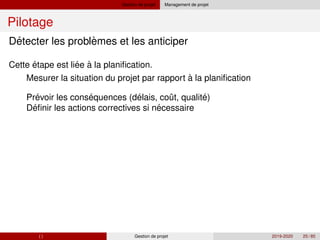

´ ´ ´ ˆ ´
´ ´
Detecter les problemes et les anticiper
Cette étape est liee à la planification.
Mesurer la situation du projet par rapport à la planification
Prevoir les consequences (delais, cout, qualite)
Definir les actions correctives si necessaire
( ) Gestion de projet 2019-2020 25 / 85

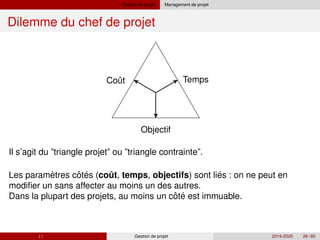

26. Gestion de projet Management de projet
Dilemme du chef de projet
ˆ
Cout Temps
` ˆ ´ ˆ ´
ˆ ´
Objectif
Il s’agit du ”triangle projet” ou ”triangle contrainte”.
Les parametres cotes (cout, temps, objectifs) sont lies : on ne peut en
modifier un sans affecter au moins un des autres.
Dans la plupart des projets, au moins un cote est immuable.
( ) Gestion de projet 2019-2020 26 / 85
27. Gestion de projet Planification
Planification
Outils pour la planification
( ) Gestion de projet 2019-2020 27 / 85
28. Gestion de projet Planification
QQOQCCP
´
Definition
´
Le QQOQCCP est methode empirique de questionnement
´ ´
`
´ ´
´ ´
´
´
Qui responsable, acteur, ...
Quoi objet, methode, operation, ...
Ou lieu, service, ...
Quand date, duree frequence, planning, ...
Comment moyens, materiel, procedure, ...
Combien temps, argent, quantite, ...
Pourquoi cause, facteur declenchant, ...
´ ´
En anglais, cette methode est appelee les ”five W’s” : Who, What, Where,
When, Why.
( ) Gestion de projet 2019-2020 28 / 85
29. Gestion de projet Planification
Product Breakdown Structure
´

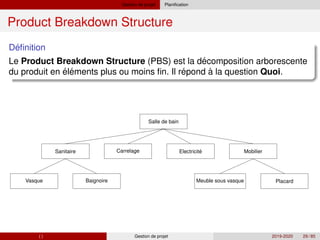

Definition
´
Le Product Breakdown Structure (PBS) est la decomposition arborescente
´ ´
du produit en élements plus ou moins fin. Il repond à la question Quoi.
Salle de bain
Sanitaire Carrelage ´
Electricite Mobilier
Vasque Baignoire Meuble sous vasque Placard
( ) Gestion de projet 2019-2020 29 / 85

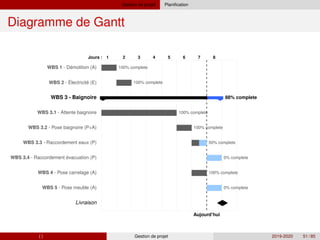

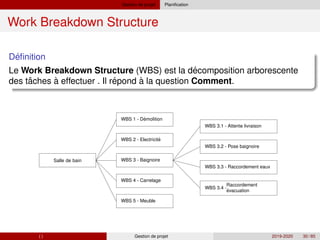

30. Gestion de projet Planification
Work Breakdown Structure
´
Definition
´
Le Work Breakdown Structure (WBS) est la decomposition arborescente
ˆ ´
des taches à effectuer . Il repond à la question Comment.
Salle de bain WBS 3 - Baignoire
´
WBS 2 - Electricite
´
WBS 1 - Demolition
WBS 4 - Carrelage
WBS 5 - Meuble
WBS 3.2 - Pose baignoire
WBS 3.1 - Attente livraison
WBS 3.3 - Raccordement eaux
´
WBS 3.4 -
Raccordement
evacuation
( ) Gestion de projet 2019-2020 30 / 85
31. Gestion de projet Planification

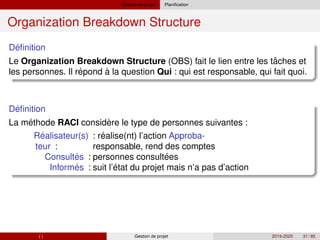

Organization Breakdown Structure
´
Definition
ˆ
Le Organization Breakdown Structure (OBS) fait le lien entre les taches et
´
les personnes. Il repond à la question Qui : qui est responsable, qui fait quoi.
´
Definition
´ `
La methode RACI considere le type de personnes suivantes :
´ ´
´ ´
´ ´
Realisateur(s) : realise(nt) l’action Approba-
teur : responsable, rend des comptes
Consultes : personnes consultees
Informes : suit l’etat du projet mais n’a pas d’action
( ) Gestion de projet 2019-2020 31 / 85
32. Gestion de projet Planification

Cost Breakdown Structure
´
Definition
´
Le Cost Breakdown Structure (CBS) est la decomposition arborescente des
ˆ ´
couts du projet. Il repond à la question Combien.
( ) Gestion de projet 2019-2020 32 / 85
33. Gestion de projet Planification
Calendrier
´
Definition
ˆ ´
Le Calendrier ou Planning ordonne les taches definies dans le WBS dans le
´ ´ ´
temps en gerant les dependances et les contraintes. Il repond à la question
Quand.
( ) Gestion de projet 2019-2020 33 / 85

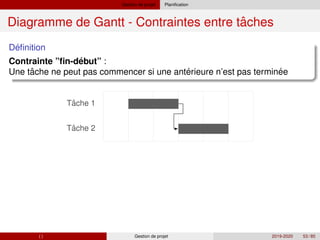

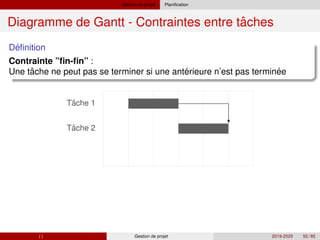

34. Gestion de projet Planification
ˆ
Tache
´ ˆ
Caracteristiques d’une tache?
( ) Gestion de projet 2019-2020 34 / 85
35. Gestion de projet Planification
ˆ
Tache
´
Definition
ˆ ´ ´ ´ ´
Une tache ou activite est l’operation de decomposition élementaire d’un
´ ´
´
´
´
´
projet caracterisee par :
un nom et une description
un responsable
une date de debut
une duree
les objectifs et livrables
les risques / indice de criticite
indice de priorite
les contraintes
( ) Gestion de projet 2019-2020 35 / 85
36. Gestion de projet Planification
´
Criticite
´
Definition
ˆ
tache critique :
´
ˆ
´
´ ´ ´
necessaire et incontournable
couteuse en ressources (il n’y a pas d’erreur possible)
non maı̂trisee
On calcule la criticite par : criticite = impact * probabilite
( ) Gestion de projet 2019-2020 36 / 85
37. Gestion de projet Planification
´
Matrice de criticite
´
Negligeable ´
Negligeable Acceptable ´
Indesirable
´
Negligeable Acceptable ´
Indesirable ´
Indesirable
Acceptable ´
Indesirable ´
Indesirable Inacceptable
´
Indesirable ´
Indesirable Inacceptable Inacceptable
`
Tres Improbable Improbable Probable `
Tres Probable
`
Tres Important
Important
Moyen
Faible
´
Probabilite
Impact
( ) Gestion de projet 2019-2020 37 / 85
38. Gestion de projet Planification
ˆ
Contraintes des taches
ˆ
´
´ ´ ˆ
ˆ ´ ´
ˆ ˆ
´ ˆ
ˆ
Contraintes des taches :
duree
anteriorite entre taches
localisation temporelle : tache devant debuter avant une date donnee
sur les ressources :
cumulative : une ressource peut travailler sur plusieurs taches en meme
temps
disjonctive : une ressource ne peut être utilisee que sur une seule tache en
meme temps.
→ occupation d’une ressource
( ) Gestion de projet 2019-2020 38 / 85
39. Gestion de projet Planification
ˆ
Inventaire des taches
ˆ

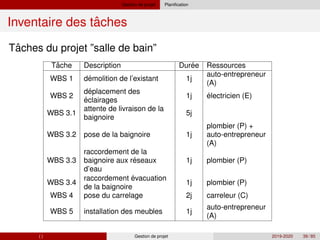

Taches du projet ”salle de bain”
ˆ
Tache Description ´
Duree Ressources
WBS 1 demolition de l’existant 1j
auto-entrepreneur
(A)
´
´
´
WBS 2
deplacement des
eclairages
1j électricien (E)
WBS 3.1
attente de livraison de la
baignoire
5j
WBS 3.2 pose de la baignoire 1j
plombier (P) +
auto-entrepreneur
(A)
WBS 3.3 ´
raccordement de la
baignoire aux reseaux
d’eau
1j plombier (P)
WBS 3.4
raccordement évacuation
de la baignoire
1j plombier (P)
WBS 4 pose du carrelage 2j carreleur (C)
WBS 5 installation des meubles 1j
auto-entrepreneur
(A)
( ) Gestion de projet 2019-2020 39 / 85
40. Gestion de projet Planification
ˆ ´ ´
Inventaire des taches avec predecesseurs
ˆ ´ ´ ´
Tache Predecesseur duree Niveau Resources
1 2 3 4
1 - 1 x A
2 1 1 x E
3.1 - 5 x
3.2 1, 3.1 1 x P + A
3.3 3.2 1 x P
3.4 3.2 1 x P
4 3.2 1 x C
5 2, 4 1 x A
( ) Gestion de projet 2019-2020 40 / 85

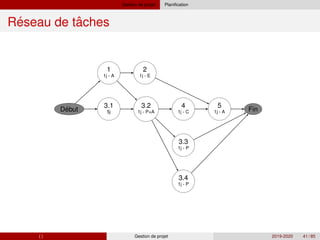

41. Gestion de projet Planification
´ ˆ
Reseau de taches
´
Debut
3.1
5j
1
1j - A
2
1j - E
3.2
1j - P+A
4
1j - C
3.3
1j - P
3.4
1j - P
5
1j - A Fin
( ) Gestion de projet 2019-2020 41 / 85
42. Gestion de projet Planification
´ ˆ
Reseau de taches
´ ˆ
Reseau de taches pour le plombier
´
Debut
3.1
5j
1
1j - A
2
1j - E
3.2
1j - P+A
4
1j - C
3.3
1j - P
3.4
1j - P
5
1j - A Fin
( ) Gestion de projet 2019-2020 42 / 85
43. Gestion de projet Planification
Plan de charge d’une ressource
´
Definition
Le plan de charge d’un ressource donne son taux d’occupation au cours du
projet.
( ) Gestion de projet 2019-2020 43 / 85

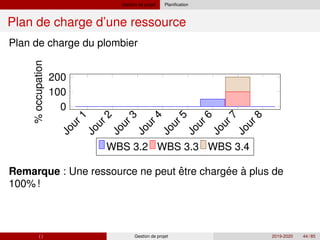

44. Gestion de projet Planification
Plan de charge d’une ressource
Plan de charge du plombier
J
o
u
r
1
J
o
u
r
2
J
o
u
r
3
J
o
u
r
4
J
o
u
r
5
J
o
u
r
6
J
o
u
r
7
J
o
u
r
8
0
100
200
%
occupation
WBS 3.2 WBS 3.3 WBS 3.4
´
Remarque : Une ressource ne peut être chargee à plus de
100%!
( ) Gestion de projet 2019-2020 44 / 85
45. Gestion de projet Planification
Plan de charge d’une ressource
´
Plan de charge du plombier - modifie
J
o
u
r
1
J
o
u
r
2
J
o
u
r
3
J
o
u
r
4
J
o
u
r
5
J
o
u
r
6
J
o
u
r
7
J
o
u
r
8
0
50
100
%
occupation
WBS 3.2 WBS 3.3 WBS 3.4
( ) Gestion de projet 2019-2020 45 / 85
46. Gestion de projet Planification
Impact du plan de charge
´ ˆ ´
Reseau de taches - modifie
´
Debut
3.1
5j
1
1j - A
2
1j - E
3.2
1j - P+A
4
1j - C
3.3
1j - P
3.4
1j - P
5
1j - A Fin
( ) Gestion de projet 2019-2020 46 / 85
47. Gestion de projet Planification
Chemin critique
´
Definition
´ ˆ
Le chemin critique d’un projet est la plus longue sequence de taches qui doit
ˆ ´
´ ´
etre accomplie pour que le projet soit termine à la date due.
Le chemin critique permet de determiner la duree du projet.
( ) Gestion de projet 2019-2020 47 / 85
48. Gestion de projet Planification
Chemin critique
´
Definition
´ ˆ
Le chemin critique d’un projet est la plus longue sequence de taches qui doit
ˆ ´
´ ´
etre accomplie pour que le projet soit termine à la date due.
Le chemin critique permet de determiner la duree du projet.
( ) Gestion de projet 2019-2020 47 / 85
49. Gestion de projet Planification
Chemin critique
´
Definition
´ ˆ
Le chemin critique d’un projet est la plus longue sequence de taches qui doit
ˆ ´
´ ´
etre accomplie pour que le projet soit termine à la date due.
Le chemin critique permet de determiner la duree du projet.
Dans le projet ”salle de bain”, il y a deux chemins critiques
Debut
3.1
5j
3.2
1j - P+A
4
1j - C
5
1j - A Fin
´
´
Debut
3.1
5j
3.2
1j - P+A
3.3
1j - P
3.4
1j - P Fin
´
La duree minimum du projet est de 8 jours.
( ) Gestion de projet 2019-2020 48 / 85
50. Gestion de projet Planification
´
Chemin critique : consequence
´
Definition
´ ˆ ´
Si la duree d’une tache du chemin critique est allongee, alors la fin du projet
´ ´
sera decalee.
( ) Gestion de projet 2019-2020 49 / 85
51. Gestion de projet Planification
Diagramme de Gantt
´
Definition
´ ´
Le diagramme de Gantt est un outil pour representer visuellement l’etat
´ ˆ
d’avancement des differentes taches qui constituent un projet
´ ˆ
´ ˆ
´ ´ ˆ
ˆ ´
´
Ce diagramme permet donc de visualiser d’un seul coup d’œil :
Les differentes taches à envisager
La date de debut et la date de fin de chaque tache
La duree escomptee de chaque tache
Le chevauchement éventuel des taches, et sa duree
La date de debut et la date de fin du projet dans son ensemble
La situation par rapport à la planification
( ) Gestion de projet 2019-2020 50 / 85
53. Gestion de projet Planification
Diagramme de Gantt
´
Definition
ˆ

Planification ”au plus tot” :
` ´ ˆ
´ ´ ´
on considere le debut du projet et des taches. La date de fin du projet est
calculee à partir de la date de debut et de la duree.
´
Definition
Planification ”au plus tard” :
` ˆ ´
ˆ ´ ´
´ ´
on considere la fin du projet ou d’un jalon. Les taches sont et en inserant par
la fin des taches. Il s’agit d’un retro planning. La date de debut de projet est
calculee à partir de la date de fin et de la duree.
( ) Gestion de projet 2019-2020 52 / 85
54. Gestion de projet Planification
ˆ
Diagramme de Gantt - Contraintes entre taches
´
Definition
´
Contrainte ”fin-debut” :
ˆ ´ ´
ˆ
ˆ
Une tache ne peut pas commencer si une anterieure n’est pas terminee
Tache 1
Tache 2
( ) Gestion de projet 2019-2020 53 / 85
55. Gestion de projet Planification
ˆ
Diagramme de Gantt - Contraintes entre taches
´
Definition
´ ´
Contrainte ”debut-debut” :
ˆ ´ ´
Une tache ne peut pas commencer si une anterieure n’est pas commencee
ˆ
ˆ
Tache 1
Tache 2
( ) Gestion de projet 2019-2020 54 / 85
56. Gestion de projet Planification
ˆ
Diagramme de Gantt - Contraintes entre taches
´
Definition
Contrainte ”fin-fin” :
ˆ ´ ´
ˆ
ˆ
Une tache ne peut pas se terminer si une anterieure n’est pas terminee
Tache 1
Tache 2
( ) Gestion de projet 2019-2020 55 / 85
57. Gestion de projet Planification
ˆ
Diagramme de Gantt - Contraintes entre taches
´
Definition
´
Contrainte ”debut-fin” :
ˆ ´ ´
Une tache ne peut pas se terminer si une anterieure n’est pas commencee
ˆ
ˆ
Tache 1
Tache 2
( ) Gestion de projet 2019-2020 56 / 85
58. Gestion de projet Estimation
Estimation
´
Definition
ˆ ˆ
le cout du projet est la somme des couts :
´
´
des ressources humaines du projet base sur le tarif journalier
des ressources materielles et logicielles du projet
( ) Gestion de projet 2019-2020 57 / 85
59. Gestion de projet Estimation
Estimation
´
Definition
ˆ ˆ
le cout du projet est la somme des couts :
´
´
des ressources humaines du projet base sur le tarif journalier
des ressources materielles et logicielles du projet
´ ˆ ˆ
´
´ `
´ ´
`
Plusieurs methodes existent pour estimer le cout d’un projet ou d’une tache :
methode par analogie
methode ”a dire d’expert”
methode parametrique
utilisation de baremes
statistiques
( ) Gestion de projet 2019-2020 57 / 85
60. Gestion de projet Pilotage
Pilotage
Outils pour le pilotage
( ) Gestion de projet 2019-2020 58 / 85
61. Gestion de projet Pilotage
Pilotage
´
Definition
´ ´ ´
Le pilotage va permettre de comparer le realise avec le previsionnel,
´ ´
´ ´ ´
eventuellement de reviser les plannings et les charges.
Le pilotage est decompose en differentes actions :
1 ˆ ´
´ ˆ ´
´
´ ´ ˆ
` ˆ
Mesure l’avancement pour chaque tache par rapport au previsionnel
2 Identifier les consequences sur les taches dependantes
3 Determiner les modifications
4 Re-estimation des delais et des couts
En s’interessant particulierement aux taches du chemin critique.
( ) Gestion de projet 2019-2020 59 / 85
62. Gestion de projet Pilotage
Tableau de bord
´
Definition
Le tableau de bord est un outil permettant de
´
´ ´
` ´
´
´
suivre l’avancement des differentes étapes.
suivre les écarts entre les previsions et les realisations en terme de
ressources financieres, de delais et de livrables.
permet en outre une communication avec l’equipe et les parties
prenantes à travers des reunions de suivi.
( ) Gestion de projet 2019-2020 60 / 85
63. Gestion de projet Pilotage
Tableau de bord
´
Definition
Le tableau de bord est un outil permettant de
´
´ ´
` ´
´
´
suivre l’avancement des differentes étapes.
suivre les écarts entre les previsions et les realisations en terme de
ressources financieres, de delais et de livrables.
permet en outre une communication avec l’equipe et les parties
prenantes à travers des reunions de suivi.
Le diagramme de Gantt fait partie de ce tableau de bord.
( ) Gestion de projet 2019-2020 60 / 85
64. Gestion de projet Pilotage

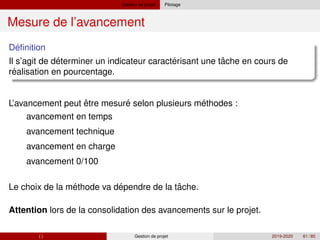

Mesure de l’avancement
´
Definition
´ ´ ˆ
Il s’agit de determiner un indicateur caracterisant une tache en cours de
´
realisation en pourcentage.
( ) Gestion de projet 2019-2020 61 / 85
65. Gestion de projet Pilotage
Mesure de l’avancement
´
Definition
´ ´ ˆ
Il s’agit de determiner un indicateur caracterisant une tache en cours de
´
realisation en pourcentage.
´ ´
´ ´ ˆ
L’avancement peut être mesure selon plusieurs methodes :
avancement en temps
avancement technique
avancement en charge
avancement 0/100
Le choix de la methode va dependre de la tache.
Attention lors de la consolidation des avancements sur le projet.
( ) Gestion de projet 2019-2020 61 / 85
66. Gestion de projet Gestion des modifications
Gestion des modifications
´
´
ˆ
Les modifications sont inherentes à la vie d’un projet.
Il est important de maı̂triser les modifications afin des maı̂triser les delais et
les couts
( ) Gestion de projet 2019-2020 62 / 85
67. Gestion de projet Gestion des modifications
Gestion des modifications
´
´
ˆ
Les modifications sont inherentes à la vie d’un projet.
Il est important de maı̂triser les modifications afin des maı̂triser les delais et
les couts
´
´ ˆ
´
Processus decisionnel de modification
1 Étude d’impact technique
2 Étude de l’impact sur les delais et le cout
3 Decision de la modification : GO/NO GO
4 Mise en œuvre de la modification
( ) Gestion de projet 2019-2020 62 / 85
68. Gestion de projet Gestion du risque
Gestion du risque
´
Definition
´
Un risque est tout évenement futur et incertain susceptible d’avoir un impact
´ ´ ˆ
defavorable sur l’atteinte de l’objectif du projet (delai, couts ou performance)
( ) Gestion de projet 2019-2020 63 / 85
69. Gestion de projet Gestion du risque
Gestion du risque
´
Definition
´
Un risque est tout évenement futur et incertain susceptible d’avoir un impact
´ ´ ˆ
defavorable sur l’atteinte de l’objectif du projet (delai, couts ou performance)
Inventorier les risques
´
Evaluer en fonction de la criticite
Hierarchiser
Rechercher et chiffrer des solutions
´
Definir un plan d’action
( ) Gestion de projet 2019-2020 63 / 85
70. Principes sur les projets `
Principes intrinseques au projet
`
Principes intrinseques au projet
´
Definition
Le principe de Pareto a deux implications :
´
´ ´ ´
20% de nos efforts produisent 80% des resultats
En demarche qualite : 20% des causes produisent 80% des defauts.
( ) Gestion de projet 2019-2020 64 / 85
71. Principes sur les projets `
Principes intrinseques au projet
`
Principes intrinseques au projet
´
Definition
Le principe de Pareto a deux implications :
´
´ ´ ´
20% de nos efforts produisent 80% des resultats
En demarche qualite : 20% des causes produisent 80% des defauts.
´
Definition
La loi de Parkison dit que
tout travail tend à se dilater pour utiliser toutes les ressources qui lui
sont imparties
( ) Gestion de projet 2019-2020 64 / 85
72. Principes sur les projets `
Principes intrinseques au projet
`
Principes intrinseques au projet (2)
´
Definition
La loi de Murphy, connue sous le nom de loi de l’ emmerdement
maximum , dit que
Si quelque chose doit rater, alors ça ratera.
( ) Gestion de projet 2019-2020 65 / 85
73. Principes sur les projets `
Principes intrinseques au projet
`
Principes intrinseques au projet (2)
´
Definition
La loi de Murphy, connue sous le nom de loi de l’ emmerdement
maximum , dit que
Si quelque chose doit rater, alors ça ratera.
´
Definition
La loi de Brooks dit
Ajouter des personnes à un projet en retard accroı̂t son retard
( ) Gestion de projet 2019-2020 65 / 85
74. Principes sur les projets ´

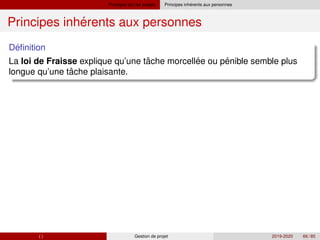

Principes inherents aux personnes
´
Principes inherents aux personnes
´
Definition
ˆ ´ ´
La loi de Fraisse explique qu’une tache morcellee ou penible semble plus
ˆ
longue qu’une tache plaisante.
( ) Gestion de projet 2019-2020 66 / 85
75. Principes sur les projets ´
Principes inherents aux personnes
´
Principes inherents aux personnes
´
Definition
ˆ ´ ´
La loi de Fraisse explique qu’une tache morcellee ou penible semble plus
ˆ
longue qu’une tache plaisante.
´
Definition
La loi de Carlson indique qu’un travail interrompu est plus long qu’un travail
continu.
( ) Gestion de projet 2019-2020 66 / 85
76. Principes sur les projets ´
Principes inherents aux personnes
´
Principes inherents aux personnes
´
Definition
ˆ ´ ´
La loi de Fraisse explique qu’une tache morcellee ou penible semble plus
ˆ
longue qu’une tache plaisante.
´
Definition
La loi de Carlson indique qu’un travail interrompu est plus long qu’un travail
continu.
´
Definition
ˆ
La loi de Laborit explique qu’un tache difficile ou peu motivante est plus
longue.
( ) Gestion de projet 2019-2020 66 / 85
77. Principes sur les projets ´
Principes inherents aux personnes
´
Principes inherents aux personnes (2)
´
Definition
Selon la loi d’Illich, une personne ne peut se concentrer plus de 45mn sur
ˆ ˆ
une meme tache.
( ) Gestion de projet 2019-2020 67 / 85

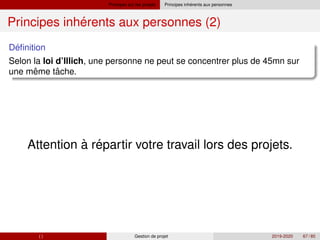

78. Principes sur les projets ´
Principes inherents aux personnes
´
Principes inherents aux personnes (2)
´
Definition
Selon la loi d’Illich, une personne ne peut se concentrer plus de 45mn sur
ˆ ˆ
une meme tache.
´
Attention à repartir votre travail lors des projets.
( ) Gestion de projet 2019-2020 67 / 85
79. Outils informatiques
Outils informatiques
Outils pour le brainstorming
Cartes heuristiques / Cartes mentales
FreeMind (libre)
XMind (version gratuite)
Connected Mind (application en ligne)
( ) Gestion de projet 2019-2020 68 / 85
80. Outils informatiques
Outils informatiques
Outils pour le brainstorming
Cartes heuristiques / Cartes mentales
FreeMind (libre)
XMind (version gratuite)
Connected Mind (application en ligne)
Outils de planification
Microsoft Project (application Windows, payant)
GanttProject (application Java, libre)
OpenProject (application Web + en ligne)
( ) Gestion de projet 2019-2020 68 / 85
81. Outils informatiques
Outils informatiques (2)
Outils collaboratifs documentaires
Chamilo
GoogleDocs
Microsoft Share Point
wiki (mediawiki, dokuwiki, ...)
( ) Gestion de projet 2019-2020 69 / 85
82. Outils informatiques
Outils informatiques (2)
Outils collaboratifs documentaires
Chamilo
GoogleDocs
Microsoft Share Point
wiki (mediawiki, dokuwiki, ...)
Outils de gestion de source de code
Git
Subversion / SVN
mercural
( ) Gestion de projet 2019-2020 69 / 85
83. Outils informatiques
Outils informatiques (2)
´ ´
Outils collaboratifs documentaires
Chamilo
GoogleDocs
Microsoft Share Point
wiki (mediawiki, dokuwiki, ...)
Outils de gestion de source de code
Git
Subversion / SVN
mercural
Outils generiques
redmine
codendi
trac
FusionForge
( ) Gestion de projet 2019-2020 69 / 85
86. Conclusion
Nous avons vu
Vocabulaire de la gestion de projet
Outils
´ ´
´ ´
Etendue des competences du chef de projet large
Maı̂trise technique
Maı̂trise de gestion
Capacite à gerer une équipe
( ) Gestion de projet 2019-2020 71 / 85
88. Conclusion
Conclusion
´
La technique est necessaire ...
ˆ
`
mais loin d’etre suffisante
Problemes humains dominent
´
`
´
Chef de projet :
Avoir de l’experience
Avoir de la rigueur
Anticiper les problemes
Communiquer frequemment et efficacement
( ) Gestion de projet 2019-2020 72 / 85
89. Organisation du module
Organisation du module
´ ´
´
´
´
´
´ ´
´ ´
´ ´
´ ´
Organisation du module
une seance de TD appliquee pour manipuler les outils
ENEPS : 12 fev. 10h
S2G1 : 21 fev. 8h
S2G2 : 19 fev. 8h
S2G3 : 21 fev. 10h
1 seance de presentation du projet (2 mars 8h45 - Amphi)
12 semaines de projet (S11 à S22) (du 2 mars au 29 mai)
2 seances TD encadrees
7 seances ”Projet” avec enseignant(s) present(s)
2 seances d’evaluation (30 mars et 28-29 mai)
60 heures de travail perso
documentation et forum sous Chamilo
Concours projets (4 juin)
( ) Gestion de projet 2019-2020 73 / 85
90. Organisation du module
Évaluation du module
3 notes :
´ ´
´
TD Gestion de projet
Gestion du projet ”Puissance 4”
Projet Informatique (coef. 3)
Evaluation intermediaire (30 mars)
Evaluation finale (28-29 mai)
( ) Gestion de projet 2019-2020 74 / 85

91. Organisation du module
Organisation du module
´
Semaine Seance Date
8 TD Gestion Projet 19-21/2
10 ´
Presentation projet 2/3
11 TP 1 : Prise en main outils 9-10/3
12 Projet 19/3
13 Projet 26/3
14 Éval 1 30/3
Projet 2/4
15 ´
TP 2 : Reseau 6-8/4
Projet 9/4
16 Projet 16/4
17 Vacances
18 Vacances
19 Projet 7/5
20 Projet 14/5
21 ´ ´
Ferie
22 Éval 2 28/5
´ ˆ
Fin depot Projet 29/5 23h59
23 Concours Projet 4/6 12h
( ) Gestion de projet 2019-2020 75 / 85
92. Projet ”Puissance 4” Objectif
Projet ”Puissance 4”
( ) Gestion de projet 2019-2020 76 / 85
93. Projet ”Puissance 4” Objectif
Projet ”Puissance 4” : Objectif
´
´
´
´
Appliquer les notions de gestion de projet à un projet de developpement
informatique
Suivre des specifications
Mise en place d’outils de Gestion de projet informatique
Gantt
Tests unitaires
Organisation en “equipe”
Developpement python sur une ”vraie” application
( ) Gestion de projet 2019-2020 77 / 85
94. Projet ”Puissance 4” ´
Elements fournis
Projet ”Puissance 4”
´
ˆ
´
Nous vous fournissons :
le cahier des charges
les specifications fonctionnelles
un Gantt sous GanttProject avec
toutes les taches et leurs contraintes
affectation des ressources
Environnement d’integration continue
( ) Gestion de projet 2019-2020 78 / 85

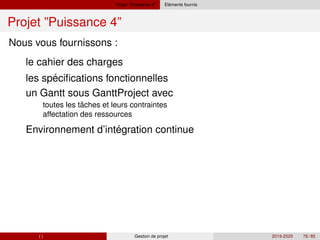

95. Projet ”Puissance 4” ´
Elements fournis
Projet ”Puissance 4”
´
ˆ
´
´ ˆ
Nous vous fournissons :
le cahier des charges
les specifications fonctionnelles
un Gantt sous GanttProject avec
toutes les taches et leurs contraintes
affectation des ressources
Environnement d’integration continue
Vous devrez :
Organiser le Gantt pour prendre en compte
la duree des taches
le plan de charge des ressources
Piloter votre projet
( ) Gestion de projet 2019-2020 78 / 85
96. Projet ”Puissance 4” Exemple de Gantt - projet Bataille Navale (2018-2019)
ˆ
Exemple de Gantt - projet Bataille Navale : Taches

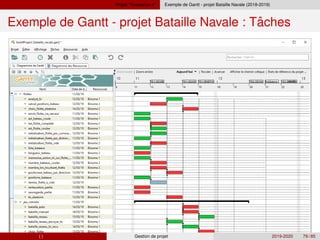

( ) Gestion de projet 2019-2020 79 / 85
97. Projet ”Puissance 4” Exemple de Gantt - projet Bataille Navale (2018-2019)
Exemple de Gantt - projet Bataille Navale : Plan de
charge des ressources
( ) Gestion de projet 2019-2020 80 / 85
98. Exercice ´
Liste des operations
Exercice : Installation d’une pompe
´
Liste des operations (WBS)
A ´ ` ´
Etudes et calculs des besoins en composants et matieres (duree : 1 jour)
´ ´
´
´ ´
´ ´
´
´
´
B Delai de livraison de l’ensemble de tuyauterie (duree : 5 jours)
C Appel d’offre pour l’ensemble des composants (duree : 10 jours)
D Delai de livraison de la pompe (duree : 5 jours)
E Delai de livraison de l’ensemble électrique (duree : 3 jours)
F Installation et montage de la partie hydraulique (tuyauterie + pompe)
(duree : 4 jours)
G Branchements et raccordements électriques de la pompe et
ses tuyauteries (duree : 2 jours)
H Mise en route de l’ensemble (duree : 1 jour)
( ) Gestion de projet 2019-2020 81 / 85
99. Exercice ´
Travail à realiser
´
Exercice : à realiser
´
ˆ ´ ´
´ ˆ ´ ´
Vous devez realiser :
1 l’inventaire des taches avec gestion des predecesseurs
2 le reseau de taches et en deduire le chemin critique et la duree du projet
3 le diagramme de Gantt
( ) Gestion de projet 2019-2020 82 / 85

100. Exercice Correction
ˆ
Correction : inventaire des taches
ˆ
Tache Description ´ ´
Pred. duree Niveau
1 2 3 4 5 6
A ´
`
Etudes et calculs des besoins en com-
posants et matieres
- 1 x
B Delai de livraison de l’ensemble de
tuyauterie
C 5 x
C Appel d’offre pour l’ensemble des com-
posants
A 10 x
D Delai de livraison de la pompe C 5 x
E
´
´
´
Delai de livraison de l’ensemble
electrique
C 3 x
F Installation et montage de la partie hy-
draulique
B/D 4 x
G
´
´
Branchements et raccordements
electriques de la pompe et ses
tuyauteries
E/F 2 x
H Mise en route de l’ensemble G 1 x
( ) Gestion de projet 2019-2020 83 / 85
101. Exercice Correction
´ ˆ
Correction : reseau de taches
´

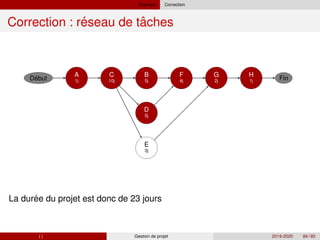

Debut
A
1j
C
10j
B
5j
D
5j
E
3j
F
4j
G
2j
H
1j Fin
´
La duree du projet est donc de 23 jours
( ) Gestion de projet 2019-2020 84 / 85
102. Exercice Correction
Correction : diagramme de Gantt
Jours : 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23
A
B
C
D
E
F
G
H
Livraison
( ) Gestion de projet 2019-2020 85 / 85
