Gestion d’un projet
Cours 5
Estimation de charge d'un projet
Lycée Technique IBN AL HAITAM
BTS DSI 2éme Année
Année: 2018- 2019
Abdelkrim HARIDA - BTS DSI 2éme Année 1
Introduction
– L’estimation de charge des projets informatiques est l’une
des plus importantes activités du développement de
logiciels.
– La planification rigoureuse et le pilotage du projet ne sont
pas envisageables en absence d’une estimation sérieuse et
fiable.
– En règle générale, notre industrie du logiciel ne sait pas
estimer correctement les projets et n’utilise pas
convenablement les estimations.
– Nous souffrons de ces conséquences et nous devons
focaliser nos efforts sur l’amélioration de la situation.
Abdelkrim HARIDA - BTS DSI 2éme Année 2
Introduction
– La sous-estimation d’un projet entraîne :
• Un sous-effectif, provoquant la surchauffe de l’équipe.
• Une sous-appréciation de la charge d’assurance qualité,
avec le risque de livrables de médiocre qualité.
• L’établissement d’un planning trop serré, qui dégradera
votre crédibilité, lorsque ces délais sont largement
dépassés.
Abdelkrim HARIDA - BTS DSI 2éme Année 3

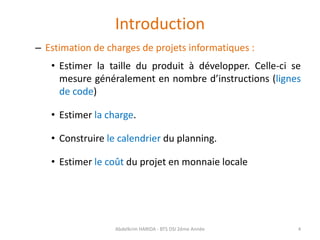

Introduction
– Estimation de charges de projets informatiques :
• Estimer la taille du produit à développer. Celle-ci se
mesure généralement en nombre d’instructions (lignes
de code)
• Estimer la charge.
• Construire le calendrier du planning.
• Estimer le coût du projet en monnaie locale
Abdelkrim HARIDA - BTS DSI 2éme Année 4

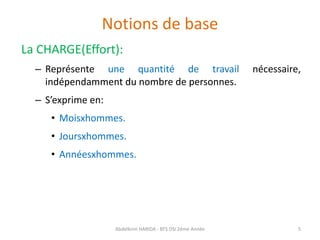

Notions de base
La CHARGE(Effort):
– Représente une quantité de travail nécessaire,
indépendamment du nombre de personnes.
– S’exprime en:
• Moisxhommes.
• Joursxhommes.
• Annéesxhommes.
Abdelkrim HARIDA - BTS DSI 2éme Année 5

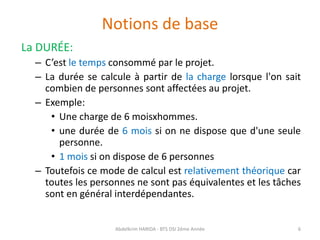

Notions de base
La DURÉE:
– C’est le temps consommé par le projet.
– La durée se calcule à partir de la charge lorsque l'on sait
combien de personnes sont affectées au projet.
– Exemple:
• Une charge de 6 moisxhommes.
• une durée de 6 mois si on ne dispose que d'une seule
personne.
• 1 mois si on dispose de 6 personnes
– Toutefois ce mode de calcul est relativement théorique car
toutes les personnes ne sont pas équivalentes et les tâches
sont en général interdépendantes.
Abdelkrim HARIDA - BTS DSI 2éme Année 6
LES MÉTHODES D’ESTIMATION
Il existe des "trucs" (malheureusement plus courants qu'on ne le
croit) qui sont des agissements ni scientifiques, ni honnêtes:
– Loi de Parkinson : « le travail se dilate jusqu ’à remplir le
temps disponible ».
– « Méthode du marché » : la charge correspond au prix à
proposer pour remporter l ’appel d ’offre.
Plus sérieusement, les méthodes employées sont :
– la méthode Delphi.
– la méthodes COCOMO.
– la méthode de la répartition proportionnelle.
– la méthode d'évaluation analytique.
– la méthode des points fonctionnels.
Abdelkrim HARIDA - BTS DSI 2éme Année 7
COCOMO

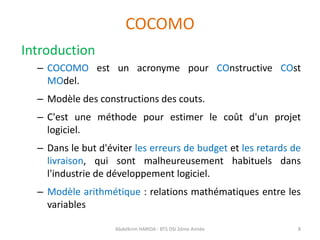

Introduction
– COCOMO est un acronyme pour COnstructive COst
MOdel.
– Modèle des constructions des couts.
– C'est une méthode pour estimer le coût d'un projet
logiciel.
– Dans le but d'éviter les erreurs de budget et les retards de
livraison, qui sont malheureusement habituels dans
l'industrie de développement logiciel.
– Modèle arithmétique : relations mathématiques entre les
variables
Abdelkrim HARIDA - BTS DSI 2éme Année 8

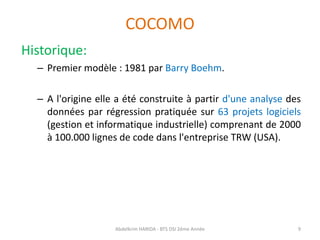

COCOMO
Historique:
– Premier modèle : 1981 par Barry Boehm.
– A l'origine elle a été construite à partir d'une analyse des
données par régression pratiquée sur 63 projets logiciels
(gestion et informatique industrielle) comprenant de 2000
à 100.000 lignes de code dans l'entreprise TRW (USA).
Abdelkrim HARIDA - BTS DSI 2éme Année 9
COCOMO
Objectif du COCOMO:
Evaluer les critères de projet:
– Effort
– Durée
– Effectif
– Productivité
Abdelkrim HARIDA - BTS DSI 2éme Année 10
Principe du COCOMO
Le modèle COCOMO 81 est en fait constitué de trois modèles :
1. Le modèle de base.
2. Le modèle intermédiaire.
3. Modèle expert « détaillé ».
Abdelkrim HARIDA - BTS DSI 2éme Année 11
Principe du COCOMO
Les 3 types de projet identifiés sont :
– Projets de mode organique.
– Projets de mode semi-détaché.
– Projets de mode embarqué.
Abdelkrim HARIDA - BTS DSI 2éme Année 12
Principe du COCOMO

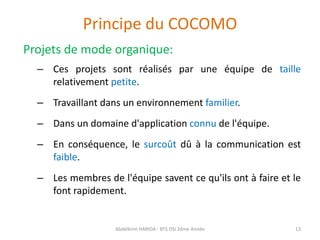

Projets de mode organique:
– Ces projets sont réalisés par une équipe de taille
relativement petite.
– Travaillant dans un environnement familier.
– Dans un domaine d'application connu de l'équipe.
– En conséquence, le surcoût dû à la communication est
faible.
– Les membres de l'équipe savent ce qu'ils ont à faire et le
font rapidement.
Abdelkrim HARIDA - BTS DSI 2éme Année 13
Principe du COCOMO

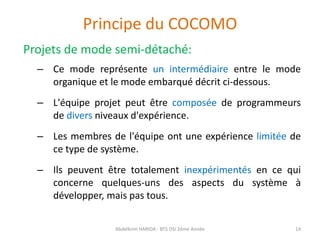

Projets de mode semi-détaché:
– Ce mode représente un intermédiaire entre le mode
organique et le mode embarqué décrit ci-dessous.
– L'équipe projet peut être composée de programmeurs
de divers niveaux d'expérience.
– Les membres de l'équipe ont une expérience limitée de
ce type de système.
– Ils peuvent être totalement inexpérimentés en ce qui
concerne quelques-uns des aspects du système à
développer, mais pas tous.
Abdelkrim HARIDA - BTS DSI 2éme Année 14
Principe du COCOMO

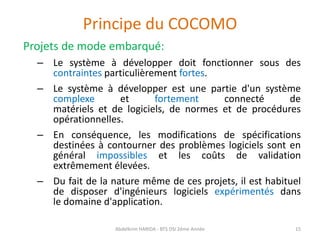

Projets de mode embarqué:
– Le système à développer doit fonctionner sous des
contraintes particulièrement fortes.
– Le système à développer est une partie d'un système
complexe et fortement connecté de
matériels et de logiciels, de normes et de procédures
opérationnelles.
– En conséquence, les modifications de spécifications
destinées à contourner des problèmes logiciels sont en
général impossibles et les coûts de validation
extrêmement élevées.
– Du fait de la nature même de ces projets, il est habituel
de disposer d'ingénieurs logiciels expérimentés dans
le domaine d'application.
Abdelkrim HARIDA - BTS DSI 2éme Année 15
Principe du COCOMO

Les 3 types de projet identifiés sont :
– KLOC représente le nombre, en milliers, de lignes de code
(LOC = Lines Of Code); en fait il s'agit du nombre
d'instructions source.
Abdelkrim HARIDA - BTS DSI 2éme Année 16
Type Taille Description
Organique < 50 KLOC
projets simples menés avec de petites
équipes
Médian
(Semi-detached)
< 300 KLOC
projets intermédiaires menés avec des
équipes mixtes
Imbriqué
(Embedded)
> 300 KLOC
projets complexes devant obéir à des
ensembles de contraintes

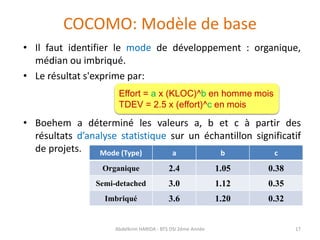

COCOMO: Modèle de base
• Il faut identifier le mode de développement : organique,
médian ou imbriqué.
• Le résultat s'exprime par:
• Boehem a déterminé les valeurs a, b et c à partir des
résultats d’analyse statistique sur un échantillon significatif
de projets.
Abdelkrim HARIDA - BTS DSI 2éme Année 17
Mode (Type) a b c
Organique 2.4 1.05 0.38
Semi-detached 3.0 1.12 0.35
Imbriqué 3.6 1.20 0.32
COCOMO: Modèle de base

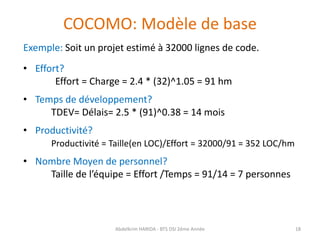

Exemple: Soit un projet estimé à 32000 lignes de code.
• Effort?
Effort = Charge = 2.4 * (32)^1.05 = 91 hm
• Temps de développement?
TDEV= Délais= 2.5 * (91)^0.38 = 14 mois
• Productivité?
Productivité = Taille(en LOC)/Effort = 32000/91 = 352 LOC/hm
• Nombre Moyen de personnel?
Taille de l’équipe = Effort /Temps = 91/14 = 7 personnes
Abdelkrim HARIDA - BTS DSI 2éme Année 18
COCOMO: Modèle de base
Exercice:
Abdelkrim HARIDA - BTS DSI 2éme Année 19
Taille Effort TDEV Productivité Moyen de personnel
8 KLOC
128 KLOC
COCOMO: Modèle intermédiaire

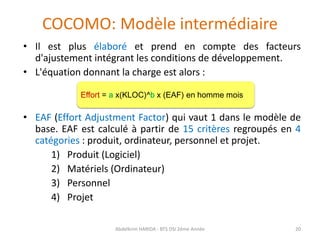

• Il est plus élaboré et prend en compte des facteurs
d'ajustement intégrant les conditions de développement.
• L'équation donnant la charge est alors :
• EAF (Effort Adjustment Factor) qui vaut 1 dans le modèle de
base. EAF est calculé à partir de 15 critères regroupés en 4
catégories : produit, ordinateur, personnel et projet.
1) Produit (Logiciel)
2) Matériels (Ordinateur)
3) Personnel
4) Projet
Abdelkrim HARIDA - BTS DSI 2éme Année 20
COCOMO: Modèle intermédiaire
Abdelkrim HARIDA - BTS DSI 2éme Année 21

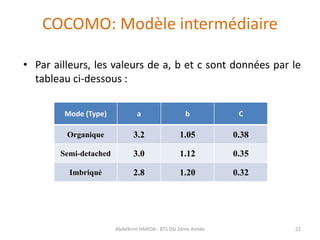

COCOMO: Modèle intermédiaire
• Par ailleurs, les valeurs de a, b et c sont données par le
tableau ci-dessous :
Abdelkrim HARIDA - BTS DSI 2éme Année 22
Mode (Type) a b C
Organique 3.2 1.05 0.38
Semi-detached 3.0 1.12 0.35
Imbriqué 2.8 1.20 0.32
COCOMO: Modèle intermédiaire
• Exemple:
– Projet de 10 KLOC.
– Fiabilité requise pour le logiciel: RELY.
• Effort?
Effort = Charge = 3.2 * (10)^1.05 = 36 hm
• Choix du facteur correcteur:
Très faible fiabilité: Effort * 0.75= 27 hm
Très forte fiabilité: Effort * 1.4 = 50.4 hm
Abdelkrim HARIDA - BTS DSI 2éme Année 23
COCOMO: Modèle intermédiaire

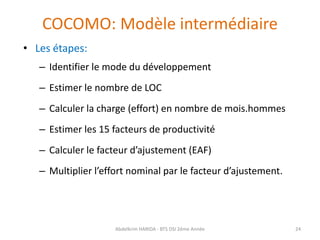

• Les étapes:
– Identifier le mode du développement
– Estimer le nombre de LOC
– Calculer la charge (effort) en nombre de mois.hommes
– Estimer les 15 facteurs de productivité
– Calculer le facteur d’ajustement (EAF)
– Multiplier l’effort nominal par le facteur d’ajustement.
Abdelkrim HARIDA - BTS DSI 2éme Année 24

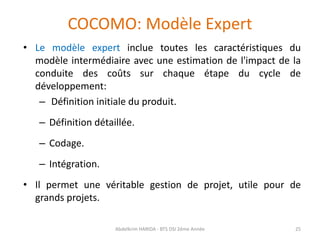

COCOMO: Modèle Expert
• Le modèle expert inclue toutes les caractéristiques du
modèle intermédiaire avec une estimation de l'impact de la
conduite des coûts sur chaque étape du cycle de
développement:
– Définition initiale du produit.
– Définition détaillée.
– Codage.
– Intégration.
• Il permet une véritable gestion de projet, utile pour de
grands projets.
Abdelkrim HARIDA - BTS DSI 2éme Année 25

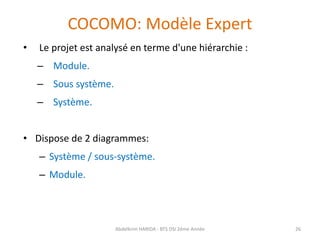

COCOMO: Modèle Expert
• Le projet est analysé en terme d'une hiérarchie :
– Module.
– Sous système.
– Système.
• Dispose de 2 diagrammes:
– Système / sous-système.
– Module.
Abdelkrim HARIDA - BTS DSI 2éme Année 26
Abdelkrim HARIDA - BTS DSI 2éme Année 27
Fin

Estimation de charge d_un projet.pdf

  • 1.
    Gestion d’un projet Cours5 Estimation de charge d'un projet Lycée Technique IBN AL HAITAM BTS DSI 2éme Année Année: 2018- 2019 Abdelkrim HARIDA - BTS DSI 2éme Année 1
  • 2.
    Introduction – L’estimation decharge des projets informatiques est l’une des plus importantes activités du développement de logiciels. – La planification rigoureuse et le pilotage du projet ne sont pas envisageables en absence d’une estimation sérieuse et fiable. – En règle générale, notre industrie du logiciel ne sait pas estimer correctement les projets et n’utilise pas convenablement les estimations. – Nous souffrons de ces conséquences et nous devons focaliser nos efforts sur l’amélioration de la situation. Abdelkrim HARIDA - BTS DSI 2éme Année 2
  • 3.
    Introduction – La sous-estimationd’un projet entraîne : • Un sous-effectif, provoquant la surchauffe de l’équipe. • Une sous-appréciation de la charge d’assurance qualité, avec le risque de livrables de médiocre qualité. • L’établissement d’un planning trop serré, qui dégradera votre crédibilité, lorsque ces délais sont largement dépassés. Abdelkrim HARIDA - BTS DSI 2éme Année 3
  • 4.
    Introduction – Estimation decharges de projets informatiques : • Estimer la taille du produit à développer. Celle-ci se mesure généralement en nombre d’instructions (lignes de code) • Estimer la charge. • Construire le calendrier du planning. • Estimer le coût du projet en monnaie locale Abdelkrim HARIDA - BTS DSI 2éme Année 4
  • 5.
    Notions de base LaCHARGE(Effort): – Représente une quantité de travail nécessaire, indépendamment du nombre de personnes. – S’exprime en: • Moisxhommes. • Joursxhommes. • Annéesxhommes. Abdelkrim HARIDA - BTS DSI 2éme Année 5
  • 6.
    Notions de base LaDURÉE: – C’est le temps consommé par le projet. – La durée se calcule à partir de la charge lorsque l'on sait combien de personnes sont affectées au projet. – Exemple: • Une charge de 6 moisxhommes. • une durée de 6 mois si on ne dispose que d'une seule personne. • 1 mois si on dispose de 6 personnes – Toutefois ce mode de calcul est relativement théorique car toutes les personnes ne sont pas équivalentes et les tâches sont en général interdépendantes. Abdelkrim HARIDA - BTS DSI 2éme Année 6
  • 7.
    LES MÉTHODES D’ESTIMATION Ilexiste des "trucs" (malheureusement plus courants qu'on ne le croit) qui sont des agissements ni scientifiques, ni honnêtes: – Loi de Parkinson : « le travail se dilate jusqu ’à remplir le temps disponible ». – « Méthode du marché » : la charge correspond au prix à proposer pour remporter l ’appel d ’offre. Plus sérieusement, les méthodes employées sont : – la méthode Delphi. – la méthodes COCOMO. – la méthode de la répartition proportionnelle. – la méthode d'évaluation analytique. – la méthode des points fonctionnels. Abdelkrim HARIDA - BTS DSI 2éme Année 7
  • 8.
    COCOMO Introduction – COCOMO estun acronyme pour COnstructive COst MOdel. – Modèle des constructions des couts. – C'est une méthode pour estimer le coût d'un projet logiciel. – Dans le but d'éviter les erreurs de budget et les retards de livraison, qui sont malheureusement habituels dans l'industrie de développement logiciel. – Modèle arithmétique : relations mathématiques entre les variables Abdelkrim HARIDA - BTS DSI 2éme Année 8
  • 9.
    COCOMO Historique: – Premier modèle: 1981 par Barry Boehm. – A l'origine elle a été construite à partir d'une analyse des données par régression pratiquée sur 63 projets logiciels (gestion et informatique industrielle) comprenant de 2000 à 100.000 lignes de code dans l'entreprise TRW (USA). Abdelkrim HARIDA - BTS DSI 2éme Année 9
  • 10.
    COCOMO Objectif du COCOMO: Evaluerles critères de projet: – Effort – Durée – Effectif – Productivité Abdelkrim HARIDA - BTS DSI 2éme Année 10
  • 11.
    Principe du COCOMO Lemodèle COCOMO 81 est en fait constitué de trois modèles : 1. Le modèle de base. 2. Le modèle intermédiaire. 3. Modèle expert « détaillé ». Abdelkrim HARIDA - BTS DSI 2éme Année 11
  • 12.
    Principe du COCOMO Les3 types de projet identifiés sont : – Projets de mode organique. – Projets de mode semi-détaché. – Projets de mode embarqué. Abdelkrim HARIDA - BTS DSI 2éme Année 12
  • 13.
    Principe du COCOMO Projetsde mode organique: – Ces projets sont réalisés par une équipe de taille relativement petite. – Travaillant dans un environnement familier. – Dans un domaine d'application connu de l'équipe. – En conséquence, le surcoût dû à la communication est faible. – Les membres de l'équipe savent ce qu'ils ont à faire et le font rapidement. Abdelkrim HARIDA - BTS DSI 2éme Année 13
  • 14.
    Principe du COCOMO Projetsde mode semi-détaché: – Ce mode représente un intermédiaire entre le mode organique et le mode embarqué décrit ci-dessous. – L'équipe projet peut être composée de programmeurs de divers niveaux d'expérience. – Les membres de l'équipe ont une expérience limitée de ce type de système. – Ils peuvent être totalement inexpérimentés en ce qui concerne quelques-uns des aspects du système à développer, mais pas tous. Abdelkrim HARIDA - BTS DSI 2éme Année 14
  • 15.
    Principe du COCOMO Projetsde mode embarqué: – Le système à développer doit fonctionner sous des contraintes particulièrement fortes. – Le système à développer est une partie d'un système complexe et fortement connecté de matériels et de logiciels, de normes et de procédures opérationnelles. – En conséquence, les modifications de spécifications destinées à contourner des problèmes logiciels sont en général impossibles et les coûts de validation extrêmement élevées. – Du fait de la nature même de ces projets, il est habituel de disposer d'ingénieurs logiciels expérimentés dans le domaine d'application. Abdelkrim HARIDA - BTS DSI 2éme Année 15
  • 16.
    Principe du COCOMO Les3 types de projet identifiés sont : – KLOC représente le nombre, en milliers, de lignes de code (LOC = Lines Of Code); en fait il s'agit du nombre d'instructions source. Abdelkrim HARIDA - BTS DSI 2éme Année 16 Type Taille Description Organique < 50 KLOC projets simples menés avec de petites équipes Médian (Semi-detached) < 300 KLOC projets intermédiaires menés avec des équipes mixtes Imbriqué (Embedded) > 300 KLOC projets complexes devant obéir à des ensembles de contraintes
  • 17.
    COCOMO: Modèle debase • Il faut identifier le mode de développement : organique, médian ou imbriqué. • Le résultat s'exprime par: • Boehem a déterminé les valeurs a, b et c à partir des résultats d’analyse statistique sur un échantillon significatif de projets. Abdelkrim HARIDA - BTS DSI 2éme Année 17 Mode (Type) a b c Organique 2.4 1.05 0.38 Semi-detached 3.0 1.12 0.35 Imbriqué 3.6 1.20 0.32
  • 18.
    COCOMO: Modèle debase Exemple: Soit un projet estimé à 32000 lignes de code. • Effort? Effort = Charge = 2.4 * (32)^1.05 = 91 hm • Temps de développement? TDEV= Délais= 2.5 * (91)^0.38 = 14 mois • Productivité? Productivité = Taille(en LOC)/Effort = 32000/91 = 352 LOC/hm • Nombre Moyen de personnel? Taille de l’équipe = Effort /Temps = 91/14 = 7 personnes Abdelkrim HARIDA - BTS DSI 2éme Année 18
  • 19.
    COCOMO: Modèle debase Exercice: Abdelkrim HARIDA - BTS DSI 2éme Année 19 Taille Effort TDEV Productivité Moyen de personnel 8 KLOC 128 KLOC
  • 20.
    COCOMO: Modèle intermédiaire •Il est plus élaboré et prend en compte des facteurs d'ajustement intégrant les conditions de développement. • L'équation donnant la charge est alors : • EAF (Effort Adjustment Factor) qui vaut 1 dans le modèle de base. EAF est calculé à partir de 15 critères regroupés en 4 catégories : produit, ordinateur, personnel et projet. 1) Produit (Logiciel) 2) Matériels (Ordinateur) 3) Personnel 4) Projet Abdelkrim HARIDA - BTS DSI 2éme Année 20
  • 21.
    COCOMO: Modèle intermédiaire AbdelkrimHARIDA - BTS DSI 2éme Année 21
  • 22.
    COCOMO: Modèle intermédiaire •Par ailleurs, les valeurs de a, b et c sont données par le tableau ci-dessous : Abdelkrim HARIDA - BTS DSI 2éme Année 22 Mode (Type) a b C Organique 3.2 1.05 0.38 Semi-detached 3.0 1.12 0.35 Imbriqué 2.8 1.20 0.32
  • 23.
    COCOMO: Modèle intermédiaire •Exemple: – Projet de 10 KLOC. – Fiabilité requise pour le logiciel: RELY. • Effort? Effort = Charge = 3.2 * (10)^1.05 = 36 hm • Choix du facteur correcteur: Très faible fiabilité: Effort * 0.75= 27 hm Très forte fiabilité: Effort * 1.4 = 50.4 hm Abdelkrim HARIDA - BTS DSI 2éme Année 23
  • 24.
    COCOMO: Modèle intermédiaire •Les étapes: – Identifier le mode du développement – Estimer le nombre de LOC – Calculer la charge (effort) en nombre de mois.hommes – Estimer les 15 facteurs de productivité – Calculer le facteur d’ajustement (EAF) – Multiplier l’effort nominal par le facteur d’ajustement. Abdelkrim HARIDA - BTS DSI 2éme Année 24
  • 25.
    COCOMO: Modèle Expert •Le modèle expert inclue toutes les caractéristiques du modèle intermédiaire avec une estimation de l'impact de la conduite des coûts sur chaque étape du cycle de développement: – Définition initiale du produit. – Définition détaillée. – Codage. – Intégration. • Il permet une véritable gestion de projet, utile pour de grands projets. Abdelkrim HARIDA - BTS DSI 2éme Année 25
  • 26.
    COCOMO: Modèle Expert •Le projet est analysé en terme d'une hiérarchie : – Module. – Sous système. – Système. • Dispose de 2 diagrammes: – Système / sous-système. – Module. Abdelkrim HARIDA - BTS DSI 2éme Année 26
  • 27.
    Abdelkrim HARIDA -BTS DSI 2éme Année 27 Fin
