Fondamentaux de la gestion
de projet
Planification de projet
Françoise GOUZI. Licence Pro IDEISST (MAJ oct. 2015)

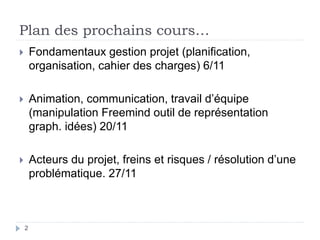

Plan des prochains cours…
 Fondamentaux gestion projet (planification,
organisation, cahier des charges) 6/11
 Animation, communication, travail d’équipe
(manipulation Freemind outil de représentation
graph. idées) 20/11
 Acteurs du projet, freins et risques / résolution d’une
problématique. 27/11
2
3

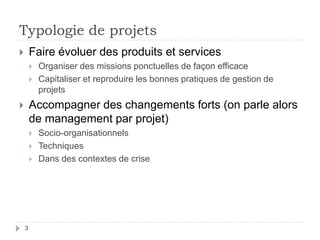

Typologie de projets
 Faire évoluer des produits et services
 Organiser des missions ponctuelles de façon efficace
 Capitaliser et reproduire les bonnes pratiques de gestion de
projets
 Accompagner des changements forts (on parle alors
de management par projet)
 Socio-organisationnels
 Techniques
 Dans des contextes de crise
4

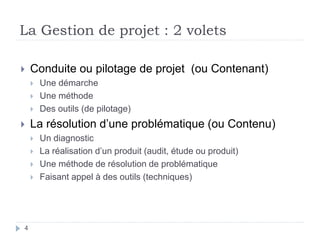

La Gestion de projet : 2 volets
 Conduite ou pilotage de projet (ou Contenant)
 Une démarche
 Une méthode
 Des outils (de pilotage)
 La résolution d’une problématique (ou Contenu)
 Un diagnostic
 La réalisation d’un produit (audit, étude ou produit)
 Une méthode de résolution de problématique
 Faisant appel à des outils (techniques)
La Gestion de projet : 2 volets
5
1. Conduite ou pilotage de projet en étapes
1.1 Préparation du projet et son Cadrage de
projet
1.2 Planification détaillée des actions /
organisation du projet et instances
1.3 Pilotage du 2, lancement, communication et
réalisation
1.4 Bilan et suivi de mission

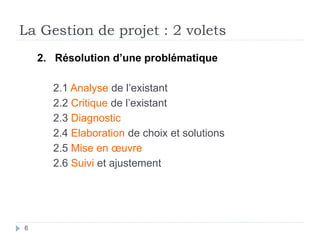

2. Résolution d’une problématique
2.1 Analyse de l’existant
2.2 Critique de l’existant
2.3 Diagnostic
2.4 Elaboration de choix et solutions
2.5 Mise en œuvre
2.6 Suivi et ajustement
La Gestion de projet : 2 volets
6
7

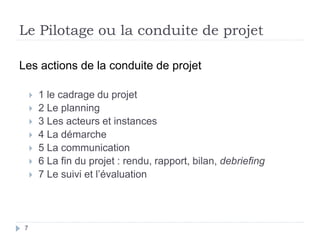

Le Pilotage ou la conduite de projet
Les actions de la conduite de projet
 1 le cadrage du projet
 2 Le planning
 3 Les acteurs et instances
 4 La démarche
 5 La communication
 6 La fin du projet : rendu, rapport, bilan, debriefing
 7 Le suivi et l’évaluation

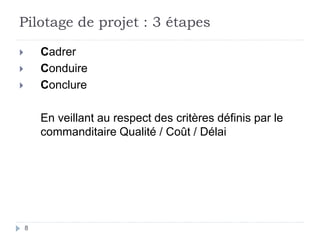

Pilotage de projet : 3 étapes
8
 Cadrer
 Conduire
 Conclure
En veillant au respect des critères définis par le
commanditaire Qualité / Coût / Délai
Phase 1
Les phases d’une conduite de projet
9
10

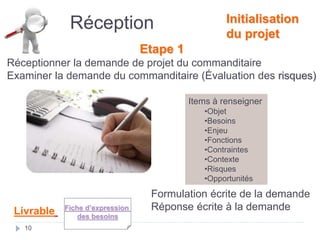

Réception
Etape 1
Réceptionner la demande de projet du commanditaire
Examiner la demande du commanditaire (Évaluation des risques)
Formulation écrite de la demande
Réponse écrite à la demande
Initialisation
du projet
Fiche d’expression
des besoins
Items à renseigner
•Objet
•Besoins
•Enjeu
•Fonctions
•Contraintes
•Contexte
•Risques
•Opportunités
Livrable

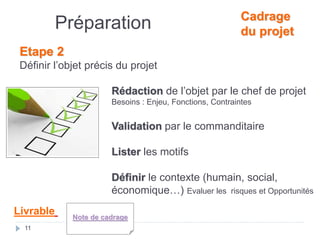

11
Livrable Note de cadrage
Rédaction de l’objet par le chef de projet
Besoins : Enjeu, Fonctions, Contraintes
Validation par le commanditaire
Lister les motifs
Définir le contexte (humain, social,
économique…) Evaluer les risques et Opportunités
Cadrage
du projet
Etape 2
Définir l’objet précis du projet
Préparation
12

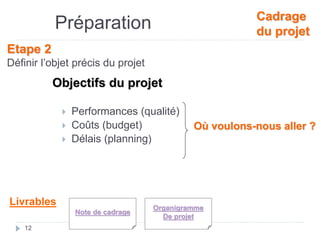

Objectifs du projet
 Performances (qualité)
 Coûts (budget)
 Délais (planning)
Où voulons-nous aller ?
Livrables
Cadrage
du projet
Etape 2
Définir l’objet précis du projet
Préparation
Note de cadrage
Organigramme
De projet

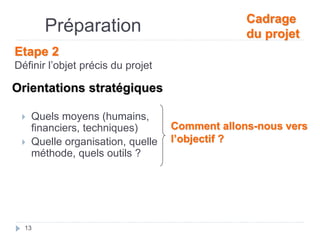

Orientations stratégiques
 Quels moyens (humains,
financiers, techniques)
 Quelle organisation, quelle
méthode, quels outils ?
Comment allons-nous vers
l’objectif ?
Préparation
Etape 2
Définir l’objet précis du projet
13
Cadrage
du projet

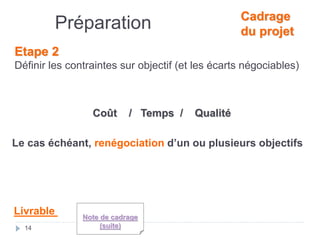

14
Livrable
Cadrage
du projet
Etape 2
Définir les contraintes sur objectif (et les écarts négociables)
Préparation
Coût / Temps / Qualité
Le cas échéant, renégociation d’un ou plusieurs objectifs
Note de cadrage
(suite)
15

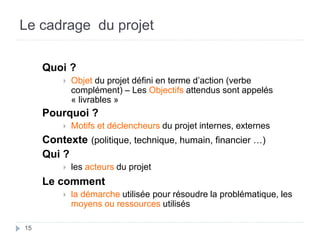

Le cadrage du projet
Quoi ?
 Objet du projet défini en terme d’action (verbe
complément) – Les Objectifs attendus sont appelés
« livrables »
Pourquoi ?
 Motifs et déclencheurs du projet internes, externes
Contexte (politique, technique, humain, financier …)
Qui ?
 les acteurs du projet
Le comment
 la démarche utilisée pour résoudre la problématique, les
moyens ou ressources utilisés
Phase 2
Planifier – Planification de projet
16
17

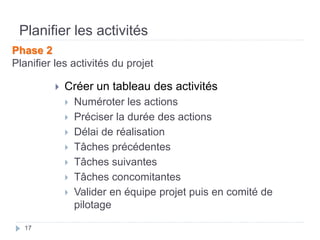

Planifier les activités
 Créer un tableau des activités
 Numéroter les actions
 Préciser la durée des actions
 Délai de réalisation
 Tâches précédentes
 Tâches suivantes
 Tâches concomitantes
 Valider en équipe projet puis en comité de
pilotage
Phase 2
Planifier les activités du projet
18

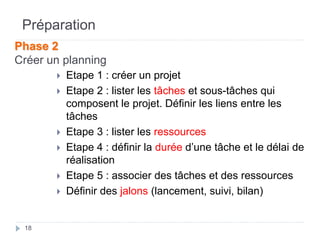

 Etape 1 : créer un projet
 Etape 2 : lister les tâches et sous-tâches qui
composent le projet. Définir les liens entre les
tâches
 Etape 3 : lister les ressources
 Etape 4 : définir la durée d’une tâche et le délai de
réalisation
 Etape 5 : associer des tâches et des ressources
 Définir des jalons (lancement, suivi, bilan)
Phase 2
Créer un planning
Préparation
Phase 3 – Organiser
L’organigramme des tâches
19
20

1 - Gestion du projet 1.1 - Initialisation
1.2 - Préparation
1.3 - Planification
1.4 - Pilotage
1.5- Bilan
1.1.1 - Réception
1.1.2 - Affectation
1.2.1 - Objet
1.2.2 - Objectifs
1.2.3 - Domaine
1.2.4 - Risques
1.2.5 - Méthode
1.2.6 - Communication
1.2.7 - Contractualisation
1.3.1 – Planification détaillée
1.3.2 - Validation
1.4.1 - Lancement
1.4.2 - Réalisation
1.5.1 - Promotion
1.5.2 - Désengagement
1.5.3 - Capitalisation
Réceptionner la demande de projet du commanditaire
Examiner la demande du commanditaire
Officialiser la nomination du chef de projet
Définir l’objet précis du projet
Lister les motifs et définir le contexte
Définir les objectifs de qualité
Définir les objectifs de temps
Définir les objectifs de charge et de coûts
Définir les objectifs de communication
Définir les objectifs complémentaires
Préciser les contraintes sur objectifs
Vérifier l’adéquation entre les objectifs
Identifier le périmètre et les acteurs
Définir la structure choisie pour la gestion du projet
Définir les rôles des acteurs dans les structures projets
Identifier, analyser et gérer les freins
Identifier, analyser et gérer les facilitants
Choisir une méthode et structurer la réal. du produit
Définir les axes, cibles et moyens de communication
Rédiger la note de cadrage
Définir l’environnement de planification
Ordonner la liste des tâches de fabrication du produit
Affecter des durées ou de charges aux tâches
Définir les liens entre les tâches
Intégrer les tâches de gestion de projet
Affecter les ressources sur les tâches
Optimiser le planning détaillé du prévu
Valider, communiquer et enregistrer le planning
Lancer la réalisation
Mettre en œuvre le plan de communication
Piloter la réalisation du produit
Vendre le projet
Mettre un terme à l'engagement contractuel
Organiser les réunions de débriefing
Archiver les dossiers du projet
Macro planning de charge-Budget prévisionnel
Demande de projet du commanditaire
Réponse à la demande de projet
Note d’affectation du chef de projet
Note de cadrage (suite)
Stratégie de communication
Fichier des acteurs
Organigramme Projet
Fiche de poste/Carte des acteurs
Grille des freins
Grille des facilitants
Fiche méthode
Charte graphique-Plan de communication
Charte de planification
Organigramme des tâches
Planning détaillé
Tableau des ressources-Plan. Prévi.(suite)
Contrat de planning
Journal du projet / Fiche de reporting
Cond. réu.-Bilan inter.-Rap. Flash-Plan.Prévi.
Présentation de projet
Note de désengagement
Bilan final de projet
Note d’archivage
Note de cadrage (suite)
Note de cadrage (suite)
Macro planning
Note de cadrage (suite)
Note de cadrage (suite)
Note de cadrage (suite)
Fichier des acteurs
Organigramme Projet
Note de cadrage (suite)
Planning détaillé (suite)
Planning détaillé (suite)
Planning détaillé (suite)
Plan de communication (suite)
Source : Hugues Marchat, Kit de conduite de projet. Ed. Organisation

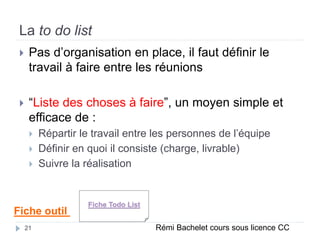

La to do list
 Pas d’organisation en place, il faut définir le
travail à faire entre les réunions
 “Liste des choses à faire”, un moyen simple et
efficace de :
 Répartir le travail entre les personnes de l’équipe
 Définir en quoi il consiste (charge, livrable)
 Suivre la réalisation
Rémi Bachelet cours sous licence CC
Fiche outil
Fiche Todo List
21

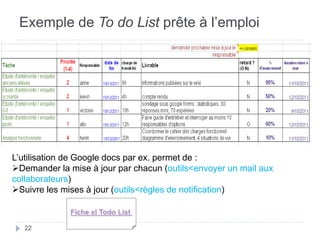

Exemple de To do List prête à l’emploi
L’utilisation de Google docs par ex. permet de :
Demander la mise à jour par chacun (outils<envoyer un mail aux
collaborateurs)
Suivre les mises à jour (outils<règles de notification)
Fiche xl Todo List
22

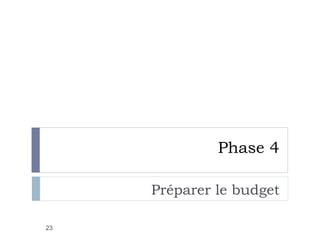

Phase 4
Préparer le budget
23

Préparation
24
 Définir des objectifs de coût et charges
Livrable Budget prévisionnel
 Coût des ressources humaines
 Coût des achats et prestations de service
 Coût des ressources matérielles

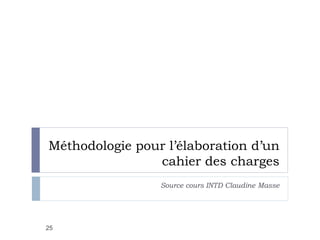

Méthodologie pour l’élaboration d’un
cahier des charges
Source cours INTD Claudine Masse
25

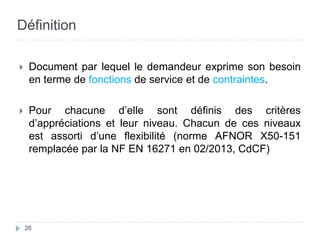

Définition
 Document par lequel le demandeur exprime son besoin
en terme de fonctions de service et de contraintes.
 Pour chacune d’elle sont définis des critères
d’appréciations et leur niveau. Chacun de ces niveaux
est assorti d’une flexibilité (norme AFNOR X50-151
remplacée par la NF EN 16271 en 02/2013, CdCF)
26

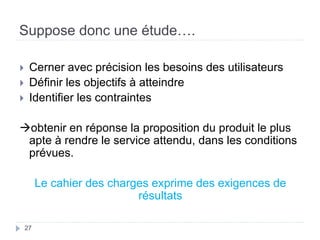

Suppose donc une étude….
 Cerner avec précision les besoins des utilisateurs
 Définir les objectifs à atteindre
 Identifier les contraintes
obtenir en réponse la proposition du produit le plus
apte à rendre le service attendu, dans les conditions
prévues.
Le cahier des charges exprime des exigences de
résultats
27
1. Les études préalables
 Par qui sont-elles menées ?
 L’instance de décision
 Le groupe projet
 Etude de l’existant
 Le contexte
 La chaîne documentaire ou SI en place
 Les utilisateurs
 Les contraintes
 Etude des besoins
28

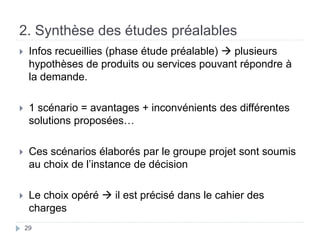

2. Synthèse des études préalables
 Infos recueillies (phase étude préalable)  plusieurs
hypothèses de produits ou services pouvant répondre à
la demande.
 1 scénario = avantages + inconvénients des différentes
solutions proposées…
 Ces scénarios élaborés par le groupe projet sont soumis
au choix de l’instance de décision
 Le choix opéré  il est précisé dans le cahier des
charges
29

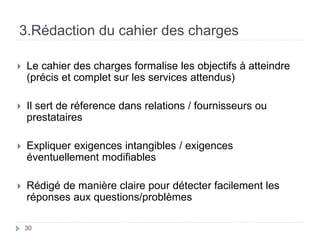

3.Rédaction du cahier des charges
 Le cahier des charges formalise les objectifs à atteindre
(précis et complet sur les services attendus)
 Il sert de réference dans relations / fournisseurs ou
prestataires
 Expliquer exigences intangibles / exigences
éventuellement modifiables
 Rédigé de manière claire pour détecter facilement les
réponses aux questions/problèmes
30
Phase 5 : Le bilan du projet
Etapes : Promotion, Désengagement, Capitalisation
31

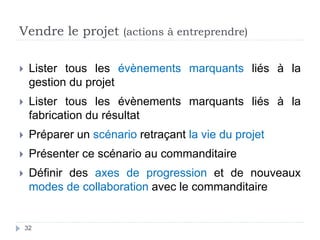

Vendre le projet (actions à entreprendre)
 Lister tous les évènements marquants liés à la
gestion du projet
 Lister tous les évènements marquants liés à la
fabrication du résultat
 Préparer un scénario retraçant la vie du projet
 Présenter ce scénario au commanditaire
 Définir des axes de progression et de nouveaux
modes de collaboration avec le commanditaire
32

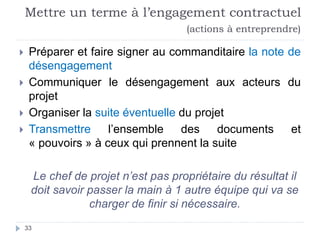

Mettre un terme à l’engagement contractuel
(actions à entreprendre)
 Préparer et faire signer au commanditaire la note de
désengagement
 Communiquer le désengagement aux acteurs du
projet
 Organiser la suite éventuelle du projet
 Transmettre l’ensemble des documents et
« pouvoirs » à ceux qui prennent la suite
Le chef de projet n’est pas propriétaire du résultat il
doit savoir passer la main à 1 autre équipe qui va se
charger de finir si nécessaire.
33
Evaluation- valorisation du
projet
Source : Rémi Bachelet (Ecole centrale Lille) vidéo en ligne
34

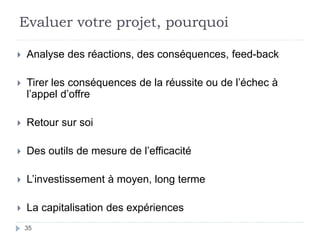

Evaluer votre projet, pourquoi
 Analyse des réactions, des conséquences, feed-back
 Tirer les conséquences de la réussite ou de l’échec à
l’appel d’offre
 Retour sur soi
 Des outils de mesure de l’efficacité
 L’investissement à moyen, long terme
 La capitalisation des expériences
35
36

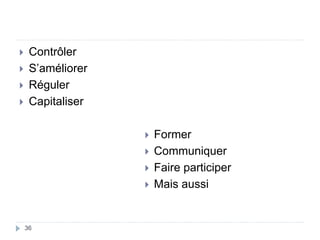

 Contrôler
 S’améliorer
 Réguler
 Capitaliser
 Former
 Communiquer
 Faire participer
 Mais aussi
Source : Prise en compte de l’ impact et construction d’indicateurs d’impact, Gilbert Graugnard
Nicolas Heeren. Edition CIEDEL
37
 Résultats = changements produits directement par
l’action
 A comparer avec les objectifs formalisés avant le lancement du projet
 Effets = Incidences directes et indirectes de l’action
 Résultats de l’action mais aussi d’autres dynamiques - contraintes prov.
du milieu (physique/humain)
 Impact = situation finale à la suite de l’action
 Prévoir l’impact présente encore plus de difficultés car nombreux
facteurs indépendants du projet peuvent se combiner avec résultats/effets
de l’action
 Le temps est également un facteur car l’impact se juge à terme
38
=

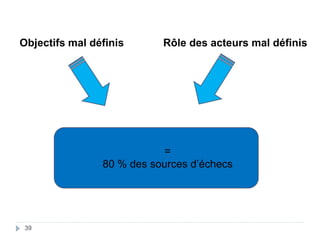

80 % des sources d’échecs
Objectifs mal définis Rôle des acteurs mal définis
39


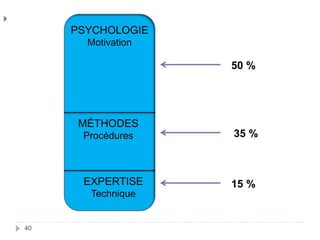

PSYCHOLOGIE
Motivation
MÉTHODES
Procédures
EXPERTISE
Technique
50 %
35 %
15 %
40
Qu’est-ce qui fait qu’une évaluation
fonctionne bien ou mal ?
41
 Les intentions des acteurs
 L’équipe-projet
 Les convergences d’intérêt des acteurs
 Le type de management
 L’importance accordée à l’évaluation
 Ce qui se passe après l’évaluation
Crédits images
 « i found you! » ioannis kounadeas http://blog.ig-
conseils.com/
 « Validation Symfony2. »lafermeduweb.net
42
Sources du cours et ressources pour aller
plus loin…
 Isabelle Gautheron, cours sur la gestion de projet. Cité de l’eau
SIAAP (Esiee- MISTE) sur slide share et viadeo.
 Rémi Bachelet, Ecole Centrale de Lille (cours en ligne) - -
 http://gestiondeprojet.pm/
 http://rb.ec-lille.fr/l/Projets/Projet_Outils-basiques.pdf
 https://sites.google.com/site/coursgestiondeprojet/faqs/fiches-
pratiques-de-gestion-de-projet
 http://fr.slideshare.net/bachelet/projet-evaluation-impact
 La conduite de projet, Hugues Marchat, Ed. Eyrolles, juill. 2011
43

Fondamentaux de la gestion de projet (cours 2)

  • 1.
    Fondamentaux de lagestion de projet Planification de projet Françoise GOUZI. Licence Pro IDEISST (MAJ oct. 2015)
  • 2.
    Plan des prochainscours…  Fondamentaux gestion projet (planification, organisation, cahier des charges) 6/11  Animation, communication, travail d’équipe (manipulation Freemind outil de représentation graph. idées) 20/11  Acteurs du projet, freins et risques / résolution d’une problématique. 27/11 2
  • 3.
    3 Typologie de projets Faire évoluer des produits et services  Organiser des missions ponctuelles de façon efficace  Capitaliser et reproduire les bonnes pratiques de gestion de projets  Accompagner des changements forts (on parle alors de management par projet)  Socio-organisationnels  Techniques  Dans des contextes de crise
  • 4.
    4 La Gestion deprojet : 2 volets  Conduite ou pilotage de projet (ou Contenant)  Une démarche  Une méthode  Des outils (de pilotage)  La résolution d’une problématique (ou Contenu)  Un diagnostic  La réalisation d’un produit (audit, étude ou produit)  Une méthode de résolution de problématique  Faisant appel à des outils (techniques)
  • 5.
    La Gestion deprojet : 2 volets 5 1. Conduite ou pilotage de projet en étapes 1.1 Préparation du projet et son Cadrage de projet 1.2 Planification détaillée des actions / organisation du projet et instances 1.3 Pilotage du 2, lancement, communication et réalisation 1.4 Bilan et suivi de mission
  • 6.
    2. Résolution d’uneproblématique 2.1 Analyse de l’existant 2.2 Critique de l’existant 2.3 Diagnostic 2.4 Elaboration de choix et solutions 2.5 Mise en œuvre 2.6 Suivi et ajustement La Gestion de projet : 2 volets 6
  • 7.
    7 Le Pilotage oula conduite de projet Les actions de la conduite de projet  1 le cadrage du projet  2 Le planning  3 Les acteurs et instances  4 La démarche  5 La communication  6 La fin du projet : rendu, rapport, bilan, debriefing  7 Le suivi et l’évaluation
  • 8.
    Pilotage de projet: 3 étapes 8  Cadrer  Conduire  Conclure En veillant au respect des critères définis par le commanditaire Qualité / Coût / Délai
  • 9.
    Phase 1 Les phasesd’une conduite de projet 9
  • 10.
    10 Réception Etape 1 Réceptionner lademande de projet du commanditaire Examiner la demande du commanditaire (Évaluation des risques) Formulation écrite de la demande Réponse écrite à la demande Initialisation du projet Fiche d’expression des besoins Items à renseigner •Objet •Besoins •Enjeu •Fonctions •Contraintes •Contexte •Risques •Opportunités Livrable
  • 11.
    11 Livrable Note decadrage Rédaction de l’objet par le chef de projet Besoins : Enjeu, Fonctions, Contraintes Validation par le commanditaire Lister les motifs Définir le contexte (humain, social, économique…) Evaluer les risques et Opportunités Cadrage du projet Etape 2 Définir l’objet précis du projet Préparation
  • 12.
    12 Objectifs du projet Performances (qualité)  Coûts (budget)  Délais (planning) Où voulons-nous aller ? Livrables Cadrage du projet Etape 2 Définir l’objet précis du projet Préparation Note de cadrage Organigramme De projet
  • 13.
    Orientations stratégiques  Quelsmoyens (humains, financiers, techniques)  Quelle organisation, quelle méthode, quels outils ? Comment allons-nous vers l’objectif ? Préparation Etape 2 Définir l’objet précis du projet 13 Cadrage du projet
  • 14.
    14 Livrable Cadrage du projet Etape 2 Définirles contraintes sur objectif (et les écarts négociables) Préparation Coût / Temps / Qualité Le cas échéant, renégociation d’un ou plusieurs objectifs Note de cadrage (suite)
  • 15.
    15 Le cadrage duprojet Quoi ?  Objet du projet défini en terme d’action (verbe complément) – Les Objectifs attendus sont appelés « livrables » Pourquoi ?  Motifs et déclencheurs du projet internes, externes Contexte (politique, technique, humain, financier …) Qui ?  les acteurs du projet Le comment  la démarche utilisée pour résoudre la problématique, les moyens ou ressources utilisés
  • 16.
    Phase 2 Planifier –Planification de projet 16
  • 17.
    17 Planifier les activités Créer un tableau des activités  Numéroter les actions  Préciser la durée des actions  Délai de réalisation  Tâches précédentes  Tâches suivantes  Tâches concomitantes  Valider en équipe projet puis en comité de pilotage Phase 2 Planifier les activités du projet
  • 18.
    18  Etape 1: créer un projet  Etape 2 : lister les tâches et sous-tâches qui composent le projet. Définir les liens entre les tâches  Etape 3 : lister les ressources  Etape 4 : définir la durée d’une tâche et le délai de réalisation  Etape 5 : associer des tâches et des ressources  Définir des jalons (lancement, suivi, bilan) Phase 2 Créer un planning Préparation
  • 19.
    Phase 3 –Organiser L’organigramme des tâches 19
  • 20.
    20 1 - Gestiondu projet 1.1 - Initialisation 1.2 - Préparation 1.3 - Planification 1.4 - Pilotage 1.5- Bilan 1.1.1 - Réception 1.1.2 - Affectation 1.2.1 - Objet 1.2.2 - Objectifs 1.2.3 - Domaine 1.2.4 - Risques 1.2.5 - Méthode 1.2.6 - Communication 1.2.7 - Contractualisation 1.3.1 – Planification détaillée 1.3.2 - Validation 1.4.1 - Lancement 1.4.2 - Réalisation 1.5.1 - Promotion 1.5.2 - Désengagement 1.5.3 - Capitalisation Réceptionner la demande de projet du commanditaire Examiner la demande du commanditaire Officialiser la nomination du chef de projet Définir l’objet précis du projet Lister les motifs et définir le contexte Définir les objectifs de qualité Définir les objectifs de temps Définir les objectifs de charge et de coûts Définir les objectifs de communication Définir les objectifs complémentaires Préciser les contraintes sur objectifs Vérifier l’adéquation entre les objectifs Identifier le périmètre et les acteurs Définir la structure choisie pour la gestion du projet Définir les rôles des acteurs dans les structures projets Identifier, analyser et gérer les freins Identifier, analyser et gérer les facilitants Choisir une méthode et structurer la réal. du produit Définir les axes, cibles et moyens de communication Rédiger la note de cadrage Définir l’environnement de planification Ordonner la liste des tâches de fabrication du produit Affecter des durées ou de charges aux tâches Définir les liens entre les tâches Intégrer les tâches de gestion de projet Affecter les ressources sur les tâches Optimiser le planning détaillé du prévu Valider, communiquer et enregistrer le planning Lancer la réalisation Mettre en œuvre le plan de communication Piloter la réalisation du produit Vendre le projet Mettre un terme à l'engagement contractuel Organiser les réunions de débriefing Archiver les dossiers du projet Macro planning de charge-Budget prévisionnel Demande de projet du commanditaire Réponse à la demande de projet Note d’affectation du chef de projet Note de cadrage (suite) Stratégie de communication Fichier des acteurs Organigramme Projet Fiche de poste/Carte des acteurs Grille des freins Grille des facilitants Fiche méthode Charte graphique-Plan de communication Charte de planification Organigramme des tâches Planning détaillé Tableau des ressources-Plan. Prévi.(suite) Contrat de planning Journal du projet / Fiche de reporting Cond. réu.-Bilan inter.-Rap. Flash-Plan.Prévi. Présentation de projet Note de désengagement Bilan final de projet Note d’archivage Note de cadrage (suite) Note de cadrage (suite) Macro planning Note de cadrage (suite) Note de cadrage (suite) Note de cadrage (suite) Fichier des acteurs Organigramme Projet Note de cadrage (suite) Planning détaillé (suite) Planning détaillé (suite) Planning détaillé (suite) Plan de communication (suite) Source : Hugues Marchat, Kit de conduite de projet. Ed. Organisation
  • 21.
    La to dolist  Pas d’organisation en place, il faut définir le travail à faire entre les réunions  “Liste des choses à faire”, un moyen simple et efficace de :  Répartir le travail entre les personnes de l’équipe  Définir en quoi il consiste (charge, livrable)  Suivre la réalisation Rémi Bachelet cours sous licence CC Fiche outil Fiche Todo List 21
  • 22.
    Exemple de Todo List prête à l’emploi L’utilisation de Google docs par ex. permet de : Demander la mise à jour par chacun (outils<envoyer un mail aux collaborateurs) Suivre les mises à jour (outils<règles de notification) Fiche xl Todo List 22
  • 23.
  • 24.
    Préparation 24  Définir desobjectifs de coût et charges Livrable Budget prévisionnel  Coût des ressources humaines  Coût des achats et prestations de service  Coût des ressources matérielles
  • 25.
    Méthodologie pour l’élaborationd’un cahier des charges Source cours INTD Claudine Masse 25
  • 26.
    Définition  Document parlequel le demandeur exprime son besoin en terme de fonctions de service et de contraintes.  Pour chacune d’elle sont définis des critères d’appréciations et leur niveau. Chacun de ces niveaux est assorti d’une flexibilité (norme AFNOR X50-151 remplacée par la NF EN 16271 en 02/2013, CdCF) 26
  • 27.
    Suppose donc uneétude….  Cerner avec précision les besoins des utilisateurs  Définir les objectifs à atteindre  Identifier les contraintes obtenir en réponse la proposition du produit le plus apte à rendre le service attendu, dans les conditions prévues. Le cahier des charges exprime des exigences de résultats 27
  • 28.
    1. Les étudespréalables  Par qui sont-elles menées ?  L’instance de décision  Le groupe projet  Etude de l’existant  Le contexte  La chaîne documentaire ou SI en place  Les utilisateurs  Les contraintes  Etude des besoins 28
  • 29.
    2. Synthèse desétudes préalables  Infos recueillies (phase étude préalable)  plusieurs hypothèses de produits ou services pouvant répondre à la demande.  1 scénario = avantages + inconvénients des différentes solutions proposées…  Ces scénarios élaborés par le groupe projet sont soumis au choix de l’instance de décision  Le choix opéré  il est précisé dans le cahier des charges 29
  • 30.
    3.Rédaction du cahierdes charges  Le cahier des charges formalise les objectifs à atteindre (précis et complet sur les services attendus)  Il sert de réference dans relations / fournisseurs ou prestataires  Expliquer exigences intangibles / exigences éventuellement modifiables  Rédigé de manière claire pour détecter facilement les réponses aux questions/problèmes 30
  • 31.
    Phase 5 :Le bilan du projet Etapes : Promotion, Désengagement, Capitalisation 31
  • 32.
    Vendre le projet(actions à entreprendre)  Lister tous les évènements marquants liés à la gestion du projet  Lister tous les évènements marquants liés à la fabrication du résultat  Préparer un scénario retraçant la vie du projet  Présenter ce scénario au commanditaire  Définir des axes de progression et de nouveaux modes de collaboration avec le commanditaire 32
  • 33.
    Mettre un termeà l’engagement contractuel (actions à entreprendre)  Préparer et faire signer au commanditaire la note de désengagement  Communiquer le désengagement aux acteurs du projet  Organiser la suite éventuelle du projet  Transmettre l’ensemble des documents et « pouvoirs » à ceux qui prennent la suite Le chef de projet n’est pas propriétaire du résultat il doit savoir passer la main à 1 autre équipe qui va se charger de finir si nécessaire. 33
  • 34.
    Evaluation- valorisation du projet Source: Rémi Bachelet (Ecole centrale Lille) vidéo en ligne 34
  • 35.
    Evaluer votre projet,pourquoi  Analyse des réactions, des conséquences, feed-back  Tirer les conséquences de la réussite ou de l’échec à l’appel d’offre  Retour sur soi  Des outils de mesure de l’efficacité  L’investissement à moyen, long terme  La capitalisation des expériences 35
  • 36.
    36  Contrôler  S’améliorer Réguler  Capitaliser  Former  Communiquer  Faire participer  Mais aussi
  • 37.
    Source : Priseen compte de l’ impact et construction d’indicateurs d’impact, Gilbert Graugnard Nicolas Heeren. Edition CIEDEL 37
  • 38.
     Résultats =changements produits directement par l’action  A comparer avec les objectifs formalisés avant le lancement du projet  Effets = Incidences directes et indirectes de l’action  Résultats de l’action mais aussi d’autres dynamiques - contraintes prov. du milieu (physique/humain)  Impact = situation finale à la suite de l’action  Prévoir l’impact présente encore plus de difficultés car nombreux facteurs indépendants du projet peuvent se combiner avec résultats/effets de l’action  Le temps est également un facteur car l’impact se juge à terme 38
  • 39.
    = 80 % dessources d’échecs Objectifs mal définis Rôle des acteurs mal définis 39
  • 40.
  • 41.
    Qu’est-ce qui faitqu’une évaluation fonctionne bien ou mal ? 41  Les intentions des acteurs  L’équipe-projet  Les convergences d’intérêt des acteurs  Le type de management  L’importance accordée à l’évaluation  Ce qui se passe après l’évaluation
  • 42.
    Crédits images  «i found you! » ioannis kounadeas http://blog.ig- conseils.com/  « Validation Symfony2. »lafermeduweb.net 42
  • 43.
    Sources du courset ressources pour aller plus loin…  Isabelle Gautheron, cours sur la gestion de projet. Cité de l’eau SIAAP (Esiee- MISTE) sur slide share et viadeo.  Rémi Bachelet, Ecole Centrale de Lille (cours en ligne) - -  http://gestiondeprojet.pm/  http://rb.ec-lille.fr/l/Projets/Projet_Outils-basiques.pdf  https://sites.google.com/site/coursgestiondeprojet/faqs/fiches- pratiques-de-gestion-de-projet  http://fr.slideshare.net/bachelet/projet-evaluation-impact  La conduite de projet, Hugues Marchat, Ed. Eyrolles, juill. 2011 43
