1Animateur : Ahmed ADRI
MANAGEMENT DE PROJET
2Animateur : Ahmed ADRI
Concepts de base
3Animateur : Ahmed ADRI

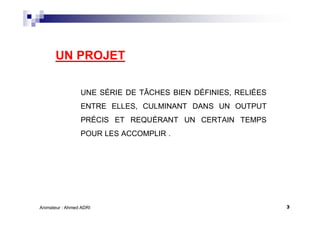

UN PROJET
UNE SÉRIE DE TÂCHES BIEN DÉFINIES, RELIÉES
ENTRE ELLES, CULMINANT DANS UN OUTPUT
PRÉCIS ET REQUÉRANT UN CERTAIN TEMPS
POUR LES ACCOMPLIR .
4Animateur : Ahmed ADRI

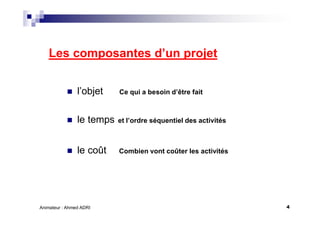

Les composantes d’un projet
l’objet Ce qui a besoin d’être fait
le temps et l’ordre séquentiel des activités
le coût Combien vont coûter les activités
5Animateur : Ahmed ADRI
La qualité
Quelle va être la qualité de notre produit et quelle qualité de
performance humaine devons-nous avoir pour l’atteindre
Les ressources humaines
Quelles sortes de gens nous sont nécessaires ou avons-nous
pour obtenir cette qualité
6Animateur : Ahmed ADRI
Les autres ressources
nécessaires dont nous avons besoin
Les communications du projets
Nous communiquons avec les gens pour les amener à
performer au niveau nécessaire pour nous donner la qualité
de produit dont nous avons besoin au coût que nous espérons
et à la date prévue.
Les risques
gérer les risques inhérents au projet
7Animateur : Ahmed ADRI

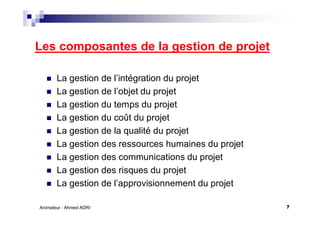

Les composantes de la gestion de projet
La gestion de l’intégration du projet
La gestion de l’objet du projet
La gestion du temps du projet
La gestion du coût du projet
La gestion de la qualité du projet
La gestion des ressources humaines du projet
La gestion des communications du projet
La gestion des risques du projet
La gestion de l’approvisionnement du projet
8Animateur : Ahmed ADRI
GÉRER C’EST
TIRER LE MEILLEUR PARTI POSSIBLE DES
RESSOURCES DONT ON DISPOSE ET DONT ON
EST RESPONSABLE EN VUE D’ATTEINDRE LES
OBJECTIFS DE NOTRE ORGANISATION.
9Animateur : Ahmed ADRI

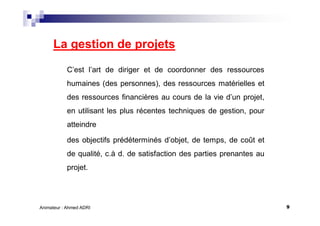

La gestion de projets
C’est l’art de diriger et de coordonner des ressources
humaines (des personnes), des ressources matérielles et
des ressources financières au cours de la vie d’un projet,
en utilisant les plus récentes techniques de gestion, pour
atteindre
des objectifs prédéterminés d’objet, de temps, de coût et
de qualité, c.à d. de satisfaction des parties prenantes au
projet.
10Animateur : Ahmed ADRI
Les processus de gestion de projet
Les processus d’initiation
Les processus de planification
Les processus d’exécution
Les processus de contrôle
Les processus de fermeture
11Animateur : Ahmed ADRI

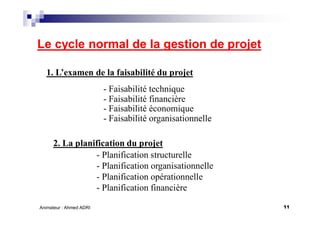

Le cycle normal de la gestion de projet
1. L’examen de la faisabilité du projet
- Faisabilité technique
- Faisabilité financière
- Faisabilité économique
- Faisabilité organisationnelle
2. La planification du projet
- Planification structurelle
- Planification organisationnelle
- Planification opérationnelle
- Planification financière
12Animateur : Ahmed ADRI

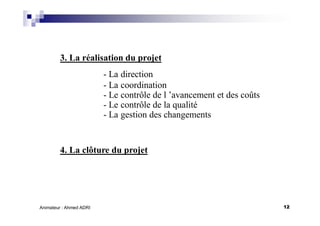

3. La réalisation du projet
- La direction
- La coordination
- Le contrôle de l ’avancement et des coûts
- Le contrôle de la qualité
- La gestion des changements
4. La clôture du projet
13Animateur : Ahmed ADRI
La planification du projet
14Animateur : Ahmed ADRI

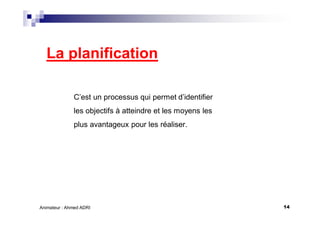

La planification
C’est un processus qui permet d’identifier
les objectifs à atteindre et les moyens les
plus avantageux pour les réaliser.
15Animateur : Ahmed ADRI
La planification d’un projet
C’est la prévision des tâches à réaliser, à l’intérieur d’un
calendrier donné, en tenant compte des ressources
humaines, techniques et financières dont on dispose
pour réaliser l’objet d’un projet à la satisfaction des
participants du projet.
16Animateur : Ahmed ADRI

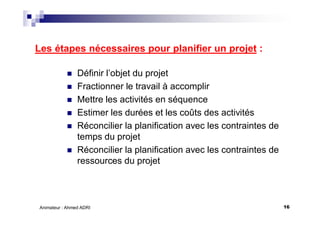

Les étapes nécessaires pour planifier un projet :
Définir l’objet du projet
Fractionner le travail à accomplir
Mettre les activités en séquence
Estimer les durées et les coûts des activités
Réconcilier la planification avec les contraintes de
temps du projet
Réconcilier la planification avec les contraintes de
ressources du projet

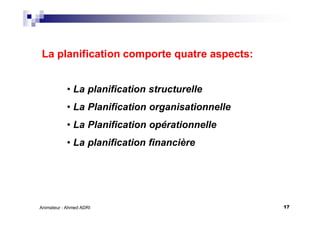

17Animateur : Ahmed ADRI
La planification comporte quatre aspects:
• La planification structurelle
• La Planification organisationnelle
• La Planification opérationnelle
• La planification financière
18Animateur : Ahmed ADRI
la panification structurelle
Résultats visés
La planification structurelle doit produire
trois types de résultats:
1. une liste exhaustive des tâches à accomplir
pour réaliser le produit qui constitue la finalité
du projet;
2. une description du contenu de chaque tâche;
3. Une structure logique regroupant les tâches
selon certains paramètres utiles pour la gestion
de la réalisation du projet.
19Animateur : Ahmed ADRI

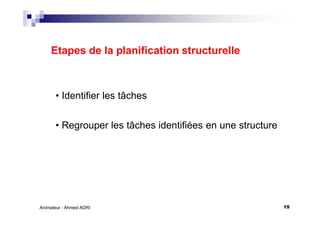

Etapes de la planification structurelle
• Identifier les tâches
• Regrouper les tâches identifiées en une structure
20Animateur : Ahmed ADRI

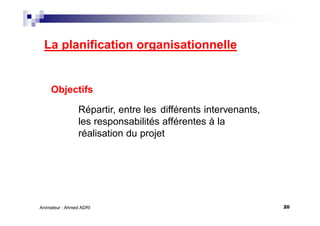

La planification organisationnelle
Objectifs
Répartir, entre les différents intervenants,
les responsabilités afférentes à la
réalisation du projet
21Animateur : Ahmed ADRI
1. Assigner la responsabilité de chaque tâche à
une seule personne ou à un seul organisme
2. Obtenir l’accord de l’exécution de la tâche à
l’intérieur des contraintes budgétaires et
autres
3. S’assurer que le mandat confié est bien
compris
4. Communiquer les fiches de tâches
mentionnant les noms des intervenants
responsables
La planification organisationnelle
Condition de réussite :
22Animateur : Ahmed ADRI

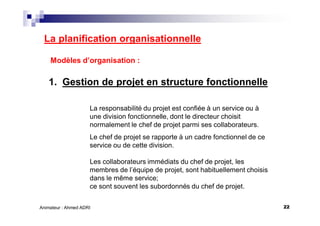

La planification organisationnelle
Modèles d’organisation :
1. Gestion de projet en structure fonctionnelle
La responsabilité du projet est confiée à un service ou à
une division fonctionnelle, dont le directeur choisit
normalement le chef de projet parmi ses collaborateurs.
Le chef de projet se rapporte à un cadre fonctionnel de ce
service ou de cette division.
Les collaborateurs immédiats du chef de projet, les
membres de l’équipe de projet, sont habituellement choisis
dans le même service;
ce sont souvent les subordonnés du chef de projet.
23Animateur : Ahmed ADRI

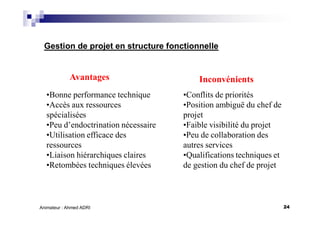

24Animateur : Ahmed ADRI
Avantages
•Bonne performance technique
•Accès aux ressources
spécialisées
•Peu d’endoctrination nécessaire
•Utilisation efficace des
ressources
•Liaison hiérarchiques claires
•Retombées techniques élevées
Inconvénients
•Conflits de priorités
•Position ambiguë du chef de
projet
•Faible visibilité du projet
•Peu de collaboration des
autres services
•Qualifications techniques et
de gestion du chef de projet
Gestion de projet en structure fonctionnelle
25Animateur : Ahmed ADRI

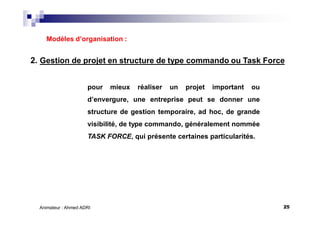

2. Gestion de projet en structure de type commando ou Task Force
pour mieux réaliser un projet important ou
d’envergure, une entreprise peut se donner une
structure de gestion temporaire, ad hoc, de grande
visibilité, de type commando, généralement nommée
TASK FORCE, qui présente certaines particularités.
Modèles d’organisation :
26Animateur : Ahmed ADRI

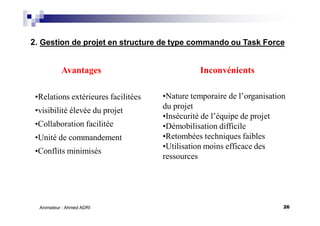

Avantages Inconvénients
•Relations extérieures facilitées
•visibilité élevée du projet
•Collaboration facilitée
•Unité de commandement
•Conflits minimisés
•Nature temporaire de l’organisation
du projet
•Insécurité de l’équipe de projet
•Démobilisation difficile
•Retombées techniques faibles
•Utilisation moins efficace des
ressources
2. Gestion de projet en structure de type commando ou Task Force
27Animateur : Ahmed ADRI

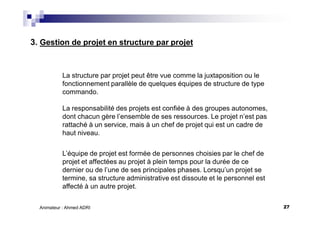

3. Gestion de projet en structure par projet
La structure par projet peut être vue comme la juxtaposition ou le
fonctionnement parallèle de quelques équipes de structure de type
commando.
La responsabilité des projets est confiée à des groupes autonomes,
dont chacun gère l’ensemble de ses ressources. Le projet n’est pas
rattaché à un service, mais à un chef de projet qui est un cadre de
haut niveau.
L’équipe de projet est formée de personnes choisies par le chef de
projet et affectées au projet à plein temps pour la durée de ce
dernier ou de l’une de ses principales phases. Lorsqu’un projet se
termine, sa structure administrative est dissoute et le personnel est
affecté à un autre projet.
28Animateur : Ahmed ADRI

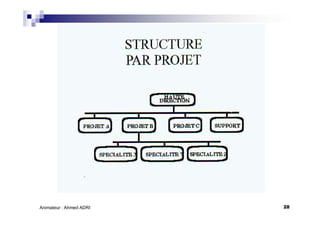

29Animateur : Ahmed ADRI

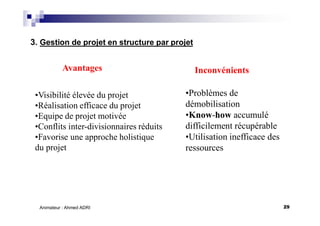

Avantages Inconvénients
•Visibilité élevée du projet
•Réalisation efficace du projet
•Equipe de projet motivée
•Conflits inter-divisionnaires réduits
•Favorise une approche holistique
du projet
•Problèmes de
démobilisation
•Know-how accumulé
difficilement récupérable
•Utilisation inefficace des
ressources
3. Gestion de projet en structure par projet
30Animateur : Ahmed ADRI

3. Gestion de projet en structure matricielle
Modèles d’organisation :
La structure matricielle peut être vue comme un ensemble de
structures en Task Force permanentes, appliquées de façon
systématique à plusieurs projets multi-disciplinaires réalisés
simultanément et consécutivement, en co-existence et en coopération
avec la structure fonctionnelle normale de l’entreprise.
Dans la structure matricielle, un cadre de très haut niveau est
responsable de tous les projets réalisés par l’entreprise: c’est sa seule
responsabilité.
31Animateur : Ahmed ADRI
32Animateur : Ahmed ADRI

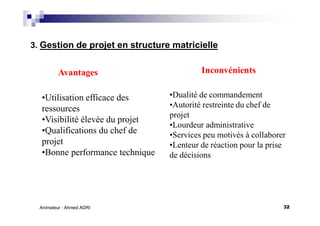

Avantages Inconvénients
•Utilisation efficace des
ressources
•Visibilité élevée du projet
•Qualifications du chef de
projet
•Bonne performance technique
•Dualité de commandement
•Autorité restreinte du chef de
projet
•Lourdeur administrative
•Services peu motivés à collaborer
•Lenteur de réaction pour la prise
de décisions
3. Gestion de projet en structure matricielle
33Animateur : Ahmed ADRI
La Gestion des interfaces
34Animateur : Ahmed ADRI

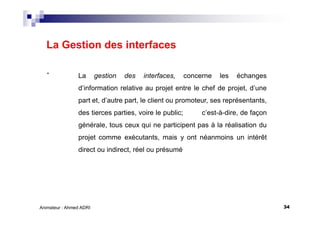

La Gestion des interfaces
. La gestion des interfaces, concerne les échanges
d’information relative au projet entre le chef de projet, d’une
part et, d’autre part, le client ou promoteur, ses représentants,
des tierces parties, voire le public; c’est-à-dire, de façon
générale, tous ceux qui ne participent pas à la réalisation du
projet comme exécutants, mais y ont néanmoins un intérêt
direct ou indirect, réel ou présumé
35Animateur : Ahmed ADRI

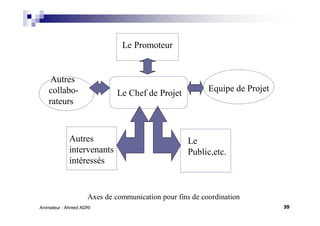

Le Promoteur
Le Chef de Projet
Equipe de Projet
Autres
collabo-
rateurs
Autres
intervenants
intéressés
Le
Public,etc.
Axes de communication pour fins de coordination
36Animateur : Ahmed ADRI
GESTION DES PARTIES PRENANTES
1. Identifiez les personnes (pas les groupes) qui sont parties prenantes dans
votre projet et essayez d’obtenir le plus d’informations possible à leur sujet.
2. Analysez leur comportement probable et déterminez s ’ils seront des
supporteurs ou des adversaires de votre projet.
3. Évaluez à quel point les diverses parties prenantes peuvent être influencées
de manière simple en les classant ainsi:
a) celles qui peuvent être influencées fortement;
b) celles qui peuvent être influencées modérément;
c) celles qui peuvent être très peu influencées.
37Animateur : Ahmed ADRI
4. Distinguez les parties prenantes en fonction de leur impact
potentiel sur la réussite ou l’échec de votre projet en les classant
ainsi:
1) celles qui peuvent avoir un impact important;
2) celles qui peuvent avoir un impact moyen;
3) celles qui peuvent avoir un impact faible.
5. Déterminez maintenant comment vous allez vous y prendre
pour influencer les parties prenantes que vous avez identifiées.
GESTION DES PARTIES PRENANTES
38Animateur : Ahmed ADRI

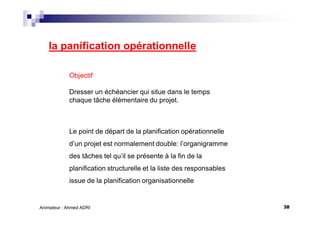

la panification opérationnelle
Objectif
Dresser un échéancier qui situe dans le temps
chaque tâche élémentaire du projet.
Le point de départ de la planification opérationnelle
d’un projet est normalement double: l’organigramme
des tâches tel qu’il se présente à la fin de la
planification structurelle et la liste des responsables
issue de la planification organisationnelle
39Animateur : Ahmed ADRI
la panification opérationnelle
D’autres données sont nécessaires à la
planification opérationnelle :
1. l’évaluation de la duré d’exécution
des tâches élémentaires
2. l’identification des interrelations
entre ces tâches.
.
40Animateur : Ahmed ADRI
Les outils de la panification opérationnelle
La Méthode de Gantt
Elle fait ressortir la durée des tâches du
projet par rapport aux dates d’exécution
41Animateur : Ahmed ADRI
Les outils de la panification opérationnelle
PERT/CPM
Ce sont des techniques algorithmiques de coordination
des activités et des ressources nécessaires pour mener
à bien un projet en respectant certaines contraintes de temps
ou de ressources financières
42Animateur : Ahmed ADRI

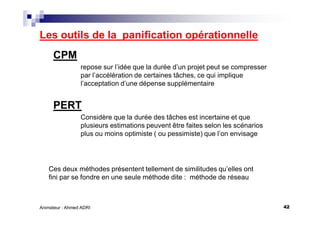

Les outils de la panification opérationnelle
CPM
repose sur l’idée que la durée d’un projet peut se compresser
par l’accélération de certaines tâches, ce qui implique
l’acceptation d’une dépense supplémentaire
PERT
Considère que la durée des tâches est incertaine et que
plusieurs estimations peuvent être faites selon les scénarios
plus ou moins optimiste ( ou pessimiste) que l’on envisage
Ces deux méthodes présentent tellement de similitudes qu’elles ont
fini par se fondre en une seule méthode dite : méthode de réseau
43Animateur : Ahmed ADRI
Les outils de la panification opérationnelle

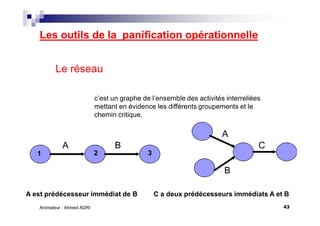

Le réseau
c’est un graphe de l’ensemble des activités interreliées
mettant en évidence les différents groupements et le
chemin critique.
A B
A est prédécesseur immédiat de B
A
B
C
C a deux prédécesseurs immédiats A et B
1 2 3
44Animateur : Ahmed ADRI

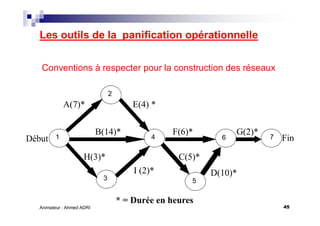

Les outils de la panification opérationnelle
Conventions à respecter pour la construction des réseaux
Les n sommets sont numérotés de 1 à n
le sommet 1 représente le démarrage : il n’est terminal pour aucun arc
le sommet n représente le parachèvement du projet : il n’est initial pour aucun arc
Chaque sommet est à la fois terminal pour au moins un arc est initial pour 1 ou
plusieurs arc
Le numéro attribué au sommet initial d’un arc est inférieur au numéro du sommet
terminal du même arc
45Animateur : Ahmed ADRI
Les outils de la panification opérationnelle
Conventions à respecter pour la construction des réseaux
A(7)* E(4) *
B(14)*
H(3)*
F(6)*
C(5)*
D(10)*
FinDébut
* = Durée en heures
1
G(2)*
I (2)*
2
3
4 6 7
5
46Animateur : Ahmed ADRI

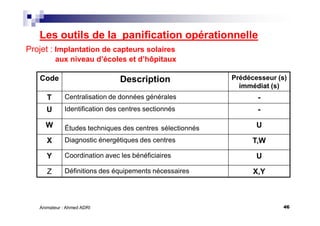

Les outils de la panification opérationnelle
Code Description Prédécesseur (s)
immédiat (s)
T Centralisation de données générales -
U Identification des centres sectionnés -
W Études techniques des centres sélectionnés U
X Diagnostic énergétiques des centres T,W
Y Coordination avec les bénéficiaires U
Z Définitions des équipements nécessaires X,Y
Projet : Implantation de capteurs solaires
aux niveau d’écoles et d’hôpitaux

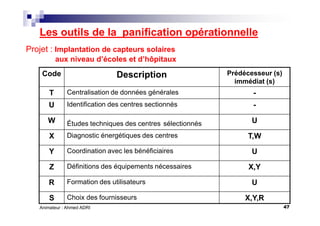

47Animateur : Ahmed ADRI

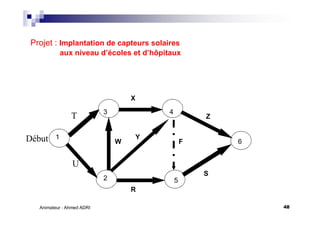

Les outils de la panification opérationnelle
Projet : Implantation de capteurs solaires
aux niveau d’écoles et d’hôpitaux
Code Description Prédécesseur (s)
immédiat (s)
T Centralisation de données générales -
U Identification des centres sectionnés -
W Études techniques des centres sélectionnés U
X Diagnostic énergétiques des centres T,W
Y Coordination avec les bénéficiaires U
Z Définitions des équipements nécessaires X,Y
R Formation des utilisateurs U
S Choix des fournisseurs X,Y,R
48Animateur : Ahmed ADRI
T
U
Début 1
3
2
Projet : Implantation de capteurs solaires
aux niveau d’écoles et d’hôpitaux
4
5
6W
Y
X
R
F
S
Z
49Animateur : Ahmed ADRI

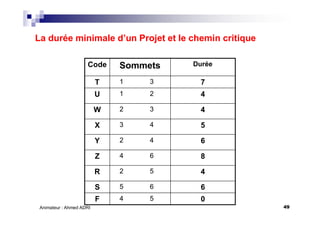

Code Sommets Durée
T 1 3 7
U 1 2 4
W 2 3 4
X 3 4 5
Y 2 4 6
Z 4 6 8
R 2 5 4
S 5 6 6
F 4 5 0
La durée minimale d’un Projet et le chemin critique
50Animateur : Ahmed ADRI

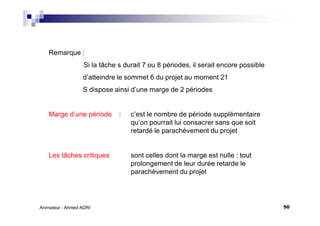

Remarque :
Si la tâche s durait 7 ou 8 périodes, il serait encore possible
d’atteindre le sommet 6 du projet au moment 21
S dispose ainsi d’une marge de 2 périodes
Marge d’une période : c’est le nombre de période supplémentaire
qu’on pourrait lui consacrer sans que soit
retardé le parachèvement du projet
Les tâches critiques sont celles dont la marge est nulle : tout
prolongement de leur durée retarde le
parachèvement du projet
51Animateur : Ahmed ADRI

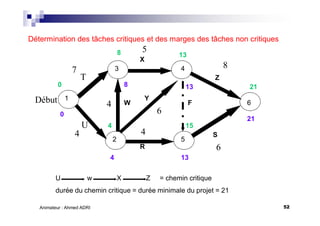

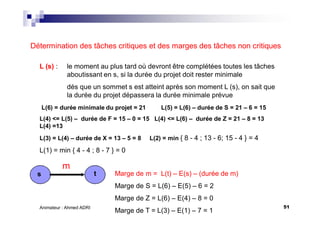

Détermination des tâches critiques et des marges des tâches non critiques
L (s) : le moment au plus tard où devront être complétées toutes les tâches
aboutissant en s, si la durée du projet doit rester minimale
dés que un sommet s est atteint après son moment L (s), on sait que
la durée du projet dépassera la durée minimale prévue
L(6) = durée minimale du projet = 21 L(5) = L(6) – durée de S = 21 – 6 = 15
L(4) <= L(5) – durée de F = 15 – 0 = 15 L(4) <= L(6) – durée de Z = 21 – 8 = 13
L(4) =13
L(3) = L(4) – durée de X = 13 – 5 = 8 L(2) = min { 8 - 4 ; 13 - 6; 15 - 4 } = 4
L(1) = min { 4 - 4 ; 8 - 7 } = 0
m
s t Marge de m = L(t) – E(s) – (durée de m)
Marge de S = L(6) – E(5) – 6 = 2
Marge de Z = L(6) – E(4) – 8 = 0
Marge de T = L(3) – E(1) – 7 = 1
52Animateur : Ahmed ADRI
T
U
Début 1
3
2
4
5
6W
Y
X
R
F
S
Z
7
4
6
6
5
4
8
4
Détermination des tâches critiques et des marges des tâches non critiques
0
8
4
13
15
21
0
4 13
21
138
U w X Z = chemin critique
durée du chemin critique = durée minimale du projet = 21
Anim
ateu
r
Ahm
ed
ADRI53
Pente 2Pente 2 Pente 1Pente 1
Pile 1Pile 1
TablierTablier
Pile2Pile2
EXEMPLE : CONSTRUCTION D’UN PONT
Animateur Ahmed ADRI54
LISTE DES TACHES ET
AFFECTATION DES RESSOURCES
Désignation Code Durée Ressources Antécédent
Coffrage pile 1 A 5 semaines 4 hommes -
Coffrage pile 2 B 10 Semaines 4 hommes -
Béton pile 1 C 6 Semaines 2 Hommes A
Béton pile 2 D 8 Semaines 2 Hommes B
Pose pente 1 E 2 Semaines 2 Hommes C
Pose pente 2 F 2 Semaines 3 Hommes D
Pose tablier G 4 Semaines 4 hommes E , F
Animateur Ahmed ADRI55

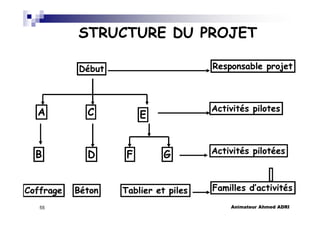

STRUCTURE DU PROJET
DébutDébut
CoffrageCoffrage
BB
AA
Familles d’activitésFamilles d’activités
Activités pilotéesActivités pilotées
Activités pilotesActivités pilotes
Responsable projetResponsable projet
CC
DD
Tablier et pilesTablier et pilesBétonBéton
GGFF
EE
Animateur Ahmed ADRI56
REPRESENTATION DU GRAPHE
M.P.M.
00
00
00
0De
00
1810
1810
8D
00
2018
2018
2F
07
127
50
5A
07
1812
115
6C
77
2018
1311
2E
00
2420
2420
4G
00
100
100
10B 00
2
4
24
2
4
24
0Fin
Animateur Ahmed ADRI57

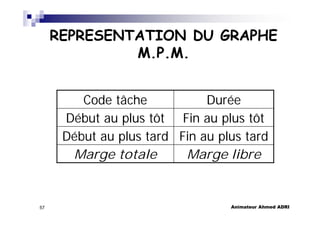

REPRESENTATION DU GRAPHE
M.P.M.
Code tâche Durée
Début au plus tôt Fin au plus tôt
Début au plus tard Fin au plus tard
Marge totale Marge libre
Animateur Ahmed ADRI58
REPRESENTATION DU GRAPHE
M.P.M.
Le réseau doit être fermé
mM
gG
hH
iI jJ
Animateur Ahmed ADRI59
DATES AU PLUS TOT / TARD
Date au plus tôt de début de tâche
i = maxi ( g + g )
Date au plus tard de début de tâche
i = mini ( j - i )
Animateur Ahmed ADRI60

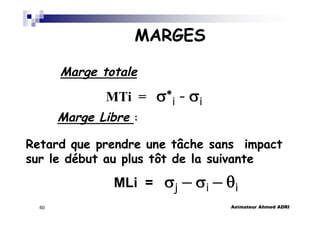

MARGES
Marge totale
Marge Libre :
Retard que prendre une tâche sans impact
sur le début au plus tôt de la suivante
MLi = j – i – i
MTi = i - i
Animateur Ahmed ADRI61

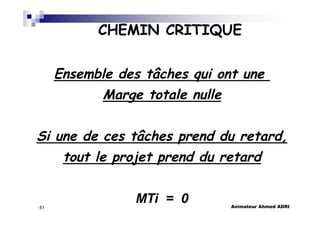

CHEMIN CRITIQUE
Ensemble des tâches qui ont une
Marge totale nulle
Si une de ces tâches prend du retard,
tout le projet prend du retard
MTi = 0
Animateur Ahmed ADRI
62
DIAGRAMME GANTT
GANTT des tâche :
Met en évidence la chronologie des
tâches
GANTT Ressources :
Met en évidence :
Les affectations des ressources
Les conflits des ressources
Animateur Ahmed ADRI
63

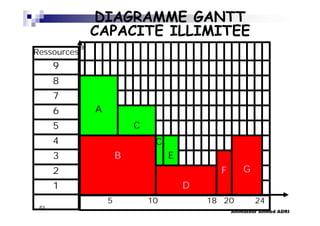

DIAGRAMME GANTT
CAPACITE ILLIMITEE
1
2
3
4
5
6
7
8
9
Ressources
5 10 18 20 24
D
F
B
G
E
C
C
A
a
Animateur Ahmed ADRI
64

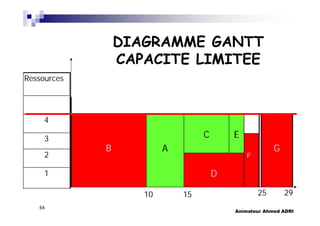

DIAGRAMME GANTT
CAPACITE LIMITEE
3
1
2
4
Ressources
10 15
D
EC
AB
25 29
G
F
Animateur Ahmed ADRI65
GESTION DES CONFLITS DES
RESSOURCES
Charge Capacité
Lissage de charge
Nivellement des ressources
Niveau de priorité du projet
Niveau de priorité de l’activité
Marge la plus faible
Lissage de charge
Nivellement des ressources
Niveau de priorité du projet
Niveau de priorité de l’activité
Marge la plus faible
Heures supplémentaires
Embauche
Intérim
Soustraitance
Heures supplémentaires
Embauche
Intérim
Soustraitance
Animateur Ahmed ADRI66
AVANCEMENT ET COUT
A la fin de chaque semaine, je pose la question:
Réel = prévu ?
Animateur Ahmed ADRI67

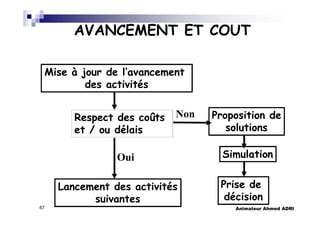

AVANCEMENT ET COUT
Mise à jour de l’avancement
des activités
Respect des coûts
et / ou délais
Prise de
décision
Proposition de
solutions
Simulation
Lancement des activités
suivantes
Non
Oui

Management de projet

  • 1.
    1Animateur : AhmedADRI MANAGEMENT DE PROJET
  • 2.
    2Animateur : AhmedADRI Concepts de base
  • 3.
    3Animateur : AhmedADRI UN PROJET UNE SÉRIE DE TÂCHES BIEN DÉFINIES, RELIÉES ENTRE ELLES, CULMINANT DANS UN OUTPUT PRÉCIS ET REQUÉRANT UN CERTAIN TEMPS POUR LES ACCOMPLIR .
  • 4.
    4Animateur : AhmedADRI Les composantes d’un projet l’objet Ce qui a besoin d’être fait le temps et l’ordre séquentiel des activités le coût Combien vont coûter les activités
  • 5.
    5Animateur : AhmedADRI La qualité Quelle va être la qualité de notre produit et quelle qualité de performance humaine devons-nous avoir pour l’atteindre Les ressources humaines Quelles sortes de gens nous sont nécessaires ou avons-nous pour obtenir cette qualité
  • 6.
    6Animateur : AhmedADRI Les autres ressources nécessaires dont nous avons besoin Les communications du projets Nous communiquons avec les gens pour les amener à performer au niveau nécessaire pour nous donner la qualité de produit dont nous avons besoin au coût que nous espérons et à la date prévue. Les risques gérer les risques inhérents au projet
  • 7.
    7Animateur : AhmedADRI Les composantes de la gestion de projet La gestion de l’intégration du projet La gestion de l’objet du projet La gestion du temps du projet La gestion du coût du projet La gestion de la qualité du projet La gestion des ressources humaines du projet La gestion des communications du projet La gestion des risques du projet La gestion de l’approvisionnement du projet
  • 8.
    8Animateur : AhmedADRI GÉRER C’EST TIRER LE MEILLEUR PARTI POSSIBLE DES RESSOURCES DONT ON DISPOSE ET DONT ON EST RESPONSABLE EN VUE D’ATTEINDRE LES OBJECTIFS DE NOTRE ORGANISATION.
  • 9.
    9Animateur : AhmedADRI La gestion de projets C’est l’art de diriger et de coordonner des ressources humaines (des personnes), des ressources matérielles et des ressources financières au cours de la vie d’un projet, en utilisant les plus récentes techniques de gestion, pour atteindre des objectifs prédéterminés d’objet, de temps, de coût et de qualité, c.à d. de satisfaction des parties prenantes au projet.
  • 10.
    10Animateur : AhmedADRI Les processus de gestion de projet Les processus d’initiation Les processus de planification Les processus d’exécution Les processus de contrôle Les processus de fermeture
  • 11.
    11Animateur : AhmedADRI Le cycle normal de la gestion de projet 1. L’examen de la faisabilité du projet - Faisabilité technique - Faisabilité financière - Faisabilité économique - Faisabilité organisationnelle 2. La planification du projet - Planification structurelle - Planification organisationnelle - Planification opérationnelle - Planification financière
  • 12.
    12Animateur : AhmedADRI 3. La réalisation du projet - La direction - La coordination - Le contrôle de l ’avancement et des coûts - Le contrôle de la qualité - La gestion des changements 4. La clôture du projet
  • 13.
    13Animateur : AhmedADRI La planification du projet
  • 14.
    14Animateur : AhmedADRI La planification C’est un processus qui permet d’identifier les objectifs à atteindre et les moyens les plus avantageux pour les réaliser.
  • 15.
    15Animateur : AhmedADRI La planification d’un projet C’est la prévision des tâches à réaliser, à l’intérieur d’un calendrier donné, en tenant compte des ressources humaines, techniques et financières dont on dispose pour réaliser l’objet d’un projet à la satisfaction des participants du projet.
  • 16.
    16Animateur : AhmedADRI Les étapes nécessaires pour planifier un projet : Définir l’objet du projet Fractionner le travail à accomplir Mettre les activités en séquence Estimer les durées et les coûts des activités Réconcilier la planification avec les contraintes de temps du projet Réconcilier la planification avec les contraintes de ressources du projet
  • 17.
    17Animateur : AhmedADRI La planification comporte quatre aspects: • La planification structurelle • La Planification organisationnelle • La Planification opérationnelle • La planification financière
  • 18.
    18Animateur : AhmedADRI la panification structurelle Résultats visés La planification structurelle doit produire trois types de résultats: 1. une liste exhaustive des tâches à accomplir pour réaliser le produit qui constitue la finalité du projet; 2. une description du contenu de chaque tâche; 3. Une structure logique regroupant les tâches selon certains paramètres utiles pour la gestion de la réalisation du projet.
  • 19.
    19Animateur : AhmedADRI Etapes de la planification structurelle • Identifier les tâches • Regrouper les tâches identifiées en une structure
  • 20.
    20Animateur : AhmedADRI La planification organisationnelle Objectifs Répartir, entre les différents intervenants, les responsabilités afférentes à la réalisation du projet
  • 21.
    21Animateur : AhmedADRI 1. Assigner la responsabilité de chaque tâche à une seule personne ou à un seul organisme 2. Obtenir l’accord de l’exécution de la tâche à l’intérieur des contraintes budgétaires et autres 3. S’assurer que le mandat confié est bien compris 4. Communiquer les fiches de tâches mentionnant les noms des intervenants responsables La planification organisationnelle Condition de réussite :
  • 22.
    22Animateur : AhmedADRI La planification organisationnelle Modèles d’organisation : 1. Gestion de projet en structure fonctionnelle La responsabilité du projet est confiée à un service ou à une division fonctionnelle, dont le directeur choisit normalement le chef de projet parmi ses collaborateurs. Le chef de projet se rapporte à un cadre fonctionnel de ce service ou de cette division. Les collaborateurs immédiats du chef de projet, les membres de l’équipe de projet, sont habituellement choisis dans le même service; ce sont souvent les subordonnés du chef de projet.
  • 23.
  • 24.
    24Animateur : AhmedADRI Avantages •Bonne performance technique •Accès aux ressources spécialisées •Peu d’endoctrination nécessaire •Utilisation efficace des ressources •Liaison hiérarchiques claires •Retombées techniques élevées Inconvénients •Conflits de priorités •Position ambiguë du chef de projet •Faible visibilité du projet •Peu de collaboration des autres services •Qualifications techniques et de gestion du chef de projet Gestion de projet en structure fonctionnelle
  • 25.
    25Animateur : AhmedADRI 2. Gestion de projet en structure de type commando ou Task Force pour mieux réaliser un projet important ou d’envergure, une entreprise peut se donner une structure de gestion temporaire, ad hoc, de grande visibilité, de type commando, généralement nommée TASK FORCE, qui présente certaines particularités. Modèles d’organisation :
  • 26.
    26Animateur : AhmedADRI Avantages Inconvénients •Relations extérieures facilitées •visibilité élevée du projet •Collaboration facilitée •Unité de commandement •Conflits minimisés •Nature temporaire de l’organisation du projet •Insécurité de l’équipe de projet •Démobilisation difficile •Retombées techniques faibles •Utilisation moins efficace des ressources 2. Gestion de projet en structure de type commando ou Task Force
  • 27.
    27Animateur : AhmedADRI 3. Gestion de projet en structure par projet La structure par projet peut être vue comme la juxtaposition ou le fonctionnement parallèle de quelques équipes de structure de type commando. La responsabilité des projets est confiée à des groupes autonomes, dont chacun gère l’ensemble de ses ressources. Le projet n’est pas rattaché à un service, mais à un chef de projet qui est un cadre de haut niveau. L’équipe de projet est formée de personnes choisies par le chef de projet et affectées au projet à plein temps pour la durée de ce dernier ou de l’une de ses principales phases. Lorsqu’un projet se termine, sa structure administrative est dissoute et le personnel est affecté à un autre projet.
  • 28.
  • 29.
    29Animateur : AhmedADRI Avantages Inconvénients •Visibilité élevée du projet •Réalisation efficace du projet •Equipe de projet motivée •Conflits inter-divisionnaires réduits •Favorise une approche holistique du projet •Problèmes de démobilisation •Know-how accumulé difficilement récupérable •Utilisation inefficace des ressources 3. Gestion de projet en structure par projet
  • 30.
    30Animateur : AhmedADRI 3. Gestion de projet en structure matricielle Modèles d’organisation : La structure matricielle peut être vue comme un ensemble de structures en Task Force permanentes, appliquées de façon systématique à plusieurs projets multi-disciplinaires réalisés simultanément et consécutivement, en co-existence et en coopération avec la structure fonctionnelle normale de l’entreprise. Dans la structure matricielle, un cadre de très haut niveau est responsable de tous les projets réalisés par l’entreprise: c’est sa seule responsabilité.
  • 31.
  • 32.
    32Animateur : AhmedADRI Avantages Inconvénients •Utilisation efficace des ressources •Visibilité élevée du projet •Qualifications du chef de projet •Bonne performance technique •Dualité de commandement •Autorité restreinte du chef de projet •Lourdeur administrative •Services peu motivés à collaborer •Lenteur de réaction pour la prise de décisions 3. Gestion de projet en structure matricielle
  • 33.
    33Animateur : AhmedADRI La Gestion des interfaces
  • 34.
    34Animateur : AhmedADRI La Gestion des interfaces . La gestion des interfaces, concerne les échanges d’information relative au projet entre le chef de projet, d’une part et, d’autre part, le client ou promoteur, ses représentants, des tierces parties, voire le public; c’est-à-dire, de façon générale, tous ceux qui ne participent pas à la réalisation du projet comme exécutants, mais y ont néanmoins un intérêt direct ou indirect, réel ou présumé
  • 35.
    35Animateur : AhmedADRI Le Promoteur Le Chef de Projet Equipe de Projet Autres collabo- rateurs Autres intervenants intéressés Le Public,etc. Axes de communication pour fins de coordination
  • 36.
    36Animateur : AhmedADRI GESTION DES PARTIES PRENANTES 1. Identifiez les personnes (pas les groupes) qui sont parties prenantes dans votre projet et essayez d’obtenir le plus d’informations possible à leur sujet. 2. Analysez leur comportement probable et déterminez s ’ils seront des supporteurs ou des adversaires de votre projet. 3. Évaluez à quel point les diverses parties prenantes peuvent être influencées de manière simple en les classant ainsi: a) celles qui peuvent être influencées fortement; b) celles qui peuvent être influencées modérément; c) celles qui peuvent être très peu influencées.
  • 37.
    37Animateur : AhmedADRI 4. Distinguez les parties prenantes en fonction de leur impact potentiel sur la réussite ou l’échec de votre projet en les classant ainsi: 1) celles qui peuvent avoir un impact important; 2) celles qui peuvent avoir un impact moyen; 3) celles qui peuvent avoir un impact faible. 5. Déterminez maintenant comment vous allez vous y prendre pour influencer les parties prenantes que vous avez identifiées. GESTION DES PARTIES PRENANTES
  • 38.
    38Animateur : AhmedADRI la panification opérationnelle Objectif Dresser un échéancier qui situe dans le temps chaque tâche élémentaire du projet. Le point de départ de la planification opérationnelle d’un projet est normalement double: l’organigramme des tâches tel qu’il se présente à la fin de la planification structurelle et la liste des responsables issue de la planification organisationnelle
  • 39.
    39Animateur : AhmedADRI la panification opérationnelle D’autres données sont nécessaires à la planification opérationnelle : 1. l’évaluation de la duré d’exécution des tâches élémentaires 2. l’identification des interrelations entre ces tâches. .
  • 40.
    40Animateur : AhmedADRI Les outils de la panification opérationnelle La Méthode de Gantt Elle fait ressortir la durée des tâches du projet par rapport aux dates d’exécution
  • 41.
    41Animateur : AhmedADRI Les outils de la panification opérationnelle PERT/CPM Ce sont des techniques algorithmiques de coordination des activités et des ressources nécessaires pour mener à bien un projet en respectant certaines contraintes de temps ou de ressources financières
  • 42.
    42Animateur : AhmedADRI Les outils de la panification opérationnelle CPM repose sur l’idée que la durée d’un projet peut se compresser par l’accélération de certaines tâches, ce qui implique l’acceptation d’une dépense supplémentaire PERT Considère que la durée des tâches est incertaine et que plusieurs estimations peuvent être faites selon les scénarios plus ou moins optimiste ( ou pessimiste) que l’on envisage Ces deux méthodes présentent tellement de similitudes qu’elles ont fini par se fondre en une seule méthode dite : méthode de réseau
  • 43.
    43Animateur : AhmedADRI Les outils de la panification opérationnelle Le réseau c’est un graphe de l’ensemble des activités interreliées mettant en évidence les différents groupements et le chemin critique. A B A est prédécesseur immédiat de B A B C C a deux prédécesseurs immédiats A et B 1 2 3
  • 44.
    44Animateur : AhmedADRI Les outils de la panification opérationnelle Conventions à respecter pour la construction des réseaux Les n sommets sont numérotés de 1 à n le sommet 1 représente le démarrage : il n’est terminal pour aucun arc le sommet n représente le parachèvement du projet : il n’est initial pour aucun arc Chaque sommet est à la fois terminal pour au moins un arc est initial pour 1 ou plusieurs arc Le numéro attribué au sommet initial d’un arc est inférieur au numéro du sommet terminal du même arc
  • 45.
    45Animateur : AhmedADRI Les outils de la panification opérationnelle Conventions à respecter pour la construction des réseaux A(7)* E(4) * B(14)* H(3)* F(6)* C(5)* D(10)* FinDébut * = Durée en heures 1 G(2)* I (2)* 2 3 4 6 7 5
  • 46.
    46Animateur : AhmedADRI Les outils de la panification opérationnelle Code Description Prédécesseur (s) immédiat (s) T Centralisation de données générales - U Identification des centres sectionnés - W Études techniques des centres sélectionnés U X Diagnostic énergétiques des centres T,W Y Coordination avec les bénéficiaires U Z Définitions des équipements nécessaires X,Y Projet : Implantation de capteurs solaires aux niveau d’écoles et d’hôpitaux
  • 47.
    47Animateur : AhmedADRI Les outils de la panification opérationnelle Projet : Implantation de capteurs solaires aux niveau d’écoles et d’hôpitaux Code Description Prédécesseur (s) immédiat (s) T Centralisation de données générales - U Identification des centres sectionnés - W Études techniques des centres sélectionnés U X Diagnostic énergétiques des centres T,W Y Coordination avec les bénéficiaires U Z Définitions des équipements nécessaires X,Y R Formation des utilisateurs U S Choix des fournisseurs X,Y,R
  • 48.
    48Animateur : AhmedADRI T U Début 1 3 2 Projet : Implantation de capteurs solaires aux niveau d’écoles et d’hôpitaux 4 5 6W Y X R F S Z
  • 49.
    49Animateur : AhmedADRI Code Sommets Durée T 1 3 7 U 1 2 4 W 2 3 4 X 3 4 5 Y 2 4 6 Z 4 6 8 R 2 5 4 S 5 6 6 F 4 5 0 La durée minimale d’un Projet et le chemin critique
  • 50.
    50Animateur : AhmedADRI Remarque : Si la tâche s durait 7 ou 8 périodes, il serait encore possible d’atteindre le sommet 6 du projet au moment 21 S dispose ainsi d’une marge de 2 périodes Marge d’une période : c’est le nombre de période supplémentaire qu’on pourrait lui consacrer sans que soit retardé le parachèvement du projet Les tâches critiques sont celles dont la marge est nulle : tout prolongement de leur durée retarde le parachèvement du projet
  • 51.
    51Animateur : AhmedADRI Détermination des tâches critiques et des marges des tâches non critiques L (s) : le moment au plus tard où devront être complétées toutes les tâches aboutissant en s, si la durée du projet doit rester minimale dés que un sommet s est atteint après son moment L (s), on sait que la durée du projet dépassera la durée minimale prévue L(6) = durée minimale du projet = 21 L(5) = L(6) – durée de S = 21 – 6 = 15 L(4) <= L(5) – durée de F = 15 – 0 = 15 L(4) <= L(6) – durée de Z = 21 – 8 = 13 L(4) =13 L(3) = L(4) – durée de X = 13 – 5 = 8 L(2) = min { 8 - 4 ; 13 - 6; 15 - 4 } = 4 L(1) = min { 4 - 4 ; 8 - 7 } = 0 m s t Marge de m = L(t) – E(s) – (durée de m) Marge de S = L(6) – E(5) – 6 = 2 Marge de Z = L(6) – E(4) – 8 = 0 Marge de T = L(3) – E(1) – 7 = 1
  • 52.
    52Animateur : AhmedADRI T U Début 1 3 2 4 5 6W Y X R F S Z 7 4 6 6 5 4 8 4 Détermination des tâches critiques et des marges des tâches non critiques 0 8 4 13 15 21 0 4 13 21 138 U w X Z = chemin critique durée du chemin critique = durée minimale du projet = 21
  • 53.
    Anim ateu r Ahm ed ADRI53 Pente 2Pente 2Pente 1Pente 1 Pile 1Pile 1 TablierTablier Pile2Pile2 EXEMPLE : CONSTRUCTION D’UN PONT
  • 54.
    Animateur Ahmed ADRI54 LISTEDES TACHES ET AFFECTATION DES RESSOURCES Désignation Code Durée Ressources Antécédent Coffrage pile 1 A 5 semaines 4 hommes - Coffrage pile 2 B 10 Semaines 4 hommes - Béton pile 1 C 6 Semaines 2 Hommes A Béton pile 2 D 8 Semaines 2 Hommes B Pose pente 1 E 2 Semaines 2 Hommes C Pose pente 2 F 2 Semaines 3 Hommes D Pose tablier G 4 Semaines 4 hommes E , F
  • 55.
    Animateur Ahmed ADRI55 STRUCTUREDU PROJET DébutDébut CoffrageCoffrage BB AA Familles d’activitésFamilles d’activités Activités pilotéesActivités pilotées Activités pilotesActivités pilotes Responsable projetResponsable projet CC DD Tablier et pilesTablier et pilesBétonBéton GGFF EE
  • 56.
    Animateur Ahmed ADRI56 REPRESENTATIONDU GRAPHE M.P.M. 00 00 00 0De 00 1810 1810 8D 00 2018 2018 2F 07 127 50 5A 07 1812 115 6C 77 2018 1311 2E 00 2420 2420 4G 00 100 100 10B 00 2 4 24 2 4 24 0Fin
  • 57.
    Animateur Ahmed ADRI57 REPRESENTATIONDU GRAPHE M.P.M. Code tâche Durée Début au plus tôt Fin au plus tôt Début au plus tard Fin au plus tard Marge totale Marge libre
  • 58.
    Animateur Ahmed ADRI58 REPRESENTATIONDU GRAPHE M.P.M. Le réseau doit être fermé mM gG hH iI jJ
  • 59.
    Animateur Ahmed ADRI59 DATESAU PLUS TOT / TARD Date au plus tôt de début de tâche i = maxi ( g + g ) Date au plus tard de début de tâche i = mini ( j - i )
  • 60.
    Animateur Ahmed ADRI60 MARGES Margetotale Marge Libre : Retard que prendre une tâche sans impact sur le début au plus tôt de la suivante MLi = j – i – i MTi = i - i
  • 61.
    Animateur Ahmed ADRI61 CHEMINCRITIQUE Ensemble des tâches qui ont une Marge totale nulle Si une de ces tâches prend du retard, tout le projet prend du retard MTi = 0
  • 62.
    Animateur Ahmed ADRI 62 DIAGRAMMEGANTT GANTT des tâche : Met en évidence la chronologie des tâches GANTT Ressources : Met en évidence : Les affectations des ressources Les conflits des ressources
  • 63.
    Animateur Ahmed ADRI 63 DIAGRAMMEGANTT CAPACITE ILLIMITEE 1 2 3 4 5 6 7 8 9 Ressources 5 10 18 20 24 D F B G E C C A a
  • 64.
    Animateur Ahmed ADRI 64 DIAGRAMMEGANTT CAPACITE LIMITEE 3 1 2 4 Ressources 10 15 D EC AB 25 29 G F
  • 65.
    Animateur Ahmed ADRI65 GESTIONDES CONFLITS DES RESSOURCES Charge Capacité Lissage de charge Nivellement des ressources Niveau de priorité du projet Niveau de priorité de l’activité Marge la plus faible Lissage de charge Nivellement des ressources Niveau de priorité du projet Niveau de priorité de l’activité Marge la plus faible Heures supplémentaires Embauche Intérim Soustraitance Heures supplémentaires Embauche Intérim Soustraitance
  • 66.
    Animateur Ahmed ADRI66 AVANCEMENTET COUT A la fin de chaque semaine, je pose la question: Réel = prévu ?
  • 67.
    Animateur Ahmed ADRI67 AVANCEMENTET COUT Mise à jour de l’avancement des activités Respect des coûts et / ou délais Prise de décision Proposition de solutions Simulation Lancement des activités suivantes Non Oui
