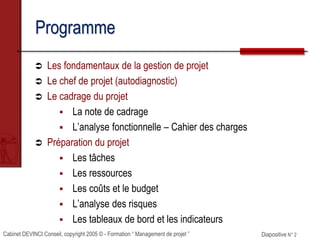

Programme
 Les fondamentaux de la gestion de projet
 Le chef de projet (autodiagnostic)
 Le cadrage du projet
 La note de cadrage
 L’analyse fonctionnelle – Cahier des charges
 Préparation du projet
 Les tâches
 Les ressources
 Les coûts et le budget
 L’analyse des risques
 Les tableaux de bord et les indicateurs
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 3

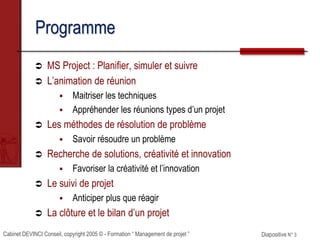

Programme
 MS Project : Planifier, simuler et suivre

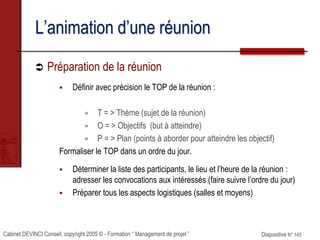

 L’animation de réunion
 Maitriser les techniques
 Appréhender les réunions types d’un projet
 Les méthodes de résolution de problème
 Savoir résoudre un problème
 Recherche de solutions, créativité et innovation
 Favoriser la créativité et l’innovation

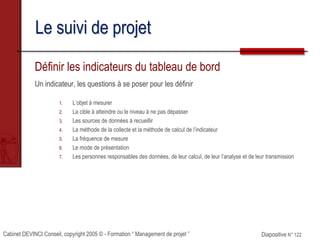

 Le suivi de projet
 Anticiper plus que réagir
 La clôture et le bilan d’un projet
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 4
Méthode
Un mot : J’apprends et je mets en œuvre
Mon projet
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 5
QU’EST CE QU’UN PROJET ?
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 6
Qu’est ce qu’un projet ?
Notion de projet
Un projet consiste à réaliser une idée ayant un caractère
nouveau
 Cette réalisation est unique
 Elle est éphémère
 Il faut un certain temps pour la réaliser
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 7
Qu’est ce qu’un projet ?
Comment traduire une idée en projet ?
 Transformer l’idée en objectifs
 Techniques  Ce que l’on veut faire
 De délai  En combien de temps
 De coût  Avec quel budget
 Définir les moyens nécessaires
 Prévoir l’Organisation et la Gestion de projet
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 8
Qu’est ce qu’un projet ?

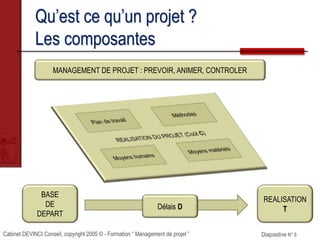

Les composantes
MANAGEMENT DE PROJET : PREVOIR, ANIMER, CONTROLER
BASE
DE
DEPART
REALISATION
TDélais D
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 9

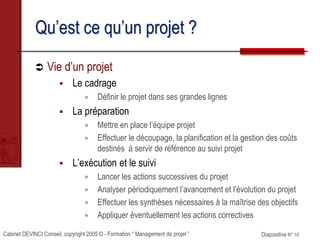

Qu’est ce qu’un projet ?
Vie d’un projet
Suivre une démarche structurée et structurante
 Les phases
Cadrage
Préparation
Suivi
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 10
Qu’est ce qu’un projet ?
 Vie d’un projet
 Le cadrage
 Définir le projet dans ses grandes lignes

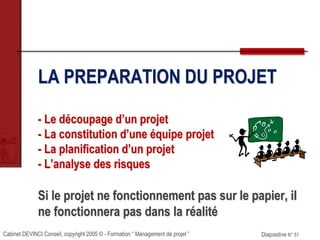

 La préparation
 Mettre en place l’équipe projet
 Effectuer le découpage, la planification et la gestion des coûts
destinés à servir de référence au suivi projet
 L’exécution et le suivi
 Lancer les actions successives du projet
 Analyser périodiquement l’avancement et l’évolution du projet
 Effectuer les synthèses nécessaires à la maîtrise des objectifs
 Appliquer éventuellement les actions correctives
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 11

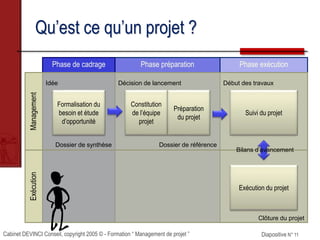

Phase exécutionPhase préparationPhase de cadrage
Qu’est ce qu’un projet ?ManagementExécution
Formalisation du
besoin et étude
d’opportunité
Constitution
de l’équipe
projet
Préparation
du projet
Suivi du projet
Exécution du projet
Idée
Dossier de synthèse
Décision de lancement
Dossier de référence
Début des travaux
Clôture du projet
Bilans d’avancement
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 12
Qu’est ce qu’un projet ?
L’EQUILIBRE – « TECHNIQUE – COÛTS – DELAIS »
Les 3 AXES :
Technique
DélaisCoûts
100 %
100 % 100 %
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 13

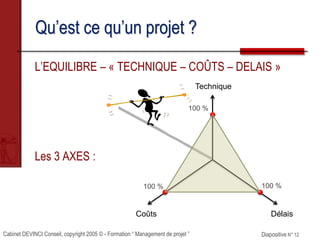

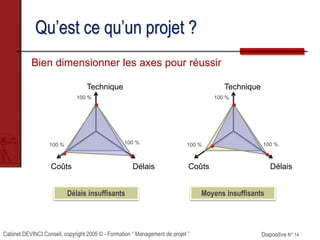

Qu’est ce qu’un projet ?
Technique
DélaisCoûts
100 %
100 % 100 %
Technique
DélaisCoûts
100 %
100 % 100 %

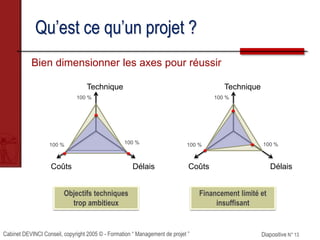

Objectifs techniques
trop ambitieux
Financement limité et
insuffisant
Bien dimensionner les axes pour réussir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 14
Qu’est ce qu’un projet ?
Technique
DélaisCoûts
100 %
100 % 100 %
Technique
DélaisCoûts
100 %
100 % 100 %
Délais insuffisants Moyens insuffisants
Bien dimensionner les axes pour réussir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 15

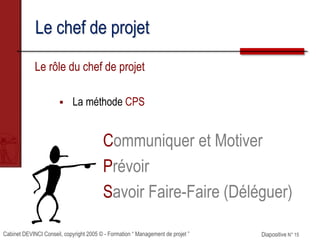

Le chef de projet
Le rôle du chef de projet
 La méthode CPS
Communiquer et Motiver
Prévoir
Savoir Faire-Faire (Déléguer)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 16
Le chef de projet

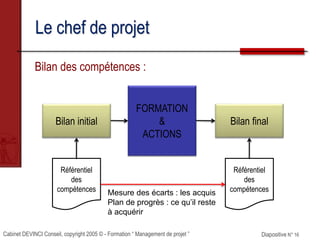

Bilan des compétences :
Bilan initial
Référentiel
des
compétences
FORMATION
&
ACTIONS
Bilan final
Référentiel
des
compétencesMesure des écarts : les acquis
Plan de progrès : ce qu’il reste
à acquérir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 17
Le chef de projet
1
Organiser
2
Animer
3
Motiver
4
Communiquer
9
Décider
6
Analyser
7
Gérer
8
Prévoir
5
Faire-faire
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 18
Le chef de projet

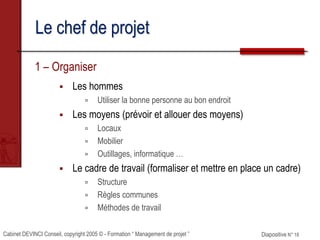

1 – Organiser
 Les hommes
 Utiliser la bonne personne au bon endroit
 Les moyens (prévoir et allouer des moyens)
 Locaux
 Mobilier
 Outillages, informatique …
 Le cadre de travail (formaliser et mettre en place un cadre)
 Structure
 Règles communes
 Méthodes de travail
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 19
Le chef de projet

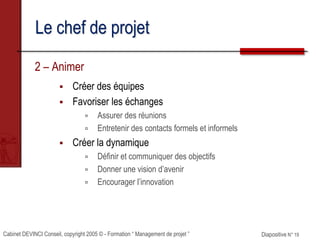

2 – Animer
 Créer des équipes
 Favoriser les échanges
 Assurer des réunions
 Entretenir des contacts formels et informels
 Créer la dynamique
 Définir et communiquer des objectifs
 Donner une vision d’avenir
 Encourager l’innovation
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 20
Le chef de projet

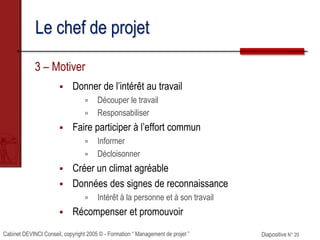

3 – Motiver
 Donner de l’intérêt au travail
 Découper le travail
 Responsabiliser
 Faire participer à l’effort commun
 Informer
 Décloisonner
 Créer un climat agréable
 Données des signes de reconnaissance
 Intérêt à la personne et à son travail
 Récompenser et promouvoir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 21
Le chef de projet

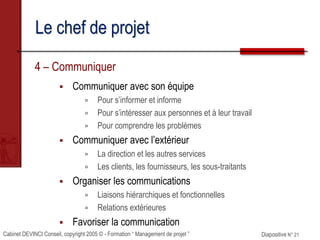

4 – Communiquer
 Communiquer avec son équipe
 Pour s’informer et informe
 Pour s’intéresser aux personnes et à leur travail
 Pour comprendre les problèmes
 Communiquer avec l’extérieur
 La direction et les autres services
 Les clients, les fournisseurs, les sous-traitants
 Organiser les communications
 Liaisons hiérarchiques et fonctionnelles
 Relations extérieures
 Favoriser la communication
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 22

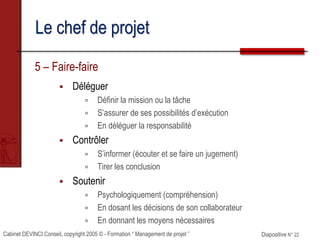

Le chef de projet
5 – Faire-faire
 Déléguer
 Définir la mission ou la tâche
 S’assurer de ses possibilités d’exécution
 En déléguer la responsabilité
 Contrôler
 S’informer (écouter et se faire un jugement)
 Tirer les conclusion
 Soutenir
 Psychologiquement (compréhension)
 En dosant les décisions de son collaborateur
 En donnant les moyens nécessaires
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 23
Le chef de projet

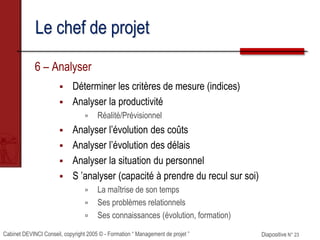

6 – Analyser
 Déterminer les critères de mesure (indices)
 Analyser la productivité
 Réalité/Prévisionnel
 Analyser l’évolution des coûts
 Analyser l’évolution des délais
 Analyser la situation du personnel
 S ’analyser (capacité à prendre du recul sur soi)
 La maîtrise de son temps
 Ses problèmes relationnels
 Ses connaissances (évolution, formation)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 24
Le chef de projet
7 – Gérer
 La production
 Le réalisé et les aléas
 Le temps
 Planifier et contrôler l’avancement
 Gérer son propre temps
 Les coûts
 De développement, de production
 Les hommes
 Recrutement et adéquation à l’emploi
 Gestion des conflits
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 25
Le chef de projet

8 – Prévoir
 L’évolution des besoins
 L’évolution des financements
 L’évolution du personnel
 L’évolution des moyens
 L’anticipation des aléas et des risques
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 26
Le chef de projet

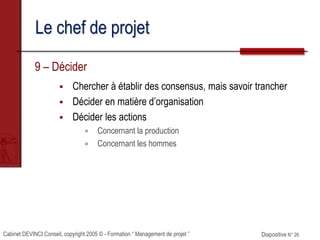

9 – Décider
 Chercher à établir des consensus, mais savoir trancher
 Décider en matière d’organisation
 Décider les actions
 Concernant la production
 Concernant les hommes
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 27
Le chef de projet
Les qualités du chef de projet
 La méthode CPS
Charisme
Psychologie
Sachant motiver
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 28
Le chef de projet
1 – Qualités personnelles
 Persévérance, volontaire, combatif
 Décideur
 Réaliste et pragmatique
 Créatif
 Compétent en management
 Suffisamment compétent en technique pour comprendre les
problèmes
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 29
Le chef de projet
2 – Qualités humaines
 Juste, non laxiste, sachant dire « Non »
 Disponible
 Clair, concis (attitude cohérente)
 Attentif aux autres
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 30

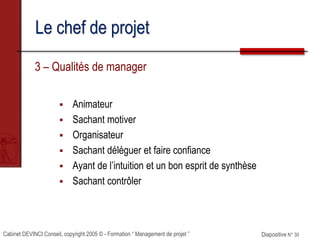

Le chef de projet
3 – Qualités de manager
 Animateur
 Sachant motiver
 Organisateur
 Sachant déléguer et faire confiance
 Ayant de l’intuition et un bon esprit de synthèse
 Sachant contrôler
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 31
Le chef de projet

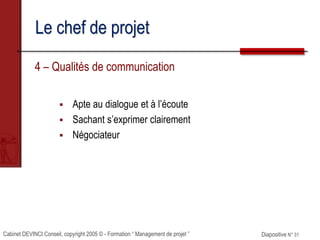

4 – Qualités de communication
 Apte au dialogue et à l’écoute
 Sachant s’exprimer clairement
 Négociateur
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 32

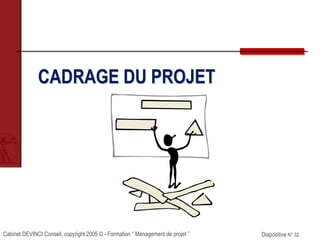

CADRAGE DU PROJET
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 33
Cadrage du projet

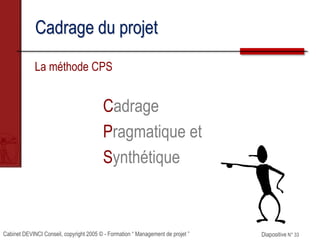

La méthode CPS
Cadrage
Pragmatique et
Synthétique
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 34
La méthode CPS permet de définir le projet en 7 points en se posant
les questions essentielles

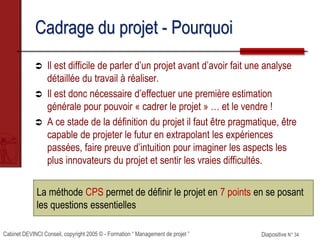

Cadrage du projet - Pourquoi
 Il est difficile de parler d’un projet avant d’avoir fait une analyse
détaillée du travail à réaliser.
 Il est donc nécessaire d’effectuer une première estimation
générale pour pouvoir « cadrer le projet » … et le vendre !
 A ce stade de la définition du projet il faut être pragmatique, être
capable de projeter le futur en extrapolant les expériences
passées, faire preuve d’intuition pour imaginer les aspects les
plus innovateurs du projet et sentir les vraies difficultés.
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 35

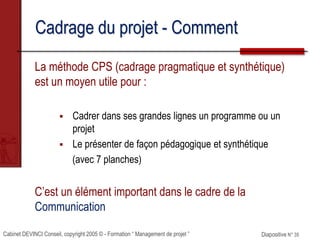

Cadrage du projet - Comment
La méthode CPS (cadrage pragmatique et synthétique)
est un moyen utile pour :
 Cadrer dans ses grandes lignes un programme ou un
projet
 Le présenter de façon pédagogique et synthétique
(avec 7 planches)
C’est un élément important dans le cadre de la
Communication
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 36
Cadrage du projet
Le « Quoi »
• 1 - LE PROJET
• 2 - LES OBJECTIFS
Le « Comment »
• 3 - LA TECHNIQUE
• 4 - LE PLANNING
• 5 - LES MOYENS
L’organisation
• 6 - LE MANAGEMENT DU PROJET
• 7 - LA COMMUNICATION
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 37
Cadrage du projet
1 – LA DEFINITION DU PROJET
 Nom
 Définition succincte
 Caractéristiques essentielles
 Motifs qui sous-tend ce projet
Adopter la logique de la cathédrale
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 38
Cadrage du projet - Formaliser
2 – LES OBJECTIFS
 Objectifs techniques
 Les résultats attendus du projet (à quantifier)
 Objectifs de délais
 Dates de fin de projets
 Les jalons importants du projet
 Objectifs de coût
 Le coût raisonnable pour réaliser ce projet
Hiérarchisation des objectifs
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 39
Cadrage du projet
3 – LA TECHNIQUE
 La base sur laquelle s’appuie le projet
(expérience, étude de faisabilité)
 Les difficultés principales de ce projet
 Les solutions de repli en cas de problème
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 40
Cadrage du projet
4 – LE PLANNING
 Les dates clés
 Les grandes phases du planning
 Les points de rendez-vous (jalons)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 41
Cadrage du projet
5 – LES MOYENS
 Les hommes
 Les spécialistes
 Les groupes (services, équipes …)
 Les sociétés (sous-traitants, fournisseurs …)
 Le matériel
 Les moyens de réalisation et de contrôle
 Les outillages divers
 Les locaux
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 42
Cadrage du projet
6 – LE MANAGEMENT DU PROJET
 Le responsable
 Son pouvoir et ses fonctions
 L’équipe et le rôle de chacun
 L’organisation de l’équipe
 L’organisation générale du projet (structure)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 43
LA STRUCTURE DE
MANAGEMENT
DU PROJET
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 44
Structures de management du projet
Les critères d’organisation d’un projet
1. Maîtriser Technique – Délai – Coût
2. Pouvoir motiver
Structure qui permet la délégation, une bonne communication
3. Maîtriser toutes les techniques : équipe pluridisciplinaire
4. Assurer la qualité
Personnel motivé – Méthodes rigoureuses mais souples –
Pérennité de l’équipe
5. Etre objectif : Ne pas être juge et partie
6. Pouvoir communiquer facilement
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 45
Structures de management du projet
Les différentes structures de management de projet
 Coordination interne
Le chef de projet fait parti du service réalisateur du projet.
Il coordonne les autres services par l’intermédiaire des correspondants qui
lui sont désignés.
 Coordination fonctionnelle
Le chef de projet est placé sous l’autorité de la direction générale, ce qui lui
donne un pouvoir supérieur à celui des coordinateurs internes.
Il coordonne les services impliqués dans le projet par l’intermédiaire des
correspondants qui lui sont désignés
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 46
Structures de management du projet
Les différentes structures de management de projet (suite)
 Structure matricielle
Le chef de projet a autorité sur les correspondants nommés dans chaque
service.
Ces correspondants restent attachés à leur services d’origine qui se situe
dans une position de fournisseur de personnel vis-à-vis du chef de projet

 Structure « Equipe autonome »
Les spécialistes sont détachés de leur services et mutés temporairement
dans une équipe spécifique sous l’autorité du chef de projet dont ils
dépendent hiérarchiquement
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 47

Structures de management du projet
STRUCTURE AVANTAGES INCONVENIENTS CONCLUSION
Coordination
interne
Aucune modification de
l’organisation
Faible pouvoir du chef de
projet sur les autres
services
Convient aux petits projets
lorsque l’essentiel des
travaux est réalisé dans le
service du chef de projet
Coordination
fonctionnelle
Peu de modification de
l’organisation. Seul le chef
de projet est sorti de son
service
Le pouvoir du chef de
projet est limité par le
pouvoir des chefs de
services
Convient à des projet de
taille moyenne avec des
services aptes à coopérer
Structure
matricielle
Structure adaptée à la
gestion de projets
multiples
Difficulté des membres de
l’équipe de projet à se
situer (chacun a deux
chefs) – Risques de
conflits
Structure de compromis
parfois difficile à vivre –
Adapté à tout type de
projet
Equipe autonome Structure claire et
motivante pour les
membres de l’équipe et
très efficace
Risque d’isolement –
Difficulté à adapter l’équipe
aux variations de charge
de travail – Problème de
reclassement du personnel
en fin de projet
Structure bien adaptée à
des projets importants
justifiant un management
« fort » (délais courts,
difficultés techniques,
beaucoup de sous-traitant)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 48
Structures de management du projet
La relation client-fournisseur et les contrats internes
 La meilleur solution consiste à établir des contrats internes avec les
services de l’entreprise qui seront la réplique des contrats externes
avec les sous-traitants. Ces contrats internes n’auront évidemment
pas la forme juridique des contrats externes, mais constitueront un
engagement sur les devis internes et les délais
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 49
Cadrage du projet
7 – LA COMMUNICATION
Définir les principes de la communication
 Interne
Entre les membres de l’équipe de management et les
réalisateurs du projet
 Externe
Auprès des clients et utilisateurs directs
Auprès de tous ceux qui sont concernés par le projet
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 50

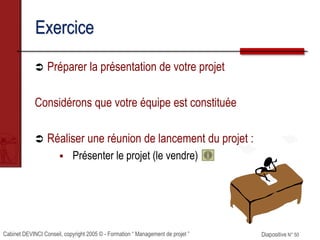

Exercice
 Préparer la présentation de votre projet
Considérons que votre équipe est constituée
 Réaliser une réunion de lancement du projet :
 Présenter le projet (le vendre)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 51
LA PREPARATION DU PROJET
- Le découpage d’un projet
- La constitution d’une équipe projet
- La planification d’un projet
- L’analyse des risques
Si le projet ne fonctionnement pas sur le papier, il
ne fonctionnera pas dans la réalité
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 52
LE DECOUPAGE
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 53
Le découpage
Le rôle du découpage
 Facilité la compréhension et la manipulation d’un
ensemble complexe par la détermination de sous-
ensembles de moindre complexité
 Classer et hiérarchiser
 Essayer de ne rien oublier
 Permettre un suivi efficace du projet lors de son
exécution
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 54

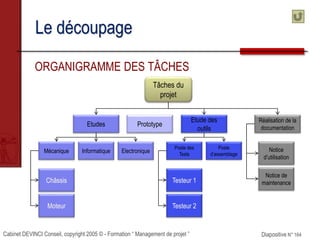

Le découpage
Quelques exemple de découpage
 ARCHITECTURE SYSTEME : Découpage matériel
 ORGANIGRAMME DES TÂCHES
 ORGANISATION INDUSTRIELLE
 ORGANIGRAMME DES RESSOURCES
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 55
Le découpage
Codage des structures
 Le repérage évite les ambigüités (différence de désignation,
d’abréviation, de langue …)
 Il autorise les tris
 Il permet de facilité les synthèses
Les principes de codage
Les lettres symboles (S/ens A, Elt A, E=Electricien …)
Les filiations (S/ens A et Elt A1, Elt A2 …)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 56
Exercice
 Définir le découpage de son projet
 Définir la codification appropriée
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 57
L’équipe projet
Les caractéristiques d’une bonne équipe projet
 La méthode CPS
Complémentarité
Participation
Solidarité
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 58

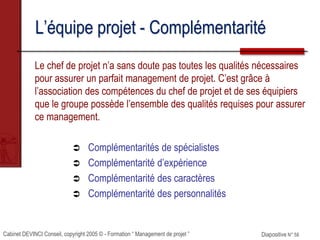

L’équipe projet - Complémentarité
Le chef de projet n’a sans doute pas toutes les qualités nécessaires
pour assurer un parfait management de projet. C’est grâce à
l’association des compétences du chef de projet et de ses équipiers
que le groupe possède l’ensemble des qualités requises pour assurer
ce management.
 Complémentarités de spécialistes
 Complémentarité d’expérience
 Complémentarité des caractères
 Complémentarité des personnalités
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 59
L’équipe projet - Motivation
Pour qu’une équipe de management de projet fonctionne bien, il vaut
mieux des membres motivés peu spécialistes que des spécialistes
peu motivés.
Les équipiers motivés trouveront toujours le moyen de se faire aider
par des spécialistes !
C’est la motivation qui fait avancer le projet
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 60
L’équipe projet
Conditions préalables au bon fonctionnement d’une équipe projet
 Accord du chef de projet sur le choix des membres de l’équipe
 Intérêt de l’équipier pour le projet
 Pas d’animosité évidente entre deux membres de l’équipe
 Temps minimal de chaque équipier sur le projet (> 30%)
 Unité de lieu pour faciliter les rencontres
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 61
L’équipe projet
Méthodes de travail
Le chef de projet devra obtenir le consensus sur les méthodes de
travail de l’équipe :
 Les responsabilités de chacun
 Les principes de communication interne et externe
 Les modes d’élaboration des décisions
 Les méthodes de travail : réunions, documents
 L’utilisation des outils informatiques de bureautique et de
gestion de projet
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 62
LA PLANIFICATION
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 63
La planification – Aspects techniques
Les systèmes de représentation
 Le PERT (Program Evaluation and Review Technic)
Représentation axée sur la logique d’enchainement
des tâches
 Le GANTT
Représentation des tâches axée sur le calendrier
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 64

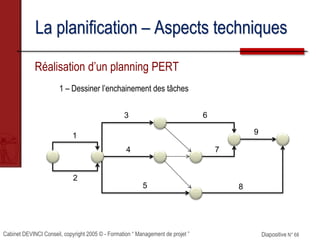

La planification – Aspects techniques
Le PERT : Représentation normale
1
7
2
8
4
3
9
5
6
CONTRAINTE
NOEUD
TÂCHE
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 65

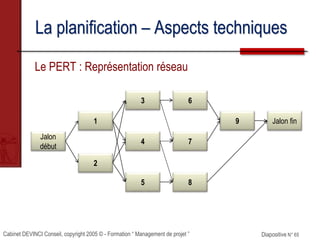

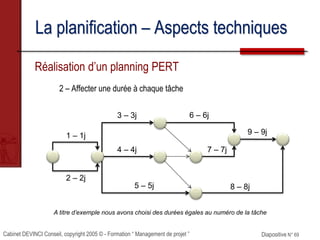

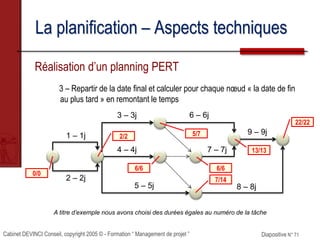

La planification – Aspects techniques
Le PERT : Représentation réseau
Jalon
début
1
2
3
4
5
6
7
8
9 Jalon fin
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 66

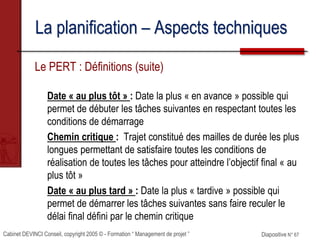

La planification – Aspects techniques
Le PERT : Définitions
Tâche : Travail ou fonction élémentaire ayant un début et une fin
Nœud : Point logique de rassemblement de tâches
Contrainte : Condition logique nécessaire au démarrage d’une
tâche
Condition d’entrée d’une tâche : Réalisation de toutes les
conditions appliquées au nœud pour débuter la tâche
Maille : Suite de tâches entre deux nœuds
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 67
La planification – Aspects techniques
Le PERT : Définitions (suite)
Date « au plus tôt » : Date la plus « en avance » possible qui
permet de débuter les tâches suivantes en respectant toutes les
conditions de démarrage
Chemin critique : Trajet constitué des mailles de durée les plus
longues permettant de satisfaire toutes les conditions de
réalisation de toutes les tâches pour atteindre l’objectif final « au
plus tôt »
Date « au plus tard » : Date la plus « tardive » possible qui
permet de démarrer les tâches suivantes sans faire reculer le
délai final défini par le chemin critique
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 68
La planification – Aspects techniques
Réalisation d’un planning PERT
1 – Dessiner l’enchainement des tâches
1
7
2
8
4
3
9
5
6
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 69
La planification – Aspects techniques
Réalisation d’un planning PERT
2 – Affecter une durée à chaque tâche
1 – 1j
7 – 7j
2 – 2j
8 – 8j
4 – 4j
3 – 3j
9 – 9j
5 – 5j
6 – 6j
A titre d’exemple nous avons choisi des durées égales au numéro de la tâche
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 70
La planification – Aspects techniques

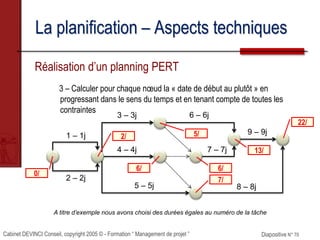

Réalisation d’un planning PERT
3 – Calculer pour chaque nœud la « date de début au plutôt » en
progressant dans le sens du temps et en tenant compte de toutes les
contraintes
1 – 1j
7 – 7j
2 – 2j
8 – 8j
4 – 4j
3 – 3j
9 – 9j
5 – 5j
6 – 6j
A titre d’exemple nous avons choisi des durées égales au numéro de la tâche
2/ 5/
6/ 6/
13/
22/
7/
0/
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 71
La planification – Aspects techniques
Réalisation d’un planning PERT
3 – Repartir de la date final et calculer pour chaque nœud « la date de fin
au plus tard » en remontant le temps
1 – 1j
7 – 7j
2 – 2j
8 – 8j
4 – 4j
3 – 3j
9 – 9j
5 – 5j
6 – 6j
A titre d’exemple nous avons choisi des durées égales au numéro de la tâche
2/ 5/
6/ 6/
13/
22/
7/
22/22
13/13
7/14
6/6
5/7
0/
6/6
2/2
0/0
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 72
La planification – Aspects techniques
Réalisation d’un planning PERT
4 – Définir le « chemin critique » : trajet pour lequel la date au plus tôt est
égale à la date au plus tard
1 – 1j
7 – 7j
2 – 2j
8 – 8j
4 – 4j
3 – 3j
9 – 9j
5 – 5j
6 – 6j
A titre d’exemple nous avons choisi des durées égales au numéro de la tâche
22/22
13/13
7/14
6/6
5/7
6/6
2/2
0/0
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 73
La planification – Aspects techniques

GANTT : Représentation
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 74
La planification
Aspects psychologiques
L’existence et le suivi du planning
 Le planning donne un cadre de travail :
 Des tâches à réaliser
 Un cheminement logique
 Des objectifs à atteindre
 Une vision d’avenir
 C’est le fil conducteur du projet
 Il permet à tous les participants au projet à se situer dans un travail
commun
 C’est la matérialisation de l’avancement, donc de l’aspect dynamique
du projet
 Un planning « intelligent » et bien géré est un facteur de motivation
important pour l’équipe
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 75
La planification
Aspects psychologiques

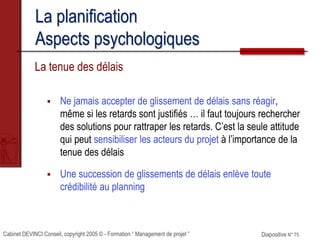

La tenue des délais
 Ne jamais accepter de glissement de délais sans réagir,
même si les retards sont justifiés … il faut toujours rechercher
des solutions pour rattraper les retards. C’est la seule attitude
qui peut sensibiliser les acteurs du projet à l’importance de la
tenue des délais
 Une succession de glissements de délais enlève toute
crédibilité au planning
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 76
La planification
Méthode de planification
1. Découper le projet en phase
2. Découper les phases en tâches
3. Définir les délais des tâches
4. Définir la logique d’enchaînement des tâches et les dates
5. Analyser les résultats : Délai final, chemin critique et marges
6. Optimiser le planning : en changeant certains enchaînements
logiques, en modifiant la durée de certaines tâches (évolution
des moyens)
7. Editer le planning sous une forme temporelle claire et bien
adaptée aux divers utilisateurs
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 77
1er étape: Définir les conditions de départ
 Toujours fonctionner de manière chronologique
 Créer un nouveau projet :
 Date départ, identification, calendrier standard, semaine travail, heures
travaillées/jour
 Choisir la nature de votre planification : planning ou retro-planning
 Définir la codification
Un projet sous MS-Project
ou GanttProject
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 78

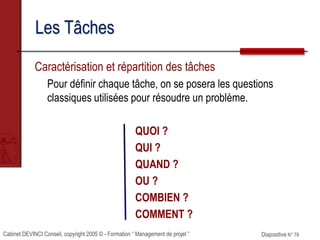

Les Tâches
Caractérisation et répartition des tâches
Pour définir chaque tâche, on se posera les questions
classiques utilisées pour résoudre un problème.
QUOI ?
QUI ?
QUAND ?
OU ?
COMBIEN ?
COMMENT ?
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 79
Les Tâches

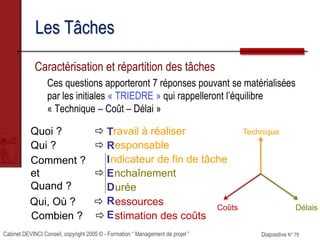

Caractérisation et répartition des tâches
Ces questions apporteront 7 réponses pouvant se matérialisées
par les initiales « TRIEDRE » qui rappelleront l’équilibre
« Technique – Coût – Délai »
Technique
DélaisCoûts
ravail à réaliser
esponsable
T
R
I
E
D
R
E
ndicateur de fin de tâche
nchaînement
urée
essources
stimation des coûts
Quoi ? 
Qui ? 
Comment ?
et 
Quand ?
Qui, Où ? 
Combien ? 
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 80
Un projet sous MS-Project
ou GanttProject

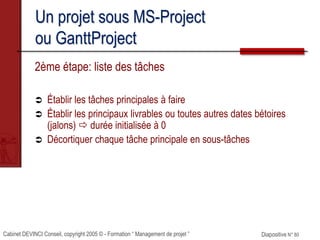

2ème étape: liste des tâches
 Établir les tâches principales à faire
 Établir les principaux livrables ou toutes autres dates bétoires
(jalons)  durée initialisée à 0
 Décortiquer chaque tâche principale en sous-tâches
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 81
Un projet sous MS-Project
ou GanttProject

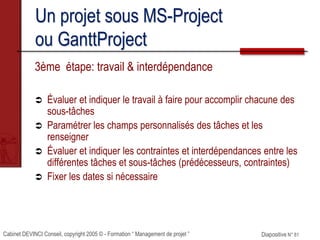

3ème étape: travail & interdépendance
 Évaluer et indiquer le travail à faire pour accomplir chacune des
sous-tâches
 Paramétrer les champs personnalisés des tâches et les
renseigner
 Évaluer et indiquer les contraintes et interdépendances entre les
différentes tâches et sous-tâches (prédécesseurs, contraintes)
 Fixer les dates si nécessaire
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 82
Les délais
 Des délais trop longs ont un effet démotivant :
 « On a le temps d’y penser »
 « J’aurai changé de boulot avant d’y arriver »
 Des délais trop courts ont également un effet démotivant :
 « C’est stupide, on n’y arrivera jamais »
 « On est déjà en retard avant d’avoir commencé »
 L’objectif doit être « tenable », mais également un
« challenge » qui demande un effort évident
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 83

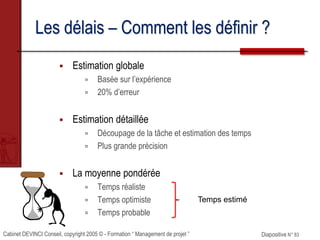

Les délais – Comment les définir ?
 Estimation globale
 Basée sur l’expérience
 20% d’erreur
 Estimation détaillée
 Découpage de la tâche et estimation des temps
 Plus grande précision
 La moyenne pondérée
 Temps réaliste
 Temps optimiste
 Temps probable
Temps estimé
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 84

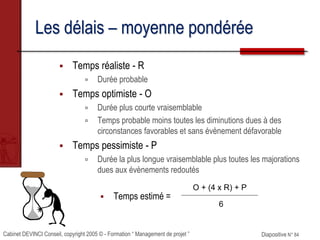

Les délais – moyenne pondérée
 Temps réaliste - R
 Durée probable
 Temps optimiste - O
 Durée plus courte vraisemblable
 Temps probable moins toutes les diminutions dues à des
circonstances favorables et sans évènement défavorable
 Temps pessimiste - P
 Durée la plus longue vraisemblable plus toutes les majorations
dues aux évènements redoutés
 Temps estimé =
O + (4 x R) + P
6
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 85
Les délais
La tenue des délais
 Ne pas oublier que l’homme s’intéresse en priorité au court
terme. Il faut donc définir de nombreux jalons qui donnent
des objectifs intermédiaires
 Pour que l’objectif de délai final puisse être tenu, il faut se
« donner du mou ». Une bonne méthode consiste à minimiser
la durée des tâches initiales et à maximiser la durée des
tâches finales afin de pouvoir éventuellement réduire ces
dernières
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 86
Un projet sous MS-Project
ou GanttProject

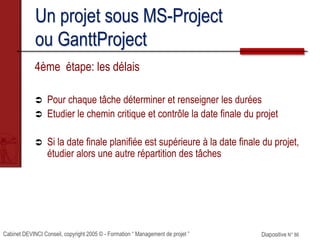

4ème étape: les délais
 Pour chaque tâche déterminer et renseigner les durées
 Etudier le chemin critique et contrôle la date finale du projet
 Si la date finale planifiée est supérieure à la date finale du projet,
étudier alors une autre répartition des tâches
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 87
Les Ressources
Définition des ressources
 Le personnel
On définira pour chaque catégorie de personnel le taux horaire et
la disponibilité de la ressource
 Les moyens
On définira le nombre de moyens disponible en même temps
 Les achats extérieurs
On définira le taux à appliquer au prix d’achat brut
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 88
Les Ressources
Affectation des ressources
 Le personnel
On définira pour chaque catégorie de personnel le nombre
d’heures nécessaires à la réalisation de la tâche (charge fixe) ou
la charge par unité de temps (taux fixe)
 Les moyens
On définira le nombre de moyens nécessaires à la réalisation de
la tâche
 Les achats extérieurs
On définira la valeur brut de l’achat

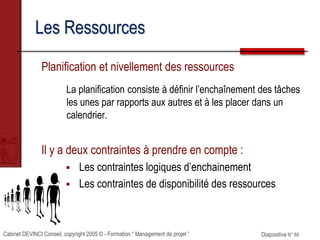

Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 89
Les Ressources
Planification et nivellement des ressources
La planification consiste à définir l’enchaînement des tâches
les unes par rapports aux autres et à les placer dans un
calendrier.
Il y a deux contraintes à prendre en compte :
 Les contraintes logiques d’enchainement
 Les contraintes de disponibilité des ressources
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 90
Les Ressources

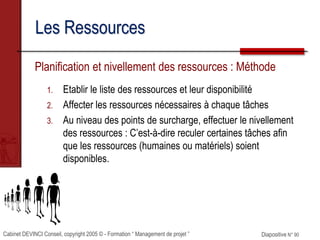

Planification et nivellement des ressources : Méthode
1. Etablir le liste des ressources et leur disponibilité
2. Affecter les ressources nécessaires à chaque tâches
3. Au niveau des points de surcharge, effectuer le nivellement
des ressources : C’est-à-dire reculer certaines tâches afin
que les ressources (humaines ou matériels) soient
disponibles.
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 91

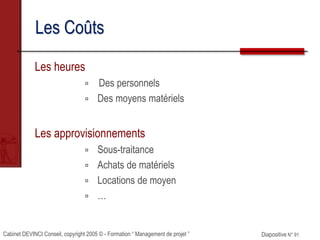

Les Coûts
Les heures
 Des personnels
 Des moyens matériels
Les approvisionnements
 Sous-traitance
 Achats de matériels
 Locations de moyen
 …
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 92
Un projet sous MS-Project
ou GanttProject
4ème étape: les ressources et les coûts
 Définir les ressources (matériels et travaux)
 Associer les coûts aux ressources
 Pour chaque tâche renseigner les ressources
 Etudier les sur-utilisations des ressources et effectuer le
nivèlement
AU FINAL : FIGER LA SITUATION INITIALE
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 93
L’ANALYSE DES RISQUES
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 94
L’analyse des risques
Un projet ayant par nature un caractère novateur présente
évidemment des risques.
A la fin de la préparation, il faudra analyser les risques qui
paraissent les plus importants.
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 95
L’analyse des risques

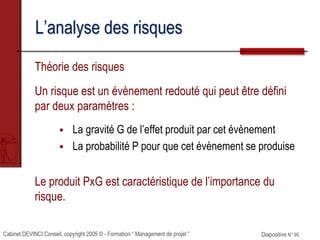

Théorie des risques
Un risque est un évènement redouté qui peut être défini
par deux paramètres :
 La gravité G de l’effet produit par cet évènement
 La probabilité P pour que cet évènement se produise
Le produit PxG est caractéristique de l’importance du
risque.
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 96
L’analyse des risques
Théorie des risques
Chaque risque est identifié par une cause plus ou moins probable.
Cette cause donne lieu à un effet plus ou moins grave.
Pour chaque type de risque un graphique Gravité=f(Probabilité)
permet de définir une zone de risque acceptable et une zone de
risque inacceptable.
Si le risque est inacceptable, il faut :
 Soit définir une action préventive qui aura pour objet de diminuer la
probabilité du risque
 Soit définir une action de secours qui aura pour objet de lutter
contre l’effet du risque après détection de celui-ci
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 97
L’analyse des risques

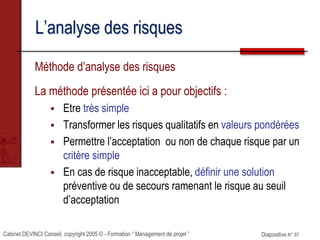

Méthode d’analyse des risques
La méthode présentée ici a pour objectifs :
 Etre très simple
 Transformer les risques qualitatifs en valeurs pondérées
 Permettre l’acceptation ou non de chaque risque par un
critère simple
 En cas de risque inacceptable, définir une solution
préventive ou de secours ramenant le risque au seuil
d’acceptation
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 98
L’analyse des risques

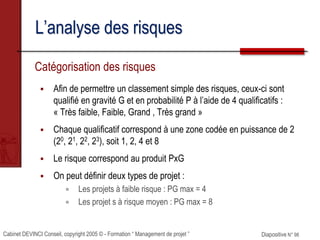

Catégorisation des risques
 Afin de permettre un classement simple des risques, ceux-ci sont
qualifié en gravité G et en probabilité P à l’aide de 4 qualificatifs :
« Très faible, Faible, Grand , Très grand »
 Chaque qualificatif correspond à une zone codée en puissance de 2
(20, 21, 22, 23), soit 1, 2, 4 et 8
 Le risque correspond au produit PxG
 On peut définir deux types de projet :
 Les projets à faible risque : PG max = 4
 Les projet s à risque moyen : PG max = 8
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 99

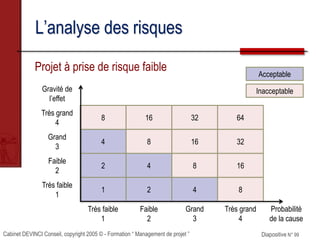

L’analyse des risques
Projet à prise de risque faible
1
2
4
8
2
4
8
16
4
8
16
32
8
16
32
64
Très grand
4
Grand
3
Faible
2
Très faible
1
Gravité de
l’effet
Très faible
1
Faible
2
Grand
3
Très grand
4
Probabilité
de la cause
Acceptable
Inacceptable
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 100
L’analyse des risques
Projet à prise risque moyen
1
2
4
8
2
4
8
16
4
8
16
32
8
16
32
64
Très grand
4
Grand
3
Faible
2
Très faible
1
Gravité de
l’effet
Très faible
1
Faible
2
Grand
3
Très grand
4
Probabilité
de la cause
Acceptable
Inacceptable
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 101
L’analyse des risques
Déroulement de la méthode
Le travail en équipe :
 L’analyse des risques sera effectuée à la fin de la phase de
préparation, quand le projet aura été bien construit par
l’équipe de management.
 Le but de l’analyse n’est pas de liste un grand nombre de
risques potentiels, ce qui aurait un caractère démotivant,
mais de considérer uniquement les risques importants.
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 102
L’analyse des risques
Déroulement de la méthode
L’analyse en équipe permettra :
 D’avoir suffisamment d’idées
 De rejeter immédiatement les idées minoritaires
 De pondérer les optimistes et les pessimistes
 D’imaginer plus facilement des solutions « préventives » ou
« de secours »
 D’impliquer tout les membres de l’équipe dans la démarche
« Risques »
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 103
L’analyse des risques

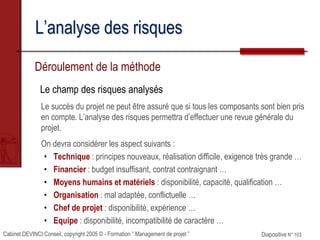

Déroulement de la méthode
Le champ des risques analysés
Le succès du projet ne peut être assuré que si tous les composants sont bien pris
en compte. L’analyse des risques permettra d’effectuer une revue générale du
projet.
On devra considérer les aspect suivants :
• Technique : principes nouveaux, réalisation difficile, exigence très grande …
• Financier : budget insuffisant, contrat contraignant …
• Moyens humains et matériels : disponibilité, capacité, qualification …
• Organisation : mal adaptée, conflictuelle …
• Chef de projet : disponibilité, expérience …
• Equipe : disponibilité, incompatibilité de caractère …
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 104
L’analyse des risques
Déroulement de la méthode
1. Définir si le projet est de type risque « faible » ou risque
« moyens »
2. Lister les risques importants en définissant leurs causes et
leurs effets
3. Estimer la Probabilité d’occurrence des risques et la Gravité
de leur effet
4. Si PxG est supérieur à 4 (cas d’une prise de risque faible) ou 8
(cas d’une prise de risque moyenne), il faut trouver des
solutions pour réduire le risque par Prévention ou par Secours
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 105
L’analyse des risques

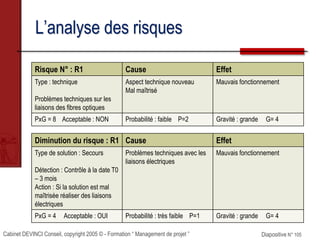

Risque N° : R1 Cause Effet
Type : technique
Problèmes techniques sur les
liaisons des fibres optiques
Aspect technique nouveau
Mal maîtrisé
Mauvais fonctionnement
PxG = 8 Acceptable : NON Probabilité : faible P=2 Gravité : grande G= 4
Diminution du risque : R1 Cause Effet
Type de solution : Secours
Détection : Contrôle à la date T0
– 3 mois
Action : Si la solution est mal
maîtrisée réaliser des liaisons
électriques
Problèmes techniques avec les
liaisons électriques
Mauvais fonctionnement
PxG = 4 Acceptable : OUI Probabilité : très faible P=1 Gravité : grande G= 4
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 106
Exercice
 Identifier les risques de votre projet
 Evaluer les risques de votre projet
 Pour les risques inacceptables définir des solutions
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 107
LE SUIVI DU PROJET
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 108
Le suivi de projet
Le suivi d’avancement
 La méthode CPS
Contrôle
Périodique et
Systématique
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 109
Le suivi de projet
Le suivi est la phase la plus difficile du projet
Ce suivi ne sera efficace que si tous les moyens permettant le
contrôle ont été mis en place dans la phase de préparation :
 Structure d’organisation du projet
 Organigramme des tâches
 Définition claire des responsabilités
 Contractualisation des travaux en terme de fourniture
technique, délais et devis
 Création des jalons de contrôle
 Mise en place des méthodes et des moyens permettant
d’effectuer un contrôle efficace
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 110
Le suivi de projet

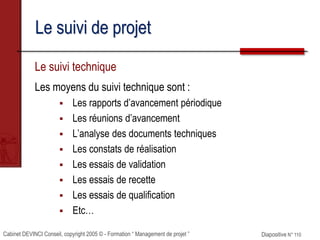

Le suivi technique
Les moyens du suivi technique sont :
 Les rapports d’avancement périodique
 Les réunions d’avancement
 L’analyse des documents techniques
 Les constats de réalisation
 Les essais de validation
 Les essais de recette
 Les essais de qualification
 Etc…
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 111
Le suivi de projet
Le suivi des délais
Le contrôle du temps s’effectue différemment suivant que l’on
maîtrise ou non les moyens de réalisation des tâches
considérées
 Pour un petit projet dont on maîtrise les moyens on gérera par les
tâches
 Pour un grand projet dans lequel beaucoup de travaux sont sous-
traités, on gérera d’avantage par les dates. Dans ce cas c’est
chaque sous-traitant qui gérera son propre planning détaillé.
Eviter de prendre le détail des tâches dont la responsabilité a été
déléguée
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 112
Le suivi de projet
Le suivi des délais
1. Contrôle
 Effectuer un contrôle périodique de l’avancement des travaux
 Examiner le planning et estimer le pourcentage d’avancement des
tâches
2. Ajustements
 Définir les mesures aptes à permettre un redressement de la
situation
 Modifier la logique de l’enchainement des tâches
 Renforcer les moyens matériels et humains
 Remotiver les participant
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 113
Le suivi de projet
Le suivi des délais
3. Estimation de l’avenir
 Compte-tenu de la situation observée et des mesures correctives
envisagées, effectuer périodiquement l’estimation des délais les plus
probables et en particulier le délai final du projet.
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 114
Le suivi de projet

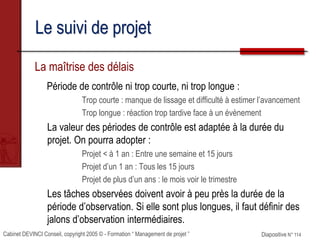

La maîtrise des délais
Période de contrôle ni trop courte, ni trop longue :
Trop courte : manque de lissage et difficulté à estimer l’avancement
Trop longue : réaction trop tardive face à un évènement
La valeur des périodes de contrôle est adaptée à la durée du
projet. On pourra adopter :
Projet < à 1 an : Entre une semaine et 15 jours
Projet d’un 1 an : Tous les 15 jours
Projet de plus d’un ans : le mois voir le trimestre
Les tâches observées doivent avoir à peu près la durée de la
période d’observation. Si elle sont plus longues, il faut définir des
jalons d’observation intermédiaires.
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 115

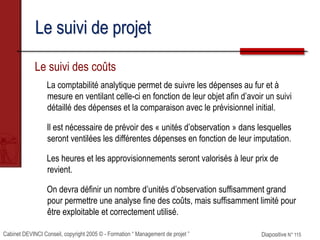

Le suivi de projet
Le suivi des coûts
La comptabilité analytique permet de suivre les dépenses au fur et à
mesure en ventilant celle-ci en fonction de leur objet afin d’avoir un suivi
détaillé des dépenses et la comparaison avec le prévisionnel initial.
Il est nécessaire de prévoir des « unités d’observation » dans lesquelles
seront ventilées les différentes dépenses en fonction de leur imputation.
Les heures et les approvisionnements seront valorisés à leur prix de
revient.
On devra définir un nombre d’unités d’observation suffisamment grand
pour permettre une analyse fine des coûts, mais suffisamment limité pour
être exploitable et correctement utilisé.
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 116
Le suivi de projet

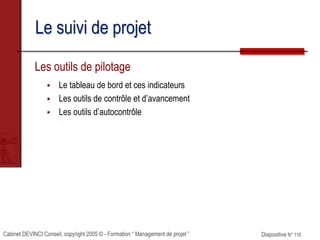

Les outils de pilotage
 Le tableau de bord et ces indicateurs
 Les outils de contrôle et d’avancement
 Les outils d’autocontrôle
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 117

Le suivi de projet
Le tableau de bord doit comprendre …
INDICATEURS DE
RESULTATS
INDICATEURS DE
FONCTIONNEMENT
INDICATEURS DE PERFORMANCE
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 118
Le suivi de projet
Le tableau de bord
Construisons un tableau de bord de voiture efficace
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 119
Le suivi de projet
Le tableau de bord
Examinons vos tableaux de bord …
Quels sont les éléments manquants ?
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 120
Le suivi de projet
Les indicateurs du tableau de bord
Les indicateurs de résultat :
 Délai
 Coût
 Qualité
 …
Les indicateurs de fonctionnement :
 Charge de travail des ressources
 Taux d’occupation des matériels
 …
Les indicateurs de performance :
 Nb de tâches en retard / Nb de tâches globales
 Pourcentage de dépassement budgétaire
 …
Font état d’une situation qui nécessite
éventuellement une action pour revenir dans
la normale
Permettent d’anticiper une situation qui
influencerait les indicateurs de résultats
Place des indicateurs issus
de l’analyse des risques
Commun à l’ensemble des projets
Utiles au retour d’expérience et à la
démarche d’amélioration continue
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 121
Le suivi de projet
Définir les indicateurs du tableau de bord
Un indicateur est SMART :
 Simple : - Cet indicateur a-t-il une définition claire ?
- Est-il facile à comprendre ?
- Peut-il être facilement produit sans des calculs complexe ?
 Mesurable : - Est-il facilement à mesurer ?
- Peut-il être comparé (référentiel) ?
- La mesure est-elle définie de façon non ambiguë ?
 Acceptable : - Peut-il être influencé ?
- Existe-t-il les leviers pour agir sur l’indicateur ?
- La cible ou le niveau d’alerte est-il judicieux ?
 Responsabilisé : - Existe-t-il un responsable ?
 Temporel : - A-t-il une fréquence de mesure?
- Cette fréquence est t-elle pertinente ?
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 122
Le suivi de projet
Définir les indicateurs du tableau de bord
Un indicateur, les questions à se poser pour les définir
1. L’objet à mesurer
2. La cible à atteindre ou le niveau à ne pas dépasser
3. Les sources de données à recueillir
4. La méthode de la collecte et la méthode de calcul de l’indicateur
5. La fréquence de mesure
6. Le mode de présentation
7. Les personnes responsables des données, de leur calcul, de leur l’analyse et de leur transmission
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 123
Le suivi de projet
Définir les indicateurs du tableau de bord
 Analysons vos indicateurs actuels
 Définissons de nouveaux indicateurs
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 124
Le suivi de projet
Les indicateurs : le délai et les échéances
Un indicateur, les questions à se poser pour les définir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 125
Le suivi de projet
Les indicateurs : les coûts
Un indicateur, les questions à se poser pour les définir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 126
Le suivi de projet
Coûts
Temps
La courbe en S permet de
suivre l’évolution des coûts.
La courbe initiale 1 est établie
à partir des devis (courbe
prévisionnelle).
C’est la courbe cumulée des
dépenses en fonction du
temps. Elle est généralement
en forme de S due à la
montée en puissance initiale
et à la diminution progressive
des charges en fin de projet.

Courbe prévisionnelle
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 127
Le suivi de projet
Coûts
Temps
A l’instant J, la courbe 1
indique le Coût Budgétaire du
Travail Prévu ou CBTP


CBTP
CRTE
Au même instant la somme
des comptes analytiques
donne le Coût Réel du Travail
Effectué ou CRTE sur la
courbe réelle des dépenses 2
Courbe réelle des
dépenses
J
On estime à ce moment là,
l’écart des coûts
Ecart
des
coûts
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 128
Le suivi de projet
Coûts
Temps

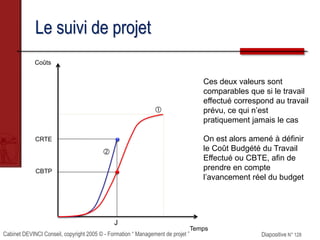

Ces deux valeurs sont
comparables que si le travail
effectué correspond au travail
prévu, ce qui n’est
pratiquement jamais le cas


CBTP
CRTE On est alors amené à définir
le Coût Budgété du Travail
Effectué ou CBTE, afin de
prendre en compte
l’avancement réel du budget
J
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 129
Le suivi de projet
Coûts
Temps
Le CBTE peut être déterminé
par addition du CBTE de
chaque tâche, dans le cas où
le projet a une bonne visibilité

CBTP
CRTE
Dans l’autre cas, le CBTE
pourra être défini à partir du
retard global estimé R à
l’instant considéré J
Le CBTE à l’instant J étant
égale au CBTP de l’instant R
JR
CBTE
 Estimation
budgétaire du
travail réalisé
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 130
Le suivi de projet
Coûts
Temps
On définira l’écart réel des
coûts et le % d’écart des
coûts :


CBTP
CRTE
JR
CBTE
% Ecart des coûts =
CBTE - CRTE
CBTE
Ecart
réel
des
coûts


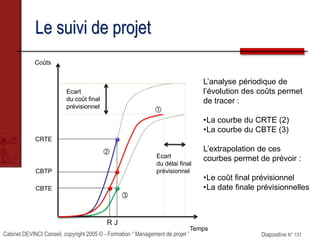

Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 131
Le suivi de projet
Coûts
Temps
L’analyse périodique de
l’évolution des coûts permet
de tracer :
•La courbe du CRTE (2)
•La courbe du CBTE (3)
L’extrapolation de ces
courbes permet de prévoir :
•Le coût final prévisionnel
•La date finale prévisionnelles


CBTP
CRTE
JR
CBTE

Ecart
du coût final
prévisionnel
Ecart
du délai final
prévisionnel
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 132
Le suivi de projet
Les indicateurs : les ressources
Un indicateur, les questions à se poser pour les définir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 133
Le suivi de projet
Les indicateurs de performance
Un indicateur, les questions à se poser pour les définir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 134
Le suivi de projet
Le tableau de bord : les différents visuels
Un indicateur, les questions à se poser pour les définir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 135
Le suivi de projet
Les outils de contrôle et d’avancement
Un indicateur, les questions à se poser pour les définir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 136
Le suivi de projet
Les outils d’autocontrôle
Un indicateur, les questions à se poser pour les définir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 137
Le suivi de projet
Les outils d’autocontrôle
Un indicateur, les questions à se poser pour les définir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 138
Le suivi de projet
Le plan de communication
Un indicateur, les questions à se poser pour les définir
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 139

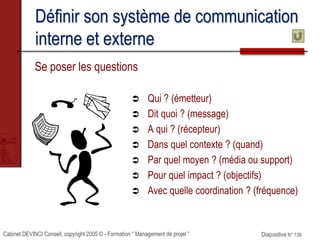

Définir son système de communication
interne et externe
Se poser les questions
 Qui ? (émetteur)
 Dit quoi ? (message)
 A qui ? (récepteur)
 Dans quel contexte ? (quand)
 Par quel moyen ? (média ou support)
 Pour quel impact ? (objectifs)
 Avec quelle coordination ? (fréquence)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 140
Le bilan du projet
 La mise à jour des dossiers
 Capitalisation :
Débriefing : retour d’expérience sur le déroulement du
projet
 Respect des délais
 Respect des coûts
 Bilan qualité
 Travailler autant les problèmes rencontrés que les
réussites réalisées
 Evaluation du projet par l’équipe
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 141
Le bilan du projet
 La mise à jour des dossiers
 Capitalisation :
Débriefing : retour d’expérience sur le déroulement du
projet
 Respect des délais
 Respect des coûts
 Bilan qualité
 Travailler autant les problèmes rencontrés que les
réussites réalisées
 Evaluation du projet par l’équipe
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 142
LES REUNIONS
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 143
Les réunions types
 Réunion de lancement
Officialiser le lancement du projet et la constitution de l’équipe
projet.
 Réunion d’avancement
Suivre, mesurer l’état d’avancement du projet et prendre les
décisions nécessaires
 Revue de projet
Officialiser le franchissement d’un jalon
 Réunion de clôture
Officialiser la fin du projet et du transfert aux utilisateurs
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 144
L’animation d’une réunion
 La réunion est un outil de communication qui permet :
 De favoriser la circulation de l’information
 De travailler en groupe
 De prendre des décisions
 Pour être efficace, le processus « Réunion » doit être
décomposé en 3 phases :
 Préparation de la réunion
 Animation de la réunion
 Reporting de la réunion
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 145
L’animation d’une réunion
 Préparation de la réunion
 Définir avec précision le TOP de la réunion :
 T = > Thème (sujet de la réunion)
 O = > Objectifs (but à atteindre)
 P = > Plan (points à aborder pour atteindre les objectif)
Formaliser le TOP dans un ordre du jour.
 Déterminer la liste des participants, le lieu et l’heure de la réunion :
adresser les convocations aux intéressés (faire suivre l’ordre du jour)
 Préparer tous les aspects logistiques (salles et moyens)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 146

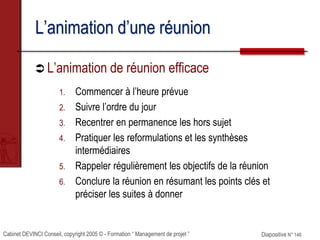

L’animation d’une réunion
 L’animation de réunion efficace
1. Commencer à l’heure prévue
2. Suivre l’ordre du jour
3. Recentrer en permanence les hors sujet
4. Pratiquer les reformulations et les synthèses
intermédiaires
5. Rappeler régulièrement les objectifs de la réunion
6. Conclure la réunion en résumant les points clés et
préciser les suites à donner
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 147
L’animation d’une réunion
 L’animation de réunion efficace
 Le rôle de l’animateur :
 Faciliter la progression du travail
 Faciliter les interactions entre les personnes
 Favoriser la participation
 Recherche un équilibre du temps de parole
 Quelques conseils :
 Tenir la réunion dans une pièce calme
 Penser à faire des interruptions (toutes les 2 heures)
 En situation d’animateur, ne pas prendre position mais laisser plutôt
les participants s’exprimer
 Adopter une attitude d’écoute active, reformuler les idées,
synthétiser les points de vue, questionner, faire préciser …
 Travailler avec l’ensemble du groupe et non avec chaque participant
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 148
L’animation d’une réunion
 Le compte-rendu de réunion
 Rédiger le compte-rendu
 Rappel des objectifs de la réunion
 Participants
 Décisions prises
 Points clés de la prochaine réunion
 Diffuser rapidement
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 149
La réunion d’avancement du projet
 Inventaire systématique des tâches en cours
 Mesure de l’état d’avancement pour chaque tâche
Ce qui est prévu
Ce qui est fait
Ce qu’il reste à faire
Ce qui est estimé
 Mettre en évidence et expliquer :
Les écarts et les dérivés
Evaluer l’impact sur l’ensemble du projet
 Trouver les parades pour tenir les objectifs
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 150
La réunion d’avancement du projet
 Validation des tâches terminées
 Attribution des nouvelles tâches
Prévu
100 %
0%
100 %
Livrables
conformes
Délais – Responsable – Mission – Moyens –
Livrables -Modalités de contrôle
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 151
La revue de projet
 Objectif :
La revue de projet a pour but d’examiner le travail en
cours d’une phase projet et de décider du
franchissement de l’étape.
 Démarche :
Analyse exhaustive des livrables de la phase et
vérification que les conditions de passage à la phase
suivante sont remplies
 Qui : Le chef de projet – Les décideurs – Les experts
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 152
LE BILAN & LA CLÔTURE
DU PROJET
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 153

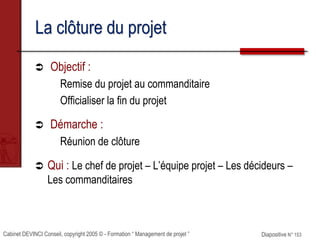

La clôture du projet
 Objectif :
Remise du projet au commanditaire
Officialiser la fin du projet
 Démarche :
Réunion de clôture
 Qui : Le chef de projet – L’équipe projet – Les décideurs –
Les commanditaires
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 154
Le bilan du projet
 La mise à jour des dossiers
 Capitalisation :
Débriefing : retour d’expérience sur le déroulement du
projet
 Respect des délais
 Respect des coûts
 Bilan qualité
 Travailler autant les problèmes rencontrés que les
réussites réalisées
 Evaluation du projet par l’équipe
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 155
ANNEXES
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 156
Fixer un objectif
Un objectif doit-être SMART
 Spécifique : Un objectif est définit de manière
rigoureuse et précis
 Mesurable : Un objectif est mesurable
 Atteignable : Il est possible de réaliser les objectifs
 Responsabilisé : Il présente un responsable
 Temporel : Il est limité dans le temps
Exemple
Objectif non SMART : « Nous devons améliorer notre qualité »
Objectif SMART : « Dans deux mois, les non-conformités
seront passé de 3,5% à 2,5 % du CA »
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 157
Structures de management du projet
Coordination interne
Direction
générale
Service
après-vente
Service
production
Service
étude
Service
achats
Service
commercial
Chef de
projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 158
Structures de management du projet
Coordination fonctionnelle
Direction
générale
Service
après-vente
Service
production
Service
étude
Service
achats
Service
commercial
Chef de
projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 159
Structures de management du projet
Structure matricielle
Direction
générale
Service
après-vente
Service
production
Service
étude
Service
achats
Service
commercial
Direction
des projets
Membre de
l’équipe projet2
Membre de
l’équipe projet3
Membre de
l’équipe projet1
Membre de
l’équipe projet1
Membre de
l’équipe projet2
Membre de
l’équipe projet2
Membre de
l’équipe projet2
Membre de
l’équipe projet2
Membre de
l’équipe projet3
Membre de
l’équipe projet3
Membre de
l’équipe projet3
Membre de
l’équipe projet3
Membre de
l’équipe projet1
Membre de
l’équipe projet1
Membre de
l’équipe projet1
Chef de
projet 1
Chef de
projet 2
Chef de
projet 3
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 160
Equipe autonome
Structures de management du projet
Equipe autonome
Direction
générale
Service
après-vente
Service
production
Service
étude
Service
achats
Service
commercial
Chef de
projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Membre de
l’équipe projet
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 161
Définir son système de communication
interne et externe
Se poser les questions
 Qui ? (émetteur)
 Dit quoi ? (message)
 A qui ? (récepteur)
 Dans quel contexte ? (quand)
 Par quel moyen ? (média ou support)
 Pour quel impact ? (objectifs)
 Avec quelle coordination ? (fréquence)
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 162
Vendre son projet
Suivre la logique AIDCA :
 A – Attirer l’attention captiver par la forme
 I – Suscité l’intérêt captiver par le fond
 D – Provoquer le désir donner le désir d’y participer
 C – Créer la conviction convaincre
 A – Passer à l’action lancer l’action
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 163
Le découpage
ARCHITECTURE SYSTEME
SYSTEME
PRODUIT
S/Ens A S/Ens B S/Ens C
Elément
A1
Elément
A2
OUTILLAGE SOUTIEN
Tests Assemblage
Testeur 1
Testeur 2
Testeur 1
Testeur 2
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 164
Le découpage
ORGANIGRAMME DES TÂCHES
Tâches du
projet
Etudes
Mécanique Informatique Electronique
Châssis
Moteur
Etude des
outils
Réalisation de la
documentation
Poste des
Tests
Poste
d’assemblage
Testeur 1
Testeur 2
Notice
d’utilisation
Notice de
maintenance
Prototype
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 165
Le découpage
ORGANISATION INDUSTRIELLE
Responsable du
projet
Société Z
(S/Ens A)
Société Z1
Elément A1
Société Z2
Elément A2
Société Z3
Elément A3
Etude
Réalisation
Service R&D
(S/ens B)
SAV
Production Société K
Réalisation
Montage
Transport
Pièces de
rechange
Cabinet DEVINCI Conseil, copyright 2005 © - Formation “ Management de projet ” Diapositive N° 166
Le découpage
ORGANIGRAMME DES RESSOURCES
Ressources
du projet
Mécaniciens
Bureau
d’étude
Usinage Montage
Ingénieur
d’étude
Projeteur
Electroniciens Achats
Analogique Numérique
Ingénieur
Technicien
labo
Acheteur
Magasinier
Ingénieur
système

Management de projet

  • 1.
    Cabinet DEVINCI Conseil Stratégie& Management des organisations Ingénierie des produits et des process 2, Rue Crucy 44000 NANTES L’accélérateur du développement de l’entreprise, de l’amélioration des performances internes et de l’innovation ... Site : Devinci-conseil.fr Management de projet
  • 2.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 2 Programme  Les fondamentaux de la gestion de projet  Le chef de projet (autodiagnostic)  Le cadrage du projet  La note de cadrage  L’analyse fonctionnelle – Cahier des charges  Préparation du projet  Les tâches  Les ressources  Les coûts et le budget  L’analyse des risques  Les tableaux de bord et les indicateurs
  • 3.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 3 Programme  MS Project : Planifier, simuler et suivre  L’animation de réunion  Maitriser les techniques  Appréhender les réunions types d’un projet  Les méthodes de résolution de problème  Savoir résoudre un problème  Recherche de solutions, créativité et innovation  Favoriser la créativité et l’innovation  Le suivi de projet  Anticiper plus que réagir  La clôture et le bilan d’un projet
  • 4.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 4 Méthode Un mot : J’apprends et je mets en œuvre Mon projet
  • 5.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 5 QU’EST CE QU’UN PROJET ?
  • 6.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 6 Qu’est ce qu’un projet ? Notion de projet Un projet consiste à réaliser une idée ayant un caractère nouveau  Cette réalisation est unique  Elle est éphémère  Il faut un certain temps pour la réaliser
  • 7.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 7 Qu’est ce qu’un projet ? Comment traduire une idée en projet ?  Transformer l’idée en objectifs  Techniques  Ce que l’on veut faire  De délai  En combien de temps  De coût  Avec quel budget  Définir les moyens nécessaires  Prévoir l’Organisation et la Gestion de projet
  • 8.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 8 Qu’est ce qu’un projet ? Les composantes MANAGEMENT DE PROJET : PREVOIR, ANIMER, CONTROLER BASE DE DEPART REALISATION TDélais D
  • 9.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 9 Qu’est ce qu’un projet ? Vie d’un projet Suivre une démarche structurée et structurante  Les phases Cadrage Préparation Suivi
  • 10.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 10 Qu’est ce qu’un projet ?  Vie d’un projet  Le cadrage  Définir le projet dans ses grandes lignes  La préparation  Mettre en place l’équipe projet  Effectuer le découpage, la planification et la gestion des coûts destinés à servir de référence au suivi projet  L’exécution et le suivi  Lancer les actions successives du projet  Analyser périodiquement l’avancement et l’évolution du projet  Effectuer les synthèses nécessaires à la maîtrise des objectifs  Appliquer éventuellement les actions correctives
  • 11.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 11 Phase exécutionPhase préparationPhase de cadrage Qu’est ce qu’un projet ?ManagementExécution Formalisation du besoin et étude d’opportunité Constitution de l’équipe projet Préparation du projet Suivi du projet Exécution du projet Idée Dossier de synthèse Décision de lancement Dossier de référence Début des travaux Clôture du projet Bilans d’avancement
  • 12.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 12 Qu’est ce qu’un projet ? L’EQUILIBRE – « TECHNIQUE – COÛTS – DELAIS » Les 3 AXES : Technique DélaisCoûts 100 % 100 % 100 %
  • 13.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 13 Qu’est ce qu’un projet ? Technique DélaisCoûts 100 % 100 % 100 % Technique DélaisCoûts 100 % 100 % 100 % Objectifs techniques trop ambitieux Financement limité et insuffisant Bien dimensionner les axes pour réussir
  • 14.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 14 Qu’est ce qu’un projet ? Technique DélaisCoûts 100 % 100 % 100 % Technique DélaisCoûts 100 % 100 % 100 % Délais insuffisants Moyens insuffisants Bien dimensionner les axes pour réussir
  • 15.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 15 Le chef de projet Le rôle du chef de projet  La méthode CPS Communiquer et Motiver Prévoir Savoir Faire-Faire (Déléguer)
  • 16.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 16 Le chef de projet Bilan des compétences : Bilan initial Référentiel des compétences FORMATION & ACTIONS Bilan final Référentiel des compétencesMesure des écarts : les acquis Plan de progrès : ce qu’il reste à acquérir
  • 17.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 17 Le chef de projet 1 Organiser 2 Animer 3 Motiver 4 Communiquer 9 Décider 6 Analyser 7 Gérer 8 Prévoir 5 Faire-faire
  • 18.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 18 Le chef de projet 1 – Organiser  Les hommes  Utiliser la bonne personne au bon endroit  Les moyens (prévoir et allouer des moyens)  Locaux  Mobilier  Outillages, informatique …  Le cadre de travail (formaliser et mettre en place un cadre)  Structure  Règles communes  Méthodes de travail
  • 19.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 19 Le chef de projet 2 – Animer  Créer des équipes  Favoriser les échanges  Assurer des réunions  Entretenir des contacts formels et informels  Créer la dynamique  Définir et communiquer des objectifs  Donner une vision d’avenir  Encourager l’innovation
  • 20.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 20 Le chef de projet 3 – Motiver  Donner de l’intérêt au travail  Découper le travail  Responsabiliser  Faire participer à l’effort commun  Informer  Décloisonner  Créer un climat agréable  Données des signes de reconnaissance  Intérêt à la personne et à son travail  Récompenser et promouvoir
  • 21.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 21 Le chef de projet 4 – Communiquer  Communiquer avec son équipe  Pour s’informer et informe  Pour s’intéresser aux personnes et à leur travail  Pour comprendre les problèmes  Communiquer avec l’extérieur  La direction et les autres services  Les clients, les fournisseurs, les sous-traitants  Organiser les communications  Liaisons hiérarchiques et fonctionnelles  Relations extérieures  Favoriser la communication
  • 22.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 22 Le chef de projet 5 – Faire-faire  Déléguer  Définir la mission ou la tâche  S’assurer de ses possibilités d’exécution  En déléguer la responsabilité  Contrôler  S’informer (écouter et se faire un jugement)  Tirer les conclusion  Soutenir  Psychologiquement (compréhension)  En dosant les décisions de son collaborateur  En donnant les moyens nécessaires
  • 23.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 23 Le chef de projet 6 – Analyser  Déterminer les critères de mesure (indices)  Analyser la productivité  Réalité/Prévisionnel  Analyser l’évolution des coûts  Analyser l’évolution des délais  Analyser la situation du personnel  S ’analyser (capacité à prendre du recul sur soi)  La maîtrise de son temps  Ses problèmes relationnels  Ses connaissances (évolution, formation)
  • 24.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 24 Le chef de projet 7 – Gérer  La production  Le réalisé et les aléas  Le temps  Planifier et contrôler l’avancement  Gérer son propre temps  Les coûts  De développement, de production  Les hommes  Recrutement et adéquation à l’emploi  Gestion des conflits
  • 25.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 25 Le chef de projet 8 – Prévoir  L’évolution des besoins  L’évolution des financements  L’évolution du personnel  L’évolution des moyens  L’anticipation des aléas et des risques
  • 26.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 26 Le chef de projet 9 – Décider  Chercher à établir des consensus, mais savoir trancher  Décider en matière d’organisation  Décider les actions  Concernant la production  Concernant les hommes
  • 27.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 27 Le chef de projet Les qualités du chef de projet  La méthode CPS Charisme Psychologie Sachant motiver
  • 28.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 28 Le chef de projet 1 – Qualités personnelles  Persévérance, volontaire, combatif  Décideur  Réaliste et pragmatique  Créatif  Compétent en management  Suffisamment compétent en technique pour comprendre les problèmes
  • 29.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 29 Le chef de projet 2 – Qualités humaines  Juste, non laxiste, sachant dire « Non »  Disponible  Clair, concis (attitude cohérente)  Attentif aux autres
  • 30.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 30 Le chef de projet 3 – Qualités de manager  Animateur  Sachant motiver  Organisateur  Sachant déléguer et faire confiance  Ayant de l’intuition et un bon esprit de synthèse  Sachant contrôler
  • 31.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 31 Le chef de projet 4 – Qualités de communication  Apte au dialogue et à l’écoute  Sachant s’exprimer clairement  Négociateur
  • 32.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 32 CADRAGE DU PROJET
  • 33.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 33 Cadrage du projet La méthode CPS Cadrage Pragmatique et Synthétique
  • 34.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 34 La méthode CPS permet de définir le projet en 7 points en se posant les questions essentielles Cadrage du projet - Pourquoi  Il est difficile de parler d’un projet avant d’avoir fait une analyse détaillée du travail à réaliser.  Il est donc nécessaire d’effectuer une première estimation générale pour pouvoir « cadrer le projet » … et le vendre !  A ce stade de la définition du projet il faut être pragmatique, être capable de projeter le futur en extrapolant les expériences passées, faire preuve d’intuition pour imaginer les aspects les plus innovateurs du projet et sentir les vraies difficultés.
  • 35.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 35 Cadrage du projet - Comment La méthode CPS (cadrage pragmatique et synthétique) est un moyen utile pour :  Cadrer dans ses grandes lignes un programme ou un projet  Le présenter de façon pédagogique et synthétique (avec 7 planches) C’est un élément important dans le cadre de la Communication
  • 36.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 36 Cadrage du projet Le « Quoi » • 1 - LE PROJET • 2 - LES OBJECTIFS Le « Comment » • 3 - LA TECHNIQUE • 4 - LE PLANNING • 5 - LES MOYENS L’organisation • 6 - LE MANAGEMENT DU PROJET • 7 - LA COMMUNICATION
  • 37.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 37 Cadrage du projet 1 – LA DEFINITION DU PROJET  Nom  Définition succincte  Caractéristiques essentielles  Motifs qui sous-tend ce projet Adopter la logique de la cathédrale
  • 38.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 38 Cadrage du projet - Formaliser 2 – LES OBJECTIFS  Objectifs techniques  Les résultats attendus du projet (à quantifier)  Objectifs de délais  Dates de fin de projets  Les jalons importants du projet  Objectifs de coût  Le coût raisonnable pour réaliser ce projet Hiérarchisation des objectifs
  • 39.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 39 Cadrage du projet 3 – LA TECHNIQUE  La base sur laquelle s’appuie le projet (expérience, étude de faisabilité)  Les difficultés principales de ce projet  Les solutions de repli en cas de problème
  • 40.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 40 Cadrage du projet 4 – LE PLANNING  Les dates clés  Les grandes phases du planning  Les points de rendez-vous (jalons)
  • 41.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 41 Cadrage du projet 5 – LES MOYENS  Les hommes  Les spécialistes  Les groupes (services, équipes …)  Les sociétés (sous-traitants, fournisseurs …)  Le matériel  Les moyens de réalisation et de contrôle  Les outillages divers  Les locaux
  • 42.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 42 Cadrage du projet 6 – LE MANAGEMENT DU PROJET  Le responsable  Son pouvoir et ses fonctions  L’équipe et le rôle de chacun  L’organisation de l’équipe  L’organisation générale du projet (structure)
  • 43.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 43 LA STRUCTURE DE MANAGEMENT DU PROJET
  • 44.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 44 Structures de management du projet Les critères d’organisation d’un projet 1. Maîtriser Technique – Délai – Coût 2. Pouvoir motiver Structure qui permet la délégation, une bonne communication 3. Maîtriser toutes les techniques : équipe pluridisciplinaire 4. Assurer la qualité Personnel motivé – Méthodes rigoureuses mais souples – Pérennité de l’équipe 5. Etre objectif : Ne pas être juge et partie 6. Pouvoir communiquer facilement
  • 45.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 45 Structures de management du projet Les différentes structures de management de projet  Coordination interne Le chef de projet fait parti du service réalisateur du projet. Il coordonne les autres services par l’intermédiaire des correspondants qui lui sont désignés.  Coordination fonctionnelle Le chef de projet est placé sous l’autorité de la direction générale, ce qui lui donne un pouvoir supérieur à celui des coordinateurs internes. Il coordonne les services impliqués dans le projet par l’intermédiaire des correspondants qui lui sont désignés
  • 46.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 46 Structures de management du projet Les différentes structures de management de projet (suite)  Structure matricielle Le chef de projet a autorité sur les correspondants nommés dans chaque service. Ces correspondants restent attachés à leur services d’origine qui se situe dans une position de fournisseur de personnel vis-à-vis du chef de projet  Structure « Equipe autonome » Les spécialistes sont détachés de leur services et mutés temporairement dans une équipe spécifique sous l’autorité du chef de projet dont ils dépendent hiérarchiquement
  • 47.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 47 Structures de management du projet STRUCTURE AVANTAGES INCONVENIENTS CONCLUSION Coordination interne Aucune modification de l’organisation Faible pouvoir du chef de projet sur les autres services Convient aux petits projets lorsque l’essentiel des travaux est réalisé dans le service du chef de projet Coordination fonctionnelle Peu de modification de l’organisation. Seul le chef de projet est sorti de son service Le pouvoir du chef de projet est limité par le pouvoir des chefs de services Convient à des projet de taille moyenne avec des services aptes à coopérer Structure matricielle Structure adaptée à la gestion de projets multiples Difficulté des membres de l’équipe de projet à se situer (chacun a deux chefs) – Risques de conflits Structure de compromis parfois difficile à vivre – Adapté à tout type de projet Equipe autonome Structure claire et motivante pour les membres de l’équipe et très efficace Risque d’isolement – Difficulté à adapter l’équipe aux variations de charge de travail – Problème de reclassement du personnel en fin de projet Structure bien adaptée à des projets importants justifiant un management « fort » (délais courts, difficultés techniques, beaucoup de sous-traitant)
  • 48.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 48 Structures de management du projet La relation client-fournisseur et les contrats internes  La meilleur solution consiste à établir des contrats internes avec les services de l’entreprise qui seront la réplique des contrats externes avec les sous-traitants. Ces contrats internes n’auront évidemment pas la forme juridique des contrats externes, mais constitueront un engagement sur les devis internes et les délais
  • 49.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 49 Cadrage du projet 7 – LA COMMUNICATION Définir les principes de la communication  Interne Entre les membres de l’équipe de management et les réalisateurs du projet  Externe Auprès des clients et utilisateurs directs Auprès de tous ceux qui sont concernés par le projet
  • 50.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 50 Exercice  Préparer la présentation de votre projet Considérons que votre équipe est constituée  Réaliser une réunion de lancement du projet :  Présenter le projet (le vendre)
  • 51.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 51 LA PREPARATION DU PROJET - Le découpage d’un projet - La constitution d’une équipe projet - La planification d’un projet - L’analyse des risques Si le projet ne fonctionnement pas sur le papier, il ne fonctionnera pas dans la réalité
  • 52.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 52 LE DECOUPAGE
  • 53.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 53 Le découpage Le rôle du découpage  Facilité la compréhension et la manipulation d’un ensemble complexe par la détermination de sous- ensembles de moindre complexité  Classer et hiérarchiser  Essayer de ne rien oublier  Permettre un suivi efficace du projet lors de son exécution
  • 54.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 54 Le découpage Quelques exemple de découpage  ARCHITECTURE SYSTEME : Découpage matériel  ORGANIGRAMME DES TÂCHES  ORGANISATION INDUSTRIELLE  ORGANIGRAMME DES RESSOURCES
  • 55.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 55 Le découpage Codage des structures  Le repérage évite les ambigüités (différence de désignation, d’abréviation, de langue …)  Il autorise les tris  Il permet de facilité les synthèses Les principes de codage Les lettres symboles (S/ens A, Elt A, E=Electricien …) Les filiations (S/ens A et Elt A1, Elt A2 …)
  • 56.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 56 Exercice  Définir le découpage de son projet  Définir la codification appropriée
  • 57.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 57 L’équipe projet Les caractéristiques d’une bonne équipe projet  La méthode CPS Complémentarité Participation Solidarité
  • 58.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 58 L’équipe projet - Complémentarité Le chef de projet n’a sans doute pas toutes les qualités nécessaires pour assurer un parfait management de projet. C’est grâce à l’association des compétences du chef de projet et de ses équipiers que le groupe possède l’ensemble des qualités requises pour assurer ce management.  Complémentarités de spécialistes  Complémentarité d’expérience  Complémentarité des caractères  Complémentarité des personnalités
  • 59.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 59 L’équipe projet - Motivation Pour qu’une équipe de management de projet fonctionne bien, il vaut mieux des membres motivés peu spécialistes que des spécialistes peu motivés. Les équipiers motivés trouveront toujours le moyen de se faire aider par des spécialistes ! C’est la motivation qui fait avancer le projet
  • 60.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 60 L’équipe projet Conditions préalables au bon fonctionnement d’une équipe projet  Accord du chef de projet sur le choix des membres de l’équipe  Intérêt de l’équipier pour le projet  Pas d’animosité évidente entre deux membres de l’équipe  Temps minimal de chaque équipier sur le projet (> 30%)  Unité de lieu pour faciliter les rencontres
  • 61.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 61 L’équipe projet Méthodes de travail Le chef de projet devra obtenir le consensus sur les méthodes de travail de l’équipe :  Les responsabilités de chacun  Les principes de communication interne et externe  Les modes d’élaboration des décisions  Les méthodes de travail : réunions, documents  L’utilisation des outils informatiques de bureautique et de gestion de projet
  • 62.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 62 LA PLANIFICATION
  • 63.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 63 La planification – Aspects techniques Les systèmes de représentation  Le PERT (Program Evaluation and Review Technic) Représentation axée sur la logique d’enchainement des tâches  Le GANTT Représentation des tâches axée sur le calendrier
  • 64.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 64 La planification – Aspects techniques Le PERT : Représentation normale 1 7 2 8 4 3 9 5 6 CONTRAINTE NOEUD TÂCHE
  • 65.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 65 La planification – Aspects techniques Le PERT : Représentation réseau Jalon début 1 2 3 4 5 6 7 8 9 Jalon fin
  • 66.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 66 La planification – Aspects techniques Le PERT : Définitions Tâche : Travail ou fonction élémentaire ayant un début et une fin Nœud : Point logique de rassemblement de tâches Contrainte : Condition logique nécessaire au démarrage d’une tâche Condition d’entrée d’une tâche : Réalisation de toutes les conditions appliquées au nœud pour débuter la tâche Maille : Suite de tâches entre deux nœuds
  • 67.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 67 La planification – Aspects techniques Le PERT : Définitions (suite) Date « au plus tôt » : Date la plus « en avance » possible qui permet de débuter les tâches suivantes en respectant toutes les conditions de démarrage Chemin critique : Trajet constitué des mailles de durée les plus longues permettant de satisfaire toutes les conditions de réalisation de toutes les tâches pour atteindre l’objectif final « au plus tôt » Date « au plus tard » : Date la plus « tardive » possible qui permet de démarrer les tâches suivantes sans faire reculer le délai final défini par le chemin critique
  • 68.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 68 La planification – Aspects techniques Réalisation d’un planning PERT 1 – Dessiner l’enchainement des tâches 1 7 2 8 4 3 9 5 6
  • 69.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 69 La planification – Aspects techniques Réalisation d’un planning PERT 2 – Affecter une durée à chaque tâche 1 – 1j 7 – 7j 2 – 2j 8 – 8j 4 – 4j 3 – 3j 9 – 9j 5 – 5j 6 – 6j A titre d’exemple nous avons choisi des durées égales au numéro de la tâche
  • 70.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 70 La planification – Aspects techniques Réalisation d’un planning PERT 3 – Calculer pour chaque nœud la « date de début au plutôt » en progressant dans le sens du temps et en tenant compte de toutes les contraintes 1 – 1j 7 – 7j 2 – 2j 8 – 8j 4 – 4j 3 – 3j 9 – 9j 5 – 5j 6 – 6j A titre d’exemple nous avons choisi des durées égales au numéro de la tâche 2/ 5/ 6/ 6/ 13/ 22/ 7/ 0/
  • 71.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 71 La planification – Aspects techniques Réalisation d’un planning PERT 3 – Repartir de la date final et calculer pour chaque nœud « la date de fin au plus tard » en remontant le temps 1 – 1j 7 – 7j 2 – 2j 8 – 8j 4 – 4j 3 – 3j 9 – 9j 5 – 5j 6 – 6j A titre d’exemple nous avons choisi des durées égales au numéro de la tâche 2/ 5/ 6/ 6/ 13/ 22/ 7/ 22/22 13/13 7/14 6/6 5/7 0/ 6/6 2/2 0/0
  • 72.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 72 La planification – Aspects techniques Réalisation d’un planning PERT 4 – Définir le « chemin critique » : trajet pour lequel la date au plus tôt est égale à la date au plus tard 1 – 1j 7 – 7j 2 – 2j 8 – 8j 4 – 4j 3 – 3j 9 – 9j 5 – 5j 6 – 6j A titre d’exemple nous avons choisi des durées égales au numéro de la tâche 22/22 13/13 7/14 6/6 5/7 6/6 2/2 0/0
  • 73.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 73 La planification – Aspects techniques GANTT : Représentation
  • 74.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 74 La planification Aspects psychologiques L’existence et le suivi du planning  Le planning donne un cadre de travail :  Des tâches à réaliser  Un cheminement logique  Des objectifs à atteindre  Une vision d’avenir  C’est le fil conducteur du projet  Il permet à tous les participants au projet à se situer dans un travail commun  C’est la matérialisation de l’avancement, donc de l’aspect dynamique du projet  Un planning « intelligent » et bien géré est un facteur de motivation important pour l’équipe
  • 75.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 75 La planification Aspects psychologiques La tenue des délais  Ne jamais accepter de glissement de délais sans réagir, même si les retards sont justifiés … il faut toujours rechercher des solutions pour rattraper les retards. C’est la seule attitude qui peut sensibiliser les acteurs du projet à l’importance de la tenue des délais  Une succession de glissements de délais enlève toute crédibilité au planning
  • 76.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 76 La planification Méthode de planification 1. Découper le projet en phase 2. Découper les phases en tâches 3. Définir les délais des tâches 4. Définir la logique d’enchaînement des tâches et les dates 5. Analyser les résultats : Délai final, chemin critique et marges 6. Optimiser le planning : en changeant certains enchaînements logiques, en modifiant la durée de certaines tâches (évolution des moyens) 7. Editer le planning sous une forme temporelle claire et bien adaptée aux divers utilisateurs
  • 77.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 77 1er étape: Définir les conditions de départ  Toujours fonctionner de manière chronologique  Créer un nouveau projet :  Date départ, identification, calendrier standard, semaine travail, heures travaillées/jour  Choisir la nature de votre planification : planning ou retro-planning  Définir la codification Un projet sous MS-Project ou GanttProject
  • 78.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 78 Les Tâches Caractérisation et répartition des tâches Pour définir chaque tâche, on se posera les questions classiques utilisées pour résoudre un problème. QUOI ? QUI ? QUAND ? OU ? COMBIEN ? COMMENT ?
  • 79.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 79 Les Tâches Caractérisation et répartition des tâches Ces questions apporteront 7 réponses pouvant se matérialisées par les initiales « TRIEDRE » qui rappelleront l’équilibre « Technique – Coût – Délai » Technique DélaisCoûts ravail à réaliser esponsable T R I E D R E ndicateur de fin de tâche nchaînement urée essources stimation des coûts Quoi ?  Qui ?  Comment ? et  Quand ? Qui, Où ?  Combien ? 
  • 80.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 80 Un projet sous MS-Project ou GanttProject 2ème étape: liste des tâches  Établir les tâches principales à faire  Établir les principaux livrables ou toutes autres dates bétoires (jalons)  durée initialisée à 0  Décortiquer chaque tâche principale en sous-tâches
  • 81.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 81 Un projet sous MS-Project ou GanttProject 3ème étape: travail & interdépendance  Évaluer et indiquer le travail à faire pour accomplir chacune des sous-tâches  Paramétrer les champs personnalisés des tâches et les renseigner  Évaluer et indiquer les contraintes et interdépendances entre les différentes tâches et sous-tâches (prédécesseurs, contraintes)  Fixer les dates si nécessaire
  • 82.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 82 Les délais  Des délais trop longs ont un effet démotivant :  « On a le temps d’y penser »  « J’aurai changé de boulot avant d’y arriver »  Des délais trop courts ont également un effet démotivant :  « C’est stupide, on n’y arrivera jamais »  « On est déjà en retard avant d’avoir commencé »  L’objectif doit être « tenable », mais également un « challenge » qui demande un effort évident
  • 83.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 83 Les délais – Comment les définir ?  Estimation globale  Basée sur l’expérience  20% d’erreur  Estimation détaillée  Découpage de la tâche et estimation des temps  Plus grande précision  La moyenne pondérée  Temps réaliste  Temps optimiste  Temps probable Temps estimé
  • 84.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 84 Les délais – moyenne pondérée  Temps réaliste - R  Durée probable  Temps optimiste - O  Durée plus courte vraisemblable  Temps probable moins toutes les diminutions dues à des circonstances favorables et sans évènement défavorable  Temps pessimiste - P  Durée la plus longue vraisemblable plus toutes les majorations dues aux évènements redoutés  Temps estimé = O + (4 x R) + P 6
  • 85.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 85 Les délais La tenue des délais  Ne pas oublier que l’homme s’intéresse en priorité au court terme. Il faut donc définir de nombreux jalons qui donnent des objectifs intermédiaires  Pour que l’objectif de délai final puisse être tenu, il faut se « donner du mou ». Une bonne méthode consiste à minimiser la durée des tâches initiales et à maximiser la durée des tâches finales afin de pouvoir éventuellement réduire ces dernières
  • 86.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 86 Un projet sous MS-Project ou GanttProject 4ème étape: les délais  Pour chaque tâche déterminer et renseigner les durées  Etudier le chemin critique et contrôle la date finale du projet  Si la date finale planifiée est supérieure à la date finale du projet, étudier alors une autre répartition des tâches
  • 87.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 87 Les Ressources Définition des ressources  Le personnel On définira pour chaque catégorie de personnel le taux horaire et la disponibilité de la ressource  Les moyens On définira le nombre de moyens disponible en même temps  Les achats extérieurs On définira le taux à appliquer au prix d’achat brut
  • 88.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 88 Les Ressources Affectation des ressources  Le personnel On définira pour chaque catégorie de personnel le nombre d’heures nécessaires à la réalisation de la tâche (charge fixe) ou la charge par unité de temps (taux fixe)  Les moyens On définira le nombre de moyens nécessaires à la réalisation de la tâche  Les achats extérieurs On définira la valeur brut de l’achat
  • 89.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 89 Les Ressources Planification et nivellement des ressources La planification consiste à définir l’enchaînement des tâches les unes par rapports aux autres et à les placer dans un calendrier. Il y a deux contraintes à prendre en compte :  Les contraintes logiques d’enchainement  Les contraintes de disponibilité des ressources
  • 90.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 90 Les Ressources Planification et nivellement des ressources : Méthode 1. Etablir le liste des ressources et leur disponibilité 2. Affecter les ressources nécessaires à chaque tâches 3. Au niveau des points de surcharge, effectuer le nivellement des ressources : C’est-à-dire reculer certaines tâches afin que les ressources (humaines ou matériels) soient disponibles.
  • 91.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 91 Les Coûts Les heures  Des personnels  Des moyens matériels Les approvisionnements  Sous-traitance  Achats de matériels  Locations de moyen  …
  • 92.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 92 Un projet sous MS-Project ou GanttProject 4ème étape: les ressources et les coûts  Définir les ressources (matériels et travaux)  Associer les coûts aux ressources  Pour chaque tâche renseigner les ressources  Etudier les sur-utilisations des ressources et effectuer le nivèlement AU FINAL : FIGER LA SITUATION INITIALE
  • 93.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 93 L’ANALYSE DES RISQUES
  • 94.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 94 L’analyse des risques Un projet ayant par nature un caractère novateur présente évidemment des risques. A la fin de la préparation, il faudra analyser les risques qui paraissent les plus importants.
  • 95.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 95 L’analyse des risques Théorie des risques Un risque est un évènement redouté qui peut être défini par deux paramètres :  La gravité G de l’effet produit par cet évènement  La probabilité P pour que cet évènement se produise Le produit PxG est caractéristique de l’importance du risque.
  • 96.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 96 L’analyse des risques Théorie des risques Chaque risque est identifié par une cause plus ou moins probable. Cette cause donne lieu à un effet plus ou moins grave. Pour chaque type de risque un graphique Gravité=f(Probabilité) permet de définir une zone de risque acceptable et une zone de risque inacceptable. Si le risque est inacceptable, il faut :  Soit définir une action préventive qui aura pour objet de diminuer la probabilité du risque  Soit définir une action de secours qui aura pour objet de lutter contre l’effet du risque après détection de celui-ci
  • 97.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 97 L’analyse des risques Méthode d’analyse des risques La méthode présentée ici a pour objectifs :  Etre très simple  Transformer les risques qualitatifs en valeurs pondérées  Permettre l’acceptation ou non de chaque risque par un critère simple  En cas de risque inacceptable, définir une solution préventive ou de secours ramenant le risque au seuil d’acceptation
  • 98.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 98 L’analyse des risques Catégorisation des risques  Afin de permettre un classement simple des risques, ceux-ci sont qualifié en gravité G et en probabilité P à l’aide de 4 qualificatifs : « Très faible, Faible, Grand , Très grand »  Chaque qualificatif correspond à une zone codée en puissance de 2 (20, 21, 22, 23), soit 1, 2, 4 et 8  Le risque correspond au produit PxG  On peut définir deux types de projet :  Les projets à faible risque : PG max = 4  Les projet s à risque moyen : PG max = 8
  • 99.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 99 L’analyse des risques Projet à prise de risque faible 1 2 4 8 2 4 8 16 4 8 16 32 8 16 32 64 Très grand 4 Grand 3 Faible 2 Très faible 1 Gravité de l’effet Très faible 1 Faible 2 Grand 3 Très grand 4 Probabilité de la cause Acceptable Inacceptable
  • 100.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 100 L’analyse des risques Projet à prise risque moyen 1 2 4 8 2 4 8 16 4 8 16 32 8 16 32 64 Très grand 4 Grand 3 Faible 2 Très faible 1 Gravité de l’effet Très faible 1 Faible 2 Grand 3 Très grand 4 Probabilité de la cause Acceptable Inacceptable
  • 101.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 101 L’analyse des risques Déroulement de la méthode Le travail en équipe :  L’analyse des risques sera effectuée à la fin de la phase de préparation, quand le projet aura été bien construit par l’équipe de management.  Le but de l’analyse n’est pas de liste un grand nombre de risques potentiels, ce qui aurait un caractère démotivant, mais de considérer uniquement les risques importants.
  • 102.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 102 L’analyse des risques Déroulement de la méthode L’analyse en équipe permettra :  D’avoir suffisamment d’idées  De rejeter immédiatement les idées minoritaires  De pondérer les optimistes et les pessimistes  D’imaginer plus facilement des solutions « préventives » ou « de secours »  D’impliquer tout les membres de l’équipe dans la démarche « Risques »
  • 103.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 103 L’analyse des risques Déroulement de la méthode Le champ des risques analysés Le succès du projet ne peut être assuré que si tous les composants sont bien pris en compte. L’analyse des risques permettra d’effectuer une revue générale du projet. On devra considérer les aspect suivants : • Technique : principes nouveaux, réalisation difficile, exigence très grande … • Financier : budget insuffisant, contrat contraignant … • Moyens humains et matériels : disponibilité, capacité, qualification … • Organisation : mal adaptée, conflictuelle … • Chef de projet : disponibilité, expérience … • Equipe : disponibilité, incompatibilité de caractère …
  • 104.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 104 L’analyse des risques Déroulement de la méthode 1. Définir si le projet est de type risque « faible » ou risque « moyens » 2. Lister les risques importants en définissant leurs causes et leurs effets 3. Estimer la Probabilité d’occurrence des risques et la Gravité de leur effet 4. Si PxG est supérieur à 4 (cas d’une prise de risque faible) ou 8 (cas d’une prise de risque moyenne), il faut trouver des solutions pour réduire le risque par Prévention ou par Secours
  • 105.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 105 L’analyse des risques Risque N° : R1 Cause Effet Type : technique Problèmes techniques sur les liaisons des fibres optiques Aspect technique nouveau Mal maîtrisé Mauvais fonctionnement PxG = 8 Acceptable : NON Probabilité : faible P=2 Gravité : grande G= 4 Diminution du risque : R1 Cause Effet Type de solution : Secours Détection : Contrôle à la date T0 – 3 mois Action : Si la solution est mal maîtrisée réaliser des liaisons électriques Problèmes techniques avec les liaisons électriques Mauvais fonctionnement PxG = 4 Acceptable : OUI Probabilité : très faible P=1 Gravité : grande G= 4
  • 106.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 106 Exercice  Identifier les risques de votre projet  Evaluer les risques de votre projet  Pour les risques inacceptables définir des solutions
  • 107.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 107 LE SUIVI DU PROJET
  • 108.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 108 Le suivi de projet Le suivi d’avancement  La méthode CPS Contrôle Périodique et Systématique
  • 109.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 109 Le suivi de projet Le suivi est la phase la plus difficile du projet Ce suivi ne sera efficace que si tous les moyens permettant le contrôle ont été mis en place dans la phase de préparation :  Structure d’organisation du projet  Organigramme des tâches  Définition claire des responsabilités  Contractualisation des travaux en terme de fourniture technique, délais et devis  Création des jalons de contrôle  Mise en place des méthodes et des moyens permettant d’effectuer un contrôle efficace
  • 110.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 110 Le suivi de projet Le suivi technique Les moyens du suivi technique sont :  Les rapports d’avancement périodique  Les réunions d’avancement  L’analyse des documents techniques  Les constats de réalisation  Les essais de validation  Les essais de recette  Les essais de qualification  Etc…
  • 111.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 111 Le suivi de projet Le suivi des délais Le contrôle du temps s’effectue différemment suivant que l’on maîtrise ou non les moyens de réalisation des tâches considérées  Pour un petit projet dont on maîtrise les moyens on gérera par les tâches  Pour un grand projet dans lequel beaucoup de travaux sont sous- traités, on gérera d’avantage par les dates. Dans ce cas c’est chaque sous-traitant qui gérera son propre planning détaillé. Eviter de prendre le détail des tâches dont la responsabilité a été déléguée
  • 112.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 112 Le suivi de projet Le suivi des délais 1. Contrôle  Effectuer un contrôle périodique de l’avancement des travaux  Examiner le planning et estimer le pourcentage d’avancement des tâches 2. Ajustements  Définir les mesures aptes à permettre un redressement de la situation  Modifier la logique de l’enchainement des tâches  Renforcer les moyens matériels et humains  Remotiver les participant
  • 113.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 113 Le suivi de projet Le suivi des délais 3. Estimation de l’avenir  Compte-tenu de la situation observée et des mesures correctives envisagées, effectuer périodiquement l’estimation des délais les plus probables et en particulier le délai final du projet.
  • 114.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 114 Le suivi de projet La maîtrise des délais Période de contrôle ni trop courte, ni trop longue : Trop courte : manque de lissage et difficulté à estimer l’avancement Trop longue : réaction trop tardive face à un évènement La valeur des périodes de contrôle est adaptée à la durée du projet. On pourra adopter : Projet < à 1 an : Entre une semaine et 15 jours Projet d’un 1 an : Tous les 15 jours Projet de plus d’un ans : le mois voir le trimestre Les tâches observées doivent avoir à peu près la durée de la période d’observation. Si elle sont plus longues, il faut définir des jalons d’observation intermédiaires.
  • 115.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 115 Le suivi de projet Le suivi des coûts La comptabilité analytique permet de suivre les dépenses au fur et à mesure en ventilant celle-ci en fonction de leur objet afin d’avoir un suivi détaillé des dépenses et la comparaison avec le prévisionnel initial. Il est nécessaire de prévoir des « unités d’observation » dans lesquelles seront ventilées les différentes dépenses en fonction de leur imputation. Les heures et les approvisionnements seront valorisés à leur prix de revient. On devra définir un nombre d’unités d’observation suffisamment grand pour permettre une analyse fine des coûts, mais suffisamment limité pour être exploitable et correctement utilisé.
  • 116.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 116 Le suivi de projet Les outils de pilotage  Le tableau de bord et ces indicateurs  Les outils de contrôle et d’avancement  Les outils d’autocontrôle
  • 117.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 117 Le suivi de projet Le tableau de bord doit comprendre … INDICATEURS DE RESULTATS INDICATEURS DE FONCTIONNEMENT INDICATEURS DE PERFORMANCE
  • 118.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 118 Le suivi de projet Le tableau de bord Construisons un tableau de bord de voiture efficace
  • 119.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 119 Le suivi de projet Le tableau de bord Examinons vos tableaux de bord … Quels sont les éléments manquants ?
  • 120.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 120 Le suivi de projet Les indicateurs du tableau de bord Les indicateurs de résultat :  Délai  Coût  Qualité  … Les indicateurs de fonctionnement :  Charge de travail des ressources  Taux d’occupation des matériels  … Les indicateurs de performance :  Nb de tâches en retard / Nb de tâches globales  Pourcentage de dépassement budgétaire  … Font état d’une situation qui nécessite éventuellement une action pour revenir dans la normale Permettent d’anticiper une situation qui influencerait les indicateurs de résultats Place des indicateurs issus de l’analyse des risques Commun à l’ensemble des projets Utiles au retour d’expérience et à la démarche d’amélioration continue
  • 121.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 121 Le suivi de projet Définir les indicateurs du tableau de bord Un indicateur est SMART :  Simple : - Cet indicateur a-t-il une définition claire ? - Est-il facile à comprendre ? - Peut-il être facilement produit sans des calculs complexe ?  Mesurable : - Est-il facilement à mesurer ? - Peut-il être comparé (référentiel) ? - La mesure est-elle définie de façon non ambiguë ?  Acceptable : - Peut-il être influencé ? - Existe-t-il les leviers pour agir sur l’indicateur ? - La cible ou le niveau d’alerte est-il judicieux ?  Responsabilisé : - Existe-t-il un responsable ?  Temporel : - A-t-il une fréquence de mesure? - Cette fréquence est t-elle pertinente ?
  • 122.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 122 Le suivi de projet Définir les indicateurs du tableau de bord Un indicateur, les questions à se poser pour les définir 1. L’objet à mesurer 2. La cible à atteindre ou le niveau à ne pas dépasser 3. Les sources de données à recueillir 4. La méthode de la collecte et la méthode de calcul de l’indicateur 5. La fréquence de mesure 6. Le mode de présentation 7. Les personnes responsables des données, de leur calcul, de leur l’analyse et de leur transmission
  • 123.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 123 Le suivi de projet Définir les indicateurs du tableau de bord  Analysons vos indicateurs actuels  Définissons de nouveaux indicateurs
  • 124.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 124 Le suivi de projet Les indicateurs : le délai et les échéances Un indicateur, les questions à se poser pour les définir
  • 125.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 125 Le suivi de projet Les indicateurs : les coûts Un indicateur, les questions à se poser pour les définir
  • 126.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 126 Le suivi de projet Coûts Temps La courbe en S permet de suivre l’évolution des coûts. La courbe initiale 1 est établie à partir des devis (courbe prévisionnelle). C’est la courbe cumulée des dépenses en fonction du temps. Elle est généralement en forme de S due à la montée en puissance initiale et à la diminution progressive des charges en fin de projet.  Courbe prévisionnelle
  • 127.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 127 Le suivi de projet Coûts Temps A l’instant J, la courbe 1 indique le Coût Budgétaire du Travail Prévu ou CBTP   CBTP CRTE Au même instant la somme des comptes analytiques donne le Coût Réel du Travail Effectué ou CRTE sur la courbe réelle des dépenses 2 Courbe réelle des dépenses J On estime à ce moment là, l’écart des coûts Ecart des coûts
  • 128.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 128 Le suivi de projet Coûts Temps Ces deux valeurs sont comparables que si le travail effectué correspond au travail prévu, ce qui n’est pratiquement jamais le cas   CBTP CRTE On est alors amené à définir le Coût Budgété du Travail Effectué ou CBTE, afin de prendre en compte l’avancement réel du budget J
  • 129.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 129 Le suivi de projet Coûts Temps Le CBTE peut être déterminé par addition du CBTE de chaque tâche, dans le cas où le projet a une bonne visibilité  CBTP CRTE Dans l’autre cas, le CBTE pourra être défini à partir du retard global estimé R à l’instant considéré J Le CBTE à l’instant J étant égale au CBTP de l’instant R JR CBTE  Estimation budgétaire du travail réalisé
  • 130.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 130 Le suivi de projet Coûts Temps On définira l’écart réel des coûts et le % d’écart des coûts :   CBTP CRTE JR CBTE % Ecart des coûts = CBTE - CRTE CBTE Ecart réel des coûts 
  • 131.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 131 Le suivi de projet Coûts Temps L’analyse périodique de l’évolution des coûts permet de tracer : •La courbe du CRTE (2) •La courbe du CBTE (3) L’extrapolation de ces courbes permet de prévoir : •Le coût final prévisionnel •La date finale prévisionnelles   CBTP CRTE JR CBTE  Ecart du coût final prévisionnel Ecart du délai final prévisionnel
  • 132.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 132 Le suivi de projet Les indicateurs : les ressources Un indicateur, les questions à se poser pour les définir
  • 133.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 133 Le suivi de projet Les indicateurs de performance Un indicateur, les questions à se poser pour les définir
  • 134.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 134 Le suivi de projet Le tableau de bord : les différents visuels Un indicateur, les questions à se poser pour les définir
  • 135.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 135 Le suivi de projet Les outils de contrôle et d’avancement Un indicateur, les questions à se poser pour les définir
  • 136.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 136 Le suivi de projet Les outils d’autocontrôle Un indicateur, les questions à se poser pour les définir
  • 137.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 137 Le suivi de projet Les outils d’autocontrôle Un indicateur, les questions à se poser pour les définir
  • 138.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 138 Le suivi de projet Le plan de communication Un indicateur, les questions à se poser pour les définir
  • 139.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 139 Définir son système de communication interne et externe Se poser les questions  Qui ? (émetteur)  Dit quoi ? (message)  A qui ? (récepteur)  Dans quel contexte ? (quand)  Par quel moyen ? (média ou support)  Pour quel impact ? (objectifs)  Avec quelle coordination ? (fréquence)
  • 140.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 140 Le bilan du projet  La mise à jour des dossiers  Capitalisation : Débriefing : retour d’expérience sur le déroulement du projet  Respect des délais  Respect des coûts  Bilan qualité  Travailler autant les problèmes rencontrés que les réussites réalisées  Evaluation du projet par l’équipe
  • 141.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 141 Le bilan du projet  La mise à jour des dossiers  Capitalisation : Débriefing : retour d’expérience sur le déroulement du projet  Respect des délais  Respect des coûts  Bilan qualité  Travailler autant les problèmes rencontrés que les réussites réalisées  Evaluation du projet par l’équipe
  • 142.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 142 LES REUNIONS
  • 143.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 143 Les réunions types  Réunion de lancement Officialiser le lancement du projet et la constitution de l’équipe projet.  Réunion d’avancement Suivre, mesurer l’état d’avancement du projet et prendre les décisions nécessaires  Revue de projet Officialiser le franchissement d’un jalon  Réunion de clôture Officialiser la fin du projet et du transfert aux utilisateurs
  • 144.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 144 L’animation d’une réunion  La réunion est un outil de communication qui permet :  De favoriser la circulation de l’information  De travailler en groupe  De prendre des décisions  Pour être efficace, le processus « Réunion » doit être décomposé en 3 phases :  Préparation de la réunion  Animation de la réunion  Reporting de la réunion
  • 145.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 145 L’animation d’une réunion  Préparation de la réunion  Définir avec précision le TOP de la réunion :  T = > Thème (sujet de la réunion)  O = > Objectifs (but à atteindre)  P = > Plan (points à aborder pour atteindre les objectif) Formaliser le TOP dans un ordre du jour.  Déterminer la liste des participants, le lieu et l’heure de la réunion : adresser les convocations aux intéressés (faire suivre l’ordre du jour)  Préparer tous les aspects logistiques (salles et moyens)
  • 146.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 146 L’animation d’une réunion  L’animation de réunion efficace 1. Commencer à l’heure prévue 2. Suivre l’ordre du jour 3. Recentrer en permanence les hors sujet 4. Pratiquer les reformulations et les synthèses intermédiaires 5. Rappeler régulièrement les objectifs de la réunion 6. Conclure la réunion en résumant les points clés et préciser les suites à donner
  • 147.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 147 L’animation d’une réunion  L’animation de réunion efficace  Le rôle de l’animateur :  Faciliter la progression du travail  Faciliter les interactions entre les personnes  Favoriser la participation  Recherche un équilibre du temps de parole  Quelques conseils :  Tenir la réunion dans une pièce calme  Penser à faire des interruptions (toutes les 2 heures)  En situation d’animateur, ne pas prendre position mais laisser plutôt les participants s’exprimer  Adopter une attitude d’écoute active, reformuler les idées, synthétiser les points de vue, questionner, faire préciser …  Travailler avec l’ensemble du groupe et non avec chaque participant
  • 148.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 148 L’animation d’une réunion  Le compte-rendu de réunion  Rédiger le compte-rendu  Rappel des objectifs de la réunion  Participants  Décisions prises  Points clés de la prochaine réunion  Diffuser rapidement
  • 149.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 149 La réunion d’avancement du projet  Inventaire systématique des tâches en cours  Mesure de l’état d’avancement pour chaque tâche Ce qui est prévu Ce qui est fait Ce qu’il reste à faire Ce qui est estimé  Mettre en évidence et expliquer : Les écarts et les dérivés Evaluer l’impact sur l’ensemble du projet  Trouver les parades pour tenir les objectifs
  • 150.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 150 La réunion d’avancement du projet  Validation des tâches terminées  Attribution des nouvelles tâches Prévu 100 % 0% 100 % Livrables conformes Délais – Responsable – Mission – Moyens – Livrables -Modalités de contrôle
  • 151.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 151 La revue de projet  Objectif : La revue de projet a pour but d’examiner le travail en cours d’une phase projet et de décider du franchissement de l’étape.  Démarche : Analyse exhaustive des livrables de la phase et vérification que les conditions de passage à la phase suivante sont remplies  Qui : Le chef de projet – Les décideurs – Les experts
  • 152.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 152 LE BILAN & LA CLÔTURE DU PROJET
  • 153.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 153 La clôture du projet  Objectif : Remise du projet au commanditaire Officialiser la fin du projet  Démarche : Réunion de clôture  Qui : Le chef de projet – L’équipe projet – Les décideurs – Les commanditaires
  • 154.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 154 Le bilan du projet  La mise à jour des dossiers  Capitalisation : Débriefing : retour d’expérience sur le déroulement du projet  Respect des délais  Respect des coûts  Bilan qualité  Travailler autant les problèmes rencontrés que les réussites réalisées  Evaluation du projet par l’équipe
  • 155.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 155 ANNEXES
  • 156.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 156 Fixer un objectif Un objectif doit-être SMART  Spécifique : Un objectif est définit de manière rigoureuse et précis  Mesurable : Un objectif est mesurable  Atteignable : Il est possible de réaliser les objectifs  Responsabilisé : Il présente un responsable  Temporel : Il est limité dans le temps Exemple Objectif non SMART : « Nous devons améliorer notre qualité » Objectif SMART : « Dans deux mois, les non-conformités seront passé de 3,5% à 2,5 % du CA »
  • 157.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 157 Structures de management du projet Coordination interne Direction générale Service après-vente Service production Service étude Service achats Service commercial Chef de projet Membre de l’équipe projet Membre de l’équipe projet Membre de l’équipe projet Membre de l’équipe projet
  • 158.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 158 Structures de management du projet Coordination fonctionnelle Direction générale Service après-vente Service production Service étude Service achats Service commercial Chef de projet Membre de l’équipe projet Membre de l’équipe projet Membre de l’équipe projet Membre de l’équipe projet Membre de l’équipe projet
  • 159.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 159 Structures de management du projet Structure matricielle Direction générale Service après-vente Service production Service étude Service achats Service commercial Direction des projets Membre de l’équipe projet2 Membre de l’équipe projet3 Membre de l’équipe projet1 Membre de l’équipe projet1 Membre de l’équipe projet2 Membre de l’équipe projet2 Membre de l’équipe projet2 Membre de l’équipe projet2 Membre de l’équipe projet3 Membre de l’équipe projet3 Membre de l’équipe projet3 Membre de l’équipe projet3 Membre de l’équipe projet1 Membre de l’équipe projet1 Membre de l’équipe projet1 Chef de projet 1 Chef de projet 2 Chef de projet 3
  • 160.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 160 Equipe autonome Structures de management du projet Equipe autonome Direction générale Service après-vente Service production Service étude Service achats Service commercial Chef de projet Membre de l’équipe projet Membre de l’équipe projet Membre de l’équipe projet Membre de l’équipe projet Membre de l’équipe projet
  • 161.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 161 Définir son système de communication interne et externe Se poser les questions  Qui ? (émetteur)  Dit quoi ? (message)  A qui ? (récepteur)  Dans quel contexte ? (quand)  Par quel moyen ? (média ou support)  Pour quel impact ? (objectifs)  Avec quelle coordination ? (fréquence)
  • 162.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 162 Vendre son projet Suivre la logique AIDCA :  A – Attirer l’attention captiver par la forme  I – Suscité l’intérêt captiver par le fond  D – Provoquer le désir donner le désir d’y participer  C – Créer la conviction convaincre  A – Passer à l’action lancer l’action
  • 163.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 163 Le découpage ARCHITECTURE SYSTEME SYSTEME PRODUIT S/Ens A S/Ens B S/Ens C Elément A1 Elément A2 OUTILLAGE SOUTIEN Tests Assemblage Testeur 1 Testeur 2 Testeur 1 Testeur 2
  • 164.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 164 Le découpage ORGANIGRAMME DES TÂCHES Tâches du projet Etudes Mécanique Informatique Electronique Châssis Moteur Etude des outils Réalisation de la documentation Poste des Tests Poste d’assemblage Testeur 1 Testeur 2 Notice d’utilisation Notice de maintenance Prototype
  • 165.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 165 Le découpage ORGANISATION INDUSTRIELLE Responsable du projet Société Z (S/Ens A) Société Z1 Elément A1 Société Z2 Elément A2 Société Z3 Elément A3 Etude Réalisation Service R&D (S/ens B) SAV Production Société K Réalisation Montage Transport Pièces de rechange
  • 166.
    Cabinet DEVINCI Conseil,copyright 2005 © - Formation “ Management de projet ” Diapositive N° 166 Le découpage ORGANIGRAMME DES RESSOURCES Ressources du projet Mécaniciens Bureau d’étude Usinage Montage Ingénieur d’étude Projeteur Electroniciens Achats Analogique Numérique Ingénieur Technicien labo Acheteur Magasinier Ingénieur système

Notes de l'éditeur
