Réunion générale
                                      16 juin 2009
    ▍Ordre du jour
                 14h           ▍GHT Bilan final
                               ▍Nouveau règlement de service
                 15h           ▍Bilan des formations
                               ▍Bilan Belle Beille
                               ▍Bilan Saint Serge
                 16h           ▍Nouveautés dans l'organigramme
                               ▍Nouvelle organisation Saint Serge
                               ▍Projets 2009-2010

1   17/06/09
    Service commun de la documentation
GROUPE HORAIRES
                   ET TEMPS

                                  Saison 2
                                  9 épisodes
2   17/06/09
    Service commun de la documentation
Enquête auprès des
                                        personnels

    ▍30 réponses
                 ▍ Des propositions d'amélioration
                 ▍ Des inquiétudes face à l'avenir
                 ▍ Des interrogations sur la décision finale
                 ▍ Des problèmes matériels solutionnés

                 Séances des 7/10 et 24/10/2008

3   17/06/09
    Service commun de la documentation

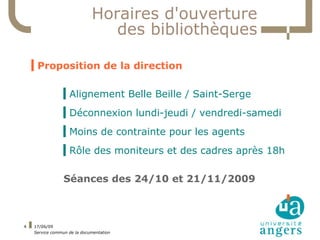

Horaires d'ouverture
                                des bibliothèques

    ▍Proposition de la direction

                 ▍Alignement Belle Beille / Saint-Serge
                 ▍Déconnexion lundi-jeudi / vendredi-samedi
                 ▍Moins de contrainte pour les agents
                 ▍Rôle des moniteurs et des cadres après 18h

                 Séances des 24/10 et 21/11/2009

4   17/06/09
    Service commun de la documentation

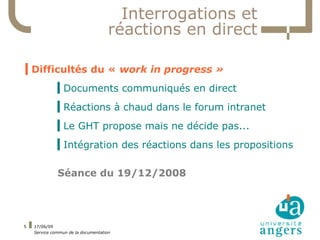

Interrogations et
                                     réactions en direct

▍Difficultés du « work in progress »
              ▍Documents communiqués en direct
              ▍Réactions à chaud dans le forum intranet
              ▍Le GHT propose mais ne décide pas...
              ▍Intégration des réactions dans les propositions

              Séance du 19/12/2008

5   17/06/09
    Service commun de la documentation
Proposition
                                                 finale

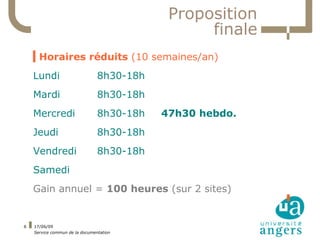

    ▍Horaires réduits (10 semaines/an)
    Lundi                       8h30-18h
    Mardi                       8h30-18h
    Mercredi                    8h30-18h   47h30 hebdo.
    Jeudi                       8h30-18h
    Vendredi                    8h30-18h
    Samedi
    Gain annuel = 100 heures (sur 2 sites)

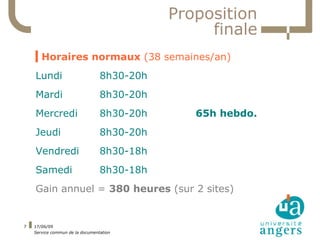

6   17/06/09
    Service commun de la documentation
Proposition
                                                 finale
    ▍Horaires normaux (38 semaines/an)
    Lundi                        8h30-20h
    Mardi                        8h30-20h
    Mercredi                     8h30-20h      65h hebdo.
    Jeudi                        8h30-20h
    Vendredi                     8h30-18h
    Samedi                       8h30-18h
    Gain annuel = 380 heures (sur 2 sites)

7   17/06/09
    Service commun de la documentation
Proposition
                                              finale

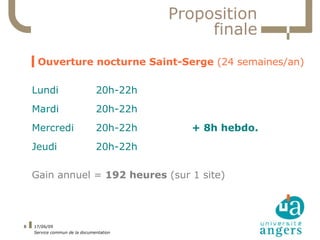

    ▍Ouverture nocturne Saint-Serge (24 semaines/an)

    Lundi                      20h-22h
    Mardi                      20h-22h
    Mercredi                   20h-22h     + 8h hebdo.
    Jeudi                      20h-22h

    Gain annuel = 192 heures (sur 1 site)

8   17/06/09
    Service commun de la documentation
Proposition
                                               finale

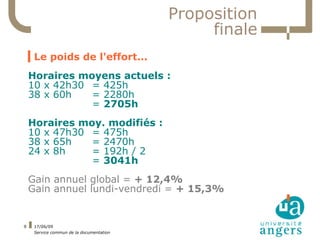

    ▍Le poids de l'effort...
    Horaires moyens actuels :
    10 x 42h30 = 425h
    38 x 60h   = 2280h
               = 2705h
    Horaires moy. modifiés :
    10 x 47h30 = 475h
    38 x 65h   = 2470h
    24 x 8h    = 192h / 2
               = 3041h
    Gain annuel global = + 12,4%
    Gain annuel lundi-vendredi = + 15,3%

9    17/06/09
     Service commun de la documentation
Temps partagé avec
                                        les autres

     ▍Organisation du service public
                  ▍Durée de la plage horaire (BDP et BR)
                  ▍Automatisation du prêt et rôle des moniteurs
                  ▍Organisation du travail interne
                  ▍Mélanger les catégories de personnels ?

                  Séances des 23/01 et 27/02/2009

10   17/06/09
     Service commun de la documentation
Un travail utile...
                                          encore à creuser
     ▍Pistes d'actions et de réflexion
                   ▍Implication de tous pour l'ouverture
                   ▍Participation des cat. C au renseignement
                   ▍Banalisation du vendredi matin
                   ▍Enquête réponses BDP et BR à refaire
                   ▍Permanent mobile à STS et... BB

                   Séance du 27/03/2009

11   17/06/09
     Service commun de la documentation
Proposition
                                                            du GHT
       Belle Beille                       (après mise en oeuvre automate de prêt)

                            Accueil hall Accueil Salle   Mobile 1      Mobile 2
         8h30-9h               B ou C                            B ou C
         9h-10h30           C et (C ou B)                        B ou C
         10h30-12h                C           B            C             B
         12h-13h                  C           B            C             B
         13h-14h                  C           B            C             B
         14h-15h30                C           B            C             B
         15h30-17h                C           B            C             B
         17h-18h                  C           B            C             B

         18h-19h           B ou C volont.                 B, C volont ou cadre
         19h-20h           B ou C volont.                 B, C volont ou cadre

12   17/06/09
     Service commun de la documentation
Proposition
                                                             du GHT

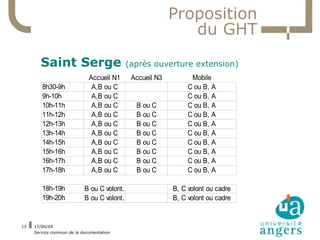

       Saint Serge                          (après ouverture extension)
                             Accueil N1      Accueil N3         Mobile
        8h30-9h               A,B ou C                         C ou B, A
        9h-10h                A,B ou C                         C ou B, A
        10h-11h               A,B ou C        B ou C           C ou B, A
        11h-12h               A,B ou C        B ou C           C ou B, A
        12h-13h               A,B ou C        B ou C           C ou B, A
        13h-14h               A,B ou C        B ou C           C ou B, A
        14h-15h               A,B ou C        B ou C           C ou B, A
        15h-16h               A,B ou C        B ou C           C ou B, A
        16h-17h               A,B ou C        B ou C           C ou B, A
        17h-18h               A,B ou C        B ou C           C ou B, A

        18h-19h            B ou C volont.                 B, C volont ou cadre
        19h-20h            B ou C volont.                 B, C volont ou cadre

13   17/06/09
     Service commun de la documentation

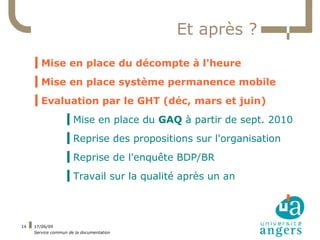

Et après ?
     ▍Mise en place du décompte à l'heure
     ▍Mise en place système permanence mobile
     ▍Evaluation par le GHT (déc, mars et juin)
                   ▍Mise en place du GAQ à partir de sept. 2010
                   ▍Reprise des propositions sur l'organisation
                   ▍Reprise de l'enquête BDP/BR
                   ▍Travail sur la qualité après un an

14   17/06/09
     Service commun de la documentation
Calendrier

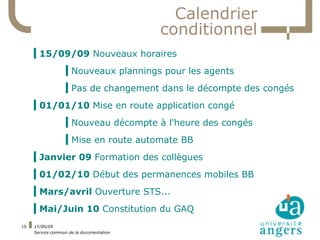

                                          conditionnel
     ▍15/09/09 Nouveaux horaires
                   ▍Nouveaux plannings pour les agents
                   ▍Pas de changement dans le décompte des congés
     ▍01/01/10 Mise en route application congé
                   ▍Nouveau décompte à l'heure des congés
                   ▍Mise en route automate BB
     ▍Janvier 09 Formation des collègues
     ▍01/02/10 Début des permanences mobiles BB
     ▍Mars/avril Ouverture STS...
     ▍Mai/Juin 10 Constitution du GAQ
15   17/06/09
     Service commun de la documentation

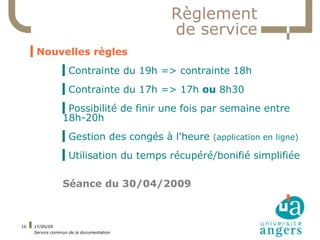

Règlement
                                          de service
     ▍Nouvelles règles
                 ▍Contrainte du 19h => contrainte 18h
                 ▍Contrainte du 17h => 17h ou 8h30
                 ▍Possibilité de finir une fois par semaine entre
                 18h-20h
                 ▍Gestion des congés à l'heure (application en ligne)
                 ▍Utilisation du temps récupéré/bonifié simplifiée

                 Séance du 30/04/2009

16   17/06/09
     Service commun de la documentation
Règlement
                                          de service

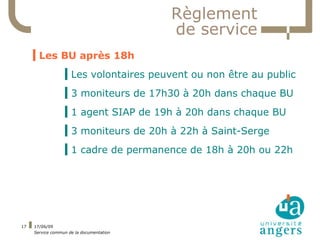

     ▍Les BU après 18h
                  ▍Les volontaires peuvent ou non être au public
                  ▍3 moniteurs de 17h30 à 20h dans chaque BU
                  ▍1 agent SIAP de 19h à 20h dans chaque BU
                  ▍3 moniteurs de 20h à 22h à Saint-Serge
                  ▍1 cadre de permanence de 18h à 20h ou 22h

17   17/06/09
     Service commun de la documentation
Questions/Réponses

18   17/06/09
     Service commun de la documentation
Bilan des formations
                    2008-2009

19   17/06/09

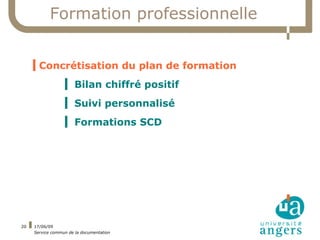

     Service commun de la documentation
Formation professionnelle

     ▍Concrétisation du plan de formation
                  ▍ Bilan chiffré positif
                  ▍ Suivi personnalisé
                  ▍ Formations SCD

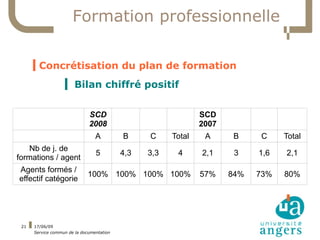

20   17/06/09
     Service commun de la documentation
Formation professionnelle

      ▍Concrétisation du plan de formation
                   ▍ Bilan chiffré positif

                              SCD                              SCD
                              2008                             2007
                                 A         B     C     Total    A     B     C     Total
   Nb de j. de
                                 5         4,3   3,3    4      2,1     3    1,6   2,1
formations / agent
Agents formés /
                              100% 100% 100% 100%              57%    84%   73%   80%
effectif catégorie

 21   17/06/09
      Service commun de la documentation

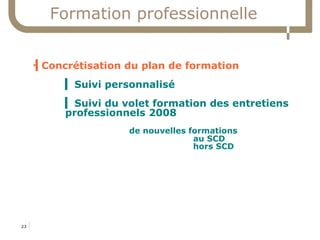

Formation professionnelle

     ▍Concrétisation du plan de formation
     

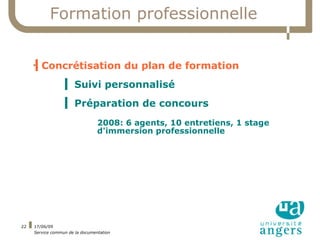

                  ▍ Suivi personnalisé
                  ▍ Préparation de concours
                                 2008: 6 agents, 10 entretiens, 1 stage
                                 d'immersion professionnelle

22   17/06/09
     Service commun de la documentation
Formation professionnelle

     ▍Concrétisation du plan de formation
     

                  ▍ Suivi personnalisé
                  ▍ Suivi du volet formation des entretiens
                  professionnels 2008
                                          de nouvelles formations
                                                        au SCD
                                                        hors SCD

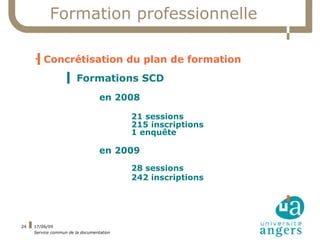

23   17/06/09
     Service commun de la documentation
Formation professionnelle

     
      ▍Concrétisation du plan de formation
                   ▍ Formations SCD
                                  en 2008

                                          21 sessions
                                          215 inscriptions
                                          1 enquête

                                  en 2009
                                          28 sessions
                                          242 inscriptions

24   17/06/09
     Service commun de la documentation

Formation des usagers

     ▍Une année importante
                  ▍ Bilan chiffré positif
                  ▍ Formation niveau 1

25   17/06/09
     Service commun de la documentation
Formation des usagers

     ▍Une année importante
     

                  ▍ Bilan chiffré positif

                                 2008-2009: 2663 formés
                                 + 70 % d'étudiants formés
                                          1563 en 2007-2008

26   17/06/09
     Service commun de la documentation
Formation des usagers

     ▍Une année importante
     

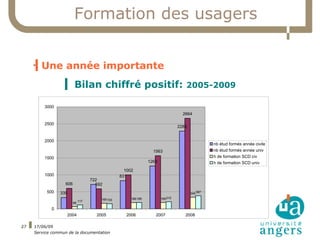

                  ▍ Bilan chiffré positif: 2005-2009

         3000
                                                                                    2664

         2500
                                                                                  2288

         2000
                                                                                                   nb étud formés année civile
                                                                   1563                            nb étud formés année univ
         1500                                                                                      h de formation SCD civ
                                                                 1263                              h de formation SCD univ
                                                    1002
         1000                                     831
                                    722
                   606                592
          500   335                                                                      345 387
                                        165 153        186 189          189 212
                              117
                         68

            0
                   2004               2005           2006           2007             2008

27   17/06/09
     Service commun de la documentation
Formation des usagers

     ▍Une année importante
     

                  ▍ Formation niveau 1

                                 2 moniteurs formation
                                 formation dans tous les cursus
                                 1911 étudiants formés
                                          nb X 2 / 2007-08
                                 49 % d'étudiants : élargir la “couverture”

28   17/06/09
     Service commun de la documentation
Bilan Belle-Beille

29   17/06/09
     Service commun de la documentation
Chantiers STS 2009-2010

30   17/06/09
     Service commun de la documentation
Chantiers 2009 – Nouvelle BU STS

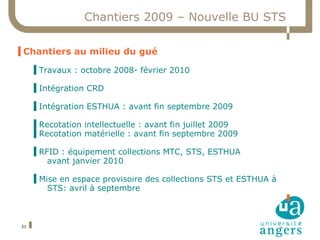

▐ Chantiers au milieu du gué

      ▐ Travaux : octobre 2008- février 2010

      ▐ Intégration CRD

      ▐ Intégration ESTHUA : avant fin septembre 2009

      ▐ Recotation intellectuelle : avant fin juillet 2009
      ▐ Recotation matérielle : avant fin septembre 2009

      ▐ RFID : équipement collections MTC, STS, ESTHUA
          avant janvier 2010

      ▐ Mise en espace provisoire des collections STS et ESTHUA à
          STS: avril à septembre

 31
Chantiers 2009 – Nouvelle BU STS

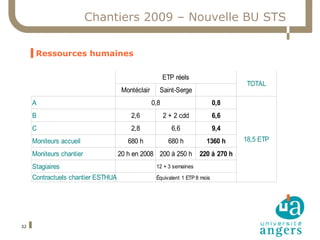

     ▐ Ressources humaines

                                                        ETP réels
                                                                                    TOTAL
                                     Montéclair     Saint-Serge
     A                                            0,8                        0,8
     B                                  2,6             2 + 2 cdd            6,6
     C                                  2,8                6,6               9,4
     Moniteurs accueil                 680 h             680 h          1360 h     18,5 ETP

     Moniteurs chantier             20 h en 2008 200 à 250 h         220 à 270 h
     Stagiaires                                    12 + 3 semaines

     Contractuels chantier ESTHUA                  Équivalent 1 ETP 8 mois

32

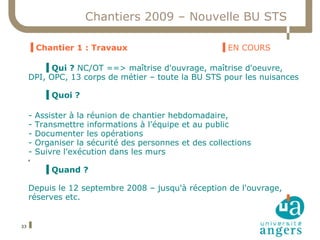

Chantiers 2009 – Nouvelle BU STS

     ▐ Chantier 1 : Travaux                            ▐ EN COURS

        ▐ Qui ? NC/OT ==> maîtrise d'ouvrage, maîtrise d'oeuvre,
     DPI, OPC, 13 corps de métier – toute la BU STS pour les nuisances

           ▐ Quoi ?

     -   Assister à la réunion de chantier hebdomadaire,
     -   Transmettre informations à l'équipe et au public
     -   Documenter les opérations
     -   Organiser la sécurité des personnes et des collections
     -   Suivre l'exécution dans les murs
     ✗

           ▐ Quand ?

     Depuis le 12 septembre 2008 – jusqu'à réception de l'ouvrage,
     réserves etc.

33
Chantiers 2009 – Nouvelle BU STS

     ▐ Chantier 2 : Intégration bibliothèque CRD

         ▐ Qui ? SB /stagiaire 3 semaines/ NH pério ; FL Monographies

         ▐ Quoi ?

     - Désherber la majeure partie des 200 périodiques    ▐ FAIT
     - Etablir une convention avec l'UFR                  ▐ FAIT

     - Intégrer en salle et en magasin 300 monographies et 30 titres de
     périodiques                                          ▐ EN COURS
     - Questions relatives aux mémoires de Master         ▐ EN COURS

         ▐ Quand ?

     - Chantier à terminer d'ici fin juin 2009

34
Chantiers 2009 – Nouvelle BU STS

     ▐ Chantier 3 : Intégration bibliothèque ESTHUA

        ▐ Qui ? SC + 8 mois de contrat B + 12 semaines stagiaire

        ▐ Quoi ?

     - Etablir convention avec UFR                   ▐ EN COURS

     - Intégrer à la BU STS 15000 monographies, 100 périodiques :

        - Etablir une cotation spécifique              ▐ FAIT
        - Désherber, recoter, exemplariser, cataloguer ▐ FAIT A 90 %

     - Equiper RFID + reprendre équipement           ▐ A FAIRE

        ▐ Quand ?

     - Depuis janvier 2009
     - A terminer avant septembre 2009
35
Chantiers 2009 – Nouvelle BU STS

     ▐ Chantier 4 : Intégration bibliothèque pharmacie

        ▐ Qui ? AP en pharmacie / AMM , DB + CC pour Aleph

        ▐ Quoi ?

     - Partage collections BU avec centre de doc UFR   ▐ EN COURS

     - Etablir convention avec UFR                     ▐ EN COURS

     - Intégrer dans Aleph le fonds après désherbage   ▐ A FAIRE

        ▐ Quand ?

     - Signature convention prévue le 17/06/2009
     - Traitement fonds centre de documentation : fin 2009
     - Aménagement nouvelle salle : 2010 (sous réserve)

36
Chantiers 2009 – Nouvelle BU STS

     ▐ Chantier 5 : Recotation intellectuelle

         ▐ Qui ? MFA, SC, EB, SB, IR, FL, NS, moniteurs

         ▐ Quoi ?

     - Recoter le libre accès STS                      ▐ FAIT A 90 %

     - Etablir des cotes validées inspirées Dewey      ▐ FAIT

     - Recoter dans le champ cote 2 d'Aleph l'ESTHUA ▐ EN COURS

     - Recoter le fonds général                        ▐ EN COURS

         ▐ Quand ?

     - Finir recotation intellectuelle fin juin 2009
     - Histoire fin 2009

37
Chantiers 2009 – Nouvelle BU STS

     ▐ Chantier 5 bis : Recotation matérielle                 ▐ A FAIRE

           ▐ Qui ? l'équipe à 17 pendant la fermeture d'été

           ▐ Quoi ?

     -   Recotation matérielle 50000 volumes libre accès STS + ESTHUA
     -   Code couleur par étage
     -   Remise en espace de la collection
     -   Reprise générale de la signalétique de 2nd niveau

           ▐ Quand ?

     - rééquipement des livres + remise en espace : été 2009.
     - traitement des retours, reprise anomalies, traitement Histoire :
     automne 2009

38
Chantiers 2009 – Nouvelle BU STS

     ▐ Chantier 6 : RFID

        ▐ Qui ? CS + NR (Coordination NC, OT pour marché) ; DB,
     CC pour interface Aleph

           ▐ Quoi ?

     - Choisir fournisseur : CCTP + marché                 ▐ FAIT

     - Equipement des livres de MTC                        ▐ A FAIRE
     - Equipement STS + ESTHUA                             ▐ A FAIRE

           ▐ Quand ?
     -   choix du fournisseur : marché mars 2009 choix début juin 2009
     -   rééquipement de MTC, STS et ESTHUA été 2009
     -   contrôle qualité : automne 2009
     -   paramétrer et implanter automates : automne-hiver 2009

39
Chantiers 2009 – Nouvelle BU STS

▐ Chantier 7 : Mises en espace provisoire STS

    ▐ Qui ? CB, EB, EJ, PL, IR. Coordination NC ; Déménageur pour
gros mouvements collection + tous

      ▐ Quoi ?

- Déménagement collections STS pour causes travaux        ▐ FAIT

- Implantation provisoire collections recotées + ESTHUA   ▐ A FAIRE

      ▐ Quand ?

- Déplacement collections STS pour travaux : avril 2009
- Intégration collection ESTHUA : été 2009
- Réimplantation provisoire collections recotées : été 2009

 40
Chantiers 2009 – Nouvelle BU STS

▐ Chantier 7 bis : Aménagement définitif STS           ▐ A FAIRE

   ▐ Qui ? CB + EB + EJ + IR + PL Coordination NC ;
Déménageur pour gros mouvements collection + tous

      ▐ Quoi ?

- Installation [nouveau] mobilier salle + bureaux + cuisine
- Installation collections de STS + ESTHUA dans [nouveau]
mobilier
- Transfert et installation à STS des collections de MTC
- Mise en place d'une signalétique définitive

      ▐ Quand ?

- Préparation automne 2009
- Avant réouverture : début 2010

 41
Chantiers 2009 – Nouvelle BU STS

▐ Chantier 8 : Commandes nouveaux mobiliers          ▐ EN COURS

    ▐ Qui ? OT (marchés + choix), NC coordination préparation,
relevés précis existant NB et IR

      ▐ Quoi ?

- Marchés mobiliers

      ▐ Quand ?

- Relevé précis de l'existant (printemps 2009)

- Préparation des marchés juin.

- Livraison : début 2010

 42
Chantiers 2009 – Nouvelle BU STS

     ▐ Et aussi...

              ▐ Engagement Libqual : rachat de monographies sur
     critères (+ 1000 exemplaires en 2008)

           ▐ Désherbage livres en main : 5000 exemplaires
     (STS+MTC)

             ▐ Prêts portables court : plus de 4000 prêts depuis 1 an

             ▐ Constitution d'une collection de 1000 DVD

        ▐ … subir les nuisances d'un chantier sous les fenêtres

     Tous ces chantiers se sont inscrits dans une année de fréquention,
     prêts et acquisitions en hausse

43
Planning chantiers 2009-2010

44
Organigramme de
                         rentrée

45   17/06/09
     Service commun de la documentation
Organigramme
                                              de rentrée

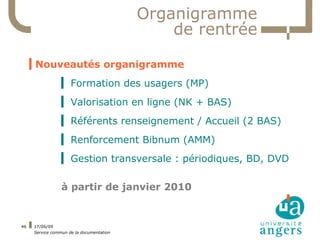

     ▍Nouveautés organigramme
                 ▍ Formation des usagers (MP)
                 ▍ Valorisation en ligne (NK + BAS)
                 ▍ Référents renseignement / Accueil (2 BAS)
                 ▍ Renforcement Bibnum (AMM)
                 ▍ Gestion transversale : périodiques, BD, DVD

                 à partir de janvier 2010

46   17/06/09
     Service commun de la documentation
Zoom sur STS après
                   l'extension

     Fusionner équipes et
          fonctions
47   17/06/09
     Service commun de la documentation
Planning fonctionnel 2009-2010

48
Organigramme Nouvelle BU STS 2010

49
Projets 2009-2010

50   17/06/09
     Service commun de la documentation
Projets
                                          2009-2010

STS         ▍Préparation extension BU Saint-Serge       2009
            ▍Ouverture de la BU                         2010
BB          ▍Réaménagement BU Belle Beille (B0,C0)      2009
            ▍Automates de prêt                          2010
            ▍Signalétique générale                      “
            ▍Prêt des périodiques                       “

SCD         ▍Nouveau site web (cahier des charges)
            ▍Enquête sur la documentation recherche
            ▍Formation des usagers (moniteurs + CEVU)

51   17/06/09
     Service commun de la documentation

Réunion générale 16 juin 2009

  • 1.
    Réunion générale 16 juin 2009 ▍Ordre du jour 14h ▍GHT Bilan final ▍Nouveau règlement de service 15h ▍Bilan des formations ▍Bilan Belle Beille ▍Bilan Saint Serge 16h ▍Nouveautés dans l'organigramme ▍Nouvelle organisation Saint Serge ▍Projets 2009-2010 1 17/06/09 Service commun de la documentation
  • 2.
    GROUPE HORAIRES ET TEMPS Saison 2 9 épisodes 2 17/06/09 Service commun de la documentation
  • 3.
    Enquête auprès des personnels ▍30 réponses ▍ Des propositions d'amélioration ▍ Des inquiétudes face à l'avenir ▍ Des interrogations sur la décision finale ▍ Des problèmes matériels solutionnés Séances des 7/10 et 24/10/2008 3 17/06/09 Service commun de la documentation
  • 4.
    Horaires d'ouverture des bibliothèques ▍Proposition de la direction ▍Alignement Belle Beille / Saint-Serge ▍Déconnexion lundi-jeudi / vendredi-samedi ▍Moins de contrainte pour les agents ▍Rôle des moniteurs et des cadres après 18h Séances des 24/10 et 21/11/2009 4 17/06/09 Service commun de la documentation
  • 5.
    Interrogations et réactions en direct ▍Difficultés du « work in progress » ▍Documents communiqués en direct ▍Réactions à chaud dans le forum intranet ▍Le GHT propose mais ne décide pas... ▍Intégration des réactions dans les propositions Séance du 19/12/2008 5 17/06/09 Service commun de la documentation
  • 6.
    Proposition finale ▍Horaires réduits (10 semaines/an) Lundi 8h30-18h Mardi 8h30-18h Mercredi 8h30-18h 47h30 hebdo. Jeudi 8h30-18h Vendredi 8h30-18h Samedi Gain annuel = 100 heures (sur 2 sites) 6 17/06/09 Service commun de la documentation
  • 7.
    Proposition finale ▍Horaires normaux (38 semaines/an) Lundi 8h30-20h Mardi 8h30-20h Mercredi 8h30-20h 65h hebdo. Jeudi 8h30-20h Vendredi 8h30-18h Samedi 8h30-18h Gain annuel = 380 heures (sur 2 sites) 7 17/06/09 Service commun de la documentation
  • 8.
    Proposition finale ▍Ouverture nocturne Saint-Serge (24 semaines/an) Lundi 20h-22h Mardi 20h-22h Mercredi 20h-22h + 8h hebdo. Jeudi 20h-22h Gain annuel = 192 heures (sur 1 site) 8 17/06/09 Service commun de la documentation
  • 9.
    Proposition finale ▍Le poids de l'effort... Horaires moyens actuels : 10 x 42h30 = 425h 38 x 60h = 2280h = 2705h Horaires moy. modifiés : 10 x 47h30 = 475h 38 x 65h = 2470h 24 x 8h = 192h / 2 = 3041h Gain annuel global = + 12,4% Gain annuel lundi-vendredi = + 15,3% 9 17/06/09 Service commun de la documentation
  • 10.
    Temps partagé avec les autres ▍Organisation du service public ▍Durée de la plage horaire (BDP et BR) ▍Automatisation du prêt et rôle des moniteurs ▍Organisation du travail interne ▍Mélanger les catégories de personnels ? Séances des 23/01 et 27/02/2009 10 17/06/09 Service commun de la documentation
  • 11.
    Un travail utile... encore à creuser ▍Pistes d'actions et de réflexion ▍Implication de tous pour l'ouverture ▍Participation des cat. C au renseignement ▍Banalisation du vendredi matin ▍Enquête réponses BDP et BR à refaire ▍Permanent mobile à STS et... BB Séance du 27/03/2009 11 17/06/09 Service commun de la documentation
  • 12.
    Proposition du GHT Belle Beille (après mise en oeuvre automate de prêt) Accueil hall Accueil Salle Mobile 1 Mobile 2 8h30-9h B ou C B ou C 9h-10h30 C et (C ou B) B ou C 10h30-12h C B C B 12h-13h C B C B 13h-14h C B C B 14h-15h30 C B C B 15h30-17h C B C B 17h-18h C B C B 18h-19h B ou C volont. B, C volont ou cadre 19h-20h B ou C volont. B, C volont ou cadre 12 17/06/09 Service commun de la documentation
  • 13.
    Proposition du GHT Saint Serge (après ouverture extension) Accueil N1 Accueil N3 Mobile 8h30-9h A,B ou C C ou B, A 9h-10h A,B ou C C ou B, A 10h-11h A,B ou C B ou C C ou B, A 11h-12h A,B ou C B ou C C ou B, A 12h-13h A,B ou C B ou C C ou B, A 13h-14h A,B ou C B ou C C ou B, A 14h-15h A,B ou C B ou C C ou B, A 15h-16h A,B ou C B ou C C ou B, A 16h-17h A,B ou C B ou C C ou B, A 17h-18h A,B ou C B ou C C ou B, A 18h-19h B ou C volont. B, C volont ou cadre 19h-20h B ou C volont. B, C volont ou cadre 13 17/06/09 Service commun de la documentation
  • 14.
    Et après ? ▍Mise en place du décompte à l'heure ▍Mise en place système permanence mobile ▍Evaluation par le GHT (déc, mars et juin) ▍Mise en place du GAQ à partir de sept. 2010 ▍Reprise des propositions sur l'organisation ▍Reprise de l'enquête BDP/BR ▍Travail sur la qualité après un an 14 17/06/09 Service commun de la documentation
  • 15.
    Calendrier conditionnel ▍15/09/09 Nouveaux horaires ▍Nouveaux plannings pour les agents ▍Pas de changement dans le décompte des congés ▍01/01/10 Mise en route application congé ▍Nouveau décompte à l'heure des congés ▍Mise en route automate BB ▍Janvier 09 Formation des collègues ▍01/02/10 Début des permanences mobiles BB ▍Mars/avril Ouverture STS... ▍Mai/Juin 10 Constitution du GAQ 15 17/06/09 Service commun de la documentation
  • 16.
    Règlement de service ▍Nouvelles règles ▍Contrainte du 19h => contrainte 18h ▍Contrainte du 17h => 17h ou 8h30 ▍Possibilité de finir une fois par semaine entre 18h-20h ▍Gestion des congés à l'heure (application en ligne) ▍Utilisation du temps récupéré/bonifié simplifiée Séance du 30/04/2009 16 17/06/09 Service commun de la documentation
  • 17.
    Règlement de service ▍Les BU après 18h ▍Les volontaires peuvent ou non être au public ▍3 moniteurs de 17h30 à 20h dans chaque BU ▍1 agent SIAP de 19h à 20h dans chaque BU ▍3 moniteurs de 20h à 22h à Saint-Serge ▍1 cadre de permanence de 18h à 20h ou 22h 17 17/06/09 Service commun de la documentation
  • 18.
    Questions/Réponses 18 17/06/09 Service commun de la documentation
  • 19.
    Bilan des formations 2008-2009 19 17/06/09 Service commun de la documentation
  • 20.
    Formation professionnelle ▍Concrétisation du plan de formation ▍ Bilan chiffré positif ▍ Suivi personnalisé ▍ Formations SCD 20 17/06/09 Service commun de la documentation
  • 21.
    Formation professionnelle ▍Concrétisation du plan de formation ▍ Bilan chiffré positif SCD SCD 2008 2007 A B C Total A B C Total Nb de j. de 5 4,3 3,3 4 2,1 3 1,6 2,1 formations / agent Agents formés / 100% 100% 100% 100% 57% 84% 73% 80% effectif catégorie 21 17/06/09 Service commun de la documentation
  • 22.
    Formation professionnelle ▍Concrétisation du plan de formation  ▍ Suivi personnalisé ▍ Préparation de concours 2008: 6 agents, 10 entretiens, 1 stage d'immersion professionnelle 22 17/06/09 Service commun de la documentation
  • 23.
    Formation professionnelle ▍Concrétisation du plan de formation  ▍ Suivi personnalisé ▍ Suivi du volet formation des entretiens professionnels 2008 de nouvelles formations au SCD hors SCD 23 17/06/09 Service commun de la documentation
  • 24.
    Formation professionnelle  ▍Concrétisation du plan de formation ▍ Formations SCD en 2008 21 sessions 215 inscriptions 1 enquête en 2009 28 sessions 242 inscriptions 24 17/06/09 Service commun de la documentation
  • 25.
    Formation des usagers ▍Une année importante ▍ Bilan chiffré positif ▍ Formation niveau 1 25 17/06/09 Service commun de la documentation
  • 26.
    Formation des usagers ▍Une année importante  ▍ Bilan chiffré positif 2008-2009: 2663 formés + 70 % d'étudiants formés 1563 en 2007-2008 26 17/06/09 Service commun de la documentation
  • 27.
    Formation des usagers ▍Une année importante  ▍ Bilan chiffré positif: 2005-2009 3000 2664 2500 2288 2000 nb étud formés année civile 1563 nb étud formés année univ 1500 h de formation SCD civ 1263 h de formation SCD univ 1002 1000 831 722 606 592 500 335 345 387 165 153 186 189 189 212 117 68 0 2004 2005 2006 2007 2008 27 17/06/09 Service commun de la documentation
  • 28.
    Formation des usagers ▍Une année importante  ▍ Formation niveau 1 2 moniteurs formation formation dans tous les cursus 1911 étudiants formés nb X 2 / 2007-08 49 % d'étudiants : élargir la “couverture” 28 17/06/09 Service commun de la documentation
  • 29.
    Bilan Belle-Beille 29 17/06/09 Service commun de la documentation
  • 30.
    Chantiers STS 2009-2010 30 17/06/09 Service commun de la documentation
  • 31.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantiers au milieu du gué ▐ Travaux : octobre 2008- février 2010 ▐ Intégration CRD ▐ Intégration ESTHUA : avant fin septembre 2009 ▐ Recotation intellectuelle : avant fin juillet 2009 ▐ Recotation matérielle : avant fin septembre 2009 ▐ RFID : équipement collections MTC, STS, ESTHUA avant janvier 2010 ▐ Mise en espace provisoire des collections STS et ESTHUA à STS: avril à septembre 31
  • 32.
    Chantiers 2009 –Nouvelle BU STS ▐ Ressources humaines ETP réels TOTAL Montéclair Saint-Serge A 0,8 0,8 B 2,6 2 + 2 cdd 6,6 C 2,8 6,6 9,4 Moniteurs accueil 680 h 680 h 1360 h 18,5 ETP Moniteurs chantier 20 h en 2008 200 à 250 h 220 à 270 h Stagiaires 12 + 3 semaines Contractuels chantier ESTHUA Équivalent 1 ETP 8 mois 32
  • 33.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 1 : Travaux ▐ EN COURS ▐ Qui ? NC/OT ==> maîtrise d'ouvrage, maîtrise d'oeuvre, DPI, OPC, 13 corps de métier – toute la BU STS pour les nuisances ▐ Quoi ? - Assister à la réunion de chantier hebdomadaire, - Transmettre informations à l'équipe et au public - Documenter les opérations - Organiser la sécurité des personnes et des collections - Suivre l'exécution dans les murs ✗ ▐ Quand ? Depuis le 12 septembre 2008 – jusqu'à réception de l'ouvrage, réserves etc. 33
  • 34.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 2 : Intégration bibliothèque CRD ▐ Qui ? SB /stagiaire 3 semaines/ NH pério ; FL Monographies ▐ Quoi ? - Désherber la majeure partie des 200 périodiques ▐ FAIT - Etablir une convention avec l'UFR ▐ FAIT - Intégrer en salle et en magasin 300 monographies et 30 titres de périodiques ▐ EN COURS - Questions relatives aux mémoires de Master ▐ EN COURS ▐ Quand ? - Chantier à terminer d'ici fin juin 2009 34
  • 35.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 3 : Intégration bibliothèque ESTHUA ▐ Qui ? SC + 8 mois de contrat B + 12 semaines stagiaire ▐ Quoi ? - Etablir convention avec UFR ▐ EN COURS - Intégrer à la BU STS 15000 monographies, 100 périodiques : - Etablir une cotation spécifique ▐ FAIT - Désherber, recoter, exemplariser, cataloguer ▐ FAIT A 90 % - Equiper RFID + reprendre équipement ▐ A FAIRE ▐ Quand ? - Depuis janvier 2009 - A terminer avant septembre 2009 35
  • 36.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 4 : Intégration bibliothèque pharmacie ▐ Qui ? AP en pharmacie / AMM , DB + CC pour Aleph ▐ Quoi ? - Partage collections BU avec centre de doc UFR ▐ EN COURS - Etablir convention avec UFR ▐ EN COURS - Intégrer dans Aleph le fonds après désherbage ▐ A FAIRE ▐ Quand ? - Signature convention prévue le 17/06/2009 - Traitement fonds centre de documentation : fin 2009 - Aménagement nouvelle salle : 2010 (sous réserve) 36
  • 37.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 5 : Recotation intellectuelle ▐ Qui ? MFA, SC, EB, SB, IR, FL, NS, moniteurs ▐ Quoi ? - Recoter le libre accès STS ▐ FAIT A 90 % - Etablir des cotes validées inspirées Dewey ▐ FAIT - Recoter dans le champ cote 2 d'Aleph l'ESTHUA ▐ EN COURS - Recoter le fonds général ▐ EN COURS ▐ Quand ? - Finir recotation intellectuelle fin juin 2009 - Histoire fin 2009 37
  • 38.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 5 bis : Recotation matérielle ▐ A FAIRE ▐ Qui ? l'équipe à 17 pendant la fermeture d'été ▐ Quoi ? - Recotation matérielle 50000 volumes libre accès STS + ESTHUA - Code couleur par étage - Remise en espace de la collection - Reprise générale de la signalétique de 2nd niveau ▐ Quand ? - rééquipement des livres + remise en espace : été 2009. - traitement des retours, reprise anomalies, traitement Histoire : automne 2009 38
  • 39.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 6 : RFID ▐ Qui ? CS + NR (Coordination NC, OT pour marché) ; DB, CC pour interface Aleph ▐ Quoi ? - Choisir fournisseur : CCTP + marché ▐ FAIT - Equipement des livres de MTC ▐ A FAIRE - Equipement STS + ESTHUA ▐ A FAIRE ▐ Quand ? - choix du fournisseur : marché mars 2009 choix début juin 2009 - rééquipement de MTC, STS et ESTHUA été 2009 - contrôle qualité : automne 2009 - paramétrer et implanter automates : automne-hiver 2009 39
  • 40.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 7 : Mises en espace provisoire STS ▐ Qui ? CB, EB, EJ, PL, IR. Coordination NC ; Déménageur pour gros mouvements collection + tous ▐ Quoi ? - Déménagement collections STS pour causes travaux ▐ FAIT - Implantation provisoire collections recotées + ESTHUA ▐ A FAIRE ▐ Quand ? - Déplacement collections STS pour travaux : avril 2009 - Intégration collection ESTHUA : été 2009 - Réimplantation provisoire collections recotées : été 2009 40
  • 41.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 7 bis : Aménagement définitif STS ▐ A FAIRE ▐ Qui ? CB + EB + EJ + IR + PL Coordination NC ; Déménageur pour gros mouvements collection + tous ▐ Quoi ? - Installation [nouveau] mobilier salle + bureaux + cuisine - Installation collections de STS + ESTHUA dans [nouveau] mobilier - Transfert et installation à STS des collections de MTC - Mise en place d'une signalétique définitive ▐ Quand ? - Préparation automne 2009 - Avant réouverture : début 2010 41
  • 42.
    Chantiers 2009 –Nouvelle BU STS ▐ Chantier 8 : Commandes nouveaux mobiliers ▐ EN COURS ▐ Qui ? OT (marchés + choix), NC coordination préparation, relevés précis existant NB et IR ▐ Quoi ? - Marchés mobiliers ▐ Quand ? - Relevé précis de l'existant (printemps 2009) - Préparation des marchés juin. - Livraison : début 2010 42
  • 43.
    Chantiers 2009 –Nouvelle BU STS ▐ Et aussi... ▐ Engagement Libqual : rachat de monographies sur critères (+ 1000 exemplaires en 2008) ▐ Désherbage livres en main : 5000 exemplaires (STS+MTC) ▐ Prêts portables court : plus de 4000 prêts depuis 1 an ▐ Constitution d'une collection de 1000 DVD ▐ … subir les nuisances d'un chantier sous les fenêtres Tous ces chantiers se sont inscrits dans une année de fréquention, prêts et acquisitions en hausse 43
  • 44.
  • 45.
    Organigramme de rentrée 45 17/06/09 Service commun de la documentation
  • 46.
    Organigramme de rentrée ▍Nouveautés organigramme ▍ Formation des usagers (MP) ▍ Valorisation en ligne (NK + BAS) ▍ Référents renseignement / Accueil (2 BAS) ▍ Renforcement Bibnum (AMM) ▍ Gestion transversale : périodiques, BD, DVD à partir de janvier 2010 46 17/06/09 Service commun de la documentation
  • 47.
    Zoom sur STSaprès l'extension Fusionner équipes et fonctions 47 17/06/09 Service commun de la documentation
  • 48.
  • 49.
  • 50.
    Projets 2009-2010 50 17/06/09 Service commun de la documentation
  • 51.
    Projets 2009-2010 STS ▍Préparation extension BU Saint-Serge 2009 ▍Ouverture de la BU 2010 BB ▍Réaménagement BU Belle Beille (B0,C0) 2009 ▍Automates de prêt 2010 ▍Signalétique générale “ ▍Prêt des périodiques “ SCD ▍Nouveau site web (cahier des charges) ▍Enquête sur la documentation recherche ▍Formation des usagers (moniteurs + CEVU) 51 17/06/09 Service commun de la documentation
