Dossier Médical Personnel
Déploiement en Pays de la Loire

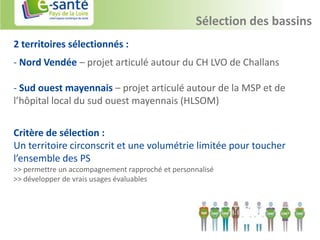

Sélection des bassins
2 territoires sélectionnés :
- Nord Vendée – projet articulé autour du CH LVO de Challans

- Sud ouest mayennais – projet articulé autour de la MSP et de
l’hôpital local du sud ouest mayennais (HLSOM)

Critère de sélection :
Un territoire circonscrit et une volumétrie limitée pour toucher
l’ensemble des PS
>> permettre un accompagnement rapproché et personnalisé
>> développer de vrais usages évaluables
Sélection des bassins pilotes

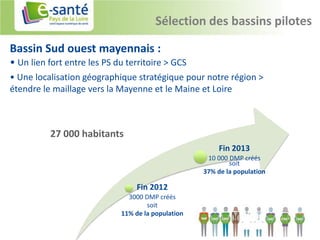

Bassin Sud ouest mayennais :
• Un lien fort entre les PS du territoire > GCS
• Une localisation géographique stratégique pour notre région >
étendre le maillage vers la Mayenne et le Maine et Loire

          27 000 habitants
                                                        Fin 2013
                                                     10 000 DMP créés
                                                            soit
                                                    37% de la population

                                 Fin 2012
                               3000 DMP créés
                                     soit
                             11% de la population

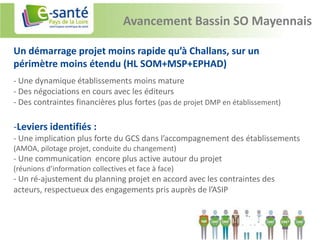

Avancement Bassin SO Mayennais

Un démarrage projet moins rapide qu’à Challans, sur un
périmètre moins étendu (HL SOM+MSP+EPHAD)
- Une dynamique établissements moins mature
- Des négociations en cours avec les éditeurs
- Des contraintes financières plus fortes (pas de projet DMP en établissement)

-Leviers identifiés :
- Une implication plus forte du GCS dans l’accompagnement des établissements
(AMOA, pilotage projet, conduite du changement)
- Une communication encore plus active autour du projet
(réunions d’information collectives et face à face)
- Un ré-ajustement du planning projet en accord avec les contraintes des
acteurs, respectueux des engagements pris auprès de l’ASIP

Planning SO Mayennais

Etape 1 – Avril à juin 2012
                        Etape 1 – Juillet à septembre 2012
HL SOM + MSP +
EPHAD                                         Etape 2 – septembre 2012 à décembre 2012
                        HL SOM + MSP +
Création DMP            EPHAD                                        Etape 2 – 2013
                                              Périmètre initial + CH
                        Alimentation et       Laval (confirmation
                        consultation DMP      fin mars)               Périmètre précédent
                                                                     Alimentation et
                                                                     consultation DMP
                                              Création DMP
                                                                      + CH Haut Anjou +
                                                                     CH Nord Mayenne
                                                                     (confirmation fin
                                                                     mars)
                                                                    Création DMP
Dossier Médical Personnel
        Déploiement sur le retour de Challans
Retour d’expérience du CH LVO et du territoire de santé

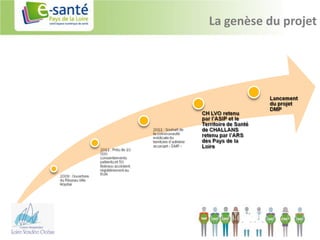

La genèse du projet

Les objectifs du projet
Au 14/03 : 1000 DMP créés par les admissions du CH LVO

                                             Déploiement du DMP en Vendée
                                                   (ARS – GCS E-Santé)
Engagement par bassin

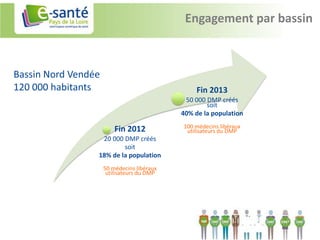

Bassin Nord Vendée
120 000 habitants                               Fin 2013
                                             50 000 DMP créés
                                                    soit
                                            40% de la population
                                            100 médecins libéraux
                         Fin 2012            utilisateurs du DMP
                  20 000 DMP créés
                         soit
                 18% de la population
                     50 médecins libéraux
                      utilisateurs du DMP

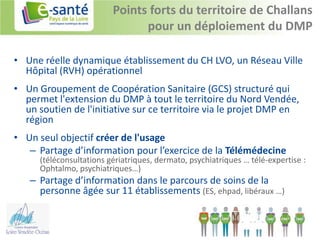

Points forts du territoire de Challans
                                pour un déploiement du DMP

• Une réelle dynamique établissement du CH LVO, un Réseau Ville
  Hôpital (RVH) opérationnel
• Un Groupement de Coopération Sanitaire (GCS) structuré qui
  permet l'extension du DMP à tout le territoire du Nord Vendée,
  un soutien de l'initiative sur ce territoire via le projet DMP en
  région
• Un seul objectif créer de l'usage
   – Partage d’information pour l’exercice de la Télémédecine
      (téléconsultations gériatriques, dermato, psychiatriques … télé-expertise :
      Ophtalmo, psychiatriques…)
   – Partage d’information dans le parcours de soins de la
     personne âgée sur 11 établissements (ES, ehpad, libéraux …)

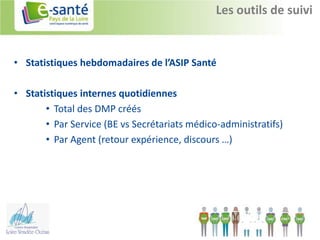

Les outils de suivi

• Statistiques hebdomadaires de l’ASIP Santé

• Statistiques internes quotidiennes
       • Total des DMP créés
       • Par Service (BE vs Secrétariats médico-administratifs)
       • Par Agent (retour expérience, discours …)

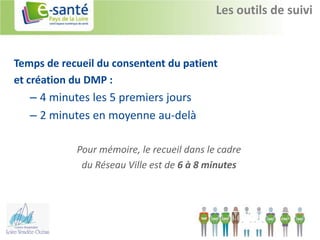

Les outils de suivi

Temps de recueil du consentent du patient
et création du DMP :
   – 4 minutes les 5 premiers jours
   – 2 minutes en moyenne au-delà

            Pour mémoire, le recueil dans le cadre
             du Réseau Ville est de 6 à 8 minutes

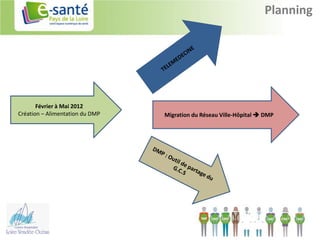

Planning

       Février à Mai 2012
Création – Alimentation du DMP   Migration du Réseau Ville-Hôpital  DMP

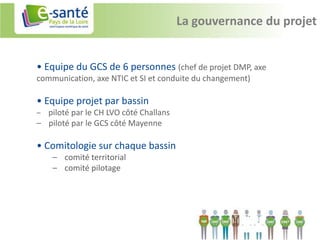

La gouvernance du projet

• Equipe du GCS de 6 personnes (chef de projet DMP, axe
communication, axe NTIC et SI et conduite du changement)

• Equipe projet par bassin
– piloté par le CH LVO côté Challans
– piloté par le GCS côté Mayenne

• Comitologie sur chaque bassin
    – comité territorial
    – comité pilotage

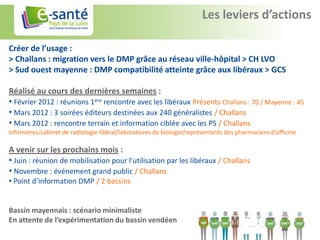

Les leviers d’actions

Créer de l’usage :
> Challans : migration vers le DMP grâce au réseau ville-hôpital > CH LVO
> Sud ouest mayenne : DMP compatibilité atteinte grâce aux libéraux > GCS

Réalisé au cours des dernières semaines :
• Février 2012 : réunions 1ère rencontre avec les libéraux Présents Challans : 70 / Mayenne : 45
• Mars 2012 : 3 soirées éditeurs destinées aux 240 généralistes / Challans
• Mars 2012 : rencontre terrain et information ciblée avec les PS / Challans
Infirmières/cabinet de radiologie libéral/laboratoires de biologie/représentants des pharmaciens d’officine

A venir sur les prochains mois :
• Juin : réunion de mobilisation pour l’utilisation par les libéraux / Challans
• Novembre : événement grand public / Challans
• Point d’information DMP / 2 bassins

Bassin mayennais : scénario minimaliste
En attente de l’expérimentation du bassin vendéen

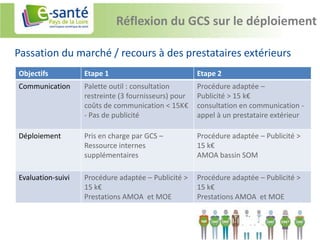

Réflexion du GCS sur le déploiement

Passation du marché / recours à des prestataires extérieurs
Objectifs          Etape 1                            Etape 2
Communication      Palette outil : consultation       Procédure adaptée –
                   restreinte (3 fournisseurs) pour   Publicité > 15 k€
                   coûts de communication < 15K€      consultation en communication -
                   - Pas de publicité                 appel à un prestataire extérieur

Déploiement        Pris en charge par GCS –           Procédure adaptée – Publicité >
                   Ressource internes                 15 k€
                   supplémentaires                    AMOA bassin SOM

Evaluation-suivi   Procédure adaptée – Publicité >    Procédure adaptée – Publicité >
                   15 k€                              15 k€
                   Prestations AMOA et MOE            Prestations AMOA et MOE
MERCI POUR VOTRE ATTENTION

2012-03-21 ASIP Santé RIR "Dossier Médical Personnel : Déploiement en Pays de la Loire GCS e-santé "
