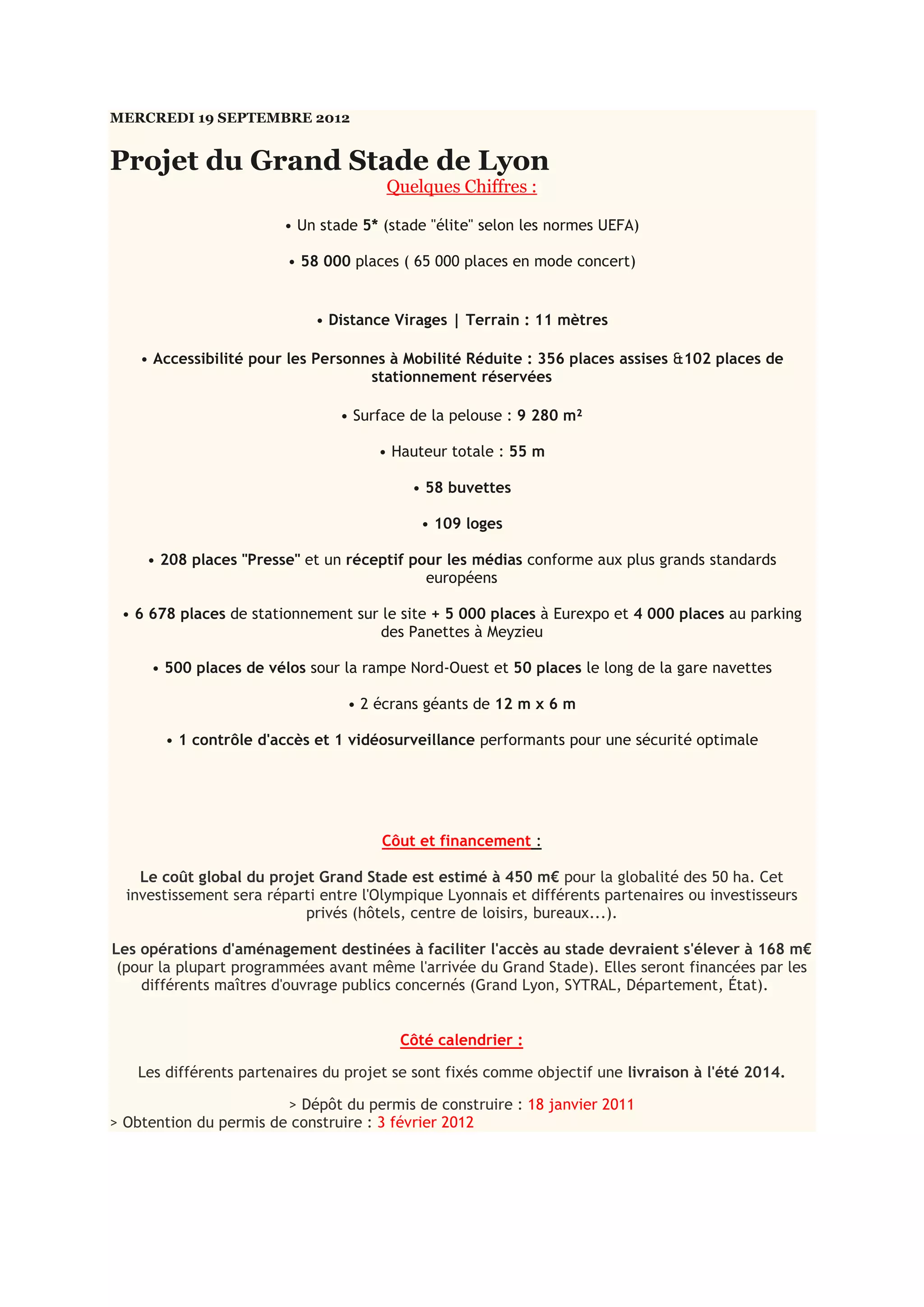

MERCREDI 19 SEPTEMBRE 2012


Projet du Grand Stade de Lyon
                                       Quelques Chiffres :

                        • Un stade 5* (stade "élite" selon les normes UEFA)

                         • 58 000 places ( 65 000 places en mode concert)


                             • Distance Virages | Terrain : 11 mètres

    • Accessibilité pour les Personnes à Mobilité Réduite : 356 places assises &102 places de
                                    stationnement réservées

                                • Surface de la pelouse : 9 280 m²

                                      • Hauteur totale : 55 m

                                           • 58 buvettes

                                            • 109 loges

     • 208 places "Presse" et un réceptif pour les médias conforme aux plus grands standards
                                            européens

 • 6 678 places de stationnement sur le site + 5 000 places à Eurexpo et 4 000 places au parking
                                     des Panettes à Meyzieu

     • 500 places de vélos sour la rampe Nord-Ouest et 50 places le long de la gare navettes

                                 • 2 écrans géants de 12 m x 6 m

       • 1 contrôle d'accès et 1 vidéosurveillance performants pour une sécurité optimale




                                      Côut et financement :

    Le coût global du projet Grand Stade est estimé à 450 m€ pour la globalité des 50 ha. Cet
  investissement sera réparti entre l'Olympique Lyonnais et différents partenaires ou investisseurs
                           privés (hôtels, centre de loisirs, bureaux...).

Les opérations d'aménagement destinées à faciliter l'accès au stade devraient s'élever à 168 m€
 (pour la plupart programmées avant même l'arrivée du Grand Stade). Elles seront financées par les
    différents maîtres d'ouvrage publics concernés (Grand Lyon, SYTRAL, Département, État).


                                         Côté calendrier :

   Les différents partenaires du projet se sont fixés comme objectif une livraison à l'été 2014.

                        > Dépôt du permis de construire : 18 janvier 2011
> Obtention du permis de construire : 3 février 2012
> Signature du contrat de
conception/réalisation : au + tard le 30 avril 2012
> Démarrage de la phase travaux : Dès signature du contrat de Conception/Réalisation > Livraison
du stade : Eté 2014




Vidéo de présentation du Grand Stade:




          Plan du stade : L'adresse n'es malheuresement pas encore disponible.
Mercredi 19 septembre 2012

Mercredi 19 septembre 2012

  • 1.
    MERCREDI 19 SEPTEMBRE2012 Projet du Grand Stade de Lyon Quelques Chiffres : • Un stade 5* (stade "élite" selon les normes UEFA) • 58 000 places ( 65 000 places en mode concert) • Distance Virages | Terrain : 11 mètres • Accessibilité pour les Personnes à Mobilité Réduite : 356 places assises &102 places de stationnement réservées • Surface de la pelouse : 9 280 m² • Hauteur totale : 55 m • 58 buvettes • 109 loges • 208 places "Presse" et un réceptif pour les médias conforme aux plus grands standards européens • 6 678 places de stationnement sur le site + 5 000 places à Eurexpo et 4 000 places au parking des Panettes à Meyzieu • 500 places de vélos sour la rampe Nord-Ouest et 50 places le long de la gare navettes • 2 écrans géants de 12 m x 6 m • 1 contrôle d'accès et 1 vidéosurveillance performants pour une sécurité optimale Côut et financement : Le coût global du projet Grand Stade est estimé à 450 m€ pour la globalité des 50 ha. Cet investissement sera réparti entre l'Olympique Lyonnais et différents partenaires ou investisseurs privés (hôtels, centre de loisirs, bureaux...). Les opérations d'aménagement destinées à faciliter l'accès au stade devraient s'élever à 168 m€ (pour la plupart programmées avant même l'arrivée du Grand Stade). Elles seront financées par les différents maîtres d'ouvrage publics concernés (Grand Lyon, SYTRAL, Département, État). Côté calendrier : Les différents partenaires du projet se sont fixés comme objectif une livraison à l'été 2014. > Dépôt du permis de construire : 18 janvier 2011 > Obtention du permis de construire : 3 février 2012
  • 2.
    > Signature ducontrat de conception/réalisation : au + tard le 30 avril 2012 > Démarrage de la phase travaux : Dès signature du contrat de Conception/Réalisation > Livraison du stade : Eté 2014 Vidéo de présentation du Grand Stade: Plan du stade : L'adresse n'es malheuresement pas encore disponible.
