Appel à projets Télémédecine:
Point d’avancement & Témoignage régional




            Rencontres Inter-Régionales
            Paris – 25 septembre 2012

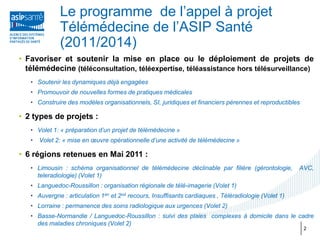

Le programme de l’appel à projet
              Télémédecine de l’ASIP Santé
              (2011/2014)
• Favoriser et soutenir la mise en place ou le déploiement de projets de
  télémédecine (téléconsultation, téléexpertise, téléassistance hors télésurveillance)
   • Soutenir les dynamiques déjà engagées
   • Promouvoir de nouvelles formes de pratiques médicales
   • Construire des modèles organisationnels, SI, juridiques et financiers pérennes et reproductibles

• 2 types de projets :
   • Volet 1: « préparation d’un projet de télémédecine »
   •   Volet 2: « mise en œuvre opérationnelle d’une activité de télémédecine »

• 6 régions retenues en Mai 2011 :
   • Limousin : schéma organisationnel de télémédecine déclinable par filière (gérontologie,           AVC,
     teleradiologie) (Volet 1)
   • Languedoc-Roussillon : organisation régionale de télé-imagerie (Volet 1)
   • Auvergne : articulation 1ier et 2nd recours, Insuffisants cardiaques , Téléradiologie (Volet 1)
   • Lorraine : permanence des soins radiologique aux urgences (Volet 2)
   • Basse-Normandie / Languedoc-Roussillon : suivi des plaies complexes à domicile dans le cadre
     des maladies chroniques (Volet 2)
                                                                                                        2
Macro Planning du programme

                                        Préparation d’un projet de Télémédecine (volet 1)


                     Mise en œuvre opérationnelle et pérenne d’une activité de Télémédecine (volet 2)

Choix des AMOA et MOE
                                                         Rapport Intermédiaire           Vérification de Service Régulier
 par les porteurs de projet                                                                                                        Fin des projets du Volet 1
                                                              (volet 1)                               (Volet 2)
       (Volets 1 et 2)                                                                                                             Dernier versement (Volet1)
Signature des conventions


  Décembre 2011                                                 Juin 2012                      Entre Juillet &                       Décembre 2012
                                                                                               Novembre 2012




                               Développement des usages – Evaluation medico économique (volet 2)

                                     Rapport Intermédiaire                                                               Fin des projets du Volet 2
                                          (volet 2)                                                                   Dernier versement (Volet2) sur
                                                                                                                     atteinte d’objectifs sur les usages



                Janvier 2013              Juin 2013                      Décembre 2013                                          Fin 2014



                                                                                                                                                           3

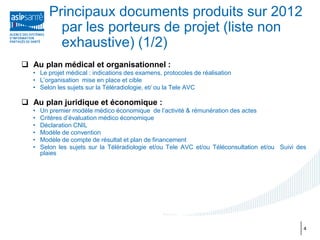

Principaux documents produits sur 2012
           par les porteurs de projet (liste non
           exhaustive) (1/2)
 Au plan médical et organisationnel :
  • Le projet médical : indications des examens, protocoles de réalisation
  • L’organisation mise en place et cible
  • Selon les sujets sur la Téléradiologie, et/ ou la Tele AVC

 Au plan juridique et économique :
  •   Un premier modèle médico économique de l’activité & rémunération des actes
  •   Critères d’évaluation médico économique
  •   Déclaration CNIL
  •   Modèle de convention
  •   Modèle de compte de résultat et plan de financement
  •   Selon les sujets sur la Téléradiologie et/ou Tele AVC et/ou Téléconsultation et/ou Suivi des
      plaies




                                                                                                 4

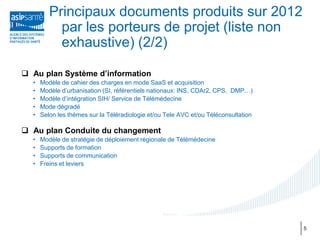

Principaux documents produits sur 2012
           par les porteurs de projet (liste non
           exhaustive) (2/2)

 Au plan Système d’information
  •   Modèle de cahier des charges en mode SaaS et acquisition
  •   Modèle d’urbanisation (SI, référentiels nationaux: INS, CDAr2, CPS, DMP…)
  •   Modèle d’intégration SIH/ Service de Télémédecine
  •   Mode dégradé
  •   Selon les thèmes sur la Téléradiologie et/ou Tele AVC et/ou Téléconsultation

 Au plan Conduite du changement
  •   Modèle de stratégie de déploiement régionale de Télémédecine
  •   Supports de formation
  •   Supports de communication
  •   Freins et leviers




                                                                                     5

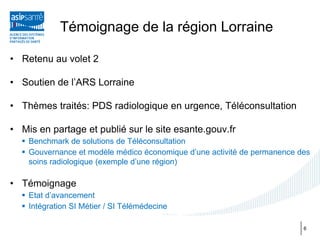

Témoignage de la région Lorraine

• Retenu au volet 2

• Soutien de l’ARS Lorraine

• Thèmes traités: PDS radiologique en urgence, Téléconsultation

• Mis en partage et publié sur le site esante.gouv.fr
   Benchmark de solutions de Téléconsultation
   Gouvernance et modèle médico économique d’une activité de permanence des
    soins radiologique (exemple d’une région)

• Témoignage
   Etat d’avancement
   Intégration SI Métier / SI Télémédecine

                                                                          6
Témoignage Lorraine : PDS (imagerie,
           consultation)
 En cohérence avec le planning projet initial, un jalon qualitatif pour fin
  2012:
   •   Agrément hébergeur obtenu
   •   Urbanisation technico-fonctionnelle mise en œuvre sur la Téléimagerie et la Téléconsultation
   •   Aspect juridique finalisé: convention
   •   Aspect médico économique stabilisé pour le déploiement : financement, protocoles médicaux
   •   4 sites pilote en PDS avec radiologues de la région avec des premiers usages pérennes

 Macro planning fin d’année 2012: préparation au déploiement régional




                                                                                                      7
Les services et usages de
                   Télémédecine proposés en Lorraine
     Les principaux services de TLM
     proposés par le GCS :
•    Echange d’images et de données cliniques
     associées à la demande d’examen, pour la
     durée de l’acte de Télémédecine; (outil
     TLOR)
•    Workflow permettant de gérer le cycle de la
     demande d’examen de Télémédecine
•    Import manuel de documents (*.pdf,…)
     pouvant être associés à la demande
•    Visio conférence
•    Authentification des professionnels de santé
     via CPS
•    Traçabilité des actions de la validation de la
     demande d’examen jusqu’au compte rendu
     de l’acte de Télémédecine
•    Bureautique : production de compte rendu
     En s’appuyant sur les annuaires de
     professionnels de santé (gip cps notamment,
     en attente RPPS et RASS) et de structure
     (FINESS)

    Les premiers usages de PDS
    sur la base de garde effectuée
    par radiologues de la région                       8

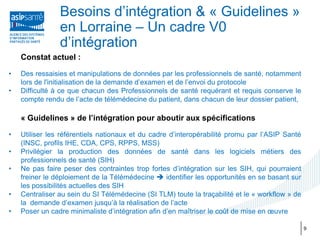

Besoins d’intégration & « Guidelines »
                en Lorraine – Un cadre V0
                d’intégration
    Constat actuel :

•   Des ressaisies et manipulations de données par les professionnels de santé, notamment
    lors de l'initialisation de la demande d’examen et de l’envoi du protocole
•   Difficulté à ce que chacun des Professionnels de santé requérant et requis conserve le
    compte rendu de l’acte de télémédecine du patient, dans chacun de leur dossier patient,

    « Guidelines » de l’intégration pour aboutir aux spécifications

•   Utiliser les référentiels nationaux et du cadre d’interopérabilité promu par l’ASIP Santé
    (INSC, profils IHE, CDA, CPS, RPPS, MSS)
•   Privilégier la production des données de santé dans les logiciels métiers des
    professionnels de santé (SIH)
•   Ne pas faire peser des contraintes trop fortes d’intégration sur les SIH, qui pourraient
    freiner le déploiement de la Télémédecine  identifier les opportunités en se basant sur
    les possibilités actuelles des SIH
•   Centraliser au sein du SI Télémédecine (SI TLM) toute la traçabilité et le « workflow » de
    la demande d’examen jusqu’à la réalisation de l’acte
•   Poser un cadre minimaliste d’intégration afin d’en maîtriser le coût de mise en œuvre

                                                                                                 9

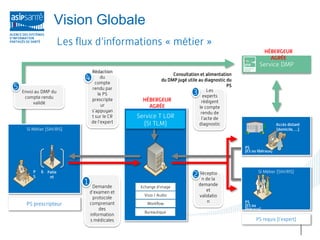

Vision Globale
Flux identité patient et initialisation de la
               demande d’examen
                                                      • Un flux de données d’identité patient (profil
                                                      IHE-PAM francisé) entre la GAP et le SI TLM
                                                      qui prévient ce dernier dès l’admission d’un
               Flux d’identité patient
                                                      patient dans la structure requérante
               Flux Id Patient + Données cliniques           •Au format HL7 (MLLP,…)
                                                             •Elément déclencheur: appel au service
                                                             Télémédecine




                                                     • «impression virtuelle» qui permet de véhiculer
                                                     l’identité du patient et les données clinique vers
                                                     le SI TLM, ce qui évite au PS une manipulation
Authentifica
                                                     d’export/import
  tion via           Calcul
                     INSC                                     • Balises dans le pdf de l’impression
    CPS
                                                              virtuelle
                                                              •Demande validée par le PS prescripteur
                                                              dans le SI TLM


                               Profil IHE PAM
                                                     • « Formulaire » de demande d’examen de
                              Impression Virtuelle
                                                     Télémédecine intégrant à la fois des données
                                 Appel contextuel    d’identité et cliniques, saisi dans le logiciel
                                                     métier des urgences, par le professionnel de
                                                     santé requérant
                                                            •Appel contextuel vi a URL web avec
                                                            transmission de paramètres Id et données
                                                            cliniques
Flux protocole

                                                                                  • L’identité du patient saisie dans le RIS se
               Flux ID patient + Protocole (données                               retrouve dans la modalité d’imagerie ou PACS
               cliniques )                                                        avec les images. Ce dernier route via un nœud
               (Existant sur TLOR : envoi ID patient +                            DICOM , ces éléments au SI TLM. Le protocole
               images)                                                            peut alors être validé par le PS requérant dans le
                                                                                  service de Télémédecine
               Flux Protocole                                                             •Au format DICOM (image ou pdf)
                                                                                          •Elément déclencheur: appel au service
                                                                                          Télémédecine
                                                                                          •Possibilité de « DICOMiser » des images
                                                                                          non DICOM


Authentifica
  tion via          Calcul
    CPS             INSC
                                                                                  • « Formulaire » de protocole intégrant à la fois
                                                                                  des données d’identité et cliniques, saisi dans le
                                                                                  logiciel métier RIS ou DPI par le professionnel
                                                                                  de santé requérant
                                                                                          •Formulaire plus ou moins structuré dans
                               Profil DICOM pdf                                           le logiciel métier en fonction du cadre
                             Profil IHE XDS & CDA
                                                                                          national mis en œuvre
                                                                                          •HL7 (CDAr2,…) selon le profil IHE
                                                                                          XDSb, chiffrement XadeS
                                                                                          •Utilisation potentielle des demi interface
                                                                                          « DMP » existant au sein du SIH (via
                                                                                          EAI,…)
                                              Certificat électronique de
                                              personne morale de la structure du PS requis

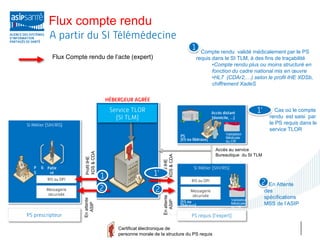

Flux compte rendu

                                                             • Compte rendu validé médicalement par le PS
Flux Compte rendu de l’acte (expert)                         requis dans le SI TLM, à des fins de traçabilité
                                                                    •Compte rendu plus ou moins structuré en
                                                                    fonction du cadre national mis en œuvre
                                                                    •HL7 (CDAr2,…) selon le profil IHE XDSb,
                                                                    chiffrement XadeS



                                                                                                  • Cas où le compte
                                                                                                  rendu est saisi par
                                                                                                  le PS requis dans le
                                                                                                  service TLOR
                                                                            Validation
                                                                            Médicale
                                                                            du CR

                                                                        Accès au service
            XDS & CDA




                                                                        Bureautique du SI TLM


                                              XDS & CDA
            Profil IHE




                                              Profil IHE



                                                                                                • En Attente
                                                                                                des
                                              En attente




                                                                                                spécifications
           En attente




                                                                               Validation
                                                ASIP




                                                                                                MSS de l’ASIP
             ASIP




                                                                               Médicale
                                                                               du CR




                         Certificat électronique de
                         personne morale de la structure du PS requis

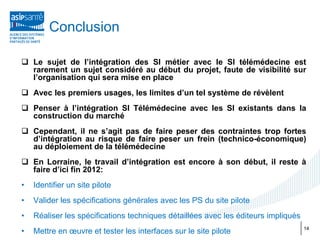

Conclusion

 Le sujet de l’intégration des SI métier avec le SI télémédecine est
  rarement un sujet considéré au début du projet, faute de visibilité sur
  l’organisation qui sera mise en place
 Avec les premiers usages, les limites d’un tel système de révèlent
 Penser à l’intégration SI Télémédecine avec les SI existants dans la
  construction du marché
 Cependant, il ne s’agit pas de faire peser des contraintes trop fortes
  d’intégration au risque de faire peser un frein (technico-économique)
  au déploiement de la télémédecine
 En Lorraine, le travail d’intégration est encore à son début, il reste à
  faire d’ici fin 2012:
•   Identifier un site pilote
•   Valider les spécifications générales avec les PS du site pilote
•   Réaliser les spécifications techniques détaillées avec les éditeurs impliqués
•   Mettre en œuvre et tester les interfaces sur le site pilote                     14
Merci de votre attention

Toute question SI et/ou juridique
            documentée
et relative à la Télémédecine sur:
 ASIP-Telemedecine@sante.gouv.fr


                                     15

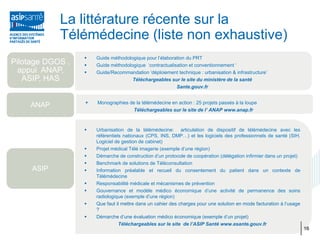

La littérature récente sur la
            Télémédecine (liste non exhaustive)
                     Guide méthodologique pour l’élaboration du PRT
Pilotage DGOS ,      Guide méthodologique ‘contractualisation et conventionnement ‘
  appui ANAP,        Guide/Recommandation ‘déploiement technique : urbanisation & infrastructure’
   ASIP, HAS                         Téléchargeables sur le site du ministère de la santé
                                                         Sante.gouv.fr


                     Monographies de la télémédecine en action : 25 projets passés à la loupe
    ANAP
                                    Téléchargeables sur le site de l’ ANAP www.anap.fr



                     Urbanisation de la télémédecine: articulation de dispositif de télémédecine avec les
                      référentiels nationaux (CPS, INS, DMP…) et les logiciels des professionnels de santé (SIH,
                      Logiciel de gestion de cabinet)
                     Projet médical Télé imagerie (exemple d’une région)
                     Démarche de construction d’un protocole de coopération (délégation infirmier dans un projet)
                     Benchmark de solutions de Téléconsultation
     ASIP            Information préalable et recueil du consentement du patient dans un contexte de
                      Télémédecine
                     Responsabilité médicale et mécanismes de prévention
                     Gouvernance et modèle médico économique d’une activité de permanence des soins
                      radiologique (exemple d’une région)
                     Que faut il mettre dans un cahier des charges pour une solution en mode facturation à l’usage
                      ?
                     Démarche d’une évaluation médico économique (exemple d’un projet)
                                 Téléchargeables sur le site de l’ASIP Santé www.esante.gouv.fr
                                                                                                                      16

2011-09-25 ASIP Santé RIR "Télémédecine : point d’avancement du programme et témoignage régional"

  • 1.
    Appel à projetsTélémédecine: Point d’avancement & Témoignage régional Rencontres Inter-Régionales Paris – 25 septembre 2012
  • 2.
    Le programme del’appel à projet Télémédecine de l’ASIP Santé (2011/2014) • Favoriser et soutenir la mise en place ou le déploiement de projets de télémédecine (téléconsultation, téléexpertise, téléassistance hors télésurveillance) • Soutenir les dynamiques déjà engagées • Promouvoir de nouvelles formes de pratiques médicales • Construire des modèles organisationnels, SI, juridiques et financiers pérennes et reproductibles • 2 types de projets : • Volet 1: « préparation d’un projet de télémédecine » • Volet 2: « mise en œuvre opérationnelle d’une activité de télémédecine » • 6 régions retenues en Mai 2011 : • Limousin : schéma organisationnel de télémédecine déclinable par filière (gérontologie, AVC, teleradiologie) (Volet 1) • Languedoc-Roussillon : organisation régionale de télé-imagerie (Volet 1) • Auvergne : articulation 1ier et 2nd recours, Insuffisants cardiaques , Téléradiologie (Volet 1) • Lorraine : permanence des soins radiologique aux urgences (Volet 2) • Basse-Normandie / Languedoc-Roussillon : suivi des plaies complexes à domicile dans le cadre des maladies chroniques (Volet 2) 2
  • 3.
    Macro Planning duprogramme Préparation d’un projet de Télémédecine (volet 1) Mise en œuvre opérationnelle et pérenne d’une activité de Télémédecine (volet 2) Choix des AMOA et MOE Rapport Intermédiaire Vérification de Service Régulier par les porteurs de projet Fin des projets du Volet 1 (volet 1) (Volet 2) (Volets 1 et 2) Dernier versement (Volet1) Signature des conventions Décembre 2011 Juin 2012 Entre Juillet & Décembre 2012 Novembre 2012 Développement des usages – Evaluation medico économique (volet 2) Rapport Intermédiaire Fin des projets du Volet 2 (volet 2) Dernier versement (Volet2) sur atteinte d’objectifs sur les usages Janvier 2013 Juin 2013 Décembre 2013 Fin 2014 3
  • 4.
    Principaux documents produitssur 2012 par les porteurs de projet (liste non exhaustive) (1/2)  Au plan médical et organisationnel : • Le projet médical : indications des examens, protocoles de réalisation • L’organisation mise en place et cible • Selon les sujets sur la Téléradiologie, et/ ou la Tele AVC  Au plan juridique et économique : • Un premier modèle médico économique de l’activité & rémunération des actes • Critères d’évaluation médico économique • Déclaration CNIL • Modèle de convention • Modèle de compte de résultat et plan de financement • Selon les sujets sur la Téléradiologie et/ou Tele AVC et/ou Téléconsultation et/ou Suivi des plaies 4
  • 5.
    Principaux documents produitssur 2012 par les porteurs de projet (liste non exhaustive) (2/2)  Au plan Système d’information • Modèle de cahier des charges en mode SaaS et acquisition • Modèle d’urbanisation (SI, référentiels nationaux: INS, CDAr2, CPS, DMP…) • Modèle d’intégration SIH/ Service de Télémédecine • Mode dégradé • Selon les thèmes sur la Téléradiologie et/ou Tele AVC et/ou Téléconsultation  Au plan Conduite du changement • Modèle de stratégie de déploiement régionale de Télémédecine • Supports de formation • Supports de communication • Freins et leviers 5
  • 6.
    Témoignage de larégion Lorraine • Retenu au volet 2 • Soutien de l’ARS Lorraine • Thèmes traités: PDS radiologique en urgence, Téléconsultation • Mis en partage et publié sur le site esante.gouv.fr  Benchmark de solutions de Téléconsultation  Gouvernance et modèle médico économique d’une activité de permanence des soins radiologique (exemple d’une région) • Témoignage  Etat d’avancement  Intégration SI Métier / SI Télémédecine 6
  • 7.
    Témoignage Lorraine :PDS (imagerie, consultation)  En cohérence avec le planning projet initial, un jalon qualitatif pour fin 2012: • Agrément hébergeur obtenu • Urbanisation technico-fonctionnelle mise en œuvre sur la Téléimagerie et la Téléconsultation • Aspect juridique finalisé: convention • Aspect médico économique stabilisé pour le déploiement : financement, protocoles médicaux • 4 sites pilote en PDS avec radiologues de la région avec des premiers usages pérennes  Macro planning fin d’année 2012: préparation au déploiement régional 7
  • 8.
    Les services etusages de Télémédecine proposés en Lorraine Les principaux services de TLM proposés par le GCS : • Echange d’images et de données cliniques associées à la demande d’examen, pour la durée de l’acte de Télémédecine; (outil TLOR) • Workflow permettant de gérer le cycle de la demande d’examen de Télémédecine • Import manuel de documents (*.pdf,…) pouvant être associés à la demande • Visio conférence • Authentification des professionnels de santé via CPS • Traçabilité des actions de la validation de la demande d’examen jusqu’au compte rendu de l’acte de Télémédecine • Bureautique : production de compte rendu En s’appuyant sur les annuaires de professionnels de santé (gip cps notamment, en attente RPPS et RASS) et de structure (FINESS) Les premiers usages de PDS sur la base de garde effectuée par radiologues de la région 8
  • 9.
    Besoins d’intégration &« Guidelines » en Lorraine – Un cadre V0 d’intégration Constat actuel : • Des ressaisies et manipulations de données par les professionnels de santé, notamment lors de l'initialisation de la demande d’examen et de l’envoi du protocole • Difficulté à ce que chacun des Professionnels de santé requérant et requis conserve le compte rendu de l’acte de télémédecine du patient, dans chacun de leur dossier patient, « Guidelines » de l’intégration pour aboutir aux spécifications • Utiliser les référentiels nationaux et du cadre d’interopérabilité promu par l’ASIP Santé (INSC, profils IHE, CDA, CPS, RPPS, MSS) • Privilégier la production des données de santé dans les logiciels métiers des professionnels de santé (SIH) • Ne pas faire peser des contraintes trop fortes d’intégration sur les SIH, qui pourraient freiner le déploiement de la Télémédecine  identifier les opportunités en se basant sur les possibilités actuelles des SIH • Centraliser au sein du SI Télémédecine (SI TLM) toute la traçabilité et le « workflow » de la demande d’examen jusqu’à la réalisation de l’acte • Poser un cadre minimaliste d’intégration afin d’en maîtriser le coût de mise en œuvre 9
  • 10.
  • 11.
    Flux identité patientet initialisation de la demande d’examen • Un flux de données d’identité patient (profil IHE-PAM francisé) entre la GAP et le SI TLM qui prévient ce dernier dès l’admission d’un Flux d’identité patient patient dans la structure requérante Flux Id Patient + Données cliniques •Au format HL7 (MLLP,…) •Elément déclencheur: appel au service Télémédecine • «impression virtuelle» qui permet de véhiculer l’identité du patient et les données clinique vers le SI TLM, ce qui évite au PS une manipulation Authentifica d’export/import tion via Calcul INSC • Balises dans le pdf de l’impression CPS virtuelle •Demande validée par le PS prescripteur dans le SI TLM Profil IHE PAM • « Formulaire » de demande d’examen de Impression Virtuelle Télémédecine intégrant à la fois des données Appel contextuel d’identité et cliniques, saisi dans le logiciel métier des urgences, par le professionnel de santé requérant •Appel contextuel vi a URL web avec transmission de paramètres Id et données cliniques
  • 12.
    Flux protocole • L’identité du patient saisie dans le RIS se Flux ID patient + Protocole (données retrouve dans la modalité d’imagerie ou PACS cliniques ) avec les images. Ce dernier route via un nœud (Existant sur TLOR : envoi ID patient + DICOM , ces éléments au SI TLM. Le protocole images) peut alors être validé par le PS requérant dans le service de Télémédecine Flux Protocole •Au format DICOM (image ou pdf) •Elément déclencheur: appel au service Télémédecine •Possibilité de « DICOMiser » des images non DICOM Authentifica tion via Calcul CPS INSC • « Formulaire » de protocole intégrant à la fois des données d’identité et cliniques, saisi dans le logiciel métier RIS ou DPI par le professionnel de santé requérant •Formulaire plus ou moins structuré dans Profil DICOM pdf le logiciel métier en fonction du cadre Profil IHE XDS & CDA national mis en œuvre •HL7 (CDAr2,…) selon le profil IHE XDSb, chiffrement XadeS •Utilisation potentielle des demi interface « DMP » existant au sein du SIH (via EAI,…) Certificat électronique de personne morale de la structure du PS requis
  • 13.
    Flux compte rendu • Compte rendu validé médicalement par le PS Flux Compte rendu de l’acte (expert) requis dans le SI TLM, à des fins de traçabilité •Compte rendu plus ou moins structuré en fonction du cadre national mis en œuvre •HL7 (CDAr2,…) selon le profil IHE XDSb, chiffrement XadeS • Cas où le compte rendu est saisi par le PS requis dans le service TLOR Validation Médicale du CR Accès au service XDS & CDA Bureautique du SI TLM XDS & CDA Profil IHE Profil IHE • En Attente des En attente spécifications En attente Validation ASIP MSS de l’ASIP ASIP Médicale du CR Certificat électronique de personne morale de la structure du PS requis
  • 14.
    Conclusion  Le sujetde l’intégration des SI métier avec le SI télémédecine est rarement un sujet considéré au début du projet, faute de visibilité sur l’organisation qui sera mise en place  Avec les premiers usages, les limites d’un tel système de révèlent  Penser à l’intégration SI Télémédecine avec les SI existants dans la construction du marché  Cependant, il ne s’agit pas de faire peser des contraintes trop fortes d’intégration au risque de faire peser un frein (technico-économique) au déploiement de la télémédecine  En Lorraine, le travail d’intégration est encore à son début, il reste à faire d’ici fin 2012: • Identifier un site pilote • Valider les spécifications générales avec les PS du site pilote • Réaliser les spécifications techniques détaillées avec les éditeurs impliqués • Mettre en œuvre et tester les interfaces sur le site pilote 14
  • 15.
    Merci de votreattention Toute question SI et/ou juridique documentée et relative à la Télémédecine sur: ASIP-Telemedecine@sante.gouv.fr 15
  • 16.
    La littérature récentesur la Télémédecine (liste non exhaustive)  Guide méthodologique pour l’élaboration du PRT Pilotage DGOS ,  Guide méthodologique ‘contractualisation et conventionnement ‘ appui ANAP,  Guide/Recommandation ‘déploiement technique : urbanisation & infrastructure’ ASIP, HAS Téléchargeables sur le site du ministère de la santé Sante.gouv.fr  Monographies de la télémédecine en action : 25 projets passés à la loupe ANAP Téléchargeables sur le site de l’ ANAP www.anap.fr  Urbanisation de la télémédecine: articulation de dispositif de télémédecine avec les référentiels nationaux (CPS, INS, DMP…) et les logiciels des professionnels de santé (SIH, Logiciel de gestion de cabinet)  Projet médical Télé imagerie (exemple d’une région)  Démarche de construction d’un protocole de coopération (délégation infirmier dans un projet)  Benchmark de solutions de Téléconsultation ASIP  Information préalable et recueil du consentement du patient dans un contexte de Télémédecine  Responsabilité médicale et mécanismes de prévention  Gouvernance et modèle médico économique d’une activité de permanence des soins radiologique (exemple d’une région)  Que faut il mettre dans un cahier des charges pour une solution en mode facturation à l’usage ?  Démarche d’une évaluation médico économique (exemple d’un projet) Téléchargeables sur le site de l’ASIP Santé www.esante.gouv.fr 16
