SCRUM Café Bordelais Le 16 Juin 2011 Rédacteur : Philippe Launay
Plan de la présentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience Jira / GreenHopper Burnup vs. Burndown Questions réponses
Sponsor Merci à notre sponsor de nous accueillir
Plan de la présentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience Jira / GreenHopper Burnup vs Burndown Questions réponses

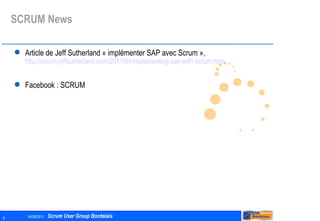

SCRUM News Article de Jeff Sutherland « implémenter SAP avec Scrum »,   http://scrum.jeffsutherland.com/2011/04/implementing-sap-with-scrum.html Facebook : SCRUM
Plan de la présentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience Jira / GreenHopper Burnup vs. Burndown Questions réponses

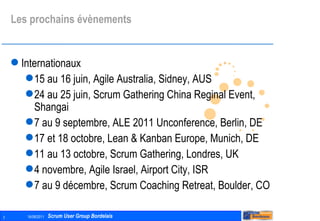

Les prochains évènements Internationaux 15 au 16 juin, Agile Australia, Sidney, AUS 24 au 25 juin, Scrum Gathering China Reginal Event, Shangai  7 au 9 septembre, ALE 2011 Unconference, Berlin, DE 17 et 18 octobre, Lean & Kanban Europe, Munich, DE 11 au 13 octobre, Scrum Gathering, Londres, UK 4 novembre, Agile Israel, Airport City, ISR 7 au 9 décembre, Scrum Coaching Retreat, Boulder, CO
Les prochains évènements Nationaux 28 & 29 Juin, Université du SI, Paris 24 Juin, Soirée Devops, Scrum & Kanban, Issy les moulineaux (Microsoft) 14 Juin, Key Note Ken Schwaber, Issy les moulineaux (Microsoft) 26 & 27 Mai, Agile France 2011 Agile tour, Bordeaux, le 21 Octobre

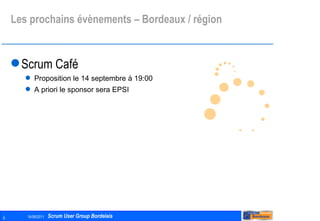

Les prochains évènements – Bordeaux / région Scrum Café Proposition le 14 septembre à 19:00 A priori le sponsor sera EPSI
Plan de la présentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’experience : Jira / GreenHopper Burnup vs. Burndown Questions  réponses
Retour d’expérience : Jira / GreenHopper Présentation AKKA
Plan de la présentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience : Jira / GreenHopper Burnup vs. Burndown Questions  réponses
Le burn down Burnup vs. Burndown
Idéal pour les sprints Burnup vs. Burndown
Un autre utilisation? Burnup vs. Burndown
Reporting sur l’avancement des releases Créer un plan de release A partir du backlog en suivant les priorités En tenant compte de la vélocité de l’équipe Une réunion une fois avant le début  de chaque sprint Estimation / ré estimation Estimation nouvelle stories Adapter le plan en fonction de l’avancement   Burnup vs. Burndown Basse Priorité Haute Priorité Histoire 1 Histoire 2 Histoire 5 Histoire 10 Histoire 8 Histoire 3 Histoire 14 Histoire 6 Histoire 7 Histoire 4 Histoire 11 Histoire 13 Histoire 9 Histoire 12 Histoire 15 Product Backlog 8 5 13 20 3 20 40 13 20 13 20 5 13 20 20 Histoire 1 Histoire 2 Histoire 5 Histoire 10 Histoire 3 Histoire 8 Histoire 14 Histoire 4 Histoire 6 Histoire 7 Histoire 11 Histoire 13 Histoire 9 Histoire 12 Histoire 15 Histoire 1 Histoire 2 Histoire 5 Histoire 10 Histoire 3 Histoire 8 Histoire 14 Histoire 4 Histoire 6 Histoire 7 Histoire 11 Histoire 13 Histoire 9 Histoire 12 Histoire 15 Sprint Sprint Release Sprint Sprint Sprint Sprint Release Sprint Sprint temps

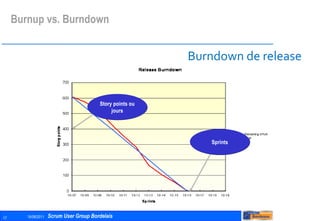

Burndown de release Burnup vs. Burndown Story points ou jours Sprints

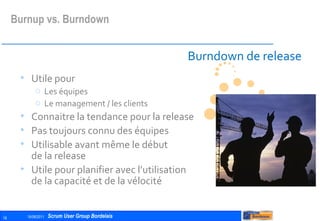

Burndown de release Utile pour  Les équipes Le management / les clients Connaitre la tendance pour la release Pas toujours connu des équipes Utilisable avant même le début de la release Utile pour planifier avec l’utilisation de la capacité et de la vélocité Burnup vs. Burndown
Indicateurs Vélocité C’est le nombre de story points fait dans  le sprint précédent Facteur de Focus C’est le pourcentage de temps dédié à la  production de story points dans un sprint Capacité C’est le nombre de story points que l’équipe doit être capable de réaliser dans le futur, en tenant compte de la vélocité passée et du facteur de focus   Burnup vs. Burndown

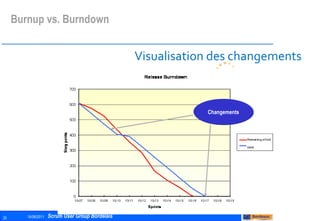

Visualisation des changements Changements Burnup vs. Burndown

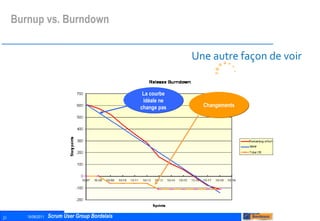

Une autre façon de voir Changements La courbe idéale ne change pas Burnup vs. Burndown
Difficultés avec le burn down Difficile de montrer les impacts sur les releases suivantes Accepter les changements et les rendre visibles ainsi que leurs conséquences Vision difficile si plusieurs équipes sont impliquées Burnup vs. Burndown

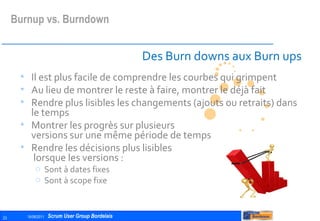

Des Burn downs aux Burn ups Il est plus facile de comprendre les courbes qui grimpent Au lieu de montrer le reste à faire, montrer le déjà fait Rendre plus lisibles les changements (ajouts ou retraits) dans le temps Montrer les progrès sur plusieurs versions sur une même période de temps Rendre les décisions plus lisibles  lorsque les versions : Sont à dates fixes Sont à scope fixe Burnup vs. Burndown
Démarrer avec un Burn up Release  Burn up Capacité Dates de release Burnup vs. Burndown
Démarrer avec un Burn up Scope des versions La version peut être réalisée pour cette date Release  Burn up

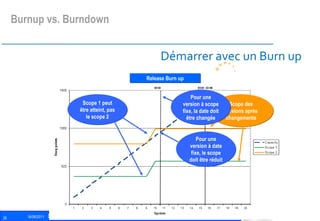

Démarrer avec un Burn up Scope des versions après changements Scope 1 peut être atteint, pas le scope 2 Pour une version à date fixe, le scope doit être réduit Pour une version à scope fixe, la date doit être changée Release  Burn up Burnup vs. Burndown

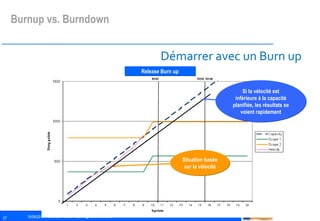

Démarrer avec un Burn up Release  Burn up Situation basée sur la vélocité Si la vélocité est inférieure à la capacité planifiée, les résultats se voient rapidement Burnup vs. Burndown

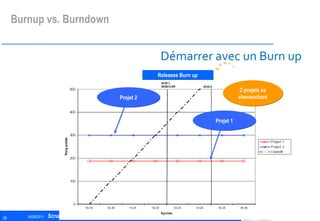

Démarrer avec un Burn up Projet  1 Projet  2 2 projets se chevauchant Releases  Burn up Burnup vs. Burndown

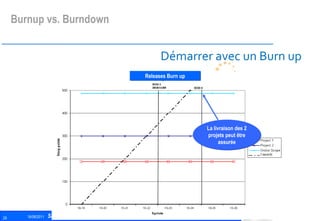

Démarrer avec un Burn up La livraison des 2 projets peut être assurée Releases  Burn up Burnup vs. Burndown

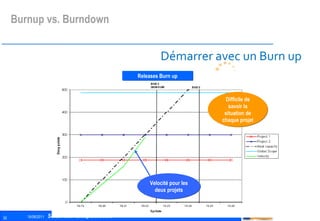

Démarrer avec un Burn up Releases  Burn up Velocité pour les deux projets Difficile de savoir la situation de chaque projet Burnup vs. Burndown
Démarrer avec un Burn up Releases  Burn up Vélocité de chaque projet La capacité globale n’est pas un bon indicateur dans ce cas

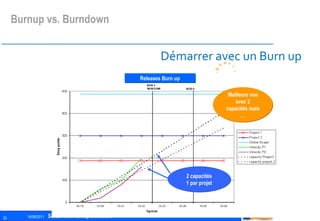

Démarrer avec un Burn up Releases  Burn up 2 capacités 1 par projet Meilleure vue avec 2 capacités mais … Burnup vs. Burndown

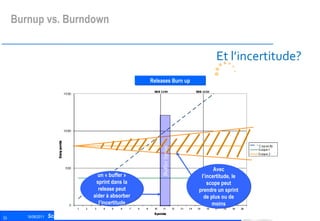

Et l’incertitude? Buffer Sprint Avec l’incertitude, le scope peut prendre un sprint de plus ou de moins un « buffer » sprint dans la release peut aider à absorber l’incertitude Releases  Burn up Burnup vs. Burndown

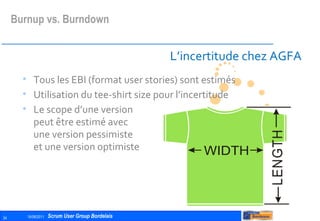

L’incertitude chez AGFA Tous les EBI (format user stories) sont estimés Utilisation du tee-shirt size pour l’incertitude Le scope d’une version peut être estimé avec une version pessimiste et une version optimiste Burnup vs. Burndown
L’incertitude chez AGFA Buffer Sprint Un buffer sprint pour absorber l’incertitude Releases  Burn up Burnup vs. Burndown

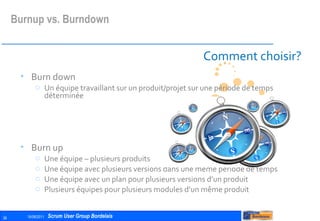

Comment choisir ? Burn down Un équipe travaillant sur un produit/projet sur une période de temps déterminée Burn up Une équipe – plusieurs produits Une équipe avec plusieurs versions dans une même période de temps Une équipe avec un plan pour plusieurs versions d’un produit Plusieurs équipes pour plusieurs modules d’un même produit Burnup vs. Burndown
Questions / Réponses
Plan de la présentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience Jira / GreenHopper Burnup vs. Burndown Questions réponses

Sug bordeaux 20110616

  • 1.
    SCRUM Café BordelaisLe 16 Juin 2011 Rédacteur : Philippe Launay
  • 2.
    Plan de laprésentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience Jira / GreenHopper Burnup vs. Burndown Questions réponses
  • 3.
    Sponsor Merci ànotre sponsor de nous accueillir
  • 4.
    Plan de laprésentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience Jira / GreenHopper Burnup vs Burndown Questions réponses
  • 5.
    SCRUM News Articlede Jeff Sutherland « implémenter SAP avec Scrum », http://scrum.jeffsutherland.com/2011/04/implementing-sap-with-scrum.html Facebook : SCRUM
  • 6.
    Plan de laprésentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience Jira / GreenHopper Burnup vs. Burndown Questions réponses
  • 7.
    Les prochains évènementsInternationaux 15 au 16 juin, Agile Australia, Sidney, AUS 24 au 25 juin, Scrum Gathering China Reginal Event, Shangai 7 au 9 septembre, ALE 2011 Unconference, Berlin, DE 17 et 18 octobre, Lean & Kanban Europe, Munich, DE 11 au 13 octobre, Scrum Gathering, Londres, UK 4 novembre, Agile Israel, Airport City, ISR 7 au 9 décembre, Scrum Coaching Retreat, Boulder, CO
  • 8.
    Les prochains évènementsNationaux 28 & 29 Juin, Université du SI, Paris 24 Juin, Soirée Devops, Scrum & Kanban, Issy les moulineaux (Microsoft) 14 Juin, Key Note Ken Schwaber, Issy les moulineaux (Microsoft) 26 & 27 Mai, Agile France 2011 Agile tour, Bordeaux, le 21 Octobre
  • 9.
    Les prochains évènements– Bordeaux / région Scrum Café Proposition le 14 septembre à 19:00 A priori le sponsor sera EPSI
  • 10.
    Plan de laprésentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’experience : Jira / GreenHopper Burnup vs. Burndown Questions réponses
  • 11.
    Retour d’expérience :Jira / GreenHopper Présentation AKKA
  • 12.
    Plan de laprésentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience : Jira / GreenHopper Burnup vs. Burndown Questions réponses
  • 13.
    Le burn downBurnup vs. Burndown
  • 14.
    Idéal pour lessprints Burnup vs. Burndown
  • 15.
    Un autre utilisation?Burnup vs. Burndown
  • 16.
    Reporting sur l’avancementdes releases Créer un plan de release A partir du backlog en suivant les priorités En tenant compte de la vélocité de l’équipe Une réunion une fois avant le début de chaque sprint Estimation / ré estimation Estimation nouvelle stories Adapter le plan en fonction de l’avancement Burnup vs. Burndown Basse Priorité Haute Priorité Histoire 1 Histoire 2 Histoire 5 Histoire 10 Histoire 8 Histoire 3 Histoire 14 Histoire 6 Histoire 7 Histoire 4 Histoire 11 Histoire 13 Histoire 9 Histoire 12 Histoire 15 Product Backlog 8 5 13 20 3 20 40 13 20 13 20 5 13 20 20 Histoire 1 Histoire 2 Histoire 5 Histoire 10 Histoire 3 Histoire 8 Histoire 14 Histoire 4 Histoire 6 Histoire 7 Histoire 11 Histoire 13 Histoire 9 Histoire 12 Histoire 15 Histoire 1 Histoire 2 Histoire 5 Histoire 10 Histoire 3 Histoire 8 Histoire 14 Histoire 4 Histoire 6 Histoire 7 Histoire 11 Histoire 13 Histoire 9 Histoire 12 Histoire 15 Sprint Sprint Release Sprint Sprint Sprint Sprint Release Sprint Sprint temps
  • 17.
    Burndown de releaseBurnup vs. Burndown Story points ou jours Sprints
  • 18.
    Burndown de releaseUtile pour Les équipes Le management / les clients Connaitre la tendance pour la release Pas toujours connu des équipes Utilisable avant même le début de la release Utile pour planifier avec l’utilisation de la capacité et de la vélocité Burnup vs. Burndown
  • 19.
    Indicateurs Vélocité C’estle nombre de story points fait dans le sprint précédent Facteur de Focus C’est le pourcentage de temps dédié à la production de story points dans un sprint Capacité C’est le nombre de story points que l’équipe doit être capable de réaliser dans le futur, en tenant compte de la vélocité passée et du facteur de focus Burnup vs. Burndown
  • 20.
    Visualisation des changementsChangements Burnup vs. Burndown
  • 21.
    Une autre façonde voir Changements La courbe idéale ne change pas Burnup vs. Burndown
  • 22.
    Difficultés avec leburn down Difficile de montrer les impacts sur les releases suivantes Accepter les changements et les rendre visibles ainsi que leurs conséquences Vision difficile si plusieurs équipes sont impliquées Burnup vs. Burndown
  • 23.
    Des Burn downsaux Burn ups Il est plus facile de comprendre les courbes qui grimpent Au lieu de montrer le reste à faire, montrer le déjà fait Rendre plus lisibles les changements (ajouts ou retraits) dans le temps Montrer les progrès sur plusieurs versions sur une même période de temps Rendre les décisions plus lisibles lorsque les versions : Sont à dates fixes Sont à scope fixe Burnup vs. Burndown
  • 24.
    Démarrer avec unBurn up Release Burn up Capacité Dates de release Burnup vs. Burndown
  • 25.
    Démarrer avec unBurn up Scope des versions La version peut être réalisée pour cette date Release Burn up
  • 26.
    Démarrer avec unBurn up Scope des versions après changements Scope 1 peut être atteint, pas le scope 2 Pour une version à date fixe, le scope doit être réduit Pour une version à scope fixe, la date doit être changée Release Burn up Burnup vs. Burndown
  • 27.
    Démarrer avec unBurn up Release Burn up Situation basée sur la vélocité Si la vélocité est inférieure à la capacité planifiée, les résultats se voient rapidement Burnup vs. Burndown
  • 28.
    Démarrer avec unBurn up Projet 1 Projet 2 2 projets se chevauchant Releases Burn up Burnup vs. Burndown
  • 29.
    Démarrer avec unBurn up La livraison des 2 projets peut être assurée Releases Burn up Burnup vs. Burndown
  • 30.
    Démarrer avec unBurn up Releases Burn up Velocité pour les deux projets Difficile de savoir la situation de chaque projet Burnup vs. Burndown
  • 31.
    Démarrer avec unBurn up Releases Burn up Vélocité de chaque projet La capacité globale n’est pas un bon indicateur dans ce cas
  • 32.
    Démarrer avec unBurn up Releases Burn up 2 capacités 1 par projet Meilleure vue avec 2 capacités mais … Burnup vs. Burndown
  • 33.
    Et l’incertitude? BufferSprint Avec l’incertitude, le scope peut prendre un sprint de plus ou de moins un « buffer » sprint dans la release peut aider à absorber l’incertitude Releases Burn up Burnup vs. Burndown
  • 34.
    L’incertitude chez AGFATous les EBI (format user stories) sont estimés Utilisation du tee-shirt size pour l’incertitude Le scope d’une version peut être estimé avec une version pessimiste et une version optimiste Burnup vs. Burndown
  • 35.
    L’incertitude chez AGFABuffer Sprint Un buffer sprint pour absorber l’incertitude Releases Burn up Burnup vs. Burndown
  • 36.
    Comment choisir ?Burn down Un équipe travaillant sur un produit/projet sur une période de temps déterminée Burn up Une équipe – plusieurs produits Une équipe avec plusieurs versions dans une même période de temps Une équipe avec un plan pour plusieurs versions d’un produit Plusieurs équipes pour plusieurs modules d’un même produit Burnup vs. Burndown
  • 37.
  • 38.
    Plan de laprésentation Accueil Les dernières SCRUM News Les prochains évènements Retour d’expérience Jira / GreenHopper Burnup vs. Burndown Questions réponses

Notes de l'éditeur

  • #12 Un minimum de 4 personnes Ca doit aller normalement vers le haut Que s’est ‘il passé?
