Planification 2018
19 avril 2018
Présentation des chantiers majeurs
BRIEFING TECHNIQUE AUX MÉDIAS
#NosChantiers
+ Glen P. Carlin, ing.
Premier dirigeant
+ Catherine Tremblay, ing.
Directrice principale, Projets, construction et opérations
+ François Demers, ing.
Directeur principal, Projets Champlain et CNPC
3

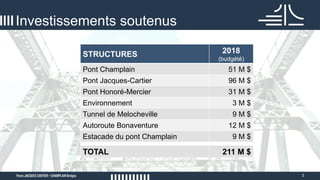

Investissements soutenus
STRUCTURES 2018
(budgété)
Pont Champlain 51 M $
Pont Jacques-Cartier 96 M $
Pont Honoré-Mercier 31 M $
Environnement 3 M $
Tunnel de Melocheville 9 M $
Autoroute Bonaventure 12 M $
Estacade du pont Champlain 9 M $
TOTAL 211 M $
INFRASTRUCTURES NÉVRALGIQUES
Chantiers d’importance sur le réseau fédéral
5

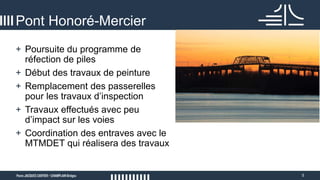

Pont Honoré-Mercier
+ Poursuite du programme de
réfection de piles
+ Début des travaux de peinture
+ Remplacement des passerelles
pour les travaux d’inspection
+ Travaux effectués avec peu
d’impact sur les voies
+ Coordination des entraves avec le
MTMDET qui réalisera des travaux
6

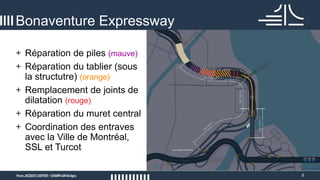

Bonaventure Expressway
+ Réparation de piles (mauve)
+ Réparation du tablier (sous
la structutre) (orange)
+ Remplacement de joints de
dilatation (rouge)
+ Réparation du muret central
+ Coordination des entraves
avec la Ville de Montréal,
SSL et Turcot
7
Autoroute Bonaventure
#NosChantiers
+ Fermeture de l’A-10 les fins de
semaine :
+ 2 fins de semaines (fermeture
complète direction Montréal)
+ 1 fin de semaine (fermeture
complète de A-10)
+ 2 fins de semaine (fermeture
complète direction Champlain)
+ Une dizaine de fermetures
complètes par direction de l’A-10
de nuit

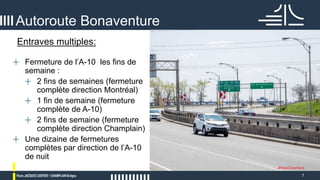

Entraves multiples:
8
PROJET ENVIRONNEMENTAL POUR PROTÉGER LE FLEUVE
Solution Bonaventure
9

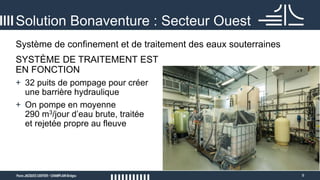

Système de confinement et de traitement des eaux souterraines
Solution Bonaventure : Secteur Ouest
SYSTÈME DE TRAITEMENT EST
EN FONCTION
+ 32 puits de pompage pour créer
une barrière hydraulique
+ On pompe en moyenne
290 m3/jour d’eau brute, traitée
et rejetée propre au fleuve
10

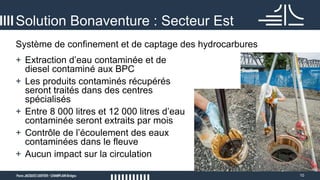

Système de confinement et de captage des hydrocarbures
Solution Bonaventure : Secteur Est
+ Extraction d’eau contaminée et de
diesel contaminé aux BPC
+ Les produits contaminés récupérés
seront traités dans des centres
spécialisés
+ Entre 8 000 litres et 12 000 litres d’eau
contaminée seront extraits par mois
+ Contrôle de l’écoulement des eaux
contaminées dans le fleuve
+ Aucun impact sur la circulation
11
Planification 2018
Pont Jacques-Cartier

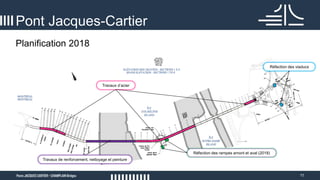

Travaux de renforcement, nettoyage et peinture
Réfection des viaducs
Travaux d’acier
Réfection des rampes amont et aval (2018)
12

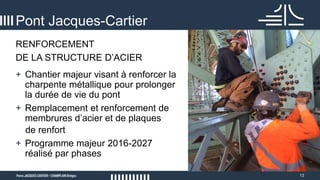

RENFORCEMENT
DE LA STRUCTURE D’ACIER
Pont Jacques-Cartier
+ Chantier majeur visant à renforcer la
charpente métallique pour prolonger
la durée de vie du pont
+ Remplacement et renforcement de
membrures d’acier et de plaques
de renfort
+ Programme majeur 2016-2027
réalisé par phases
13

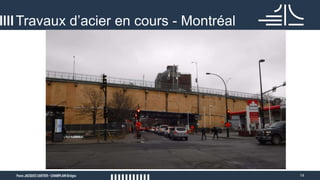

Travaux d’acier en cours - Montréal
14
Travaux d’acier en cours - Montréal
Photo du chantier à Montréal
15

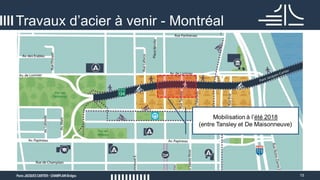

Travaux d’acier à venir - Montréal
16

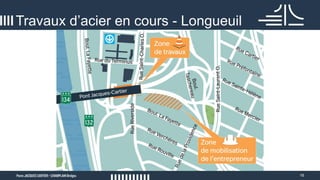

Travaux d’acier en cours - Longueuil
17
Travaux d’acier en cours - Longueuil
Photo du chantier à Longueuil
18

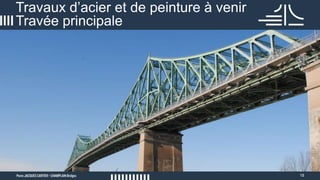

Travaux d’acier et de peinture à venir
Travée principale
19

Travaux de réfection de béton à venir
Îles Notre-Dame et Sainte-Hélène
20

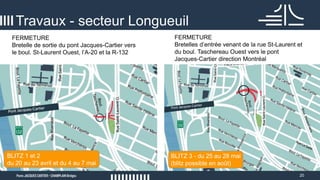

Travaux - secteur Longueuil
BLITZ 1 et 2
du 20 au 23 avril et du 4 au 7 mai
BLITZ 3 - du 25 au 28 mai
(blitz possible en août)
FERMETURE
Bretelle de sortie du pont Jacques-Cartier vers
le boul. St-Laurent Ouest, l’A-20 et la R-132
FERMETURE
Bretelles d’entrée venant de la rue St-Laurent et
du boul. Taschereau Ouest vers le pont
Jacques-Cartier direction Montréal
21

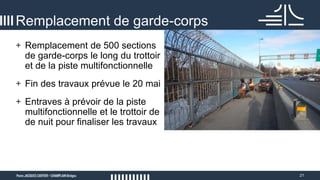

Remplacement de garde-corps
+ Remplacement de 500 sections
de garde-corps le long du trottoir
et de la piste multifonctionnelle
+ Fin des travaux prévue le 20 mai
+ Entraves à prévoir de la piste
multifonctionnelle et le trottoir de
de nuit pour finaliser les travaux
À PRÉVOIR
+ week-ends
22
Circulation au pont Jacques-Cartier
+ Remplacement d’éléments structuraux réalisés de soir, de nuit et de week-end
+ Optimisation des scénarios de gestion de la circulation
+ Coordination au niveau des différents chantiers
+ Coordination avec les parties prenantes et les partenaires de Mobilité Montréal
À PRÉVOIR
+ Fermetures complètes de nuit entre mai et nov.
(1h à 4h) (env. 15)
+ Plusieurs fermetures partielles de nuit
+ Fermeture complète du trottoir d’août à octobre
+ Fermeture complète de nuit de la piste multifonctionnelle
et du trottoir jusqu’à la fin mai
+ Une dizaine de fermetures de la piste multifonctionnelle
de nuit d’août à octobre
SECTEUR DU PONT CHAMPLAIN
Programme d’entretien majeur
24
Le pont est stabilisé grâce aux mesures déployées
Vigie continue du comportement
de la structure
+ Diminution des risques associés aux
poutres de rive et aux chevêtres
+ Vigie continue du comportement de la
structure grâce au système
d’instrumentation (+330 capteurs installés
sur les poutres et les chevêtres)
+ Maintien de ce lien économique
névralgique
25

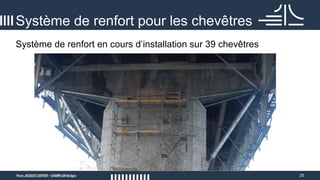

Système de renfort en cours d’installation sur 39 chevêtres
Système de renfort pour les chevêtres
26

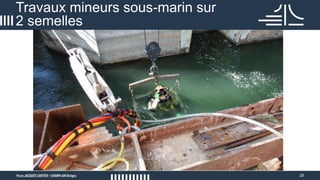

Travaux mineurs sous-marin sur
2 semelles
27

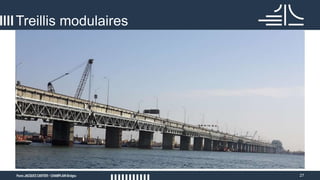

Treillis modulaires
28

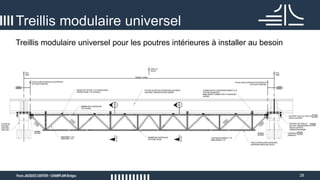

Treillis modulaire universel pour les poutres intérieures à installer au besoin
Treillis modulaire universel
29

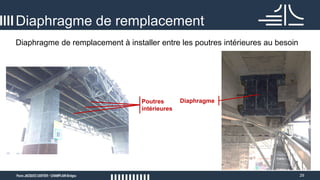

Diaphragme de remplacement à installer entre les poutres intérieures au besoin
Diaphragme de remplacement
DiaphragmePoutres
intérieures
DÉCONSTRUCTION DU PONT CHAMPLAIN
31

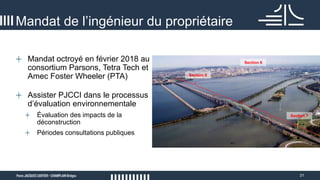

Mandat de l’ingénieur du propriétaire
+ Mandat octroyé en février 2018 au
consortium Parsons, Tetra Tech et
Amec Foster Wheeler (PTA)
+ Assister PJCCI dans le processus
d’évaluation environnementale
+ Évaluation des impacts de la
déconstruction
+ Périodes consultations publiques
Section 5
Section 6
Section 7
INFORMATION AU FIL DES CHANTIERS
Planifier ses déplacements
33

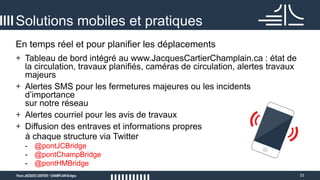

En temps réel et pour planifier les déplacements
Solutions mobiles et pratiques
+ Tableau de bord intégré au www.JacquesCartierChamplain.ca : état de
la circulation, travaux planifiés, caméras de circulation, alertes travaux
majeurs
+ Alertes SMS pour les fermetures majeures ou les incidents
d’importance
sur notre réseau
+ Alertes courriel pour les avis de travaux
+ Diffusion des entraves et informations propres
à chaque structure via Twitter
- @pontJCBridge
- @pontChampBridge
- @pontHMBridge
Planification 2018

Planification 2018

  • 1.
    Planification 2018 19 avril2018 Présentation des chantiers majeurs BRIEFING TECHNIQUE AUX MÉDIAS #NosChantiers
  • 2.
    + Glen P.Carlin, ing. Premier dirigeant + Catherine Tremblay, ing. Directrice principale, Projets, construction et opérations + François Demers, ing. Directeur principal, Projets Champlain et CNPC
  • 3.
    3 Investissements soutenus STRUCTURES 2018 (budgété) PontChamplain 51 M $ Pont Jacques-Cartier 96 M $ Pont Honoré-Mercier 31 M $ Environnement 3 M $ Tunnel de Melocheville 9 M $ Autoroute Bonaventure 12 M $ Estacade du pont Champlain 9 M $ TOTAL 211 M $
  • 4.
  • 5.
    5 Pont Honoré-Mercier + Poursuitedu programme de réfection de piles + Début des travaux de peinture + Remplacement des passerelles pour les travaux d’inspection + Travaux effectués avec peu d’impact sur les voies + Coordination des entraves avec le MTMDET qui réalisera des travaux
  • 6.
    6 Bonaventure Expressway + Réparationde piles (mauve) + Réparation du tablier (sous la structutre) (orange) + Remplacement de joints de dilatation (rouge) + Réparation du muret central + Coordination des entraves avec la Ville de Montréal, SSL et Turcot
  • 7.
    7 Autoroute Bonaventure #NosChantiers + Fermeturede l’A-10 les fins de semaine : + 2 fins de semaines (fermeture complète direction Montréal) + 1 fin de semaine (fermeture complète de A-10) + 2 fins de semaine (fermeture complète direction Champlain) + Une dizaine de fermetures complètes par direction de l’A-10 de nuit Entraves multiples:
  • 8.
    8 PROJET ENVIRONNEMENTAL POURPROTÉGER LE FLEUVE Solution Bonaventure
  • 9.
    9 Système de confinementet de traitement des eaux souterraines Solution Bonaventure : Secteur Ouest SYSTÈME DE TRAITEMENT EST EN FONCTION + 32 puits de pompage pour créer une barrière hydraulique + On pompe en moyenne 290 m3/jour d’eau brute, traitée et rejetée propre au fleuve
  • 10.
    10 Système de confinementet de captage des hydrocarbures Solution Bonaventure : Secteur Est + Extraction d’eau contaminée et de diesel contaminé aux BPC + Les produits contaminés récupérés seront traités dans des centres spécialisés + Entre 8 000 litres et 12 000 litres d’eau contaminée seront extraits par mois + Contrôle de l’écoulement des eaux contaminées dans le fleuve + Aucun impact sur la circulation
  • 11.
    11 Planification 2018 Pont Jacques-Cartier Travauxde renforcement, nettoyage et peinture Réfection des viaducs Travaux d’acier Réfection des rampes amont et aval (2018)
  • 12.
    12 RENFORCEMENT DE LA STRUCTURED’ACIER Pont Jacques-Cartier + Chantier majeur visant à renforcer la charpente métallique pour prolonger la durée de vie du pont + Remplacement et renforcement de membrures d’acier et de plaques de renfort + Programme majeur 2016-2027 réalisé par phases
  • 13.
    13 Travaux d’acier encours - Montréal
  • 14.
    14 Travaux d’acier encours - Montréal Photo du chantier à Montréal
  • 15.
    15 Travaux d’acier àvenir - Montréal
  • 16.
    16 Travaux d’acier encours - Longueuil
  • 17.
    17 Travaux d’acier encours - Longueuil Photo du chantier à Longueuil
  • 18.
    18 Travaux d’acier etde peinture à venir Travée principale
  • 19.
    19 Travaux de réfectionde béton à venir Îles Notre-Dame et Sainte-Hélène
  • 20.
    20 Travaux - secteurLongueuil BLITZ 1 et 2 du 20 au 23 avril et du 4 au 7 mai BLITZ 3 - du 25 au 28 mai (blitz possible en août) FERMETURE Bretelle de sortie du pont Jacques-Cartier vers le boul. St-Laurent Ouest, l’A-20 et la R-132 FERMETURE Bretelles d’entrée venant de la rue St-Laurent et du boul. Taschereau Ouest vers le pont Jacques-Cartier direction Montréal
  • 21.
    21 Remplacement de garde-corps +Remplacement de 500 sections de garde-corps le long du trottoir et de la piste multifonctionnelle + Fin des travaux prévue le 20 mai + Entraves à prévoir de la piste multifonctionnelle et le trottoir de de nuit pour finaliser les travaux À PRÉVOIR + week-ends
  • 22.
    22 Circulation au pontJacques-Cartier + Remplacement d’éléments structuraux réalisés de soir, de nuit et de week-end + Optimisation des scénarios de gestion de la circulation + Coordination au niveau des différents chantiers + Coordination avec les parties prenantes et les partenaires de Mobilité Montréal À PRÉVOIR + Fermetures complètes de nuit entre mai et nov. (1h à 4h) (env. 15) + Plusieurs fermetures partielles de nuit + Fermeture complète du trottoir d’août à octobre + Fermeture complète de nuit de la piste multifonctionnelle et du trottoir jusqu’à la fin mai + Une dizaine de fermetures de la piste multifonctionnelle de nuit d’août à octobre
  • 23.
    SECTEUR DU PONTCHAMPLAIN Programme d’entretien majeur
  • 24.
    24 Le pont eststabilisé grâce aux mesures déployées Vigie continue du comportement de la structure + Diminution des risques associés aux poutres de rive et aux chevêtres + Vigie continue du comportement de la structure grâce au système d’instrumentation (+330 capteurs installés sur les poutres et les chevêtres) + Maintien de ce lien économique névralgique
  • 25.
    25 Système de renforten cours d’installation sur 39 chevêtres Système de renfort pour les chevêtres
  • 26.
  • 27.
  • 28.
    28 Treillis modulaire universelpour les poutres intérieures à installer au besoin Treillis modulaire universel
  • 29.
    29 Diaphragme de remplacementà installer entre les poutres intérieures au besoin Diaphragme de remplacement DiaphragmePoutres intérieures
  • 30.
  • 31.
    31 Mandat de l’ingénieurdu propriétaire + Mandat octroyé en février 2018 au consortium Parsons, Tetra Tech et Amec Foster Wheeler (PTA) + Assister PJCCI dans le processus d’évaluation environnementale + Évaluation des impacts de la déconstruction + Périodes consultations publiques Section 5 Section 6 Section 7
  • 32.
    INFORMATION AU FILDES CHANTIERS Planifier ses déplacements
  • 33.
    33 En temps réelet pour planifier les déplacements Solutions mobiles et pratiques + Tableau de bord intégré au www.JacquesCartierChamplain.ca : état de la circulation, travaux planifiés, caméras de circulation, alertes travaux majeurs + Alertes SMS pour les fermetures majeures ou les incidents d’importance sur notre réseau + Alertes courriel pour les avis de travaux + Diffusion des entraves et informations propres à chaque structure via Twitter - @pontJCBridge - @pontChampBridge - @pontHMBridge
