Les Méthodes deRésolution de
Problème et les outils de
l’amélioration continue
2.
2

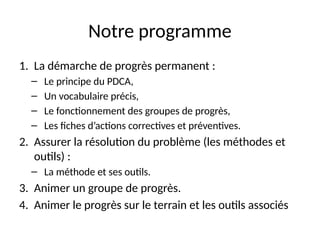

Notre programme
1. Ladémarche de progrès permanent :
– Le principe du PDCA,
– Un vocabulaire précis,
– Le fonctionnement des groupes de progrès,
– Les fiches d’actions correctives et préventives.
2. Assurer la résolution du problème (les méthodes et
outils) :
– La méthode et ses outils.
3. Animer un groupe de progrès.
4. Animer le progrès sur le terrain et les outils associés
3.
3

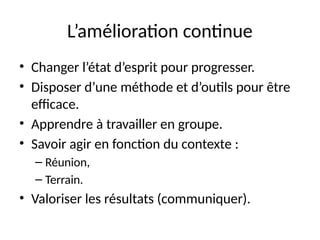

L’amélioration continue
• Changerl’état d’esprit pour progresser.
• Disposer d’une méthode et d’outils pour être
efficace.
• Apprendre à travailler en groupe.
• Savoir agir en fonction du contexte :
– Réunion,
– Terrain.
• Valoriser les résultats (communiquer).
4.
4

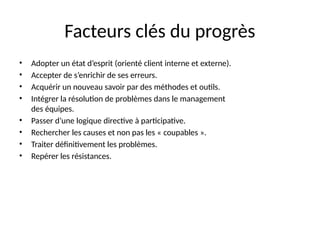

Facteurs clés duprogrès
• Adopter un état d’esprit (orienté client interne et externe).
• Accepter de s’enrichir de ses erreurs.
• Acquérir un nouveau savoir par des méthodes et outils.
• Intégrer la résolution de problèmes dans le management
des équipes.
• Passer d’une logique directive à participative.
• Rechercher les causes et non pas les « coupables ».
• Traiter définitivement les problèmes.
• Repérer les résistances.
5.
5

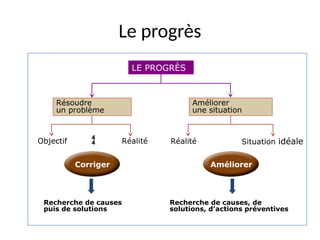

Le progrès
Résoudre
un problème
Améliorer
unesituation
Objectif Réalité Réalité
Recherche de causes
puis de solutions
Recherche de causes, de
solutions, d’actions préventives
Situation idéale
Corriger Améliorer
LE PROGRÈS
7
Les tendances naturelles
•L’activisme : « y a qu’à », « faut
qu’on ».
– Agir sans se donner la peine de
comprendre.
Solutions toutes faites.
• La technocratie
– Néglige l’observation du
terrain, s’appuie sur des
éléments erronés.
Erreurs de diagnostic.
• La contemplation
– Incapacité de passage à l’acte.
Observer Agir
Agir
Comprendre
Comprendre
Observer
8.
8

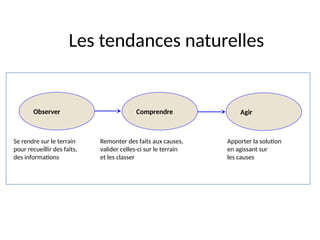

Les tendances naturelles
Serendre sur le terrain
pour recueillir des faits,
des informations
Observer Agir
Comprendre
Remonter des faits aux causes,
valider celles-ci sur le terrain
et les classer
Apporter la solution
en agissant sur
les causes
9.
9

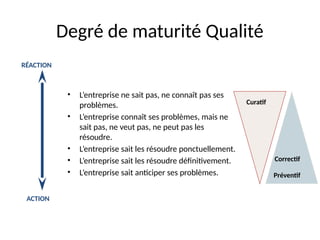

Degré de maturitéQualité
• L’entreprise ne sait pas, ne connaît pas ses
problèmes.
• L’entreprise connaît ses problèmes, mais ne
sait pas, ne veut pas, ne peut pas les
résoudre.
• L’entreprise sait les résoudre ponctuellement.
• L’entreprise sait les résoudre définitivement.
• L’entreprise sait anticiper ses problèmes.
Curatif
Correctif
Préventif
RÉACTION
ACTION
11

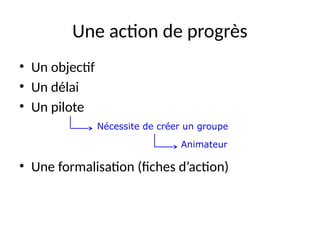

Une action deprogrès
• Un objectif
• Un délai

• Un pilote
• Une formalisation (fiches d’action)
Nécessite de créer un groupe
Animateur

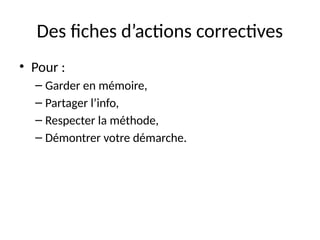

12.
12

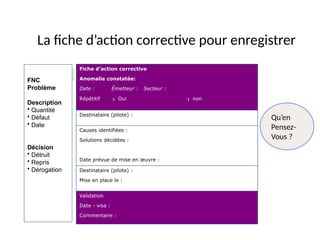

Des fiches d’actionscorrectives
• Pour :
– Garder en mémoire,
– Partager l’info,
– Respecter la méthode,
– Démontrer votre démarche.
13.
13

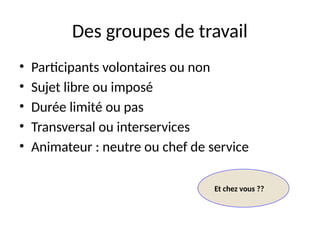

Des groupes detravail
• Participants volontaires ou non
• Sujet libre ou imposé
• Durée limité ou pas
• Transversal ou interservices
• Animateur : neutre ou chef de service
Et chez vous ??
14.
14

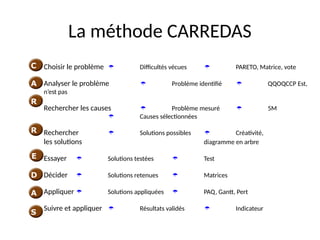

La méthode CARREDAS
Choisirle problème Difficultés vécues PARETO, Matrice, vote
Analyser le problème Problème identifié QQOQCCP Est,
n’est pas
Rechercher les causes Problème mesuré 5M
Causes sélectionnées
Rechercher Solutions possibles Créativité,
les solutions diagramme en arbre
Essayer Solutions testées Test
Décider Solutions retenues Matrices
Appliquer Solutions appliquées PAQ, Gantt, Pert
Suivre et appliquer Résultats validés Indicateur
C
A
R
R
E
D
A
S
15.
15

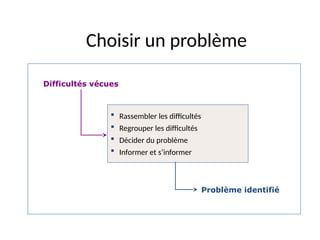

Choisir un problème
Difficultésvécues
Rassembler les difficultés
Regrouper les difficultés
Décider du problème
Informer et s’informer
Problème identifié
16.
16

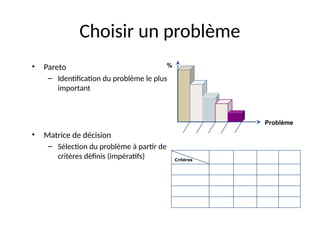

Choisir un problème
•Pareto
– Identification du problème le plus
important
• Matrice de décision
– Sélection du problème à partir de
critères définis (impératifs) Critères
%
Problème
17.
17

Choisir un problème(suite)
• Pareto
– Choisir le critère
– Regrouper les informations données
– Calculer les pourcentages
– Représenter le diagramme
Nb de
réclamations
Ligne
J F M A M J J Total %
L1
L2
L3
L4
%
Problème
18.
18

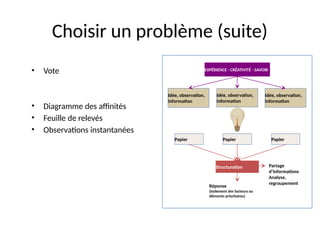

Choisir un problème(suite)
• Vote
• Diagramme des affinités
• Feuille de relevés
• Observations instantanées
EXPÉRIENCE - CRÉATIVITÉ - SAVOIR
Idée, observation,
information
Idée, observation,
information
Idée, observation,
information
Papier
Papier
Papier
Structuration Partage
d’informations
Analyse,
regroupement
Réponse
(Isolement des facteurs ou
éléments prioritaires)
19.
19
Analyser le problème
Cerner tous les aspects du problème
Comprendre
Mesurer les différents aspects
Établir un tableau de bord initial
Difficultés vécues
Problème identifié
20.
20

Analyser le problème
•Un constat factuel du problème :
– QQOQCCP
– Est / n’est pas
EST N’EST PAS
Qui ?
Quoi ?
Où ?
Quand ?
Comment ?
Combien ?
Pour quoi ?
21.
21
Rechercher les causes
Problèmemesuré
Récolter les causes probables possibles
Classer les causes possibles
Tester
Remonter à la cause racine
Causes réelles
et primaires identifiées
22.
22

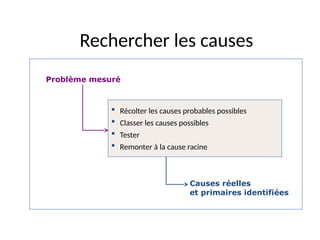

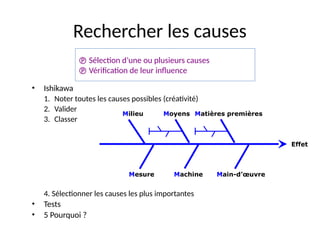

Rechercher les causes
•Ishikawa
1. Noter toutes les causes possibles (créativité)
2. Valider
3. Classer
4. Sélectionner les causes les plus importantes
• Tests
• 5 Pourquoi ?
Effet
Moyens Matières premières
Mesure Machine Main-d’œuvre
Milieu
Sélection d’une ou plusieurs causes
Vérification de leur influence
23.
23

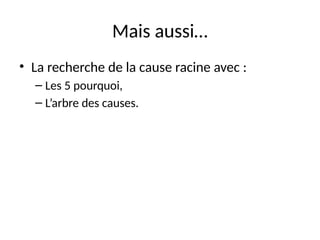

Mais aussi…
• Larecherche de la cause racine avec :
– Les 5 pourquoi,
– L’arbre des causes.
24.
24

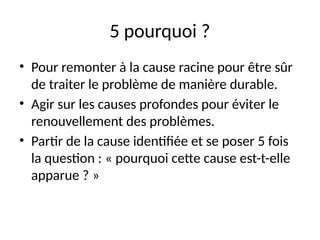

5 pourquoi ?
•Pour remonter à la cause racine pour être sûr
de traiter le problème de manière durable.
• Agir sur les causes profondes pour éviter le
renouvellement des problèmes.
• Partir de la cause identifiée et se poser 5 fois
la question : « pourquoi cette cause est-t-elle
apparue ? »
25.
25

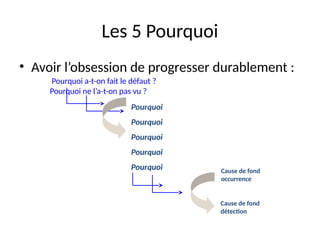

Les 5 Pourquoi
•Avoir l’obsession de progresser durablement :
Pourquoi
Pourquoi
Pourquoi
Pourquoi
Pourquoi Cause de fond
occurrence
Cause de fond
détection
Pourquoi a-t-on fait le défaut ?
Pourquoi ne l’a-t-on pas vu ?
26.
26

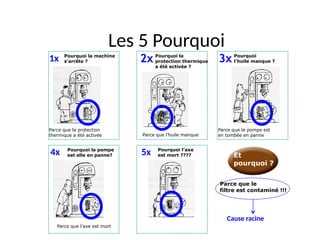

Parce que laprotection
thermique a été activée Parce que l’huile manque
Parce que la pompe est
en tombée en panne
Pourquoi la machine
s’arrête ?
1x Pourquoi la
protection thermique
a été activée ?
2x Pourquoi
l’huile manque ?
3x
Parce que l’axe est mort
4x Pourquoi la pompe
est elle en panne?
Pourquoi l’axe
est mort ????
5x
Cause racine
Parce que le
filtre est contaminé !!!
Les 5 Pourquoi
Et
pourquoi ?
27.
27
Rechercher les solutions
Causessélectionnées
Solutions possibles
Trouver des solutions possibles
Classer les solutions
Choisir la ou les solutions à tester
28.
28

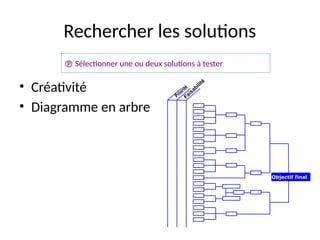

Rechercher les solutions
•Créativité
• Diagramme en arbre
Faisabilité
Priorité
Objectif final
Sélectionner une ou deux solutions à tester
30

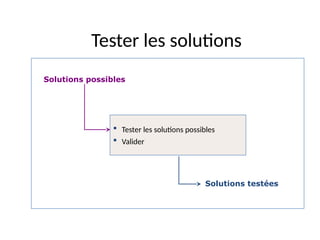

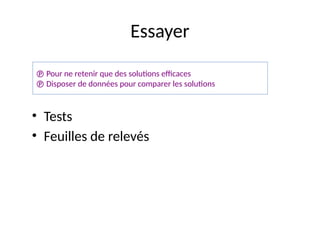

Essayer
• Tests
• Feuillesde relevés
Pour ne retenir que des solutions efficaces
Disposer de données pour comparer les solutions
31.
31

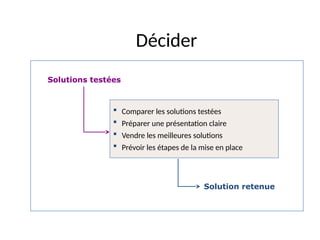

Décider
Solutions testées
Comparerles solutions testées
Préparer une présentation claire
Vendre les meilleures solutions
Prévoir les étapes de la mise en place
Solution retenue
32.
32

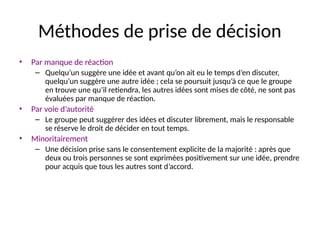

Méthodes de prisede décision
• Par manque de réaction
– Quelqu’un suggère une idée et avant qu’on ait eu le temps d’en discuter,
quelqu’un suggère une autre idée ; cela se poursuit jusqu’à ce que le groupe
en trouve une qu’il retiendra, les autres idées sont mises de côté, ne sont pas
évaluées par manque de réaction.
• Par voie d’autorité
– Le groupe peut suggérer des idées et discuter librement, mais le responsable
se réserve le droit de décider en tout temps.
• Minoritairement
– Une décision prise sans le consentement explicite de la majorité : après que
deux ou trois personnes se sont exprimées positivement sur une idée, prendre
pour acquis que tous les autres sont d’accord.
33.
33

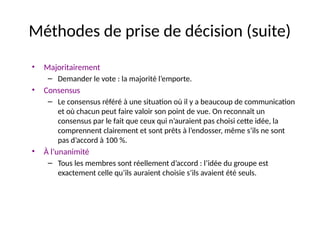

Méthodes de prisede décision (suite)
• Majoritairement
– Demander le vote : la majorité l’emporte.
• Consensus
– Le consensus référé à une situation où il y a beaucoup de communication
et où chacun peut faire valoir son point de vue. On reconnaît un
consensus par le fait que ceux qui n’auraient pas choisi cette idée, la
comprennent clairement et sont prêts à l’endosser, même s’ils ne sont
pas d’accord à 100 %.
• À l’unanimité
– Tous les membres sont réellement d’accord : l’idée du groupe est
exactement celle qu’ils auraient choisie s’ils avaient été seuls.
37

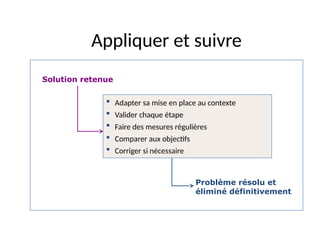

Appliquer et suivre
Solutionretenue
Problème résolu et
éliminé définitivement
Adapter sa mise en place au contexte
Valider chaque étape
Faire des mesures régulières
Comparer aux objectifs
Corriger si nécessaire
41

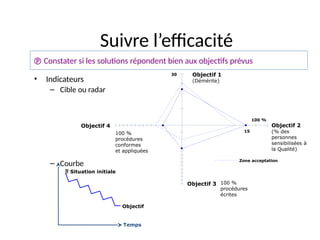

Suivre l’efficacité
• Indicateurs
–Cible ou radar
– Courbe
Objectif 1
(Démérite)
Objectif 2
(% des
personnes
sensibilisées à
la Qualité)
Objectif 4
100 %
procédures
conformes
et appliquées
Zone acceptation
100 %
procédures
écrites
Objectif 3
100 %
15
30
Situation initiale
Objectif
Temps
Constater si les solutions répondent bien aux objectifs prévus
42.
42

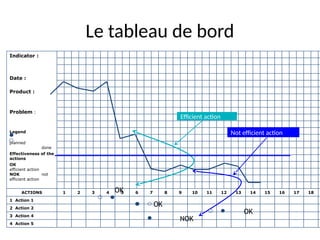

Le tableau debord
Indicator :
Date :
Product :
Problem :
Legend
planned
done
Effectiveness of the
actions
OK
efficient action
NOK not
efficient action
ACTIONS 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18
1 Action 1
2 Action 2
3 Action 4
4 Action 5
Efficient action
OK
Not efficient action
OK
OK
NOK
43.
43

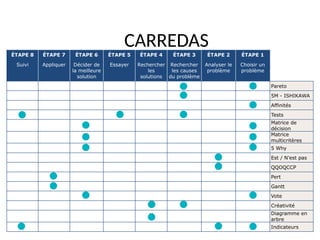

CARREDAS
ÉTAPE 8
Suivi
ÉTAPE 7
Appliquer
ÉTAPE6
Décider de
la meilleure
solution
ÉTAPE 5
Essayer
ÉTAPE 4
Rechercher
les
solutions
ÉTAPE 3
Rechercher
les causes
du problème
ÉTAPE 2
Analyser le
problème
ÉTAPE 1
Choisir un
problème
Pareto
5M - ISHIKAWA
Affinités
Tests
Matrice de
décision
Matrice
multicritères
5 Why
Est / N’est pas
QQOQCCP
Pert
Gantt
Vote
X Créativité
X Diagramme en
arbre
Indicateurs
44.
44

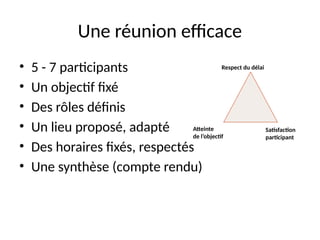

Une réunion efficace
•5 - 7 participants
• Un objectif fixé
• Des rôles définis
• Un lieu proposé, adapté
• Des horaires fixés, respectés
• Une synthèse (compte rendu)
Respect du délai
Atteinte
de l’objectif
Satisfaction
participant
45.
45

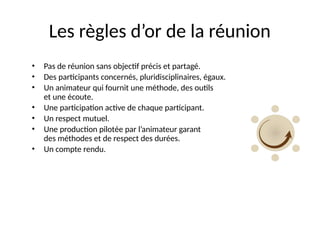

Les règles d’orde la réunion
• Pas de réunion sans objectif précis et partagé.
• Des participants concernés, pluridisciplinaires, égaux.
• Un animateur qui fournit une méthode, des outils
et une écoute.
• Une participation active de chaque participant.
• Un respect mutuel.
• Une production pilotée par l’animateur garant
des méthodes et de respect des durées.
• Un compte rendu.
46.
46
Le rôle del’animateur
• Propose la réunion.
• Propose des méthodes et leurs outils et de l’atteinte des objectifs.
• Gère, régule les flux d’informations.
• Fait expliciter les propos trop vagues.
• Contrôle les signes non verbaux.
• Fait ou fait faire des synthèses.
• Incite l’expression d’idées.
• Remet en question les généralisations.
• Incite à la créativité.
• Protège l’opinion minoritaire.
• Instaure un climat de confiance.
47.
47
Une animation efficace
Uneméthode
• Introduction
• Ordre du jour
– Objectif
– Plan
– Moyens
• 1ère
phase
– Synthèse
• 2e
phase
– Conclusion
• Présence de l’animateur
– Voix
– Regard
– Attitude
• Moyens matériel
– Rétroprojecteur
– Paper-board
– Documents
• Des outils de communication
– Questions
– « Post-it »
– Tour de table
– Vote
– Remue méninge
– ...
48.
48

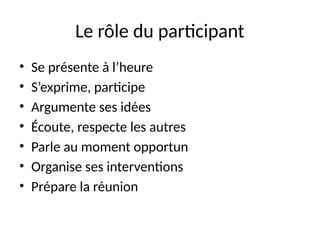

Le rôle duparticipant
• Se présente à l’heure
• S’exprime, participe
• Argumente ses idées
• Écoute, respecte les autres
• Parle au moment opportun
• Organise ses interventions
• Prépare la réunion
49.
49

Résoudre des problèmessur le terrain
-
-
Action et suivi
Espace
communication
Résolution en groupe
ou non
Choix du pilote
Priorisation - choix
Recueil des problèmes
Décision
Reconnaissance
Observer-
comprendre-
agir
C
A
R
R
E
D
A
S
?
50.
50

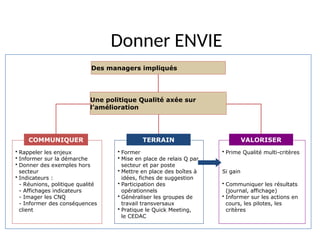

Rappeler lesenjeux
Informer sur la démarche
Donner des exemples hors
secteur
Indicateurs :
- Réunions, politique qualité
- Affichages indicateurs
- Imager les CNQ
- Informer des conséquences
client
Former
Mise en place de relais Q par
secteur et par poste
Mettre en place des boîtes à
idées, fiches de suggestion
Participation des
opérationnels
Généraliser les groupes de
travail transversaux
Pratique le Quick Meeting,
le CEDAC
Prime Qualité multi-critères
Si gain
Communiquer les résultats
(journal, affichage)
Informer sur les actions en
cours, les pilotes, les
critères
Des managers impliqués
Une politique Qualité axée sur
l’amélioration
Donner ENVIE
COMMUNIQUER TERRAIN VALORISER
51.
51

Quick meeting
• Résoudredes problèmes en groupe, sur le lieu où
ils se produisent. Réagir rapidement.
• Être dans les conditions d’observations réelles.
• À des horaires fixes.
• En faisant participer le personnel.
• Dans tous les cas,
une animation sur le terrain,
limitée dans le temps avec
les opérationnels.

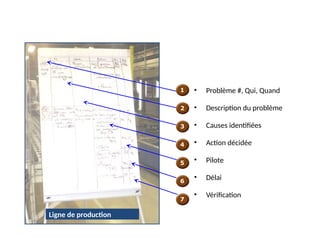

53
Ligne de production
1
2
3
4
5
6
7
•Problème #, Qui, Quand
• Description du problème
• Causes identifiées
• Action décidée
• Pilote
• Délai
• Vérification
54.
54

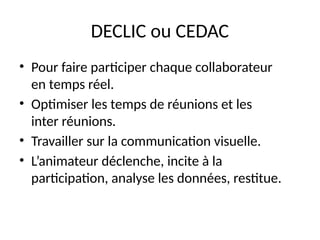

DECLIC ou CEDAC
•Pour faire participer chaque collaborateur
en temps réel.
• Optimiser les temps de réunions et les
inter réunions.
• Travailler sur la communication visuelle.
• L’animateur déclenche, incite à la
participation, analyse les données, restitue.
55.
55

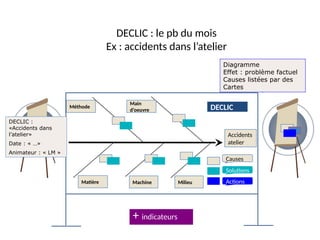

DECLIC : lepb du mois
Ex : accidents dans l’atelier
Causes
Solutions
Actions
Matière Machine
DECLIC
Accidents
atelier
Main
d’oeuvre
Méthode
Milieu
DECLIC :
«Accidents dans
l’atelier»
Date : « …»
Animateur : « LM »
Diagramme
Effet : problème factuel
Causes listées par des
Cartes
+ indicateurs
56.
56
Cedac
• Réunion démarragepour lister et choisir le problème du mois (cette phase peut être faite par
recueil d’infos sur post it : travail sur des faits).
• Intersession, première quinzaine pour recueillir les causes sur des étiquettes jaunes (tout le
monde participe). Mise en commun sur un diagramme dont les branches représente les causes
possibles (faits).
• L’animateur déclenche ensuite une période de recueil d’idées de solutions : chacun va mettre
des étiquettes vertes sur les jaunes pendant quinze jours.
• L’animateur étudie alors les propositions, liste ensuite seul les actions à lancer tout de suite, à
reporter ou à étudier plus en détail.
• Réunion débriefing à la fin du mois : on commente le tableau d’analyse du problème.
– Une colonne étiquette jaune : les causes,
– Une colonne étiquette verte : les solutions,
– Une colonne d’étiquette rose « qui fait quoi quand »,
– Une colonne « en cours/ plus tard/ à étudier »,
– « Nous sommes partis d’un problème, nous avons listé les causes réelles, puis les solutions, maintenant
nous avons lancé notre plan d’action. Il nous reste à suivre l’efficacité des actions ».
(DECLIC Diagramme Effet Cause LIste par des Cartes)
61

Des chiffres Énoncédu problème
Cause(s) Cause primaire
Description d’action
Cause<action<délai
Validation factuelle
Actions
préventives
– sur des des causes potentielles
– sur d’autres produits
QQOQCCP
Pour suivre l’avancement des actions sur
le terrain par entité
62.
62
La fiche d’actioncorrective pour enregistrer
Fiche d’action corrective
Anomalie constatée:
Date : Émetteur : Secteur :
Répétitif Oui non
Destinataire (pilote) :
Causes identifiées :
Solutions décidées :
Date prévue de mise en œuvre :
Destinataire (pilote) :
Mise en place le :
Validation
Date - visa :
Commentaire :
FNC
Problème
Description
• Quantité
• Défaut
• Date
Décision
• Détruit
• Repris
• Dérogation
Qu’en
Pensez-
Vous ?
63.
63
La fiche d’actioncorrective pour enregistrer
Fiche d’action corrective
Anomalie constatée:
Date : Émetteur : Secteur :
Répétitif Oui Non
Constat (QQOQCCP)
Destinataire (pilote) :
Causes identifiées/validées : > cause racine :
(voir 5M au recto)
Solution décidée
Validation le : Date de mise en œuvre :
Destinataire (pilote) :
Mise en place le :
Validation à chaud à froid
(voir indicateurs ci joints)
Date - visa :
Commentaires :
Déclenchement AP ? Oui non ……………………
FNC
Problème
Description
• Quantité
• Défaut
• Date
Décision
• Détruit
• Repris
• Dérogation
Actions de
Sécurisation
• Produit chez
le client
• Autres lignes
64.
64
8D = 8DO
• Action 1
– Préparer le process 8D Mettre en place une équipe avec un animateur qui a la connaissance, le
temps, l'autorité et les compétences pour résoudre le problème.
• Action 2
– Décrire le problème.
• Action 3
– Protéger : Identifier et mettre en place des actions immédiates (curatives et de de sécurisation.
• Action 4
– Identifier les causes.
• Action 5 :
– Mettre en oeuvre et des actions correctives es.
• Action 6 :
– Implémenter les actions correctives
permanentes en recherchant les causes
racines.
• Action 7 :
– Prévenir toute récidive ailleurs (Identifier
les possibilités de renouvellement du
problème dans le futur ou à d'autres
applications. Définir des actions
préventives pour les systèmes identifiés.
Actualiser la documentation).
• Action 8 :
– Valider – Capitaliser – Congratuler
l'équipe.
65.
65
Tableau QRQC
• Uneseule feuille
par problème, à
être utilisée dans
l'usine et basée sur
les étapes 8D
D4 à D7 : Causes racines et Plan d'action, Actions
préventives
D8 : Leçons apprises
D3 : Risques sur des produits et process similaires
D7 : Vérifier l'efficacité
D3 : Actions de sécurisation
D1 D2 : Décrire le problème et définir l’équipe
Plan
Do
Act
Check
Notes de l'éditeur
#59 Commentaires :
Une des principales garanties de succès réside dans l’intérêt suscité par les informations affichées.
Cet intérêt doit être maintenu éveillé en renouvelant les informations, et en présentant de nouveaux thèmes sur les espaces de communication existants en fonction des besoins.
L’intérêt manifesté pour le premier espace communication doit faire tâche d’huile et permettre le déploiement de nouveaux espaces de communication vers les îlots, voire des postes de travail déterminés.
