Cas Auto ERP
                Des technologies aux Systèmes d’informations
                                   Mr Cormier - Master 2 MIAGE
              Buisine Sébastien - Drocourt Mickaël- Potel Thomas

Dossier Web : http://web.me.com/sebastien.buisine/casAutoErp/Accueil.html
                                                                            1
Tables des Matières

Contexte
                           3

Cahier des Charges
                3

Analyser le cycle de conception
    4

Approche Matérielle
                4

Approche Logicielle
                5

Ordonnancement du projet
           6

Approche Budgétaire
               7

Choix de la solution logicielle
    8

Avantages du changement
            9

Solution Libre
                    10

Annexe 1
                          11

                                        2

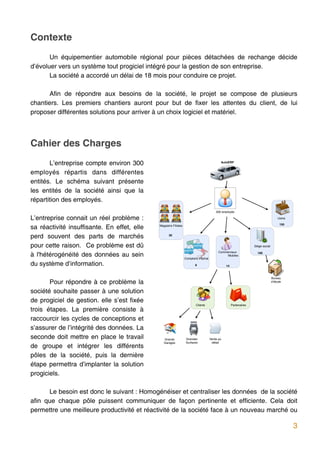

Contexte
       Un équipementier automobile régional pour pièces détachées de rechange décide
d’évoluer vers un système tout progiciel intégré pour la gestion de son entreprise.
       La société a accordé un délai de 18 mois pour conduire ce projet.

       Afin de répondre aux besoins de la société, le projet se compose de plusieurs
chantiers. Les premiers chantiers auront pour but de fixer les attentes du client, de lui
proposer différentes solutions pour arriver à un choix logiciel et matériel.

Cahier des Charges
       L’entreprise compte environ 300                                                      AutoERP

employés répartis dans différentes
entités. Le schéma suivant présente
les entités de la société ainsi que la
répartition des employés.
                                                                                         300 employés

L’entreprise connait un réel problème :                                                                                               Usine

sa réactivité insuffisante. En effet, elle   Magasins Filiales                                                                         150

perd souvent des parts de marchés                  30

pour cette raison. Ce problème est dû                                                                              Siège social

à l'hétérogénéité des données au sein
                                                                                           Commerciaux               100
                                                                                                Mobiles
                                                                 Comptoirs dʼachat

du système d’information.                                               6                       14

                                                                                                                                  Bureau
       Pour répondre à ce problème la                                                                                             dʼétude

société souhaite passer à une solution
de progiciel de gestion. elle s’est fixée
                                                                         Clients                     Partenaires
trois étapes. La première consiste à
raccourcir les cycles de conceptions et
s’assurer de l’intégrité des données. La
seconde doit mettre en place le travail         Grands           Grandes             Vente au
                                                Garages          Surfaces             détail
de groupe et intégrer les différents
pôles de la société, puis la dernière
étape permettra d’implanter la solution
progiciels.

      Le besoin est donc le suivant : Homogénéiser et centraliser les données de la société
afin que chaque pôle puissent communiquer de façon pertinente et efficiente. Cela doit
permettre une meilleure productivité et réactivité de la société face à un nouveau marché ou

                                                                                                                                              3

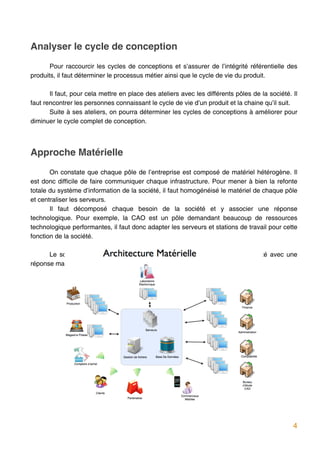

Analyser le cycle de conception
       Pour raccourcir les cycles de conceptions et s’assurer de l’intégrité référentielle des
produits, il faut déterminer le processus métier ainsi que le cycle de vie du produit.

       Il faut, pour cela mettre en place des ateliers avec les différents pôles de la société. Il
faut rencontrer les personnes connaissant le cycle de vie d’un produit et la chaine qu’il suit.
       Suite à ses ateliers, on pourra déterminer les cycles de conceptions à améliorer pour
diminuer le cycle complet de conception.

Approche Matérielle
       On constate que chaque pôle de l’entreprise est composé de matériel hétérogène. Il
est donc difficile de faire communiquer chaque infrastructure. Pour mener à bien la refonte
totale du système d’information de la société, il faut homogénéisé le matériel de chaque pôle
et centraliser les serveurs.
       Il faut décomposé chaque besoin de la société et y associer une réponse
technologique. Pour exemple, la CAO est un pôle demandant beaucoup de ressources
technologique performantes, il faut donc adapter les serveurs et stations de travail pour cette
fonction de la société.

      Le schéma suivant reprend les besoins de chaque fonction de la société avec une
réponse matérielle.

                                                                                                4

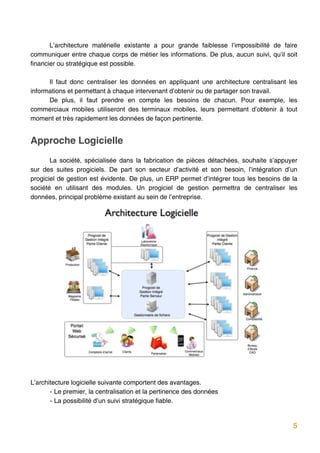

L’architecture matérielle existante a pour grande faiblesse l’impossibilité de faire
communiquer entre chaque corps de métier les informations. De plus, aucun suivi, qu’il soit
financier ou stratégique est possible.

      Il faut donc centraliser les données en appliquant une architecture centralisant les
informations et permettant à chaque intervenant d’obtenir ou de partager son travail.
      De plus, il faut prendre en compte les besoins de chacun. Pour exemple, les
commerciaux mobiles utiliseront des terminaux mobiles, leurs permettant d’obtenir à tout
moment et très rapidement les données de façon pertinente.

Approche Logicielle
       La société, spécialisée dans la fabrication de pièces détachées, souhaite s’appuyer
sur des suites progiciels. De part son secteur d’activité et son besoin, l’intégration d’un
progiciel de gestion est évidente. De plus, un ERP permet d’intégrer tous les besoins de la
société en utilisant des modules. Un progiciel de gestion permettra de centraliser les
données, principal problème existant au sein de l’entreprise.

L’architecture logicielle suivante comportent des avantages.
       - Le premier, la centralisation et la pertinence des données
       - La possibilité d’un suivi stratégique fiable.

                                                                                         5

Ordonnancement du projet

       La société s’est octroyée un délai de 18 mois pour la réalisation de ce projet. Ce
planning, montrant une vue générale de l’enchainement du projet et des délais, permet une
mise en place en 18 mois. La conduite du changement, étant un des points essentielle à la
réussite du projet, est une activité qui démarre dès le début du projet jusqu'à la fin.

     Les différentes activités du projet

       Je vous invite à consulter l’annexe 1 : Diagramme de GANTT pour y retrouver
l’ordonnancement du projet.

                                                                                       6

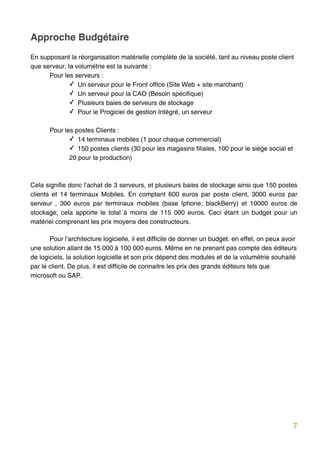

Approche Budgétaire
En supposant la réorganisation matérielle complète de la société, tant au niveau poste client
que serveur, la volumétrie est la suivante :
      Pour les serveurs :
              ✓ Un serveur pour le Front office (Site Web + site marchant)
              ✓ Un serveur pour la CAO (Besoin spécifique)
              ✓ Plusieurs baies de serveurs de stockage
              ✓ Pour le Progiciel de gestion Intégré, un serveur

         Pour les postes Clients :
                ✓ 14 terminaux mobiles (1 pour chaque commercial)
                ✓ 150 postes clients (30 pour les magasins filiales, 100 pour le siège social et
                20 pour la production)

Cela signifie donc l’achat de 3 serveurs, et plusieurs baies de stockage ainsi que 150 postes
clients et 14 terminaux Mobiles. En comptant 600 euros par poste client, 3000 euros par
serveur , 300 euros par terminaux mobiles (base Iphone, blackBerry) et 10000 euros de
stockage, cela apporte le total à moins de 115 000 euros. Ceci étant un budget pour un
matériel comprenant les prix moyens des constructeurs.

       Pour l’architecture logicielle, il est difficile de donner un budget. en effet, on peux avoir
une solution allant de 15 000 à 100 000 euros. Même en ne prenant pas compte des éditeurs
de logiciels, la solution logicielle et son prix dépend des modules et de la volumétrie souhaité
par le client. De plus, il est difficile de connaitre les prix des grands éditeurs tels que
microsoft ou SAP.

                                                                                                   7
Choix de la solution logicielle

       En prenant le choix de SAP, comment
demandé en question 2 de l’etude, différents
modules sont à intégrer pour la société. Les
différents modules s’articule suivant ce
schéma :
       Tous les modules ne sont pas à intégrer
dans la solution à mettre en place au sein de la
société. Cependant, on peut voir grâce à ce
schéma que la solution SAP, permet d’intégrer
tous les domaines de la société.

      Ce tableau indique les modules à mettre
en place et quelques remarques

 Modules à intégrer               Remarques

 WF : Workflow

 HR : Ressources Humaines

 PP : Gestion de la production    Le premier module à intégrer, puisqu’il reprend le
                                  catalogue produit, dont dépend tous les autres modules.
                                  Le sous modules PP-BD : Base de données sera à
                                  compléter et paramétrer en fonction des produits de la
                                  PME.
 MM : Gestion de la logistique    Après le module PP

 SD : Gestion des Ventes          Indispensables pour les magasins filiales ainsi que pour
                                  les commerciaux
 Développement ABAP               Pour le secteur CAO, certains développement spécifiques
                                  seront à faire pour cette partie
 PM : Maintenance Usine           Indispensable pour l’usine de fabrication

 QM : Gestion de la Qualité

 FI : Gestion Financières

 CO : Contrôle de gestion

                                                                                         8

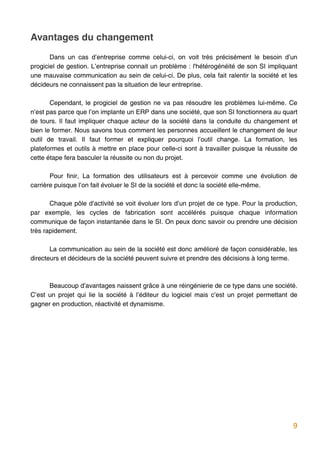

Avantages du changement
       Dans un cas d’entreprise comme celui-ci, on voit très précisément le besoin d’un
progiciel de gestion. L’entreprise connait un problème : l'hétérogénéité de son SI impliquant
une mauvaise communication au sein de celui-ci. De plus, cela fait ralentir la société et les
décideurs ne connaissent pas la situation de leur entreprise.

       Cependant, le progiciel de gestion ne va pas résoudre les problèmes lui-même. Ce
n’est pas parce que l’on implante un ERP dans une société, que son SI fonctionnera au quart
de tours. Il faut impliquer chaque acteur de la société dans la conduite du changement et
bien le former. Nous savons tous comment les personnes accueillent le changement de leur
outil de travail. Il faut former et expliquer pourquoi l’outil change. La formation, les
plateformes et outils à mettre en place pour celle-ci sont à travailler puisque la réussite de
cette étape fera basculer la réussite ou non du projet.

       Pour finir, La formation des utilisateurs est à percevoir comme une évolution de
carrière puisque l’on fait évoluer le SI de la société et donc la société elle-même.

       Chaque pôle d’activité se voit évoluer lors d’un projet de ce type. Pour la production,
par exemple, les cycles de fabrication sont accélérés puisque chaque information
communique de façon instantanée dans le SI. On peux donc savoir ou prendre une décision
très rapidement.

       La communication au sein de la société est donc amélioré de façon considérable, les
directeurs et décideurs de la société peuvent suivre et prendre des décisions à long terme.

      Beaucoup d’avantages naissent grâce à une réingénierie de ce type dans une société.
C’est un projet qui lie la société à l’éditeur du logiciel mais c’est un projet permettant de
gagner en production, réactivité et dynamisme.

                                                                                            9

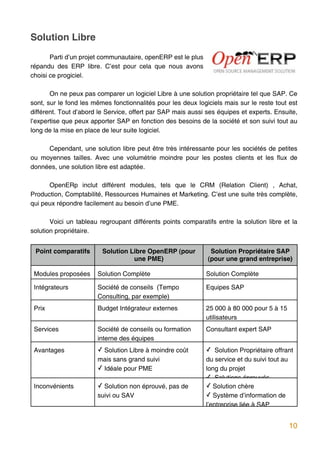

Solution Libre
       Parti d’un projet communautaire, openERP est le plus
répandu des ERP libre. C’est pour cela que nous avons
choisi ce progiciel.

       On ne peux pas comparer un logiciel Libre à une solution propriétaire tel que SAP. Ce
sont, sur le fond les mêmes fonctionnalités pour les deux logiciels mais sur le reste tout est
différent. Tout d’abord le Service, offert par SAP mais aussi ses équipes et experts. Ensuite,
l’expertise que peux apporter SAP en fonction des besoins de la société et son suivi tout au
long de la mise en place de leur suite logiciel.

     Cependant, une solution libre peut être très intéressante pour les sociétés de petites
ou moyennes tailles. Avec une volumétrie moindre pour les postes clients et les flux de
données, une solution libre est adaptée.

      OpenERp inclut différent modules, tels que le CRM (Relation Client) , Achat,
Production, Comptabilité, Ressources Humaines et Marketing. C’est une suite très complète,
qui peux répondre facilement au besoin d’une PME.

       Voici un tableau regroupant différents points comparatifs entre la solution libre et la
solution propriétaire.

 Point comparatifs       Solution Libre OpenERP (pour          Solution Propriétaire SAP
                                   une PME)                   (pour une grand entreprise)

 Modules proposées     Solution Complète                      Solution Complète

 Intégrateurs          Société de conseils (Tempo             Equipes SAP
                       Consulting, par exemple)
 Prix                  Budget Intégrateur externes            25 000 à 80 000 pour 5 à 15
                                                              utilisateurs
 Services              Société de conseils ou formation       Consultant expert SAP
                       interne des équipes
 Avantages             ✓ Solution Libre à moindre coût        ✓ Solution Propriétaire offrant
                       mais sans grand suivi                  du service et du suivi tout au
                       ✓ Idéale pour PME                      long du projet
                                                              ✓ Solutions éprouvés
 Inconvénients         ✓ Solution non éprouvé, pas de         ✓ Solution chère
                       suivi ou SAV                           ✓ Système d’information de
                                                              l’entreprise liée à SAP

                                                                                            10

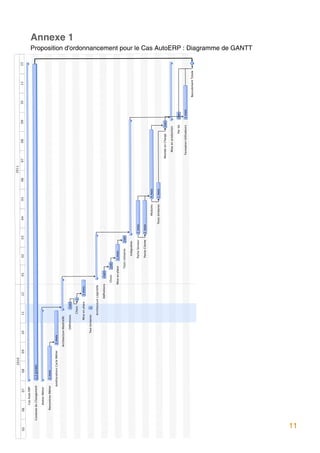

2010                                                                                                                                              2011
05        06            07               08            09               10             11             12              01            02               03            04             05        06          07             08                 09            10           11           12

               Cas Auto ERP

     Conduite du Changement          1,5 années

               Atelier Métier

           Rencontres Métier         2 mois

                                Améliorations Cycle Métier     2 mois

                                                             Architecture Matérielle

                                                                             Définitions      2sem
                                                                                                                                                                                                                                                                                                                                                               Annexe 1

                                                                                          Choix     1sem

                                                                                   Mise en place      1 mois

                                                                        Test Unitaires       1sem

                                                                                       Architecture Logicielle

                                                                                                    Définitions       2sem

                                                                                                                  Choix     2sem

                                                                                                                 Mise en place     1 mois

                                                                                                                            Tests Unitaires     2sem

                                                                                                                                     Intégration

                                                                                                                                    Partie Serveur        2 mois

                                                                                                                                    Partie Cliente        2 mois

                                                                                                                                                                        Modules    4 mois

                                                                                                                                                               Tests Unitaires     1 mois

                                                                                                                                                                                                             Montée en Charge       2sem

                                                                                                                                                                                                                 Mise en production

                                                                                                                                                                                                                                Par lot        2sem

                                                                                                                                                                                                               Formation Utilisateurs          2 mois

                                                                                                                                                                                                                                                             Basculement Totale
                                                                                                                                                                                                                                                                                       Proposition d'ordonnancement pour le Cas AutoERP : Diagramme de GANTT

11

Sfd auto erp

  • 1.
    Cas Auto ERP Des technologies aux Systèmes d’informations Mr Cormier - Master 2 MIAGE Buisine Sébastien - Drocourt Mickaël- Potel Thomas Dossier Web : http://web.me.com/sebastien.buisine/casAutoErp/Accueil.html 1
  • 2.
    Tables des Matières Contexte 3 Cahier des Charges 3 Analyser le cycle de conception 4 Approche Matérielle 4 Approche Logicielle 5 Ordonnancement du projet 6 Approche Budgétaire 7 Choix de la solution logicielle 8 Avantages du changement 9 Solution Libre 10 Annexe 1 11 2
  • 3.
    Contexte Un équipementier automobile régional pour pièces détachées de rechange décide d’évoluer vers un système tout progiciel intégré pour la gestion de son entreprise. La société a accordé un délai de 18 mois pour conduire ce projet. Afin de répondre aux besoins de la société, le projet se compose de plusieurs chantiers. Les premiers chantiers auront pour but de fixer les attentes du client, de lui proposer différentes solutions pour arriver à un choix logiciel et matériel. Cahier des Charges L’entreprise compte environ 300 AutoERP employés répartis dans différentes entités. Le schéma suivant présente les entités de la société ainsi que la répartition des employés. 300 employés L’entreprise connait un réel problème : Usine sa réactivité insuffisante. En effet, elle Magasins Filiales 150 perd souvent des parts de marchés 30 pour cette raison. Ce problème est dû Siège social à l'hétérogénéité des données au sein Commerciaux 100 Mobiles Comptoirs dʼachat du système d’information. 6 14 Bureau Pour répondre à ce problème la dʼétude société souhaite passer à une solution de progiciel de gestion. elle s’est fixée Clients Partenaires trois étapes. La première consiste à raccourcir les cycles de conceptions et s’assurer de l’intégrité des données. La seconde doit mettre en place le travail Grands Grandes Vente au Garages Surfaces détail de groupe et intégrer les différents pôles de la société, puis la dernière étape permettra d’implanter la solution progiciels. Le besoin est donc le suivant : Homogénéiser et centraliser les données de la société afin que chaque pôle puissent communiquer de façon pertinente et efficiente. Cela doit permettre une meilleure productivité et réactivité de la société face à un nouveau marché ou 3
  • 4.
    Analyser le cyclede conception Pour raccourcir les cycles de conceptions et s’assurer de l’intégrité référentielle des produits, il faut déterminer le processus métier ainsi que le cycle de vie du produit. Il faut, pour cela mettre en place des ateliers avec les différents pôles de la société. Il faut rencontrer les personnes connaissant le cycle de vie d’un produit et la chaine qu’il suit. Suite à ses ateliers, on pourra déterminer les cycles de conceptions à améliorer pour diminuer le cycle complet de conception. Approche Matérielle On constate que chaque pôle de l’entreprise est composé de matériel hétérogène. Il est donc difficile de faire communiquer chaque infrastructure. Pour mener à bien la refonte totale du système d’information de la société, il faut homogénéisé le matériel de chaque pôle et centraliser les serveurs. Il faut décomposé chaque besoin de la société et y associer une réponse technologique. Pour exemple, la CAO est un pôle demandant beaucoup de ressources technologique performantes, il faut donc adapter les serveurs et stations de travail pour cette fonction de la société. Le schéma suivant reprend les besoins de chaque fonction de la société avec une réponse matérielle. 4
  • 5.
    L’architecture matérielle existantea pour grande faiblesse l’impossibilité de faire communiquer entre chaque corps de métier les informations. De plus, aucun suivi, qu’il soit financier ou stratégique est possible. Il faut donc centraliser les données en appliquant une architecture centralisant les informations et permettant à chaque intervenant d’obtenir ou de partager son travail. De plus, il faut prendre en compte les besoins de chacun. Pour exemple, les commerciaux mobiles utiliseront des terminaux mobiles, leurs permettant d’obtenir à tout moment et très rapidement les données de façon pertinente. Approche Logicielle La société, spécialisée dans la fabrication de pièces détachées, souhaite s’appuyer sur des suites progiciels. De part son secteur d’activité et son besoin, l’intégration d’un progiciel de gestion est évidente. De plus, un ERP permet d’intégrer tous les besoins de la société en utilisant des modules. Un progiciel de gestion permettra de centraliser les données, principal problème existant au sein de l’entreprise. L’architecture logicielle suivante comportent des avantages. - Le premier, la centralisation et la pertinence des données - La possibilité d’un suivi stratégique fiable. 5
  • 6.
    Ordonnancement du projet La société s’est octroyée un délai de 18 mois pour la réalisation de ce projet. Ce planning, montrant une vue générale de l’enchainement du projet et des délais, permet une mise en place en 18 mois. La conduite du changement, étant un des points essentielle à la réussite du projet, est une activité qui démarre dès le début du projet jusqu'à la fin. Les différentes activités du projet Je vous invite à consulter l’annexe 1 : Diagramme de GANTT pour y retrouver l’ordonnancement du projet. 6
  • 7.
    Approche Budgétaire En supposantla réorganisation matérielle complète de la société, tant au niveau poste client que serveur, la volumétrie est la suivante : Pour les serveurs : ✓ Un serveur pour le Front office (Site Web + site marchant) ✓ Un serveur pour la CAO (Besoin spécifique) ✓ Plusieurs baies de serveurs de stockage ✓ Pour le Progiciel de gestion Intégré, un serveur Pour les postes Clients : ✓ 14 terminaux mobiles (1 pour chaque commercial) ✓ 150 postes clients (30 pour les magasins filiales, 100 pour le siège social et 20 pour la production) Cela signifie donc l’achat de 3 serveurs, et plusieurs baies de stockage ainsi que 150 postes clients et 14 terminaux Mobiles. En comptant 600 euros par poste client, 3000 euros par serveur , 300 euros par terminaux mobiles (base Iphone, blackBerry) et 10000 euros de stockage, cela apporte le total à moins de 115 000 euros. Ceci étant un budget pour un matériel comprenant les prix moyens des constructeurs. Pour l’architecture logicielle, il est difficile de donner un budget. en effet, on peux avoir une solution allant de 15 000 à 100 000 euros. Même en ne prenant pas compte des éditeurs de logiciels, la solution logicielle et son prix dépend des modules et de la volumétrie souhaité par le client. De plus, il est difficile de connaitre les prix des grands éditeurs tels que microsoft ou SAP.        7
  • 8.
    Choix de lasolution logicielle En prenant le choix de SAP, comment demandé en question 2 de l’etude, différents modules sont à intégrer pour la société. Les différents modules s’articule suivant ce schéma : Tous les modules ne sont pas à intégrer dans la solution à mettre en place au sein de la société. Cependant, on peut voir grâce à ce schéma que la solution SAP, permet d’intégrer tous les domaines de la société. Ce tableau indique les modules à mettre en place et quelques remarques Modules à intégrer Remarques WF : Workflow HR : Ressources Humaines PP : Gestion de la production Le premier module à intégrer, puisqu’il reprend le catalogue produit, dont dépend tous les autres modules. Le sous modules PP-BD : Base de données sera à compléter et paramétrer en fonction des produits de la PME. MM : Gestion de la logistique Après le module PP SD : Gestion des Ventes Indispensables pour les magasins filiales ainsi que pour les commerciaux Développement ABAP Pour le secteur CAO, certains développement spécifiques seront à faire pour cette partie PM : Maintenance Usine Indispensable pour l’usine de fabrication QM : Gestion de la Qualité FI : Gestion Financières CO : Contrôle de gestion 8
  • 9.
    Avantages du changement Dans un cas d’entreprise comme celui-ci, on voit très précisément le besoin d’un progiciel de gestion. L’entreprise connait un problème : l'hétérogénéité de son SI impliquant une mauvaise communication au sein de celui-ci. De plus, cela fait ralentir la société et les décideurs ne connaissent pas la situation de leur entreprise. Cependant, le progiciel de gestion ne va pas résoudre les problèmes lui-même. Ce n’est pas parce que l’on implante un ERP dans une société, que son SI fonctionnera au quart de tours. Il faut impliquer chaque acteur de la société dans la conduite du changement et bien le former. Nous savons tous comment les personnes accueillent le changement de leur outil de travail. Il faut former et expliquer pourquoi l’outil change. La formation, les plateformes et outils à mettre en place pour celle-ci sont à travailler puisque la réussite de cette étape fera basculer la réussite ou non du projet. Pour finir, La formation des utilisateurs est à percevoir comme une évolution de carrière puisque l’on fait évoluer le SI de la société et donc la société elle-même. Chaque pôle d’activité se voit évoluer lors d’un projet de ce type. Pour la production, par exemple, les cycles de fabrication sont accélérés puisque chaque information communique de façon instantanée dans le SI. On peux donc savoir ou prendre une décision très rapidement. La communication au sein de la société est donc amélioré de façon considérable, les directeurs et décideurs de la société peuvent suivre et prendre des décisions à long terme. Beaucoup d’avantages naissent grâce à une réingénierie de ce type dans une société. C’est un projet qui lie la société à l’éditeur du logiciel mais c’est un projet permettant de gagner en production, réactivité et dynamisme. 9
  • 10.
    Solution Libre Parti d’un projet communautaire, openERP est le plus répandu des ERP libre. C’est pour cela que nous avons choisi ce progiciel. On ne peux pas comparer un logiciel Libre à une solution propriétaire tel que SAP. Ce sont, sur le fond les mêmes fonctionnalités pour les deux logiciels mais sur le reste tout est différent. Tout d’abord le Service, offert par SAP mais aussi ses équipes et experts. Ensuite, l’expertise que peux apporter SAP en fonction des besoins de la société et son suivi tout au long de la mise en place de leur suite logiciel. Cependant, une solution libre peut être très intéressante pour les sociétés de petites ou moyennes tailles. Avec une volumétrie moindre pour les postes clients et les flux de données, une solution libre est adaptée. OpenERp inclut différent modules, tels que le CRM (Relation Client) , Achat, Production, Comptabilité, Ressources Humaines et Marketing. C’est une suite très complète, qui peux répondre facilement au besoin d’une PME. Voici un tableau regroupant différents points comparatifs entre la solution libre et la solution propriétaire. Point comparatifs Solution Libre OpenERP (pour Solution Propriétaire SAP une PME) (pour une grand entreprise) Modules proposées Solution Complète Solution Complète Intégrateurs Société de conseils (Tempo Equipes SAP Consulting, par exemple) Prix Budget Intégrateur externes 25 000 à 80 000 pour 5 à 15 utilisateurs Services Société de conseils ou formation Consultant expert SAP interne des équipes Avantages ✓ Solution Libre à moindre coût ✓ Solution Propriétaire offrant mais sans grand suivi du service et du suivi tout au ✓ Idéale pour PME long du projet ✓ Solutions éprouvés Inconvénients ✓ Solution non éprouvé, pas de ✓ Solution chère suivi ou SAV ✓ Système d’information de l’entreprise liée à SAP 10
  • 11.
    2010 2011 05 06 07 08 09 10 11 12 01 02 03 04 05 06 07 08 09 10 11 12 Cas Auto ERP Conduite du Changement 1,5 années Atelier Métier Rencontres Métier 2 mois Améliorations Cycle Métier 2 mois Architecture Matérielle Définitions 2sem Annexe 1 Choix 1sem Mise en place 1 mois Test Unitaires 1sem Architecture Logicielle Définitions 2sem Choix 2sem Mise en place 1 mois Tests Unitaires 2sem Intégration Partie Serveur 2 mois Partie Cliente 2 mois Modules 4 mois Tests Unitaires 1 mois Montée en Charge 2sem Mise en production Par lot 2sem Formation Utilisateurs 2 mois Basculement Totale Proposition d'ordonnancement pour le Cas AutoERP : Diagramme de GANTT 11
