Introduction à la gestion de projet informatique
1. Gestion de projet ?

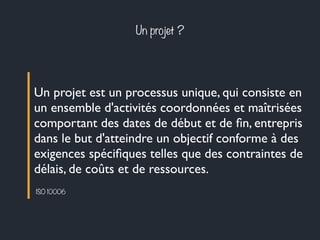

Un projet ?
Un projet est un processus unique, qui consiste en
un ensemble d'activités coordonnées et maîtrisées
comportant des dates de début et de fin, entrepris
dans le but d'atteindre un objectif conforme à des
exigences spécifiques telles que des contraintes de
délais, de coûts et de ressources.
ISO 10006

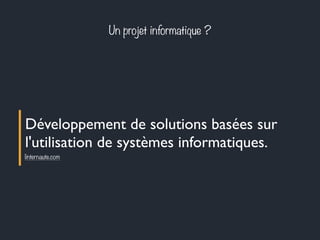

Un projet informatique ?
Développement de solutions basées sur
l'utilisation de systèmes informatiques.
linternaute.com

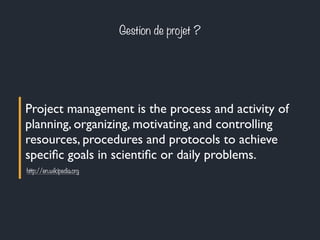

Gestion de projet ?
Project management is the process and activity of
planning, organizing, motivating, and controlling
resources, procedures and protocols to achieve
specific goals in scientific or daily problems.
http://en.wikipedia.org
Exemples :
2. Une histoire de la gestion de projet
Avant 1800
1800 - Les révolutions industrielles
1896 - Harmonogram - Karol Adamiecki
1912 - diagramme de Gantt - Henry Laurence Gantt
Diagramme de Gantt : liste des taches

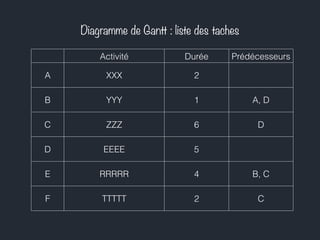

Activité Durée Prédécesseurs
A XXX 2
B YYY 1 A, D
C ZZZ 6 D
D EEEE 5
E RRRRR 4 B, C
F TTTTT 2 C
Diagramme de Gantt : schéma
T - Tache 1
U - Tache 2
V - Tache 3
X - Tache 4
Y - Tache 5
Temps
1956 - The American Association of Cost Engineers
1957 - The Critical Path Method - Dupont Corporation

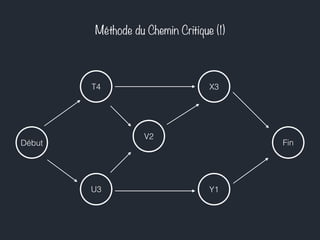

Méthode du Chemin Critique (1)
T4
Début Fin
U3
V2
X3
Y1
Méthode du Chemin Critique (2)

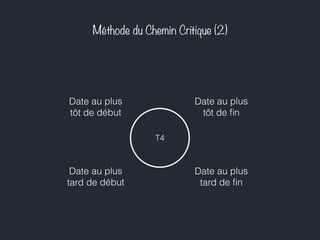

T4
Date au plus
tôt de début
Date au plus
tôt de fin
Date au plus
tard de début
Date au plus
tard de fin

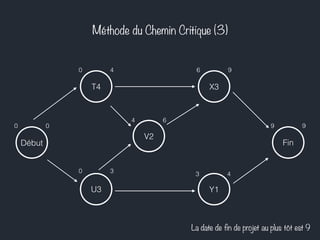

Méthode du Chemin Critique (3)
T4
Début Fin
U3
V2
X3
Y1
0 0
0 4 6 9
9 9
3 4
0 3
4 6
La date de fin de projet au plus tôt est 9

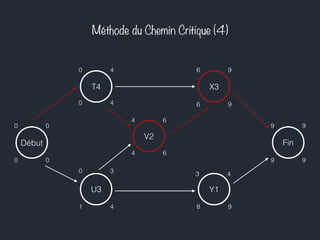

Méthode du Chemin Critique (4)

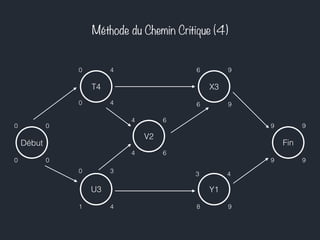

T4
6 9 0 4
Début Fin
U3
V2
X3
Y1
0 0
0 4 6 9
9 9
3 4
0 3
4 6
9 9
4 6
8 9 1 4
0 0

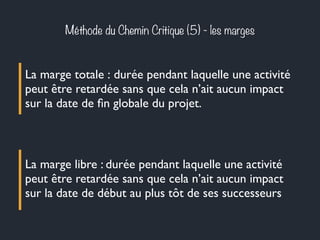

Méthode du Chemin Critique (5) - les marges
La marge totale : durée pendant laquelle une activité
peut être retardée sans que cela n’ait aucun impact
sur la date de fin globale du projet.
La marge libre : durée pendant laquelle une activité
peut être retardée sans que cela n’ait aucun impact
sur la date de début au plus tôt de ses successeurs

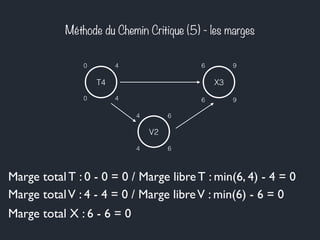

Méthode du Chemin Critique (5) - les marges
0 4 6 9
T4
6 9 0 4
V2
X3
4 6
4 6
Marge total T : 0 - 0 = 0 / Marge libre T : min(6, 4) - 4 = 0
Marge total V : 4 - 4 = 0 / Marge libre V : min(6) - 6 = 0
Marge total X : 6 - 6 = 0
Méthode du Chemin Critique (5) - les marges

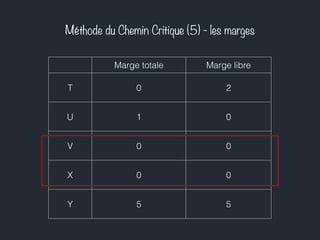

Marge totale Marge libre
T 0 2
U 1 0
V 0 0
X 0 0
Y 5 5
Méthode du Chemin Critique (4)
T4
6 9 0 4
Début Fin
U3
V2
X3
Y1
0 0
0 4 6 9
9 9
3 4
0 3
4 6
9 9
4 6
8 9 1 4
0 0
1958 - Program Evaluation and Review Technology - PERT
1970 - Modèle en cascade - Winston W. Royce
2001 - Le Manifeste Agile
2009 - DevOps
3. La gestion de projet en 2014
Révolution numérique
Complexité & spécialisation
Génération Y
La crise
marge de manoeuvre ?
Externalisation & sous-traitance
Qualité totale
Merci pour votre attention.
Bibliographie
The History of Project Management - Mark Kozak-Holland
http://www.mmpubs.com//the-history-of-project-management-book-p-394.html?products_id=394
Manifeste pour le développement Agile de logiciels
http://agilemanifesto.org/iso/fr/
Indie Game: The Movie - Lisanne Pajot, James Swirsky
http://buy.indiegamethemovie.com
Customer service in France: a privilege for the few, not the many - Vitaud Laetitia
https://medium.com/@Vitolae/customer-service-in-france-a-privilege-for-the-few-not-the-many-e8a0bacad711
The Startup Kids - Vala Halldorsdottir & Sesselja Vilhjalmsdottir
http://thestartupkids.com
Crédits
Kheops pyramid - Nina Aldin Thune
http://commons.wikimedia.org/wiki/File:Kheops-Pyramid.jpg

Gestion de projet #1 : introduction

  • 1.
    Introduction à lagestion de projet informatique
  • 2.
    1. Gestion deprojet ?
  • 3.
    Un projet ? Un projet est un processus unique, qui consiste en un ensemble d'activités coordonnées et maîtrisées comportant des dates de début et de fin, entrepris dans le but d'atteindre un objectif conforme à des exigences spécifiques telles que des contraintes de délais, de coûts et de ressources. ISO 10006
  • 4.
    Un projet informatique? Développement de solutions basées sur l'utilisation de systèmes informatiques. linternaute.com
  • 5.
    Gestion de projet? Project management is the process and activity of planning, organizing, motivating, and controlling resources, procedures and protocols to achieve specific goals in scientific or daily problems. http://en.wikipedia.org
  • 6.
  • 7.
    2. Une histoirede la gestion de projet
  • 8.
  • 9.
    1800 - Lesrévolutions industrielles
  • 10.
    1896 - Harmonogram- Karol Adamiecki
  • 11.
    1912 - diagrammede Gantt - Henry Laurence Gantt
  • 12.
    Diagramme de Gantt: liste des taches Activité Durée Prédécesseurs A XXX 2 B YYY 1 A, D C ZZZ 6 D D EEEE 5 E RRRRR 4 B, C F TTTTT 2 C
  • 13.
    Diagramme de Gantt: schéma T - Tache 1 U - Tache 2 V - Tache 3 X - Tache 4 Y - Tache 5 Temps
  • 14.
    1956 - TheAmerican Association of Cost Engineers
  • 15.
    1957 - TheCritical Path Method - Dupont Corporation
  • 16.
    Méthode du CheminCritique (1) T4 Début Fin U3 V2 X3 Y1
  • 17.
    Méthode du CheminCritique (2) T4 Date au plus tôt de début Date au plus tôt de fin Date au plus tard de début Date au plus tard de fin
  • 18.
    Méthode du CheminCritique (3) T4 Début Fin U3 V2 X3 Y1 0 0 0 4 6 9 9 9 3 4 0 3 4 6 La date de fin de projet au plus tôt est 9
  • 19.
    Méthode du CheminCritique (4) T4 6 9 0 4 Début Fin U3 V2 X3 Y1 0 0 0 4 6 9 9 9 3 4 0 3 4 6 9 9 4 6 8 9 1 4 0 0
  • 20.
    Méthode du CheminCritique (5) - les marges La marge totale : durée pendant laquelle une activité peut être retardée sans que cela n’ait aucun impact sur la date de fin globale du projet. La marge libre : durée pendant laquelle une activité peut être retardée sans que cela n’ait aucun impact sur la date de début au plus tôt de ses successeurs
  • 21.
    Méthode du CheminCritique (5) - les marges 0 4 6 9 T4 6 9 0 4 V2 X3 4 6 4 6 Marge total T : 0 - 0 = 0 / Marge libre T : min(6, 4) - 4 = 0 Marge total V : 4 - 4 = 0 / Marge libre V : min(6) - 6 = 0 Marge total X : 6 - 6 = 0
  • 22.
    Méthode du CheminCritique (5) - les marges Marge totale Marge libre T 0 2 U 1 0 V 0 0 X 0 0 Y 5 5
  • 23.
    Méthode du CheminCritique (4) T4 6 9 0 4 Début Fin U3 V2 X3 Y1 0 0 0 4 6 9 9 9 3 4 0 3 4 6 9 9 4 6 8 9 1 4 0 0
  • 24.
    1958 - ProgramEvaluation and Review Technology - PERT
  • 25.
    1970 - Modèleen cascade - Winston W. Royce
  • 26.
    2001 - LeManifeste Agile
  • 27.
  • 28.
    3. La gestionde projet en 2014
  • 29.
  • 30.
  • 31.
  • 32.
  • 33.
  • 34.
  • 35.
  • 36.
    Merci pour votreattention.
  • 37.
    Bibliographie The Historyof Project Management - Mark Kozak-Holland http://www.mmpubs.com//the-history-of-project-management-book-p-394.html?products_id=394 Manifeste pour le développement Agile de logiciels http://agilemanifesto.org/iso/fr/ Indie Game: The Movie - Lisanne Pajot, James Swirsky http://buy.indiegamethemovie.com Customer service in France: a privilege for the few, not the many - Vitaud Laetitia https://medium.com/@Vitolae/customer-service-in-france-a-privilege-for-the-few-not-the-many-e8a0bacad711 The Startup Kids - Vala Halldorsdottir & Sesselja Vilhjalmsdottir http://thestartupkids.com
  • 38.
    Crédits Kheops pyramid- Nina Aldin Thune http://commons.wikimedia.org/wiki/File:Kheops-Pyramid.jpg
