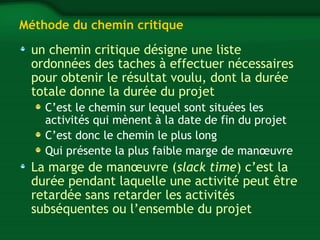

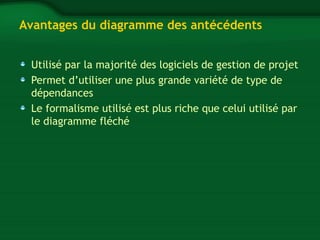

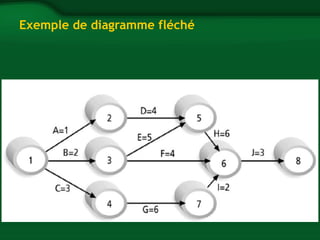

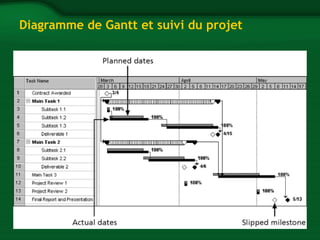

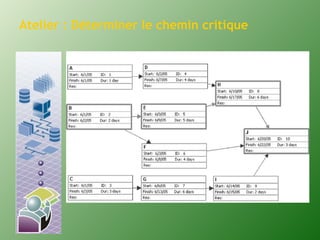

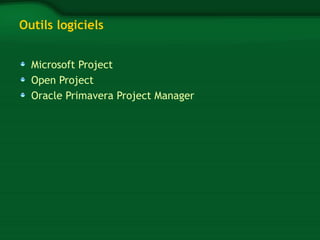

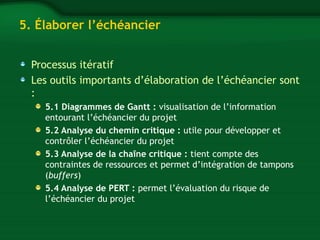

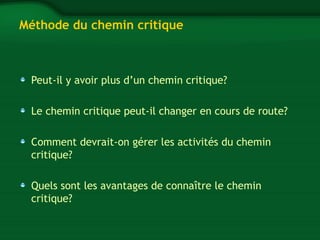

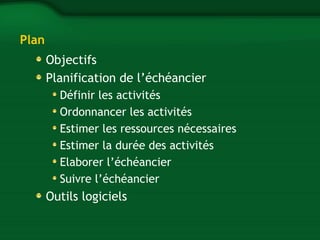

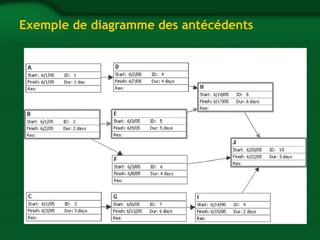

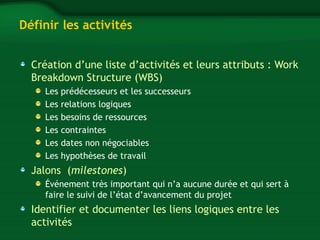

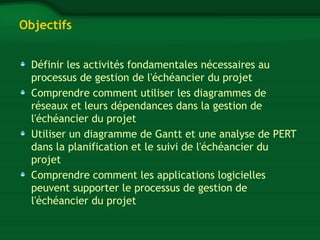

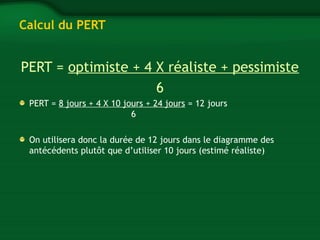

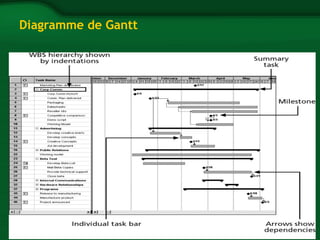

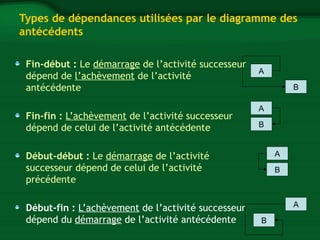

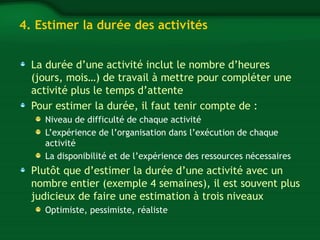

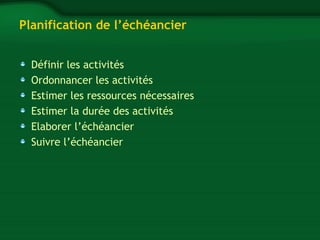

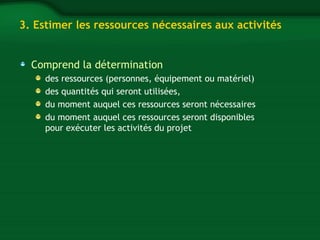

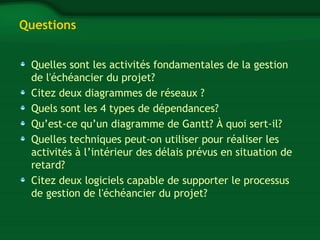

Le chapitre traite des outils de gestion de projet, notamment la définition et l'ordonnancement des activités, l'estimation des ressources et des durées, ainsi que l'élaboration et le suivi de l'échéancier. Il aborde également l'importance de la gestion de l'échéancier, les types de diagrammes de réseaux et de Gantt, ainsi que des méthodes comme l'analyse de PERT et du chemin critique pour optimiser la planification. Enfin, il souligne l'usage de logiciels de gestion de projet pour maîtriser les délais et les ressources.
