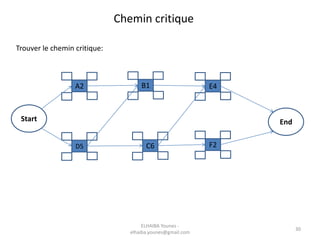

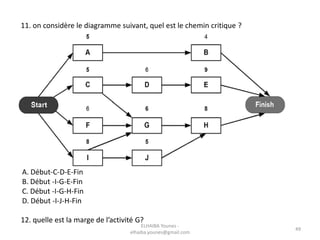

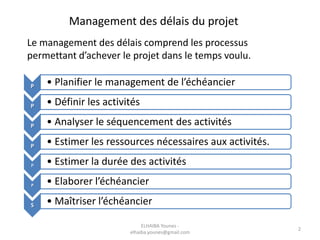

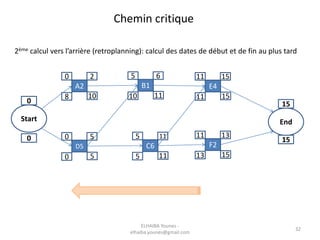

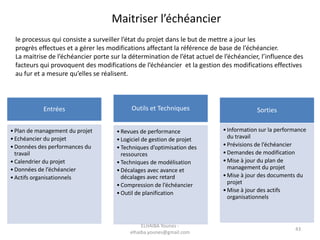

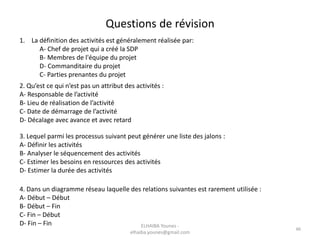

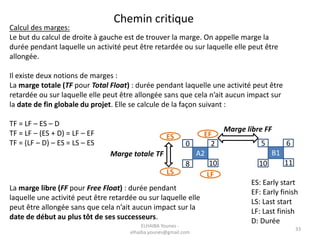

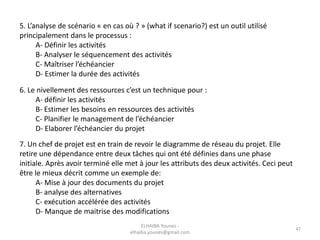

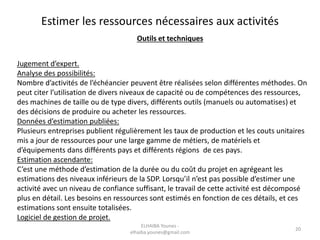

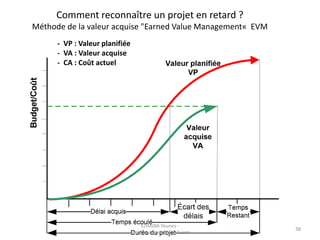

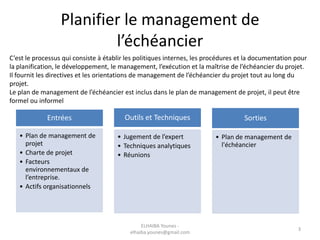

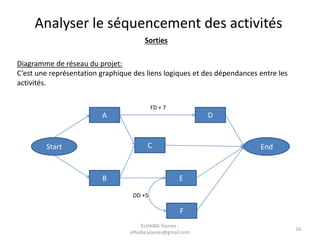

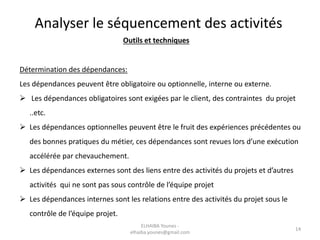

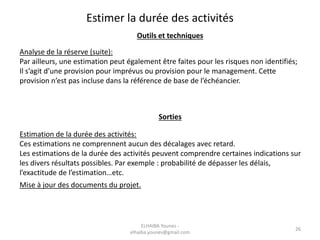

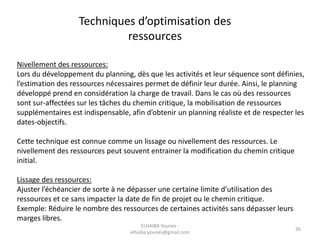

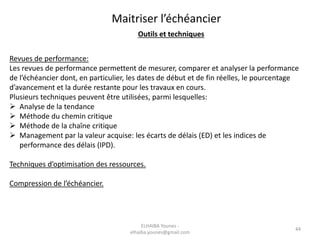

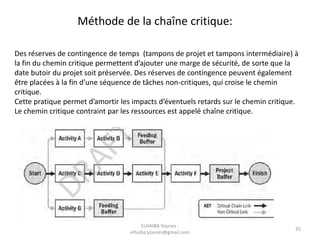

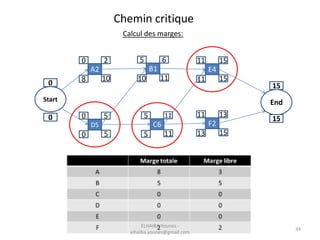

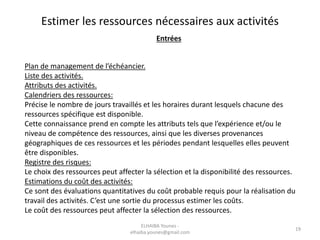

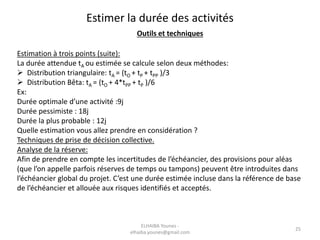

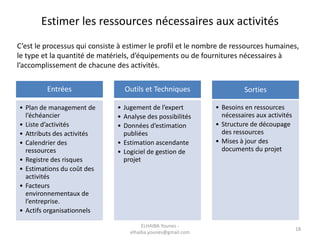

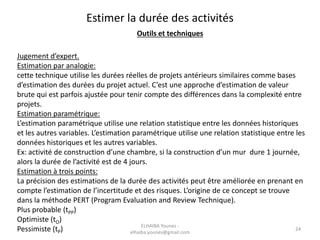

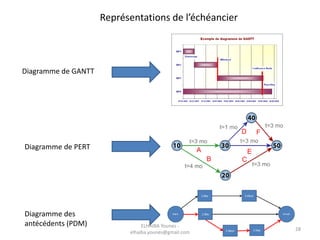

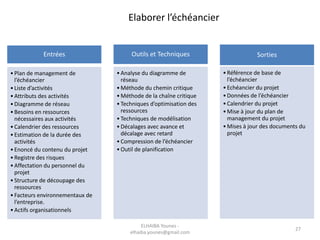

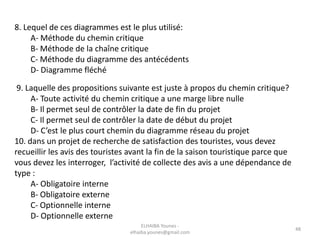

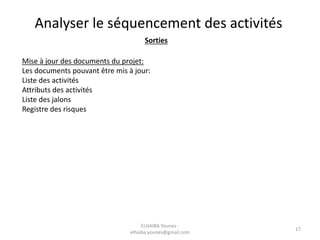

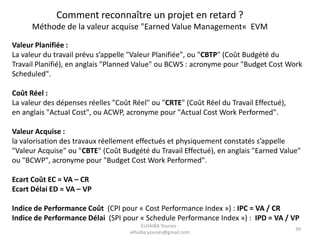

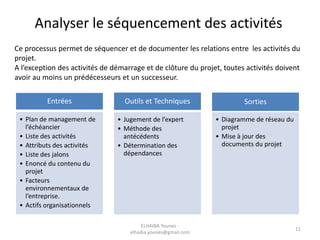

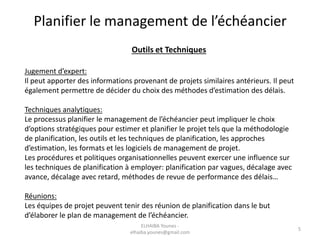

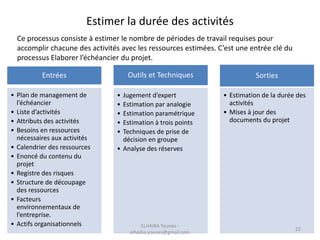

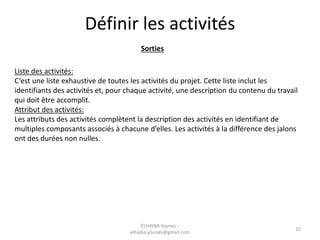

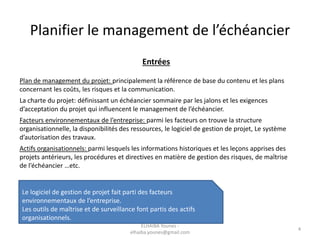

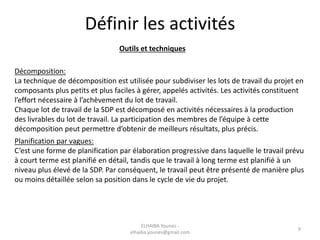

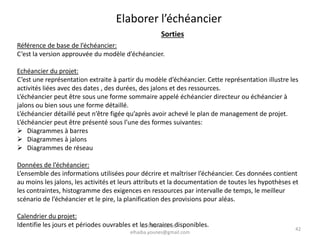

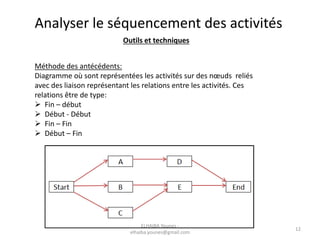

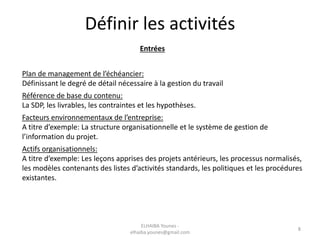

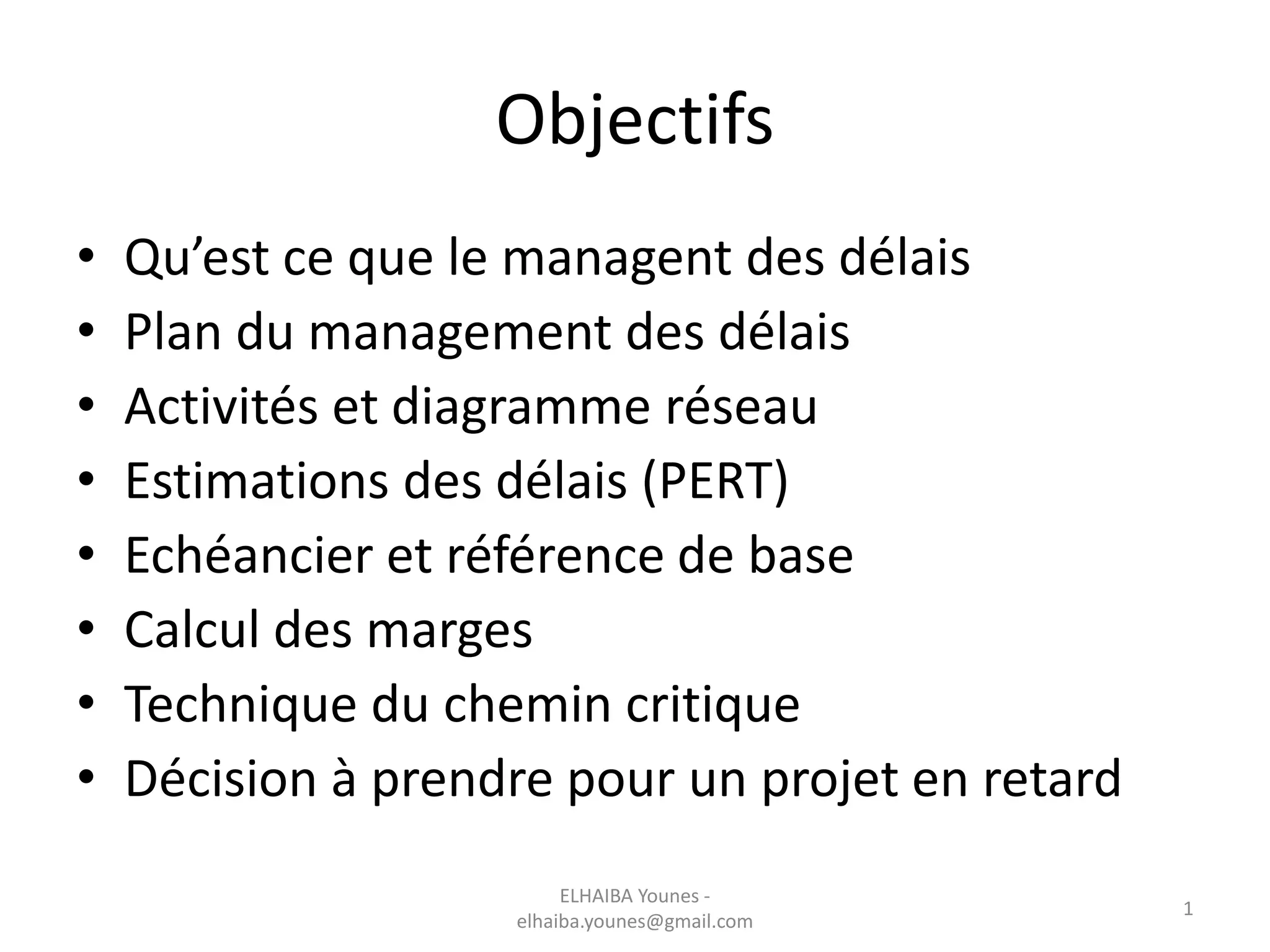

Le document traite du management des délais de projet, abordant les processus de planification, définition et séquencement des activités, ainsi que l'estimation des ressources et des durées nécessaires. Il présente diverses techniques et outils, tels que la méthode PERT, le jugement d'expert, et les diagrammes de réseau, pour élaborer et maîtriser un échéancier. Le document met aussi en évidence l'importance d'un plan de management de l'échéancier comme base pour guider le projet jusqu'à son achèvement dans les délais prévus.
