Nouvelle BU de Versailles : Du programme au chantier, garder le cap !

2004-2005 : rédaction d’un programme   Maîtrise d’ouvrage : Conseil régional d’Ile-de-France Coût du projet : 12 millions d’€ Surface utile 2700 m² 350 places assises dont 55 places multimédia  1 pôle périodiques et 1 pôle ouvrages 1 salle de formation de 28 places Salles de travail en groupe / carrels 1 magasin (195 m² SU) au 2 e  étage Bureaux (sur un seul niveau) et espaces communs (cuisine, salle de réunion) La dimension Haute Qualité Environnementale
2006 : la réponse de Badia-Berger est retenue Quel traitement du programme? Surface utile 2700 m² :  ☹ Surface Hors Ouvre Nette SHON 3950 m² :  ☺  4075 m 2   6 niveaux pour seulement 2 grands plateaux  ☹ 350 places assises dont 55 places multimédia :  ☺  1 salle de formation de 28 places :  ☹ (14 places contre le mur) Salles de groupes / carrels:  ☺. Mais 1 salle de groupe ouverte ☹ 1 magasin (195 m² SU):  ☹  187 m 2 ,   au 2 e  étage Bureaux (sur un seul niveau) :  ☺ Espaces communs (cuisine, salle de réunion):  ☺ HQE : exemplaire sur la gestion de l’énergie avec le mur trombe, auvent et toit  photovoltaïques
Mur trombe façade Sud

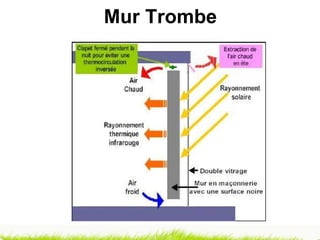

Mur Trombe
Les acteurs des changements Priorités budgétaires Critères esthétiques Critères fonctionnels Respect des règlementations Maîtrise d’œuvre Cabinet Badia-Berger Utilisateurs UVSQ: BU mais aussi DPIE, DSI, etc Maîtrise d’ouvrage Région Ile-de-France Mandataire Icade
La région tient le budget  2007 : 1 place sur 2 seulement sera câblée (Wi-fi en  contrepartie) 2008 : le bardage extérieur en cuivre est remplacé par de  l’aluminium anodisé 2009 : le contrôle d’accès par badge est remplacé par des  réservations Disparition du photovoltaïque et de la toiture  végétalisée 2010 : le projet de mobilier USM des architectes est refusé 2011 : et si on ne refaisait pas la piste d’athlétisme?
Les architectes précisent leur projet  2006-2010 : les aléas du mur Trombe. En verre, en tôle  ondulée, à nouveau en verre… 2009 : les prises de courant faible et fort sont implantées 2010 : pour le mobilier, refus de tout élément en bois. 2011 : un garde corps est oublié… Les ouvrants sont modifiés, ex.façade Nord

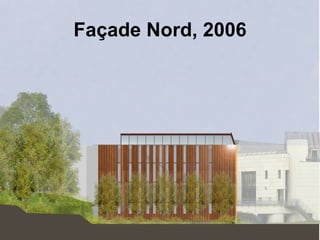

Façade Nord, 2006

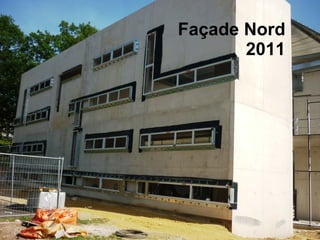

Façade Nord 2011
Et la BU essaye de se faire entendre  2008 : abandon des 3 pôles périodiques, monographies et  multimédia.  Répartition des ordinateurs sur tout le bâtiment, organisation  disciplinaire des collections (périodiques et monographies) Juillet 2010 : un  learning-center  sinon rien ! Transformer un espace de collections en une cafétéria Introduire des places de détente, les « lounges » Accompagner les étudiants : points de renseignements légers  (abandon des portillons !), choix de la RFID pour les automates  de prêt Modifier les salles de travail en groupe : un ½ échec Avril 2011 : un Tableau Blanc Interactif dans la salle de formation,  un projet de chariot informatique au 1 er  étage.
Conclusion Un dialogue raisonné, une négociation permanente… grâce à l’écoute de la région et des architectes

Du programme au chantier

  • 1.
    Nouvelle BU deVersailles : Du programme au chantier, garder le cap !
  • 2.
  • 3.
    2004-2005 : rédactiond’un programme Maîtrise d’ouvrage : Conseil régional d’Ile-de-France Coût du projet : 12 millions d’€ Surface utile 2700 m² 350 places assises dont 55 places multimédia 1 pôle périodiques et 1 pôle ouvrages 1 salle de formation de 28 places Salles de travail en groupe / carrels 1 magasin (195 m² SU) au 2 e étage Bureaux (sur un seul niveau) et espaces communs (cuisine, salle de réunion) La dimension Haute Qualité Environnementale
  • 4.
    2006 : la réponsede Badia-Berger est retenue Quel traitement du programme? Surface utile 2700 m² : ☹ Surface Hors Ouvre Nette SHON 3950 m² : ☺ 4075 m 2 6 niveaux pour seulement 2 grands plateaux ☹ 350 places assises dont 55 places multimédia : ☺ 1 salle de formation de 28 places : ☹ (14 places contre le mur) Salles de groupes / carrels: ☺. Mais 1 salle de groupe ouverte ☹ 1 magasin (195 m² SU): ☹ 187 m 2 , au 2 e étage Bureaux (sur un seul niveau) : ☺ Espaces communs (cuisine, salle de réunion): ☺ HQE : exemplaire sur la gestion de l’énergie avec le mur trombe, auvent et toit photovoltaïques
  • 5.
  • 6.
  • 7.

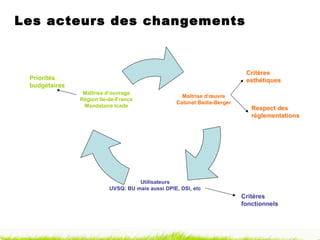

    Les acteurs deschangements Priorités budgétaires Critères esthétiques Critères fonctionnels Respect des règlementations Maîtrise d’œuvre Cabinet Badia-Berger Utilisateurs UVSQ: BU mais aussi DPIE, DSI, etc Maîtrise d’ouvrage Région Ile-de-France Mandataire Icade
  • 8.
    La région tientle budget 2007 : 1 place sur 2 seulement sera câblée (Wi-fi en contrepartie) 2008 : le bardage extérieur en cuivre est remplacé par de l’aluminium anodisé 2009 : le contrôle d’accès par badge est remplacé par des réservations Disparition du photovoltaïque et de la toiture végétalisée 2010 : le projet de mobilier USM des architectes est refusé 2011 : et si on ne refaisait pas la piste d’athlétisme?
  • 9.
    Les architectes précisentleur projet 2006-2010 : les aléas du mur Trombe. En verre, en tôle ondulée, à nouveau en verre… 2009 : les prises de courant faible et fort sont implantées 2010 : pour le mobilier, refus de tout élément en bois. 2011 : un garde corps est oublié… Les ouvrants sont modifiés, ex.façade Nord
  • 10.
  • 11.
  • 12.
    Et la BUessaye de se faire entendre 2008 : abandon des 3 pôles périodiques, monographies et multimédia. Répartition des ordinateurs sur tout le bâtiment, organisation disciplinaire des collections (périodiques et monographies) Juillet 2010 : un learning-center sinon rien ! Transformer un espace de collections en une cafétéria Introduire des places de détente, les « lounges » Accompagner les étudiants : points de renseignements légers (abandon des portillons !), choix de la RFID pour les automates de prêt Modifier les salles de travail en groupe : un ½ échec Avril 2011 : un Tableau Blanc Interactif dans la salle de formation, un projet de chariot informatique au 1 er étage.
  • 13.
    Conclusion Un dialogueraisonné, une négociation permanente… grâce à l’écoute de la région et des architectes

Notes de l'éditeur

  • #13 Salles de travail en groupe: OK pour avoir 2 tables au lieu d’une grande, mais pas possible de reporter le boîtier de sol au mur.
