IUT Lyon 1 - 20 Juin 2012

      Etapes du projet

                             Introduction
                               à l'agilité
@Agnes_Crepet
@Morendil
@AlfredAlmendra

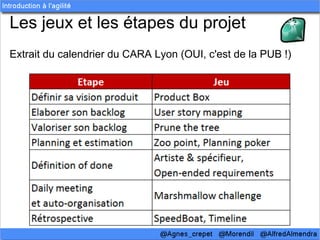

Les jeux et les étapes du projet
Extrait du calendrier du CARA Lyon (OUI, c'est de la PUB !)
La vision produit = le cadre du projet

  Justifie l'existence du produit ... et celle du projet

         Ciblée, valeur ajoutée ... l'utilisateur, ses besoins

                Simple, concise ... fonctionnalités clé

   L'essentiel : enjeu, objectifs ... besoins / attentes / résultat

        Une projection du futur ... mais sans aucune certitude

     Permet de garder le focus ... aller vite ... mais bien !

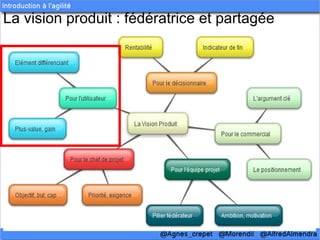

La vision produit : fédératrice et partagée
Exemple de Roman Pichler
Quand et comment ?

                 Le test de l'ascenceur (elevator statement)
               POUR (les utilisateurs finaux du produit)
               QUI SOUHAITENT (leurs besoins)
               NOTRE PRODUIT EST (un résumé du produit)
               QUI (le bénéfice majeur et l’utilité du produit)
               A LA DIFFÉRENCE DE (produits concurrents)
               PERMET DE (éléments différenciateurs majeurs)
Vision produit

C'est l'étape la plus souvent oubliée,
ou plutôt la moins souvent partagée

Elevator statement
Mindmap
Jeu de la product box

"I think every project should be
considered to produce a product"
Jim Highsmith
Des exemples ?

Source: http://www.agilex.fr/
Vision

          But                        But                 But

Personna         Personna               Les personnas viennent de l'UX

 Epic 1              Epic 2
   US 1                US 1                    Vision vers Epic
          US 2                US 2             (~ fonction / UC)
             US 3                US 3

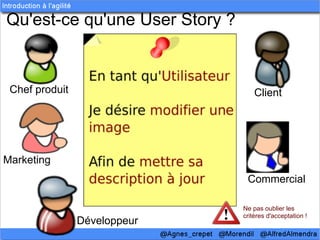

Qu'est-ce qu'une User Story ?

 Chef produit                       Client

Marketing
                                 Commercial

                                Ne pas oublier les
                                critères d'acceptation !
                Développeur
User Story Mapping
           ● Le backbone de l’application est la liste des
             activités essentielles que l’application supporte
           ● Le “walking skeleton” est le logiciel que nous
             construisons qui supporte le nombre minimum
             et suffisant de tâches nécessaires sur le panel
             de fonctionnalités

        The backbone         ti
                             m
        The walking skeleton e

   nece
   ssity

© 2006-2008 Jeff Patton, All rights reserved, www.agileproductdesign.com
User Story Mapping

                                      time
  necessary
       less
                      first release
   optional
                     second release
       optionality

     more             third release
   optional
Story mapping
Qu'est-ce que le backlog produit ?

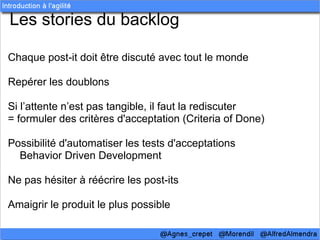

Les stories du backlog

Chaque post-it doit être discuté avec tout le monde

Repérer les doublons

Si l’attente n’est pas tangible, il faut la rediscuter
= formuler des critères d'acceptation (Criteria of Done)

Possibilité d'automatiser les tests d'acceptations
  Behavior Driven Development

Ne pas hésiter à réécrire les post-its

Amaigrir le produit le plus possible
Valoriser et prioriser

MoSCoW
• M - MUST have this
• S - SHOULD have this if at all possible
• C - COULD have this if it does not effect anything else
• W - WON'T have this time but would like in the future

Kano
Questions fonctionnelles et dysfonctionnelles
– Attractif
– Une dimension linéaire
– Obligatoire
– Indifférent
– Pénalisant

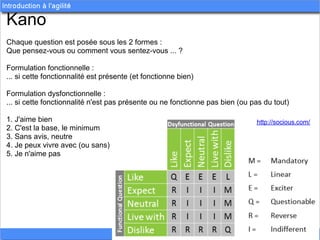

Kano
Chaque question est posée sous les 2 formes :
Que pensez-vous ou comment vous sentez-vous ... ?

Formulation fonctionnelle :
... si cette fonctionnalité est présente (et fonctionne bien)

Formulation dysfonctionnelle :
... si cette fonctionnalité n'est pas présente ou ne fonctionne pas bien (ou pas du tout)

1. J'aime bien                                                                http://socious.com/
2. C'est la base, le minimum
3. Sans avis, neutre
4. Je peux vivre avec (ou sans)
5. Je n'aime pas

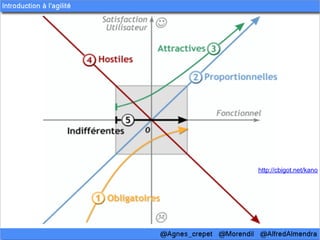

http://cbigot.net/kano
Prune the product tree

Façonner plutôt que couper

Au début du projet, mais aussi en début de sprint / release

"Livrer quelque chose de cohérent"

Photo de effectiveagiledev.com

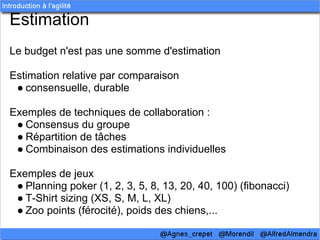

Estimation
Le budget n'est pas une somme d'estimation

Estimation relative par comparaison
 ● consensuelle, durable

Exemples de techniques de collaboration :
 ● Consensus du groupe
 ● Répartition de tâches
 ● Combinaison des estimations individuelles

Exemples de jeux
 ● Planning poker (1, 2, 3, 5, 8, 13, 20, 40, 100) (fibonacci)
 ● T-Shirt sizing (XS, S, M, L, XL)
 ● Zoo points (férocité), poids des chiens,...
Estimation

● Fourchettes pour les estimations. Nombres pour les faits
● Toujours demander à quoi les estimations sont destinées
● Une estimation n'est pas un engagement
● Mesurer, compter et calculer avant d'estimer
● Agréger les estimations indépendantes
● Utiliser la loi des grands nombres (grand nombre de stories,
  nombre constant de personnes qui estiment)
● Calibrer les estimations avec les autres vélocités standards
● Ne jamais négocier les estimations
● Ne jamais négocier les engagements
● Résoudre les problèmes ensemble
Estimation

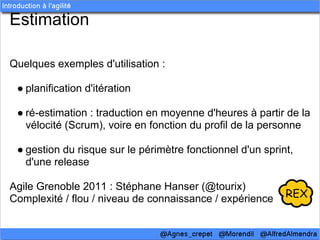

Quelques exemples d'utilisation :

 ● planification d'itération

 ● ré-estimation : traduction en moyenne d'heures à partir de la
   vélocité (Scrum), voire en fonction du profil de la personne

 ● gestion du risque sur le périmètre fonctionnel d'un sprint,
   d'une release

Agile Grenoble 2011 : Stéphane Hanser (@tourix)
Complexité / flou / niveau de connaissance / expérience

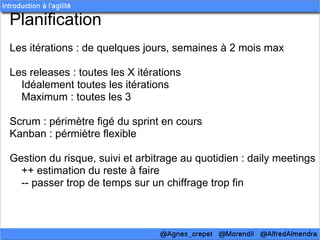

Planification
Les itérations : de quelques jours, semaines à 2 mois max

Les releases : toutes les X itérations
  Idéalement toutes les itérations
  Maximum : toutes les 3

Scrum : périmètre figé du sprint en cours
Kanban : pérmiètre flexible

Gestion du risque, suivi et arbitrage au quotidien : daily meetings
  ++ estimation du reste à faire
  -- passer trop de temps sur un chiffrage trop fin

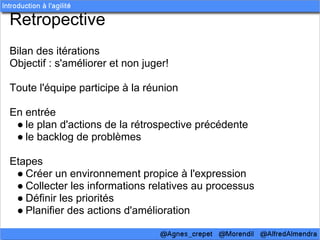

Retropective
Bilan des itérations
Objectif : s'améliorer et non juger!

Toute l'équipe participe à la réunion

En entrée
 ● le plan d'actions de la rétrospective précédente
 ● le backlog de problèmes

Etapes
 ● Créer un environnement propice à l'expression
 ● Collecter les informations relatives au processus
 ● Définir les priorités
 ● Planifier des actions d'amélioration
