Bienvenue aux participants
À la 3ème
session de formation
en Création et Management de
projets communautaires
EL Yaacoubi Equipe Pédagogique EL Mahoti
2

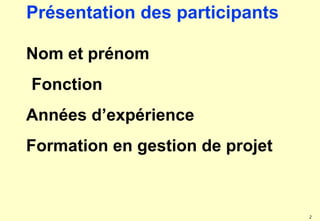

Nom et prénom
Fonction
Années d’expérience
Formation en gestion de projet
Présentation des participants

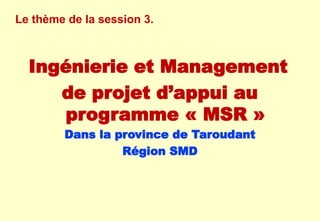

Le thème de la session 3.
Ingénierie et Management
de projet d’appui au
programme « MSR »
Dans la province de Taroudant
Région SMD
Programme de l’atelier
Pré test

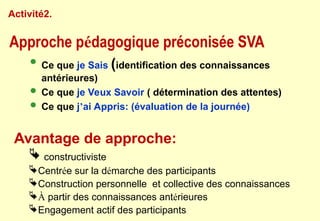

Approche pédagogique préconisée SVA
Avantage de approche:
 constructiviste
Centrée sur la démarche des participants
Construction personnelle et collective des connaissances
À partir des connaissances antérieures
Engagement actif des participants

Ce que je Sais (identification des connaissances
antérieures)
 Ce que je Veux Savoir ( détermination des attentes)
 Ce que j’ai Appris: (évaluation de la journée)

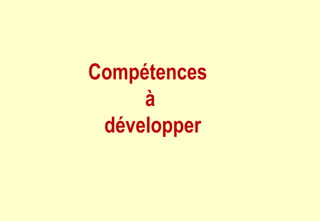

Activité2.
Compétences
à
développer
8

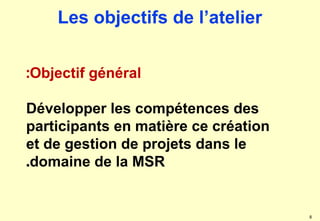

Objectif général
:
Développer les compétences des
participants en matière ce création
et de gestion de projets dans le
domaine de la MSR
.

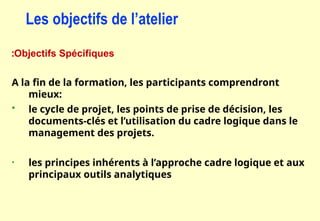

Les objectifs de l’atelier
Objectifs Spécifiques
:
A la fin de la formation, les participants comprendront
mieux:
 le cycle de projet, les points de prise de décision, les
documents-clés et l’utilisation du cadre logique dans le
management des projets.
• les principes inhérents à l’approche cadre logique et aux
principaux outils analytiques
Les objectifs de l’atelier

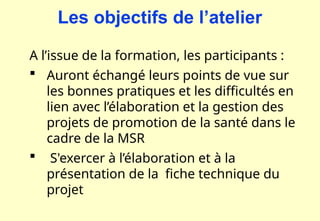

A l’issue de la formation, les participants :
 Auront échangé leurs points de vue sur
les bonnes pratiques et les difficultés en
lien avec l’élaboration et la gestion des
projets de promotion de la santé dans le
cadre de la MSR
 S'exercer à l’élaboration et à la
présentation de la fiche technique du
projet
Les objectifs de l’atelier
Normes de travail
 Horaire :
 Matin 8h.30
 Pause café 10h 30 – 10h 45
 Pause déjeuner : 13h -14h
 Retour sur SVA, Évaluation : 17h 00
 Mise des portables sous vibreur
 Gestion de feed-back : construire positivement sur les
idées des autres
 Respect des idées des autres
 Participation active
 User des apprentissages de la 1ère
et de la 2ème
session
 ...

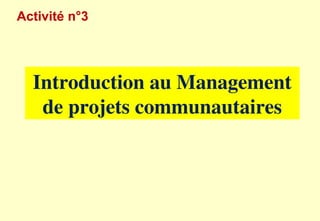

Activité n°3
Introduction au Management
de projets communautaires
C'est quoi le Management
de projet ?...
slide 14

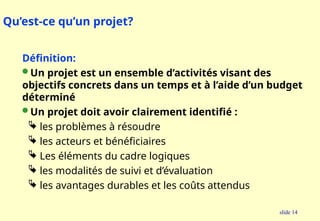

Qu’est-ce qu’un projet?
Définition:
 Un projet est un ensemble d’activités visant des
objectifs concrets dans un temps et à l’aide d’un budget
déterminé
 Un projet doit avoir clairement identifié :
 les problèmes à résoudre
 les acteurs et bénéficiaires
 Les éléments du cadre logiques
 les modalités de suivi et d’évaluation
 les avantages durables et les coûts attendus
Le projet

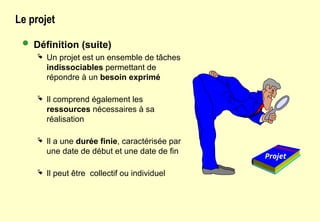

 Définition (suite)
 Un projet est un ensemble de tâches
indissociables permettant de
répondre à un besoin exprimé
 Il comprend également les
ressources nécessaires à sa
réalisation
 Il a une durée finie, caractérisée par
une date de début et une date de fin
 Il peut être collectif ou individuel

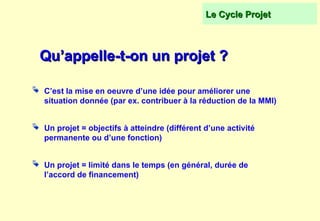

Projet
Qu’appelle-t-on un projet ?
Qu’appelle-t-on un projet ?
 C’est la mise en oeuvre d’une idée pour améliorer une
situation donnée (par ex. contribuer à la réduction de la MMI)
 Un projet = objectifs à atteindre (différent d’une activité
permanente ou d’une fonction)
 Un projet = limité dans le temps (en général, durée de
l’accord de financement)
Le Cycle Projet
Le Cycle Projet
t
Projet –Organisation
idée Vision
stratégique
Cadre
logique
Opportunité
Plan de mise
en œuvre et
de suivi
• Planification
• Articulation avec le Cadre logique
• Planification opérationnelle
• Planification financière
• Examen des hypothèses critiques
• Collecte de fonds
• Attraction d’autres ressources (additionnelles …)
Le projet : les phases de vie
 La pré-étude
 Elle permet au travers d'une identification première des actions, des
acteurs, des coûts, des charges et des gains de toutes natures, de bâtir un
dossier qui contribue à l'étude d'opportunité et de faisabilité
 L'étude
 Une fois le projet retenu, elle conduit à figer de manière précise les
contours du projet ( cadre logique)
 La réalisation
 Elle s'accompagne d'un suivi et d'un bilan de réalisation
 L'exploitation
 idem mais avec des rapports d'étapes
 Le désinvestissement : céder le projet aux bénéficiaires pour en
assurer la continuité.
 Il peut faire partie de la pré-étude du projet suivant
Le cycle projet

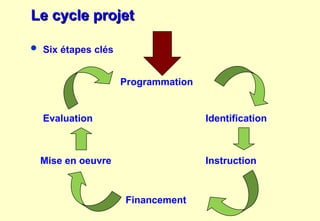

Le cycle projet
 Six étapes clés
Evaluation
Programmation
Instruction
Mise en oeuvre
Identification
Financement

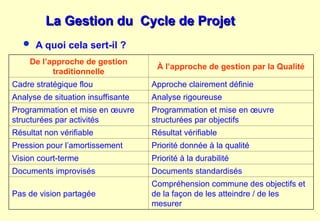

La Gestion du Cycle de Projet
La Gestion du Cycle de Projet
 A quoi cela sert-il ?
De l’approche de gestion
traditionnelle
À l’approche de gestion par la Qualité
Cadre stratégique flou Approche clairement définie
Analyse de situation insuffisante Analyse rigoureuse
Programmation et mise en œuvre
structurées par activités
Programmation et mise en œuvre
structurées par objectifs
Résultat non vérifiable Résultat vérifiable
Pression pour l’amortissement Priorité donnée à la qualité
Vision court-terme Priorité à la durabilité
Documents improvisés Documents standardisés
Pas de vision partagée
Compréhension commune des objectifs et
de la façon de les atteindre / de les
mesurer
Approche participative de
développement de Projets
Communautaires

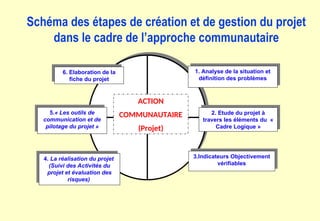

Schéma des étapes de création et de gestion du projet
dans le cadre de l’approche communautaire
1. Analyse de la situation et
définition des problèmes
4. La réalisation du projet
(Suivi des Activités du
projet et évaluation des
risques)
5.« Les outils de
communication et de
pilotage du projet »
3.Indicateurs Objectivement
vérifiables
2. Etude du projet à
travers les éléments du «
Cadre Logique »
6. Elaboration de la
fiche du projet
ACTION
COMMUNAUTAIRE
(Projet)
Chapitre I.
La pré-étude
du projet

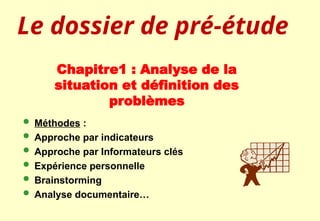

Chapitre1 : Analyse de la
situation et définition des
problèmes
 Méthodes :
 Approche par indicateurs
 Approche par Informateurs clés
 Expérience personnelle
 Brainstorming
 Analyse documentaire…
Le dossier de pré-étude
Travail en sous groupe:
Identifier une idée de projet pouvant contribuer à la réduction de
la MMI dans l’aire géographique desservie par votre formation
sanitaire.
Indiquer en forme claire et schématique ce qu’on prétend à faire,
en présentant la stratégie générale de l’action permettant la
compréhension globale du projet :
20 mns

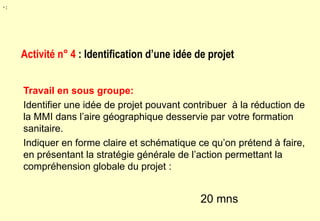

Activité n° 4 : Identification d’une idée de projet
• :

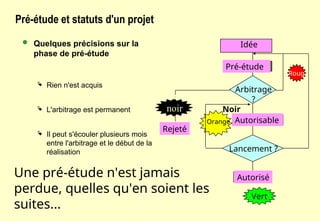

Pré-étude et statuts d'un projet
 Quelques précisions sur la
phase de pré-étude
 Rien n'est acquis
 L'arbitrage est permanent
 Il peut s'écouler plusieurs mois
entre l'arbitrage et le début de la
réalisation
Une pré-étude n'est jamais
perdue, quelles qu'en soient les
suites...
Vert
Idée
Autorisable
Autorisé
Pré-étude
Arbitrage
?
Lancement ?
Roug
e
Rejeté
noir
Noir
Noir
Orange

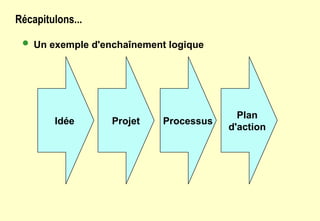

Récapitulons...
 Un exemple d'enchaînement logique
Idée Projet Processus
Plan
d'action
Tache en sous groupe:

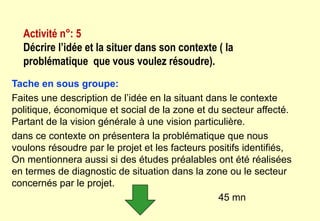

Faites une description de l’idée en la situant dans le contexte
politique, économique et social de la zone et du secteur affecté.
Partant de la vision générale à une vision particulière.
dans ce contexte on présentera la problématique que nous
voulons résoudre par le projet et les facteurs positifs identifiés,
On mentionnera aussi si des études préalables ont été réalisées
en termes de diagnostic de situation dans la zone ou le secteur
concernés par le projet.
45 mn
Activité n°: 5
Décrire l’idée et la situer dans son contexte ( la
problématique que vous voulez résoudre).
Résultat de l’activité n°5 : en travaux de groupes
Documentation de l’idée :
 Effet : Mortalité maternelle et Infantile
 Disponibilité
 Qualité
 Utilisation
 Informations
 Autres …
 Causes : Par déterminant (RH , Absence de
supervision , Standards …)

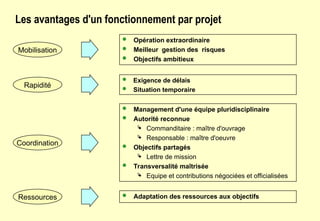

Les avantages d'un fonctionnement par projet
 Opération extraordinaire
 Meilleur gestion des risques
 Objectifs ambitieux
 Exigence de délais
 Situation temporaire
 Management d'une équipe pluridisciplinaire
 Autorité reconnue
 Commanditaire : maître d'ouvrage
 Responsable : maître d'oeuvre
 Objectifs partagés
 Lettre de mission
 Transversalité maîtrisée
 Equipe et contributions négociées et officialisées
 Adaptation des ressources aux objectifs
Mobilisation
Rapidité
Coordination
Ressources

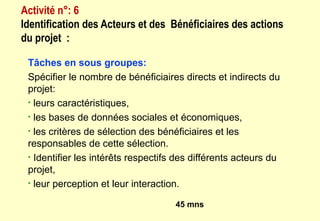

Tâches en sous groupes:
Spécifier le nombre de bénéficiaires directs et indirects du
projet:
• leurs caractéristiques,
• les bases de données sociales et économiques,
• les critères de sélection des bénéficiaires et les
responsables de cette sélection.
• Identifier les intérêts respectifs des différents acteurs du
projet,
• leur perception et leur interaction.
45 mns
Activité n°: 6
Identification des Acteurs et des Bénéficiaires des actions
du projet :
slide 32

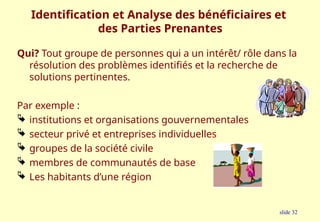

Identification et Analyse des bénéficiaires et
des Parties Prenantes
Qui? Tout groupe de personnes qui a un intérêt/ rôle dans la
résolution des problèmes identifiés et la recherche de
solutions pertinentes.
Par exemple :
 institutions et organisations gouvernementales
 secteur privé et entreprises individuelles
 groupes de la société civile
 membres de communautés de base
 Les habitants d’une région
slide 33

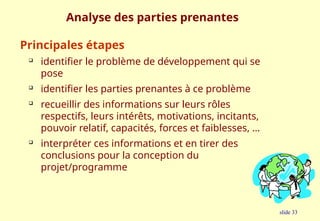

Analyse des parties prenantes
Principales étapes

identifier le problème de développement qui se
pose

identifier les parties prenantes à ce problème

recueillir des informations sur leurs rôles
respectifs, leurs intérêts, motivations, incitants,
pouvoir relatif, capacités, forces et faiblesses, …

interpréter ces informations et en tirer des
conclusions pour la conception du
projet/programme
Taches en sous groupes:
Expliquer l’histoire des relations entre les bénéficiaires:
• La contre partie locale et l’organisation sollicitant l’initiative de
l’action.
• Le processus d’identification des besoins pour l’action,
conception et négociation du projet ,
• Démontrer que le projet s’inscrit dans une stratégie de
développement durable ;
• Il faut décrire aussi les politiques régionales et sectorielles en
cohérence avec le projet.
• Décrire les initiatives semblables développées par d’autres
organismes publics et privés ou en cours d’exécution
45 mns
Activité n° : 7
Histoire de l’action et justification

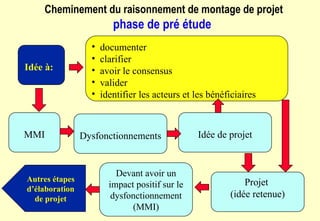

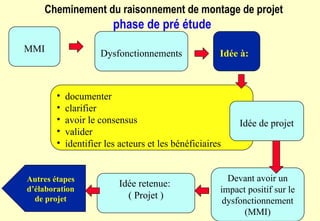

Cheminement du raisonnement de montage de projet
phase de pré étude
Idée à:
• documenter
• clarifier
• avoir le consensus
• valider
• identifier les acteurs et les bénéficiaires
MMI Dysfonctionnements
Idée de projet
Idée retenue:
( Projet )
Devant avoir un
impact positif sur le
dysfonctionnement
(MMI)
Autres étapes
d’élaboration
de projet
Chapitre II.
Etude du projet à travers
les éléments du
« Cadre Logique »
36
Qu’est-ce que c’est, le cadre
logique?
37

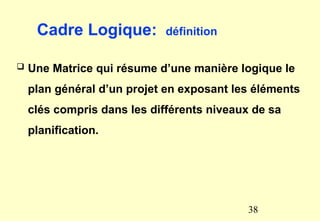

Cadre Logique: définition
 Une Matrice qui résume d’une manière logique le
plan général d’un projet en exposant les éléments
clés compris dans les différents niveaux de sa
planification.
38
A quoi ça sert?, le cadre
logique
39
Cadre Logique: a quoi ça sert? (1)
 Il permet d’identifier et formuler logiquement les
éléments clés d’un projet suite à l’identification
des problèmes et besoins.
 Il expose de façon claire et synthétique le plan
général du projet en un seul cadre
 Il permet d’identifier les facteurs clés qui
conditionnent la réussite du projet
40

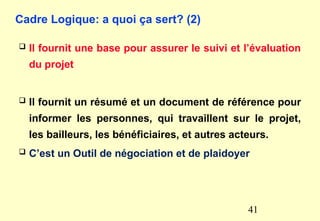

Cadre Logique: a quoi ça sert? (2)
 Il fournit une base pour assurer le suivi et l’évaluation
du projet
 Il fournit un résumé et un document de référence pour
informer les personnes, qui travaillent sur le projet,
les bailleurs, les bénéficiaires, et autres acteurs.
 C’est un Outil de négociation et de plaidoyer
41
Logique
d’intervention
Indicateurs
objectivement
vérifiables
Sources de
vérification
Hypothèses
(Risques)
Objectif 1
général
8 9
Objectifs 2
spécifiques
10 11 7
Résultats 3 12 13 6
Activités 4 Moyens Coût 5
Conditions
préalables

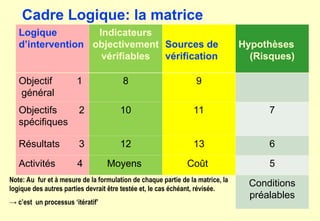

Cadre Logique: la matrice
Note: Au fur et à mesure de la formulation de chaque partie de la matrice, la
logique des autres parties devrait être testée et, le cas échéant, révisée.
→ c’est un processus ‘itératif’
Quand utiliser le cadre
logique?
43
Cadre Logique: quand l’utiliser? (1)
Juste après le diagnostic initial
(analyse des données)
Phase de programmation
Phase d’implémentation
Phase de suivi et évaluation

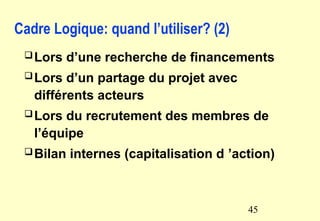

44
Cadre Logique: quand l’utiliser? (2)
Lors d’une recherche de financements
Lors d’un partage du projet avec
différents acteurs
Lors du recrutement des membres de
l’équipe
Bilan internes (capitalisation d ’action)
45

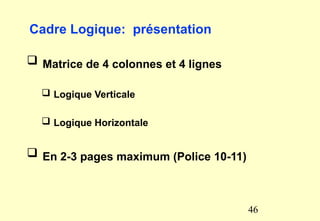

Cadre Logique: présentation
 Matrice de 4 colonnes et 4 lignes
 Logique Verticale
 Logique Horizontale
 En 2-3 pages maximum (Police 10-11)
46
slide 47
Les différents niveaux de description d’un projet
 Les objectifs nationaux ou sectoriels plus larges
auxquels contribuera le projet
 Le flux d’avantages durables pour le(s) groupe(s) cible(s)
 Les biens et services fournis par le projet
 Ce qui sera fait pendant le projet pour obtenir les
résultats ( programme de travail / tâches)
Objectif global
Objectif
spécifique
Résultats
Activités
Logique verticale

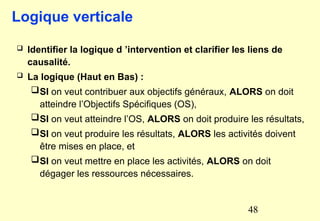

 Identifier la logique d ’intervention et clarifier les liens de
causalité.
 La logique (Haut en Bas) :
SI on veut contribuer aux objectifs généraux, ALORS on doit
atteindre l’Objectifs Spécifiques (OS),
SI on veut atteindre l’OS, ALORS on doit produire les résultats,
SI on veut produire les résultats, ALORS les activités doivent
être mises en place, et
SI on veut mettre en place les activités, ALORS on doit
dégager les ressources nécessaires.
48
Logique verticale
La chaîne de causalité (Bas en Haut):
 SI des ressources adéquates sont disponibles, ALORS les
activités peuvent être mises en place,
 SI les activités sont effectuées, ALORS les résultats peuvent
être produits,
 SI les résultats sont produits, ALORS l’OS devrait être atteint,
 SI l’OS est atteint, ALORS celui-ci contribuera à atteindre
l’OG
49
50

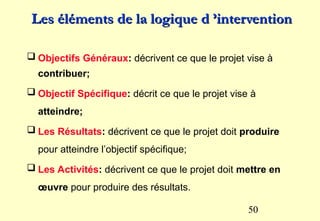

 Objectifs Généraux: décrivent ce que le projet vise à
contribuer;
 Objectif Spécifique: décrit ce que le projet vise à
atteindre;
 Les Résultats: décrivent ce que le projet doit produire
pour atteindre l’objectif spécifique;
 Les Activités: décrivent ce que le projet doit mettre en
œuvre pour produire des résultats.
Les éléments de la logique d ’intervention
Les éléments de la logique d ’intervention
Objectif général:
Définir l’objectif général de développement vers lequel le
projet veut arriver.
Objectifs spécifiques
Décrire les fins que l’on se propose d’attendre en tenant compte
des moyes disponibles, un objectif spécifique est la
formulation positive d’un problème identifié, c'est-à-dire une
nouvelle situation une fois le problème est résolu totalement
ou partiellement
Résultats attendus:
On doit définir les services et / ou les produits concrets qu’on
réalisera dans le cadre du projet, ces résultats seront
identifiés appréciés par rapport à chacun des objectifs
spécifiques
45 mns

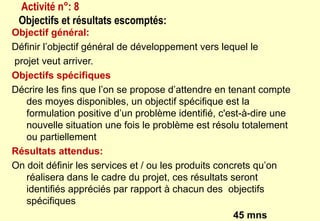

Activité n°: 8
Objectifs et résultats escomptés:

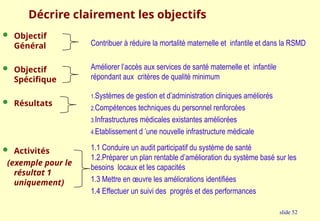

slide 52
Décrire clairement les objectifs
 Objectif
Général
 Objectif
Spécifique
 Résultats
 Activités
(exemple pour le
résultat 1
uniquement)
Contribuer à réduire la mortalité maternelle et infantile et dans la RSMD
Améliorer l’accès aux services de santé maternelle et infantile
répondant aux critères de qualité minimum
1.Systèmes de gestion et d’administration cliniques améliorés
2.Compétences techniques du personnel renforcées
3.Infrastructures médicales existantes améliorées
4.Etablissement d ’une nouvelle infrastructure médicale
1.1 Conduire un audit participatif du système de santé
1.2.Préparer un plan rentable d’amélioration du système basé sur les
besoins locaux et les capacités
1.3 Mettre en œuvre les améliorations identifiées
1.4 Effectuer un suivi des progrès et des performances
Objectif général
Description de la situation future que le projet cherche à
réaliser en tenant compte de la contribution des autres
contributions
.
Exp. Contribuer à la réduction du taux de MM
.
L’Objectif Général doit s’inscrire dans les orientations
stratégiques du département concerné
L’objectif général constitue la référence déterminant le
contenu de l’intervention à réaliser
Démarche de Définition des objectifs
 Démarche : C’est la formulation des
problèmes identifiés en objectifs ou résultats
à atteindre .
 Exemples :
 Problème :Mortalité maternelle élevée
Objectif :Réduire la mortalité maternelle
 Problème :Faible utilisation des SOU par les
populations rurales éloignées
Objectif : Améliorer l’utilisation …
 Problème : Problèmes de qualité des SOU
Objectif : Améliorer la qualité des SOU
Hiérarchie des objectifs

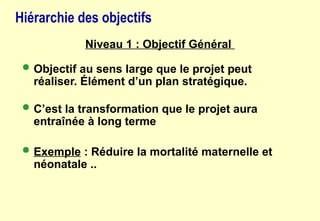

Niveau 1 : Objectif Général
 Objectif au sens large que le projet peut
réaliser. Élément d’un plan stratégique.
 C’est la transformation que le projet aura
entraînée à long terme
 Exemple : Réduire la mortalité maternelle et
néonatale ..

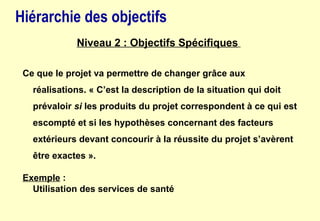

Hiérarchie des objectifs
Niveau 2 : Objectifs Spécifiques
Ce que le projet va permettre de changer grâce aux
réalisations. « C’est la description de la situation qui doit
prévaloir si les produits du projet correspondent à ce qui est
escompté et si les hypothèses concernant des facteurs
extérieurs devant concourir à la réussite du projet s’avèrent
être exactes ».
Exemple :
Utilisation des services de santé
Hiérarchie des objectifs
Niveau 3 : Résultats
 Ce sont les résultats auxquelles on est en droit
de s’attendre et pour lesquels les ressources
ont été fournies
 Exemples :
Améliorer la disponibilité , la qualité ,
l’information de la population …
Hiérarchie des objectifs
Niveau 4: ACTIVITES
 Principales actions qui indiquent comment on va réaliser le
projet. Ce que l’équipe doit entreprendre pour arriver aux
réalisations
 Les activités doivent attaquer les causes du problème
principal/des problèmes principaux.
 Dans la première matrice , ils sont formulées en grappes
(Activités non détaillées)
 Ex: Formation du personnel en SOU , mise en place du soutien
clinique , implantation de l’audit , diffusion des standards …
Exemple d’éléments de la logique d’intervention pour la
contribution à la réduction de la MM (Projet de création d’un
SAMU régional SMD)
Objectif Général Objectifs spécifiques Résultats attendus activités
Réduire la mortalité et la
Réduire la mortalité et la
morbidité maternelle et
morbidité maternelle et
néonatale au niveau de la
néonatale au niveau de la
Région SMD de 30% à
Région SMD de 30% à
l’horizon 2015
l’horizon 2015
- Améliorer la qualité de
Améliorer la qualité de
prise en charge de
prise en charge de
l’accouchement et des
l’accouchement et des
cas compliqués
cas compliqués
- Améliorer la qualité de
Améliorer la qualité de
prise en charge de la
prise en charge de la
consultation prénatale et
consultation prénatale et
du post partum
du post partum
Système d’évacuation et
Système d’évacuation et
de transfert renforcé
de transfert renforcé
Système de
Système de
coordination et
coordination et
d’information appliqué
d’information appliqué
Stratégie IEC élaborée
Stratégie IEC élaborée
et appliqué
et appliqué
- Acquisition des ambulances
- Acquisition des ambulances
- Définition du mode de
- Définition du mode de
fonctionnement
fonctionnement
- Système de coordination et
- Système de coordination et
d’information appliqué
d’information appliqué
- désigner un comité de
- désigner un comité de
coordination régionale MSR
coordination régionale MSR
- élaborer un planning de
- élaborer un planning de
réunions provinciales et
réunions provinciales et
Régionales
Régionales
- Redynamiser la cellule de
- Redynamiser la cellule de
suivi et d’évaluation
suivi et d’évaluation
régionale;
régionale;
Tâches en sous groupes:
Définir les activités prévues :
on doit définir les activités
concrètes qui permettront
l’atteinte des résultats, on
peut les classer par
catégorie :
Activité n°: 9
Exécution du projet :
Résultats attendus Activités prévues
1.
1
2
3
4
5
2.
1
2
3
4
5
3.
1
2
3
4
5
4
1
2
3
4
5
5.
1
2
3
4
6.
1
2
3
4
30 mns
slide 61
Les différents niveaux de description d’un projet
 Les objectifs nationaux ou sectoriels plus larges
auxquels contribuera le projet
 Le flux d’avantages durables pour le(s) groupe(s) cible(s)
 Les biens et services fournis par le projet
 Ce qui sera fait pendant le projet pour obtenir les
résultats ( programme de travail / tâches)
Objectif global
Objectif
spécifique
Résultats
Activités
Cheminement du raisonnement de montage de projet
phase de pré étude
Idée à:
• documenter
• clarifier
• avoir le consensus
• valider
• identifier les acteurs et les bénéficiaires
MMI Dysfonctionnements Idée de projet
Projet
(idée retenue)
Devant avoir un
impact positif sur le
dysfonctionnement
(MMI)
Autres étapes
d’élaboration
de projet
Logique
d’intervention
Indicateurs
objectivement
vérifiables
Sources de
vérification
Hypothèses
(Risques)
Objectif 1
général
Objectifs 2
spécifiques
Résultats 3
Activités 4 Moyens Coût
Conditions
préalables
Cadre Logique: la matrice
Activité n° : 10

Elaboration d’Indicateurs Objectivement vérifiables
Logique
D’Intervetion
indicateurs Sources de
vérification
Risques
Objectifs général
Objectifs spécifiques
Activités
Tâche en sous groupes
1. Détermination des indicateurs d’évaluation del’Obj G, Obj S, et
des Activités:
2. Déterminer les sources de vérification des indicateurs:
3. Déterminer les hypothèses/risques éventuels
20 mns
66
QU’EST-CE QU ’UN INDICATEUR ?
C’est une variable mesurable définie, utilisée pour suivre la
qualité ou l'adéquation d'importantes activités cliniques et de
gestion.
C’est un élément qui permet de mesurer une caractéristique
recherchée par un programme ou les changements intervenus
67

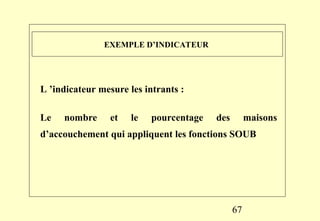

EXEMPLE D’INDICATEUR
L ’indicateur mesure les intrants :
Le nombre et le pourcentage des maisons
d’accouchement qui appliquent les fonctions SOUB
68

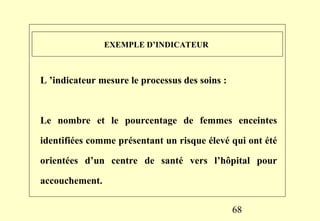

EXEMPLE D’INDICATEUR
L ’indicateur mesure le processus des soins :
Le nombre et le pourcentage de femmes enceintes
identifiées comme présentant un risque élevé qui ont été
orientées d’un centre de santé vers l’hôpital pour
accouchement.
69

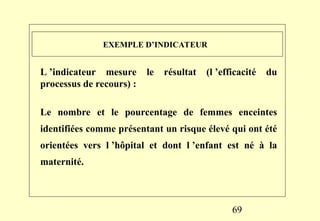

EXEMPLE D’INDICATEUR
L ’indicateur mesure le résultat (l ’efficacité du
processus de recours) :
Le nombre et le pourcentage de femmes enceintes
identifiées comme présentant un risque élevé qui ont été
orientées vers l ’hôpital et dont l ’enfant est né à la
maternité.
Indicateurs
Indicateurs
 Les Indicateurs Objectivement Vérifiables (IOV)
décrivent les objectifs du projet de façon à ce qu’ils
puissent être mesurés facilement, en décrivant de
quelle façon les indicateurs vont être mesurés
 « Objectivement mesurable » signifie que
différentes personnes mesurant le même objectifs
atteindraient le même résultat
 Cinq qualités d’un bon IOV
 Qualité (que mesure-t-on)
 Le groupe cible (qui)
 Lieu (où)
 Quantité (combien)
 L’aspect temporel (quand)
Exemple d’IOV
Exemple d’IOV
 Amélioration de l’état de santé
 Qualité : taux de MM
 Groupe cible : FAR
 Lieu : dans le rural de la province de Taroudant
 Quantité (combien) : de 112 %000 à 100%000 NV
 Quand: avant 2015
 + source de vérification :
 Identification des décès FAR:
 les registres de l'état civil (municipalité et délégation).
 les registres hospitaliers public et privés.
 les informateurs clés.
slide 72
Sources de vérification (I)
Rapports
administratifs
Rapports de
gestion
Rapports tech-
niques et/ou spé-
cialisés
Enquêtes
spécialisées
Statistiques
disponibles
Observation /
inspection du site
Par exemple:
slide 73
Sources de Vérification (II)
Coût
Complexité
Rapports
administratifs
Rapports de
gestion
Statistiques
disponibles
Statistiques disponibles
retravaillées
Enquêtes
spécialisées
Tâche en sous
groupes: Face
à chaque
activité
marquez le
mois de
réalisation de
cette activité
30 mns
Activité n°:11
Calendrier
des
activités :
Activité
s
Respons
able
(Qui)
MOIS
1 2 3 4 5 6 7 8 9 10 11 12

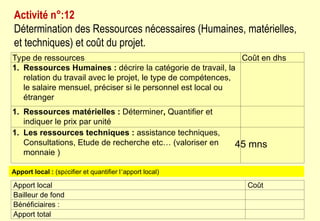

Activité n°:12
Détermination des Ressources nécessaires (Humaines, matérielles,
et techniques) et coût du projet.
Type de ressources Coût en dhs
1. Ressources Humaines : décrire la catégorie de travail, la
relation du travail avec le projet, le type de compétences,
le salaire mensuel, préciser si le personnel est local ou
étranger
1. Ressources matérielles : Déterminer, Quantifier et
indiquer le prix par unité
1. Les ressources techniques : assistance techniques,
Consultations, Etude de recherche etc… (valoriser en
monnaie )
45 mns
Apport local Coût
Bailleur de fond
Bénéficiaires :
Apport total
Apport local : (spécifier et quantifier l’apport local)
Lots d’activités Contribution externes Contributions locales Coût
total
aides Fond
propre
autres total contributi
on
autres total
construction
Équipement
Ressources
Humaines
Formation
Appui technique
Etc……
Activité n°: 12 (suite)
Estimation du Budget Général par lots et co-financement
en dhs

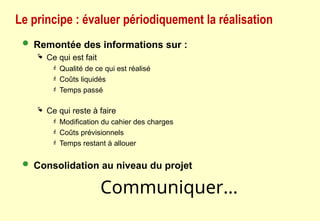

Le principe : évaluer périodiquement la réalisation
 Remontée des informations sur :
 Ce qui est fait
 Qualité de ce qui est réalisé
 Coûts liquidés
 Temps passé
 Ce qui reste à faire
 Modification du cahier des charges
 Coûts prévisionnels
 Temps restant à allouer
 Consolidation au niveau du projet
Communiquer...
Chapitre III.
La réalisation du projet
(Suivi des Activités du projet et
évaluation des risques)
Le principe : comparer réalisation et référentiel
 Mise en évidence des écarts constatés
 Qualité technique
 Délais
 Coûts
 Analyse de la cause de ces écarts
 Dérive constatée
 Dérive prévisionnelle en fin de projet
 Proposition d'actions correctives
Informer le comité de pilotage...
La gestion des risques
 La finalité de tous les outils et méthodes liés au
management de projet, c'est la maîtrise des risques
 Le chef de projet n'est donc pas nommé pour "faire un
planning", mais pour prendre des mesures préventives
 Il faut donc :
 Développer la capacité d'analyse
au préalable
 Identifier et mettre en place
les mesures préventives
La typologie des risques
 Risques organisationnels
 Clarté des objectifs, cahier des charges...
 Risques de type humain
 Disponibilité des ressources, compétences, formation, motivation...
 Risques commerciaux et marketing
 Offres de la concurrence, clients...
 Risques techniques
 Normalisation, cohérence des spécifications, documentation...
 Risques liés à la maîtrise de la sous-traitance
 Risques juridiques
 Risques liés à la sécurité
Information interne
Dr. Mustapha EL Mahoti, Consultant expert en management des organisations
Le principe : déclencher des actions
correctives
 Nature
 Réaffectation de moyens
 Affectation de nouvelles
ressources
 Modification de la cible
technique
 Nouveau découpage des tâches
 Arrêt du projet
 Validation suivant
l'importance de ces actions
 Par le chef de projet
 Par la maîtrise d'ouvrage
Le principe : faire des bilans
 Des bilans intermédiaires et de fin de réalisation
 Mesurer les écarts par rapport aux prévisions initiales
 Analyser ces écarts
 Capitaliser pour les futures réalisations
 Des bilans d'exploitation
 Mesurer les retours opérationnels et financiers obtenus
 Comparer à l'étude de justification
 Capitaliser pour les futures
réalisations
La finalité des bilans
 Les bilans intermédiaires
 Vérifier que les jalons sont respectés
 Analyser les causes de dérapage
 Aider à la prise de décision
 Le bilan de fin de réalisation
 Tirer les enseignements du projet
 Faciliter la capitalisation pour des expériences futures
 Préparer les modalités de transfert à la maitrise d'ouvrage
 Le ou les bilans d'exploitation
 Vérifier que le projet rapporte bien ce pour quoi il a été lancé (notion
de retour sur investissement)
 Il peut s'agir d'analyse de produits, de réduction de coûts ou de charges,
d'amélioration du climat social, des conditions de travail...
Quand faire un bilan, pour qui, par qui ?...
 A chaque jalon d'étape
 Par le maître d'oeuvre pour le maître d'ouvrage
 A chaque livrable
 Par le contributeur responsable pour le chef de projet
 A la fin de réalisation
 Par le maître d'oeuvre et l'équipe projet pour la maîtrise d'ouvrage et
la structure de pilotage
 Après une première étape d'exploitation
 Par le contrôleur de gestion pour la structure de pilotage de l'entité
La particularité du suivi des coûts
 Les principes précédents s'appliquent au suivi des
coûts, cependant...
 Il faut prendre également en compte de nouveaux paramètres
La particularité du suivi des coûts
 Il est nécessaire de faire un
suivi des coûts à avancement
donné
 Nécessaire à la reprogram-
mation éventuelle du projet
 Nécessaire à la connaissance
du coût final prévisionnel
 Il est également nécessaire de
faire un suivi des coûts à
échéance donnée
 Nécessaire aux financiers
Chapitre IV.
L’exploitation du projet
« Les outils de
communication et de
pilotage du projet »

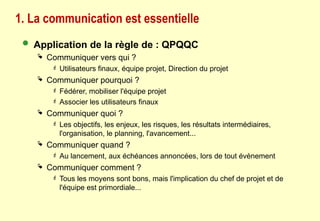

1. La communication est essentielle
 Application de la règle de : QPQQC
 Communiquer vers qui ?
 Utilisateurs finaux, équipe projet, Direction du projet
 Communiquer pourquoi ?
 Fédérer, mobiliser l'équipe projet
 Associer les utilisateurs finaux
 Communiquer quoi ?
 Les objectifs, les enjeux, les risques, les résultats intermédiaires,
l'organisation, le planning, l'avancement...
 Communiquer quand ?
 Au lancement, aux échéances annoncées, lors de tout évènement
 Communiquer comment ?
 Tous les moyens sont bons, mais l'implication du chef de projet et de
l'équipe est primordiale...
2. Les outils de pilotage
 Des logiciels certes ...
 Mais aussi...
 Des règles de management
 Des réunions préparées
 Un fond documentaire solide
 Un tableau de bord
 Un dossier projet
 Une communication adaptée
Boite à Outils

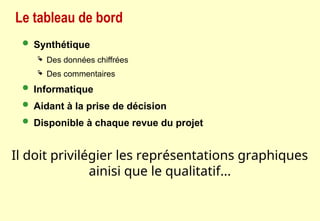

Le tableau de bord
 Synthétique
 Des données chiffrées
 Des commentaires
 Informatique
 Aidant à la prise de décision
 Disponible à chaque revue du projet
Il doit privilégier les représentations graphiques
ainisi que le qualitatif...

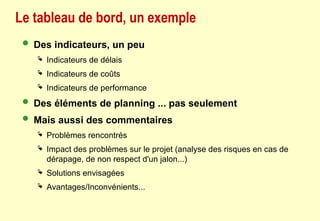

Le tableau de bord, un exemple
 Des indicateurs, un peu
 Indicateurs de délais
 Indicateurs de coûts
 Indicateurs de performance
 Des éléments de planning ... pas seulement
 Mais aussi des commentaires
 Problèmes rencontrés
 Impact des problèmes sur le projet (analyse des risques en cas de
dérapage, de non respect d'un jalon...)
 Solutions envisagées
 Avantages/Inconvénients...
Les gestionnaires de projet : définitions

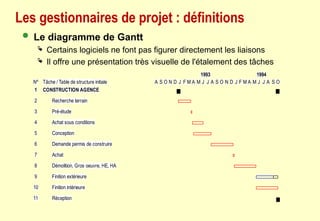

 Le diagramme de Gantt
 Certains logiciels ne font pas figurer directement les liaisons
 Il offre une présentation très visuelle de l'étalement des tâches
Nº Tâche / Table de structure initiale
1 CONSTRUCTION AGENCE
2 Recherche terrain
3 Pré-étude
4 Achat sous conditions
5 Conception
6 Demande permis de construire
7 Achat
8 Démolition, Gros oeuvre, HE, HA
9 Finition extérieure
10 Finition intérieure
11 Réception
A S O N D J F M A M J J A S O N D J F M A M J J A S O
1993 1994
Activité n°:13
Pérennisation du projet
après réalisation
(désinvestissement)
1.démontrer comment on peut garantir la
pérennité du projet socialement,
culturellement et politiquement :
2. clarifier le degré d’engagement des
bénéficiaires et leur contribution pour
réussir le projet :
3. Quel est l’impact du projet sur
l’amélioration du niveau sanitaire de la
population :
4. Le responsable du projet après sa
réalisation et sa capacité de financement
et de gestion du projet :
Tâche en sous groupes

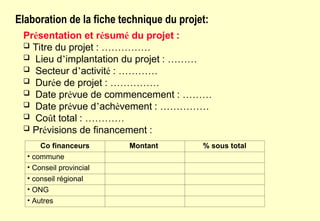

Elaboration de la fiche technique du projet:
Co financeurs Montant % sous total
• commune
• Conseil provincial
• conseil régional
• ONG
• Autres
Présentation et résumé du projet :
 Titre du projet : ……………
 Lieu d’implantation du projet : ………
 Secteur d’activité : …………
 Durée de projet : ……………
 Date prévue de commencement : ………
 Date prévue d’achèvement : ……………
 Coût total : …………
 Prévisions de financement :

création et Gestion de Projet communautaire

  • 1.
    Bienvenue aux participants Àla 3ème session de formation en Création et Management de projets communautaires EL Yaacoubi Equipe Pédagogique EL Mahoti
  • 2.
    2 Nom et prénom Fonction Annéesd’expérience Formation en gestion de projet Présentation des participants
  • 3.
    Le thème dela session 3. Ingénierie et Management de projet d’appui au programme « MSR » Dans la province de Taroudant Région SMD
  • 4.
  • 5.
  • 6.
    Approche pédagogique préconiséeSVA Avantage de approche:  constructiviste Centrée sur la démarche des participants Construction personnelle et collective des connaissances À partir des connaissances antérieures Engagement actif des participants  Ce que je Sais (identification des connaissances antérieures)  Ce que je Veux Savoir ( détermination des attentes)  Ce que j’ai Appris: (évaluation de la journée) Activité2.
  • 7.
  • 8.
    8 Objectif général : Développer lescompétences des participants en matière ce création et de gestion de projets dans le domaine de la MSR . Les objectifs de l’atelier
  • 9.
    Objectifs Spécifiques : A lafin de la formation, les participants comprendront mieux:  le cycle de projet, les points de prise de décision, les documents-clés et l’utilisation du cadre logique dans le management des projets. • les principes inhérents à l’approche cadre logique et aux principaux outils analytiques Les objectifs de l’atelier
  • 10.
    A l’issue dela formation, les participants :  Auront échangé leurs points de vue sur les bonnes pratiques et les difficultés en lien avec l’élaboration et la gestion des projets de promotion de la santé dans le cadre de la MSR  S'exercer à l’élaboration et à la présentation de la fiche technique du projet Les objectifs de l’atelier
  • 11.
    Normes de travail Horaire :  Matin 8h.30  Pause café 10h 30 – 10h 45  Pause déjeuner : 13h -14h  Retour sur SVA, Évaluation : 17h 00  Mise des portables sous vibreur  Gestion de feed-back : construire positivement sur les idées des autres  Respect des idées des autres  Participation active  User des apprentissages de la 1ère et de la 2ème session  ...
  • 12.
    Activité n°3 Introduction auManagement de projets communautaires
  • 13.
    C'est quoi leManagement de projet ?...
  • 14.
    slide 14 Qu’est-ce qu’unprojet? Définition:  Un projet est un ensemble d’activités visant des objectifs concrets dans un temps et à l’aide d’un budget déterminé  Un projet doit avoir clairement identifié :  les problèmes à résoudre  les acteurs et bénéficiaires  Les éléments du cadre logiques  les modalités de suivi et d’évaluation  les avantages durables et les coûts attendus
  • 15.
    Le projet  Définition(suite)  Un projet est un ensemble de tâches indissociables permettant de répondre à un besoin exprimé  Il comprend également les ressources nécessaires à sa réalisation  Il a une durée finie, caractérisée par une date de début et une date de fin  Il peut être collectif ou individuel Projet
  • 16.
    Qu’appelle-t-on un projet? Qu’appelle-t-on un projet ?  C’est la mise en oeuvre d’une idée pour améliorer une situation donnée (par ex. contribuer à la réduction de la MMI)  Un projet = objectifs à atteindre (différent d’une activité permanente ou d’une fonction)  Un projet = limité dans le temps (en général, durée de l’accord de financement) Le Cycle Projet Le Cycle Projet
  • 17.
    t Projet –Organisation idée Vision stratégique Cadre logique Opportunité Plande mise en œuvre et de suivi • Planification • Articulation avec le Cadre logique • Planification opérationnelle • Planification financière • Examen des hypothèses critiques • Collecte de fonds • Attraction d’autres ressources (additionnelles …)
  • 18.
    Le projet :les phases de vie  La pré-étude  Elle permet au travers d'une identification première des actions, des acteurs, des coûts, des charges et des gains de toutes natures, de bâtir un dossier qui contribue à l'étude d'opportunité et de faisabilité  L'étude  Une fois le projet retenu, elle conduit à figer de manière précise les contours du projet ( cadre logique)  La réalisation  Elle s'accompagne d'un suivi et d'un bilan de réalisation  L'exploitation  idem mais avec des rapports d'étapes  Le désinvestissement : céder le projet aux bénéficiaires pour en assurer la continuité.  Il peut faire partie de la pré-étude du projet suivant
  • 19.
    Le cycle projet Lecycle projet  Six étapes clés Evaluation Programmation Instruction Mise en oeuvre Identification Financement
  • 20.
    La Gestion duCycle de Projet La Gestion du Cycle de Projet  A quoi cela sert-il ? De l’approche de gestion traditionnelle À l’approche de gestion par la Qualité Cadre stratégique flou Approche clairement définie Analyse de situation insuffisante Analyse rigoureuse Programmation et mise en œuvre structurées par activités Programmation et mise en œuvre structurées par objectifs Résultat non vérifiable Résultat vérifiable Pression pour l’amortissement Priorité donnée à la qualité Vision court-terme Priorité à la durabilité Documents improvisés Documents standardisés Pas de vision partagée Compréhension commune des objectifs et de la façon de les atteindre / de les mesurer
  • 21.
  • 22.
    Schéma des étapesde création et de gestion du projet dans le cadre de l’approche communautaire 1. Analyse de la situation et définition des problèmes 4. La réalisation du projet (Suivi des Activités du projet et évaluation des risques) 5.« Les outils de communication et de pilotage du projet » 3.Indicateurs Objectivement vérifiables 2. Etude du projet à travers les éléments du « Cadre Logique » 6. Elaboration de la fiche du projet ACTION COMMUNAUTAIRE (Projet)
  • 23.
  • 24.
    Chapitre1 : Analysede la situation et définition des problèmes  Méthodes :  Approche par indicateurs  Approche par Informateurs clés  Expérience personnelle  Brainstorming  Analyse documentaire… Le dossier de pré-étude
  • 25.
    Travail en sousgroupe: Identifier une idée de projet pouvant contribuer à la réduction de la MMI dans l’aire géographique desservie par votre formation sanitaire. Indiquer en forme claire et schématique ce qu’on prétend à faire, en présentant la stratégie générale de l’action permettant la compréhension globale du projet : 20 mns Activité n° 4 : Identification d’une idée de projet • :
  • 26.
    Pré-étude et statutsd'un projet  Quelques précisions sur la phase de pré-étude  Rien n'est acquis  L'arbitrage est permanent  Il peut s'écouler plusieurs mois entre l'arbitrage et le début de la réalisation Une pré-étude n'est jamais perdue, quelles qu'en soient les suites... Vert Idée Autorisable Autorisé Pré-étude Arbitrage ? Lancement ? Roug e Rejeté noir Noir Noir Orange
  • 27.
    Récapitulons...  Un exempled'enchaînement logique Idée Projet Processus Plan d'action
  • 28.
    Tache en sousgroupe: Faites une description de l’idée en la situant dans le contexte politique, économique et social de la zone et du secteur affecté. Partant de la vision générale à une vision particulière. dans ce contexte on présentera la problématique que nous voulons résoudre par le projet et les facteurs positifs identifiés, On mentionnera aussi si des études préalables ont été réalisées en termes de diagnostic de situation dans la zone ou le secteur concernés par le projet. 45 mn Activité n°: 5 Décrire l’idée et la situer dans son contexte ( la problématique que vous voulez résoudre).
  • 29.
    Résultat de l’activitén°5 : en travaux de groupes Documentation de l’idée :  Effet : Mortalité maternelle et Infantile  Disponibilité  Qualité  Utilisation  Informations  Autres …  Causes : Par déterminant (RH , Absence de supervision , Standards …)
  • 30.
    Les avantages d'unfonctionnement par projet  Opération extraordinaire  Meilleur gestion des risques  Objectifs ambitieux  Exigence de délais  Situation temporaire  Management d'une équipe pluridisciplinaire  Autorité reconnue  Commanditaire : maître d'ouvrage  Responsable : maître d'oeuvre  Objectifs partagés  Lettre de mission  Transversalité maîtrisée  Equipe et contributions négociées et officialisées  Adaptation des ressources aux objectifs Mobilisation Rapidité Coordination Ressources
  • 31.
    Tâches en sousgroupes: Spécifier le nombre de bénéficiaires directs et indirects du projet: • leurs caractéristiques, • les bases de données sociales et économiques, • les critères de sélection des bénéficiaires et les responsables de cette sélection. • Identifier les intérêts respectifs des différents acteurs du projet, • leur perception et leur interaction. 45 mns Activité n°: 6 Identification des Acteurs et des Bénéficiaires des actions du projet :
  • 32.
    slide 32 Identification etAnalyse des bénéficiaires et des Parties Prenantes Qui? Tout groupe de personnes qui a un intérêt/ rôle dans la résolution des problèmes identifiés et la recherche de solutions pertinentes. Par exemple :  institutions et organisations gouvernementales  secteur privé et entreprises individuelles  groupes de la société civile  membres de communautés de base  Les habitants d’une région
  • 33.
    slide 33 Analyse desparties prenantes Principales étapes  identifier le problème de développement qui se pose  identifier les parties prenantes à ce problème  recueillir des informations sur leurs rôles respectifs, leurs intérêts, motivations, incitants, pouvoir relatif, capacités, forces et faiblesses, …  interpréter ces informations et en tirer des conclusions pour la conception du projet/programme
  • 34.
    Taches en sousgroupes: Expliquer l’histoire des relations entre les bénéficiaires: • La contre partie locale et l’organisation sollicitant l’initiative de l’action. • Le processus d’identification des besoins pour l’action, conception et négociation du projet , • Démontrer que le projet s’inscrit dans une stratégie de développement durable ; • Il faut décrire aussi les politiques régionales et sectorielles en cohérence avec le projet. • Décrire les initiatives semblables développées par d’autres organismes publics et privés ou en cours d’exécution 45 mns Activité n° : 7 Histoire de l’action et justification
  • 35.
    Cheminement du raisonnementde montage de projet phase de pré étude Idée à: • documenter • clarifier • avoir le consensus • valider • identifier les acteurs et les bénéficiaires MMI Dysfonctionnements Idée de projet Idée retenue: ( Projet ) Devant avoir un impact positif sur le dysfonctionnement (MMI) Autres étapes d’élaboration de projet
  • 36.
    Chapitre II. Etude duprojet à travers les éléments du « Cadre Logique » 36
  • 37.
    Qu’est-ce que c’est,le cadre logique? 37
  • 38.
    Cadre Logique: définition Une Matrice qui résume d’une manière logique le plan général d’un projet en exposant les éléments clés compris dans les différents niveaux de sa planification. 38
  • 39.
    A quoi çasert?, le cadre logique 39
  • 40.
    Cadre Logique: aquoi ça sert? (1)  Il permet d’identifier et formuler logiquement les éléments clés d’un projet suite à l’identification des problèmes et besoins.  Il expose de façon claire et synthétique le plan général du projet en un seul cadre  Il permet d’identifier les facteurs clés qui conditionnent la réussite du projet 40
  • 41.
    Cadre Logique: aquoi ça sert? (2)  Il fournit une base pour assurer le suivi et l’évaluation du projet  Il fournit un résumé et un document de référence pour informer les personnes, qui travaillent sur le projet, les bailleurs, les bénéficiaires, et autres acteurs.  C’est un Outil de négociation et de plaidoyer 41
  • 42.
    Logique d’intervention Indicateurs objectivement vérifiables Sources de vérification Hypothèses (Risques) Objectif 1 général 89 Objectifs 2 spécifiques 10 11 7 Résultats 3 12 13 6 Activités 4 Moyens Coût 5 Conditions préalables Cadre Logique: la matrice Note: Au fur et à mesure de la formulation de chaque partie de la matrice, la logique des autres parties devrait être testée et, le cas échéant, révisée. → c’est un processus ‘itératif’
  • 43.
    Quand utiliser lecadre logique? 43
  • 44.
    Cadre Logique: quandl’utiliser? (1) Juste après le diagnostic initial (analyse des données) Phase de programmation Phase d’implémentation Phase de suivi et évaluation 44
  • 45.
    Cadre Logique: quandl’utiliser? (2) Lors d’une recherche de financements Lors d’un partage du projet avec différents acteurs Lors du recrutement des membres de l’équipe Bilan internes (capitalisation d ’action) 45
  • 46.
    Cadre Logique: présentation Matrice de 4 colonnes et 4 lignes  Logique Verticale  Logique Horizontale  En 2-3 pages maximum (Police 10-11) 46
  • 47.
    slide 47 Les différentsniveaux de description d’un projet  Les objectifs nationaux ou sectoriels plus larges auxquels contribuera le projet  Le flux d’avantages durables pour le(s) groupe(s) cible(s)  Les biens et services fournis par le projet  Ce qui sera fait pendant le projet pour obtenir les résultats ( programme de travail / tâches) Objectif global Objectif spécifique Résultats Activités
  • 48.
    Logique verticale  Identifierla logique d ’intervention et clarifier les liens de causalité.  La logique (Haut en Bas) : SI on veut contribuer aux objectifs généraux, ALORS on doit atteindre l’Objectifs Spécifiques (OS), SI on veut atteindre l’OS, ALORS on doit produire les résultats, SI on veut produire les résultats, ALORS les activités doivent être mises en place, et SI on veut mettre en place les activités, ALORS on doit dégager les ressources nécessaires. 48
  • 49.
    Logique verticale La chaînede causalité (Bas en Haut):  SI des ressources adéquates sont disponibles, ALORS les activités peuvent être mises en place,  SI les activités sont effectuées, ALORS les résultats peuvent être produits,  SI les résultats sont produits, ALORS l’OS devrait être atteint,  SI l’OS est atteint, ALORS celui-ci contribuera à atteindre l’OG 49
  • 50.
    50  Objectifs Généraux:décrivent ce que le projet vise à contribuer;  Objectif Spécifique: décrit ce que le projet vise à atteindre;  Les Résultats: décrivent ce que le projet doit produire pour atteindre l’objectif spécifique;  Les Activités: décrivent ce que le projet doit mettre en œuvre pour produire des résultats. Les éléments de la logique d ’intervention Les éléments de la logique d ’intervention
  • 51.
    Objectif général: Définir l’objectifgénéral de développement vers lequel le projet veut arriver. Objectifs spécifiques Décrire les fins que l’on se propose d’attendre en tenant compte des moyes disponibles, un objectif spécifique est la formulation positive d’un problème identifié, c'est-à-dire une nouvelle situation une fois le problème est résolu totalement ou partiellement Résultats attendus: On doit définir les services et / ou les produits concrets qu’on réalisera dans le cadre du projet, ces résultats seront identifiés appréciés par rapport à chacun des objectifs spécifiques 45 mns Activité n°: 8 Objectifs et résultats escomptés:
  • 52.
    slide 52 Décrire clairementles objectifs  Objectif Général  Objectif Spécifique  Résultats  Activités (exemple pour le résultat 1 uniquement) Contribuer à réduire la mortalité maternelle et infantile et dans la RSMD Améliorer l’accès aux services de santé maternelle et infantile répondant aux critères de qualité minimum 1.Systèmes de gestion et d’administration cliniques améliorés 2.Compétences techniques du personnel renforcées 3.Infrastructures médicales existantes améliorées 4.Etablissement d ’une nouvelle infrastructure médicale 1.1 Conduire un audit participatif du système de santé 1.2.Préparer un plan rentable d’amélioration du système basé sur les besoins locaux et les capacités 1.3 Mettre en œuvre les améliorations identifiées 1.4 Effectuer un suivi des progrès et des performances
  • 53.
    Objectif général Description dela situation future que le projet cherche à réaliser en tenant compte de la contribution des autres contributions . Exp. Contribuer à la réduction du taux de MM . L’Objectif Général doit s’inscrire dans les orientations stratégiques du département concerné L’objectif général constitue la référence déterminant le contenu de l’intervention à réaliser
  • 54.
    Démarche de Définitiondes objectifs  Démarche : C’est la formulation des problèmes identifiés en objectifs ou résultats à atteindre .  Exemples :  Problème :Mortalité maternelle élevée Objectif :Réduire la mortalité maternelle  Problème :Faible utilisation des SOU par les populations rurales éloignées Objectif : Améliorer l’utilisation …  Problème : Problèmes de qualité des SOU Objectif : Améliorer la qualité des SOU
  • 55.
    Hiérarchie des objectifs Niveau1 : Objectif Général  Objectif au sens large que le projet peut réaliser. Élément d’un plan stratégique.  C’est la transformation que le projet aura entraînée à long terme  Exemple : Réduire la mortalité maternelle et néonatale ..
  • 56.
    Hiérarchie des objectifs Niveau2 : Objectifs Spécifiques Ce que le projet va permettre de changer grâce aux réalisations. « C’est la description de la situation qui doit prévaloir si les produits du projet correspondent à ce qui est escompté et si les hypothèses concernant des facteurs extérieurs devant concourir à la réussite du projet s’avèrent être exactes ». Exemple : Utilisation des services de santé
  • 57.
    Hiérarchie des objectifs Niveau3 : Résultats  Ce sont les résultats auxquelles on est en droit de s’attendre et pour lesquels les ressources ont été fournies  Exemples : Améliorer la disponibilité , la qualité , l’information de la population …
  • 58.
    Hiérarchie des objectifs Niveau4: ACTIVITES  Principales actions qui indiquent comment on va réaliser le projet. Ce que l’équipe doit entreprendre pour arriver aux réalisations  Les activités doivent attaquer les causes du problème principal/des problèmes principaux.  Dans la première matrice , ils sont formulées en grappes (Activités non détaillées)  Ex: Formation du personnel en SOU , mise en place du soutien clinique , implantation de l’audit , diffusion des standards …
  • 59.
    Exemple d’éléments dela logique d’intervention pour la contribution à la réduction de la MM (Projet de création d’un SAMU régional SMD) Objectif Général Objectifs spécifiques Résultats attendus activités Réduire la mortalité et la Réduire la mortalité et la morbidité maternelle et morbidité maternelle et néonatale au niveau de la néonatale au niveau de la Région SMD de 30% à Région SMD de 30% à l’horizon 2015 l’horizon 2015 - Améliorer la qualité de Améliorer la qualité de prise en charge de prise en charge de l’accouchement et des l’accouchement et des cas compliqués cas compliqués - Améliorer la qualité de Améliorer la qualité de prise en charge de la prise en charge de la consultation prénatale et consultation prénatale et du post partum du post partum Système d’évacuation et Système d’évacuation et de transfert renforcé de transfert renforcé Système de Système de coordination et coordination et d’information appliqué d’information appliqué Stratégie IEC élaborée Stratégie IEC élaborée et appliqué et appliqué - Acquisition des ambulances - Acquisition des ambulances - Définition du mode de - Définition du mode de fonctionnement fonctionnement - Système de coordination et - Système de coordination et d’information appliqué d’information appliqué - désigner un comité de - désigner un comité de coordination régionale MSR coordination régionale MSR - élaborer un planning de - élaborer un planning de réunions provinciales et réunions provinciales et Régionales Régionales - Redynamiser la cellule de - Redynamiser la cellule de suivi et d’évaluation suivi et d’évaluation régionale; régionale;
  • 60.
    Tâches en sousgroupes: Définir les activités prévues : on doit définir les activités concrètes qui permettront l’atteinte des résultats, on peut les classer par catégorie : Activité n°: 9 Exécution du projet : Résultats attendus Activités prévues 1. 1 2 3 4 5 2. 1 2 3 4 5 3. 1 2 3 4 5 4 1 2 3 4 5 5. 1 2 3 4 6. 1 2 3 4 30 mns
  • 61.
    slide 61 Les différentsniveaux de description d’un projet  Les objectifs nationaux ou sectoriels plus larges auxquels contribuera le projet  Le flux d’avantages durables pour le(s) groupe(s) cible(s)  Les biens et services fournis par le projet  Ce qui sera fait pendant le projet pour obtenir les résultats ( programme de travail / tâches) Objectif global Objectif spécifique Résultats Activités
  • 62.
    Cheminement du raisonnementde montage de projet phase de pré étude Idée à: • documenter • clarifier • avoir le consensus • valider • identifier les acteurs et les bénéficiaires MMI Dysfonctionnements Idée de projet Projet (idée retenue) Devant avoir un impact positif sur le dysfonctionnement (MMI) Autres étapes d’élaboration de projet
  • 63.
    Logique d’intervention Indicateurs objectivement vérifiables Sources de vérification Hypothèses (Risques) Objectif 1 général Objectifs2 spécifiques Résultats 3 Activités 4 Moyens Coût Conditions préalables Cadre Logique: la matrice
  • 64.
    Activité n° :10 Elaboration d’Indicateurs Objectivement vérifiables Logique D’Intervetion indicateurs Sources de vérification Risques Objectifs général Objectifs spécifiques Activités Tâche en sous groupes 1. Détermination des indicateurs d’évaluation del’Obj G, Obj S, et des Activités: 2. Déterminer les sources de vérification des indicateurs: 3. Déterminer les hypothèses/risques éventuels 20 mns
  • 66.
    66 QU’EST-CE QU ’UNINDICATEUR ? C’est une variable mesurable définie, utilisée pour suivre la qualité ou l'adéquation d'importantes activités cliniques et de gestion. C’est un élément qui permet de mesurer une caractéristique recherchée par un programme ou les changements intervenus
  • 67.
    67 EXEMPLE D’INDICATEUR L ’indicateurmesure les intrants : Le nombre et le pourcentage des maisons d’accouchement qui appliquent les fonctions SOUB
  • 68.
    68 EXEMPLE D’INDICATEUR L ’indicateurmesure le processus des soins : Le nombre et le pourcentage de femmes enceintes identifiées comme présentant un risque élevé qui ont été orientées d’un centre de santé vers l’hôpital pour accouchement.
  • 69.
    69 EXEMPLE D’INDICATEUR L ’indicateurmesure le résultat (l ’efficacité du processus de recours) : Le nombre et le pourcentage de femmes enceintes identifiées comme présentant un risque élevé qui ont été orientées vers l ’hôpital et dont l ’enfant est né à la maternité.
  • 70.
    Indicateurs Indicateurs  Les IndicateursObjectivement Vérifiables (IOV) décrivent les objectifs du projet de façon à ce qu’ils puissent être mesurés facilement, en décrivant de quelle façon les indicateurs vont être mesurés  « Objectivement mesurable » signifie que différentes personnes mesurant le même objectifs atteindraient le même résultat  Cinq qualités d’un bon IOV  Qualité (que mesure-t-on)  Le groupe cible (qui)  Lieu (où)  Quantité (combien)  L’aspect temporel (quand)
  • 71.
    Exemple d’IOV Exemple d’IOV Amélioration de l’état de santé  Qualité : taux de MM  Groupe cible : FAR  Lieu : dans le rural de la province de Taroudant  Quantité (combien) : de 112 %000 à 100%000 NV  Quand: avant 2015  + source de vérification :  Identification des décès FAR:  les registres de l'état civil (municipalité et délégation).  les registres hospitaliers public et privés.  les informateurs clés.
  • 72.
    slide 72 Sources devérification (I) Rapports administratifs Rapports de gestion Rapports tech- niques et/ou spé- cialisés Enquêtes spécialisées Statistiques disponibles Observation / inspection du site Par exemple:
  • 73.
    slide 73 Sources deVérification (II) Coût Complexité Rapports administratifs Rapports de gestion Statistiques disponibles Statistiques disponibles retravaillées Enquêtes spécialisées
  • 74.
    Tâche en sous groupes:Face à chaque activité marquez le mois de réalisation de cette activité 30 mns Activité n°:11 Calendrier des activités : Activité s Respons able (Qui) MOIS 1 2 3 4 5 6 7 8 9 10 11 12
  • 75.
    Activité n°:12 Détermination desRessources nécessaires (Humaines, matérielles, et techniques) et coût du projet. Type de ressources Coût en dhs 1. Ressources Humaines : décrire la catégorie de travail, la relation du travail avec le projet, le type de compétences, le salaire mensuel, préciser si le personnel est local ou étranger 1. Ressources matérielles : Déterminer, Quantifier et indiquer le prix par unité 1. Les ressources techniques : assistance techniques, Consultations, Etude de recherche etc… (valoriser en monnaie ) 45 mns Apport local Coût Bailleur de fond Bénéficiaires : Apport total Apport local : (spécifier et quantifier l’apport local)
  • 76.
    Lots d’activités Contributionexternes Contributions locales Coût total aides Fond propre autres total contributi on autres total construction Équipement Ressources Humaines Formation Appui technique Etc…… Activité n°: 12 (suite) Estimation du Budget Général par lots et co-financement en dhs
  • 77.
    Le principe :évaluer périodiquement la réalisation  Remontée des informations sur :  Ce qui est fait  Qualité de ce qui est réalisé  Coûts liquidés  Temps passé  Ce qui reste à faire  Modification du cahier des charges  Coûts prévisionnels  Temps restant à allouer  Consolidation au niveau du projet Communiquer...
  • 78.
    Chapitre III. La réalisationdu projet (Suivi des Activités du projet et évaluation des risques)
  • 79.
    Le principe :comparer réalisation et référentiel  Mise en évidence des écarts constatés  Qualité technique  Délais  Coûts  Analyse de la cause de ces écarts  Dérive constatée  Dérive prévisionnelle en fin de projet  Proposition d'actions correctives Informer le comité de pilotage...
  • 80.
    La gestion desrisques  La finalité de tous les outils et méthodes liés au management de projet, c'est la maîtrise des risques  Le chef de projet n'est donc pas nommé pour "faire un planning", mais pour prendre des mesures préventives  Il faut donc :  Développer la capacité d'analyse au préalable  Identifier et mettre en place les mesures préventives
  • 81.
    La typologie desrisques  Risques organisationnels  Clarté des objectifs, cahier des charges...  Risques de type humain  Disponibilité des ressources, compétences, formation, motivation...  Risques commerciaux et marketing  Offres de la concurrence, clients...  Risques techniques  Normalisation, cohérence des spécifications, documentation...  Risques liés à la maîtrise de la sous-traitance  Risques juridiques  Risques liés à la sécurité
  • 82.
    Information interne Dr. MustaphaEL Mahoti, Consultant expert en management des organisations Le principe : déclencher des actions correctives  Nature  Réaffectation de moyens  Affectation de nouvelles ressources  Modification de la cible technique  Nouveau découpage des tâches  Arrêt du projet  Validation suivant l'importance de ces actions  Par le chef de projet  Par la maîtrise d'ouvrage
  • 83.
    Le principe :faire des bilans  Des bilans intermédiaires et de fin de réalisation  Mesurer les écarts par rapport aux prévisions initiales  Analyser ces écarts  Capitaliser pour les futures réalisations  Des bilans d'exploitation  Mesurer les retours opérationnels et financiers obtenus  Comparer à l'étude de justification  Capitaliser pour les futures réalisations
  • 84.
    La finalité desbilans  Les bilans intermédiaires  Vérifier que les jalons sont respectés  Analyser les causes de dérapage  Aider à la prise de décision  Le bilan de fin de réalisation  Tirer les enseignements du projet  Faciliter la capitalisation pour des expériences futures  Préparer les modalités de transfert à la maitrise d'ouvrage  Le ou les bilans d'exploitation  Vérifier que le projet rapporte bien ce pour quoi il a été lancé (notion de retour sur investissement)  Il peut s'agir d'analyse de produits, de réduction de coûts ou de charges, d'amélioration du climat social, des conditions de travail...
  • 85.
    Quand faire unbilan, pour qui, par qui ?...  A chaque jalon d'étape  Par le maître d'oeuvre pour le maître d'ouvrage  A chaque livrable  Par le contributeur responsable pour le chef de projet  A la fin de réalisation  Par le maître d'oeuvre et l'équipe projet pour la maîtrise d'ouvrage et la structure de pilotage  Après une première étape d'exploitation  Par le contrôleur de gestion pour la structure de pilotage de l'entité
  • 86.
    La particularité dusuivi des coûts  Les principes précédents s'appliquent au suivi des coûts, cependant...  Il faut prendre également en compte de nouveaux paramètres
  • 87.
    La particularité dusuivi des coûts  Il est nécessaire de faire un suivi des coûts à avancement donné  Nécessaire à la reprogram- mation éventuelle du projet  Nécessaire à la connaissance du coût final prévisionnel  Il est également nécessaire de faire un suivi des coûts à échéance donnée  Nécessaire aux financiers
  • 88.
    Chapitre IV. L’exploitation duprojet « Les outils de communication et de pilotage du projet »
  • 89.
    1. La communicationest essentielle  Application de la règle de : QPQQC  Communiquer vers qui ?  Utilisateurs finaux, équipe projet, Direction du projet  Communiquer pourquoi ?  Fédérer, mobiliser l'équipe projet  Associer les utilisateurs finaux  Communiquer quoi ?  Les objectifs, les enjeux, les risques, les résultats intermédiaires, l'organisation, le planning, l'avancement...  Communiquer quand ?  Au lancement, aux échéances annoncées, lors de tout évènement  Communiquer comment ?  Tous les moyens sont bons, mais l'implication du chef de projet et de l'équipe est primordiale...
  • 90.
    2. Les outilsde pilotage  Des logiciels certes ...  Mais aussi...  Des règles de management  Des réunions préparées  Un fond documentaire solide  Un tableau de bord  Un dossier projet  Une communication adaptée Boite à Outils
  • 91.
    Le tableau debord  Synthétique  Des données chiffrées  Des commentaires  Informatique  Aidant à la prise de décision  Disponible à chaque revue du projet Il doit privilégier les représentations graphiques ainisi que le qualitatif...
  • 92.
    Le tableau debord, un exemple  Des indicateurs, un peu  Indicateurs de délais  Indicateurs de coûts  Indicateurs de performance  Des éléments de planning ... pas seulement  Mais aussi des commentaires  Problèmes rencontrés  Impact des problèmes sur le projet (analyse des risques en cas de dérapage, de non respect d'un jalon...)  Solutions envisagées  Avantages/Inconvénients...
  • 93.
    Les gestionnaires deprojet : définitions  Le diagramme de Gantt  Certains logiciels ne font pas figurer directement les liaisons  Il offre une présentation très visuelle de l'étalement des tâches Nº Tâche / Table de structure initiale 1 CONSTRUCTION AGENCE 2 Recherche terrain 3 Pré-étude 4 Achat sous conditions 5 Conception 6 Demande permis de construire 7 Achat 8 Démolition, Gros oeuvre, HE, HA 9 Finition extérieure 10 Finition intérieure 11 Réception A S O N D J F M A M J J A S O N D J F M A M J J A S O 1993 1994
  • 94.
    Activité n°:13 Pérennisation duprojet après réalisation (désinvestissement) 1.démontrer comment on peut garantir la pérennité du projet socialement, culturellement et politiquement : 2. clarifier le degré d’engagement des bénéficiaires et leur contribution pour réussir le projet : 3. Quel est l’impact du projet sur l’amélioration du niveau sanitaire de la population : 4. Le responsable du projet après sa réalisation et sa capacité de financement et de gestion du projet : Tâche en sous groupes
  • 95.
    Elaboration de lafiche technique du projet: Co financeurs Montant % sous total • commune • Conseil provincial • conseil régional • ONG • Autres Présentation et résumé du projet :  Titre du projet : ……………  Lieu d’implantation du projet : ………  Secteur d’activité : …………  Durée de projet : ……………  Date prévue de commencement : ………  Date prévue d’achèvement : ……………  Coût total : …………  Prévisions de financement :

Notes de l'éditeur

  • #32 Groupes de la société civile: ONG, etc... Membres de communautés de base: fermiers/ commerçants, hommes/femmes, jeunes/ vieux, riches/ pauvres
  • #33 Pourquoi l’analyse et la participation des parties prenantes ? Permet d’identifier et d’impliquer des groupes d’intérêt clés Permet d’obtenir des informations pertinentes Montre comment différents parties prenantes perçoivent une même réalité Met en évidence différents besoins (p.ex. ceux liés aux aspects de discrimination entre les sexes) Aide à identifier les conflits/ risques potentiels. Les parties prenantes développent leur propre stratégie convergente, divergente, contradictoire. Contribue à définir des objectifs appropriés, à choisir une stratégie et cibler les bénéficiaires
  • #38 1) Il faut situer le CL par rapport à la planification CPBO: s ’engager dans le CL juste après le DX initial. 2) Après l ’analyse de donnés, le CL aide à préparer et élaborer une logique d ’intervention. 3) CL est aussi utile dans le Cycle de Planification (for changements) que dans d ’autre phase d ’un projet comme, par exemple dans le suivi et évaluation. - Ce que le projet vise à contribuer (Objectif Général), - Ce que le projet vise à atteindre (Objectif Spécifique, OS) - Ce que le projet doit produire pour atteindre l’objectif spécifique (Résultats) - Ce que le projet doit mettre en œuvre pour atteindre les résultats (Activités)
  • #40 1) Donc ce qui ressort ici c'est le lien avec le CPBO. 2) également le CL reflete les activités, les résultats et objetifs d'un projet ainsi que le lien cohérent entre eux. 3) le CL nous aide à établir les hypothéses à prendre en consideration pour le bon déroulement du projet et de certaine manière sa faisabilité. 4) Il nous permet de visualiser les indicateurs et sources de vérification pour monitorer les avancées du projet. 5) En dehors de facteurs de techniques, le CL nous montre un résumé quant aux ressources et dépenses.
  • #44 1) Attention, sans bonne analyse il n'est pas possible d'arriver à un CL coherent et consistent avec une situation determiné de santé publique. On peut pas sauter le DX initial et tomber directement sur le CL. 2) Parfois le CL est mal perçu comme un requis de plus des bailleurs, c'est à dire un pas de plus à remplir pour l'obtention des fonds. Comme on l'expliquera de suite, dans la phase de programmation d'un projet, le CL nous aide à formuler les éléments clés d'un projet (objetifs, résultats, activités, etc), à les mettre en logique et même, une fois rédigé, voir les chose logiquement. 3) Dans la phase d'implementation, on peut se servir du Cl pour ajuster, par example, les activités initialement planifiées si il y a un décalage entre la planification et le démarrage du projet accompagné un chagement important de certains aspects du contexte. Il nous rappel à chaque fois si on est dans le bon chemin d'implementation. Finalement, il nour sert pour nous assurer qu'on compte avec les utiles de suivi necessaires. 4) L'avancée du projet, à travers du suivi et évaluation, est tout-à-fait aidé par les éléments donnés dans le CL.
  • #48 La logique et causalité de l'intervention sont des concepts qui aide voir la coherence et liens des éléments cléfs d'un projet. La Logique du Projet qui va DE HAUT EN BAS et une causalité que la vérifie DE BAS EN HAUT.
  • #49 Une autre manière de voir le liens entre ces éléments, c'est à travers les conditions 'necessaire et suffisant': 1) Accomplir l'Objectif Specifique est necessaire mais pas suffisant pour arriver à l'Objectif Général 2) Produire les résultats du projet c'est necessaire mais peut être pas suffisant pour atteindre l'Objectif Spécifique 3) Mettre en ouvre les activités du projet devrais être necessaire ainsi que suffisant pour rendre/produire des résultats. 4) Inputs/ressources devrais être necessaire et suffisant pour implementer les activités planifiés
  • #50 1) Objectif Général: l'impact de dévélopement, à niveaux national o régional, auquel le projet contribue; 2) Objectif Spécifique: le bénéfice attendu auprès de la population cible; 3) Résultats: les résultats directes, tangibles qui sont délivrés par le projet et qui sont, normalement, sous le control du management du projet; 4) Activités: les programme qui doit être mis en ouvre pour produire les résultats planifiés.
