01/10/16 Documents Proprietaire : services@rokbarry.com 1
RESSOURCES CLÉS D’UN PROJET WEB
PILOTAGE DES RESSOURCES
CLÉS D’UN PROJET WEB
Rokhaya BARRY
services@rokbarry.com
01/10/16 Documents Proprietaire : services@rokbarry.com 2

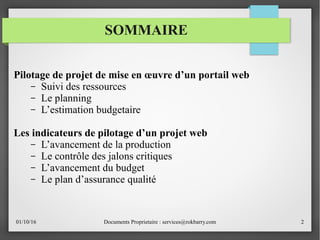

SOMMAIRE
Pilotage de projet de mise en œuvre d’un portail web
– Suivi des ressources
– Le planning
– L’estimation budgetaire
Les indicateurs de pilotage d’un projet web
– L’avancement de la production
– Le contrôle des jalons critiques
– L’avancement du budget
– Le plan d’assurance qualité
01/10/16 Documents Proprietaire : services@rokbarry.com 3

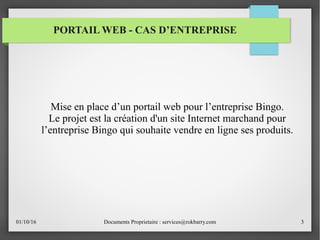

PORTAIL WEB - CAS D’ENTREPRISE
Mise en place d’un portail web pour l’entreprise Bingo.
Le projet est la création d'un site Internet marchand pour
l’entreprise Bingo qui souhaite vendre en ligne ses produits.
01/10/16 Documents Proprietaire : services@rokbarry.com 4

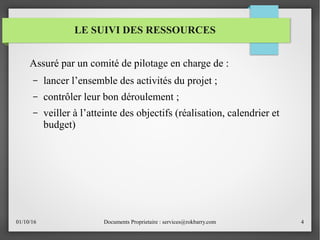

Assuré par un comité de pilotage en charge de :
– lancer l’ensemble des activités du projet ;
– contrôler leur bon déroulement ;
– veiller à l’atteinte des objectifs (réalisation, calendrier et
budget)
LE SUIVI DES RESSOURCES
01/10/16 Documents Proprietaire : services@rokbarry.com 5

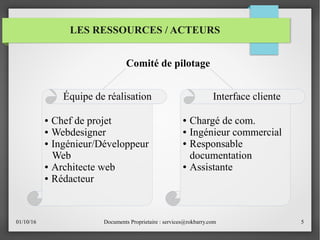

Comité de pilotage
● Chef de projet
● Webdesigner
● Ingénieur/Développeur
Web
● Architecte web
● Rédacteur
Équipe de réalisation Interface cliente
● Chargé de com.
● Ingénieur commercial
● Responsable
documentation
● Assistante
LES RESSOURCES / ACTEURS
01/10/16 Documents Proprietaire : services@rokbarry.com 6
LE PLANNING
Il se fait à l’aide d’outils de planification et correspond aux
dates pour :
– réaliser les activités
– identifier les jalons
– atteindre les objectifs du projet
01/10/16 Documents Proprietaire : services@rokbarry.com 7

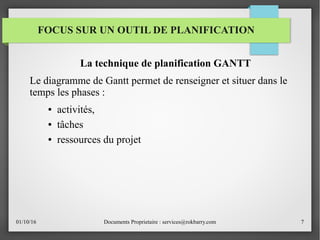

FOCUS SUR UN OUTIL DE PLANIFICATION
La technique de planification GANTT
Le diagramme de Gantt permet de renseigner et situer dans le
temps les phases :
● activités,
● tâches
● ressources du projet
01/10/16 Documents Proprietaire : services@rokbarry.com 8
DIAGRAMME DE GANTT

Illustration
01/10/16 Documents Proprietaire : services@rokbarry.com 9

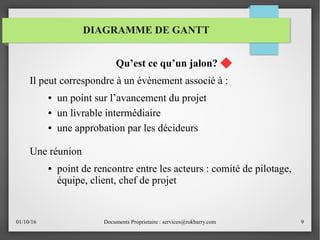

Qu’est ce qu’un jalon?
Il peut correspondre à un évènement associé à :
● un point sur l’avancement du projet
● un livrable intermédiaire
● une approbation par les décideurs
Une réunion
● point de rencontre entre les acteurs : comité de pilotage,
équipe, client, chef de projet
DIAGRAMME DE GANTT
01/10/16 Documents Proprietaire : services@rokbarry.com 10

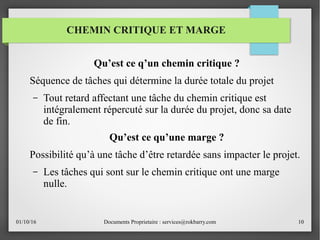

Qu’est ce q’un chemin critique ?
Séquence de tâches qui détermine la durée totale du projet
– Tout retard affectant une tâche du chemin critique est
intégralement répercuté sur la durée du projet, donc sa date
de fin.
Qu’est ce qu’une marge ?
Possibilité qu’à une tâche d’être retardée sans impacter le projet.
– Les tâches qui sont sur le chemin critique ont une marge
nulle.
CHEMIN CRITIQUE ET MARGE
01/10/16 Documents Proprietaire : services@rokbarry.com 11
Total des ressources humaines + les ressources materielles et
logicielles du projet

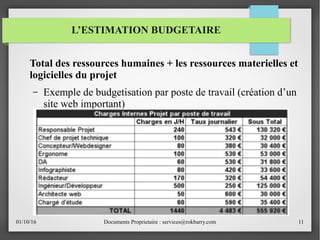

– Exemple de budgetisation par poste de travail (création d’un
site web important)
L’ESTIMATION BUDGETAIRE
01/10/16 Documents Proprietaire : services@rokbarry.com 12

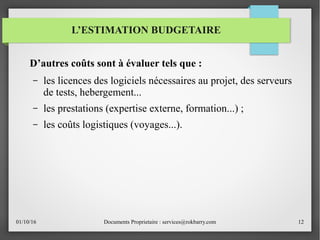

D’autres coûts sont à évaluer tels que :
– les licences des logiciels nécessaires au projet, des serveurs
de tests, hebergement...
– les prestations (expertise externe, formation...) ;
– les coûts logistiques (voyages...).
L’ESTIMATION BUDGETAIRE
01/10/16 Documents Proprietaire : services@rokbarry.com 13

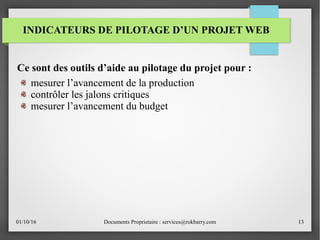

INDICATEURS DE PILOTAGE D’UN PROJET WEB
Ce sont des outils d’aide au pilotage du projet pour :
mesurer l’avancement de la production
contrôler les jalons critiques
mesurer l’avancement du budget
01/10/16 Documents Proprietaire : services@rokbarry.com 14

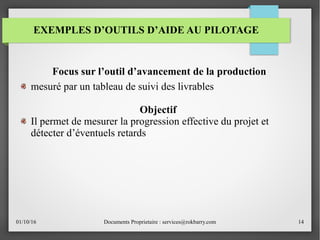

Focus sur l’outil d’avancement de la production
mesuré par un tableau de suivi des livrables
Objectif
Il permet de mesurer la progression effective du projet et
détecter d’éventuels retards
EXEMPLES D’OUTILS D’AIDE AU PILOTAGE
01/10/16 Documents Proprietaire : services@rokbarry.com 15
Illustration
AVANCEMENT DE LA PRODUCTION

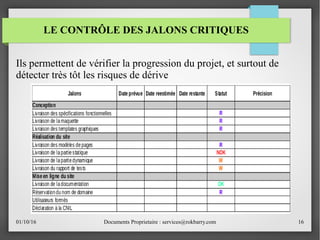

01/10/16 Documents Proprietaire : services@rokbarry.com 16
Ils permettent de vérifier la progression du projet, et surtout de
détecter très tôt les risques de dérive
LE CONTRÔLE DES JALONS CRITIQUES
01/10/16 Documents Proprietaire : services@rokbarry.com 17

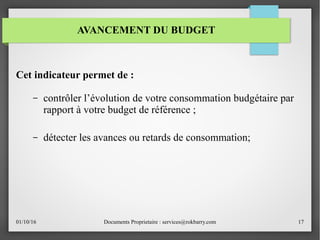

Cet indicateur permet de :
– contrôler l’évolution de votre consommation budgétaire par
rapport à votre budget de référence ;
– détecter les avances ou retards de consommation;
AVANCEMENT DU BUDGET
01/10/16 Documents Proprietaire : services@rokbarry.com 18
Document avec toutes les consignes pour un travail de meilleure
qualité. Il traite :
– de la gestion documentaire => coherence des documents
– du pilotage du projet => réunion du comité de pilotage
– du reporting
– de la communication => homogénéité des informations
dispensées
LE PLAN D’ASSURANCE QUALITÉ
01/10/16 Documents Proprietaire : services@rokbarry.com 19
Elle doit s’intégrer à toutes les phases du projet
– Le cycle Deming ou PDCA montre comment appliquer les
principes de la démarche qualité au processus projet
DEMARCHE QUALITÉ

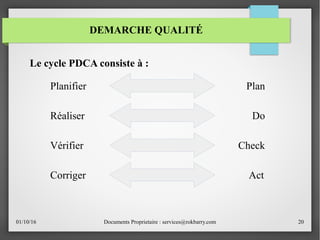

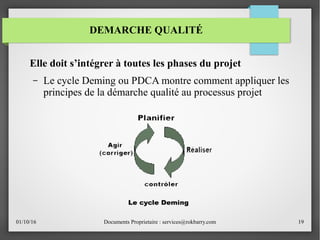

01/10/16 Documents Proprietaire : services@rokbarry.com 20
Le cycle PDCA consiste à :
DEMARCHE QUALITÉ
Planifier
Réaliser
Vérifier
Corriger Act
Check
Do
Plan
01/10/16 Documents Proprietaire : services@rokbarry.com 21

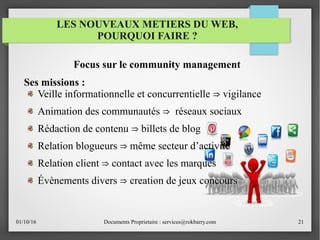

Focus sur le community management
Ses missions :
Veille informationnelle et concurrentielle vigilance⇒
Animation des communautés réseaux sociaux⇒
Rédaction de contenu billets de blog⇒
Relation blogueurs même secteur d’activité⇒
Relation client contact avec les marques⇒
Évènements divers creation de jeux concours⇒
LES NOUVEAUX METIERS DU WEB,
POURQUOI FAIRE ?

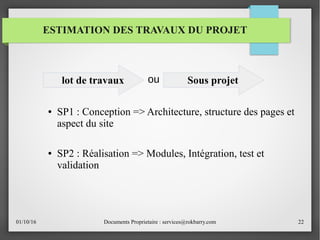

01/10/16 Documents Proprietaire : services@rokbarry.com 22
● SP1 : Conception => Architecture, structure des pages et
aspect du site
● SP2 : Réalisation => Modules, Intégration, test et
validation
ESTIMATION DES TRAVAUX DU PROJET
lot de travaux Sous projetou
01/10/16 Documents Proprietaire : services@rokbarry.com 23
Focus sur le community management
Ses missions
Veille informationnelle et concurrentielle.
Animation des communautés réseaux sociaux⇒
Rédaction de contenu billets de blog⇒
Relation blogueurs même secteur d’activité⇒
Relation client contact avec les marques⇒
Évènements divers creation d’un concours⇒
LES NOUVEAUX METIERS DU WEB

Developpement_projet_web_part_2

  • 1.
    01/10/16 Documents Proprietaire: services@rokbarry.com 1 RESSOURCES CLÉS D’UN PROJET WEB PILOTAGE DES RESSOURCES CLÉS D’UN PROJET WEB Rokhaya BARRY services@rokbarry.com
  • 2.
    01/10/16 Documents Proprietaire: services@rokbarry.com 2 SOMMAIRE Pilotage de projet de mise en œuvre d’un portail web – Suivi des ressources – Le planning – L’estimation budgetaire Les indicateurs de pilotage d’un projet web – L’avancement de la production – Le contrôle des jalons critiques – L’avancement du budget – Le plan d’assurance qualité
  • 3.
    01/10/16 Documents Proprietaire: services@rokbarry.com 3 PORTAIL WEB - CAS D’ENTREPRISE Mise en place d’un portail web pour l’entreprise Bingo. Le projet est la création d'un site Internet marchand pour l’entreprise Bingo qui souhaite vendre en ligne ses produits.
  • 4.
    01/10/16 Documents Proprietaire: services@rokbarry.com 4 Assuré par un comité de pilotage en charge de : – lancer l’ensemble des activités du projet ; – contrôler leur bon déroulement ; – veiller à l’atteinte des objectifs (réalisation, calendrier et budget) LE SUIVI DES RESSOURCES
  • 5.
    01/10/16 Documents Proprietaire: services@rokbarry.com 5 Comité de pilotage ● Chef de projet ● Webdesigner ● Ingénieur/Développeur Web ● Architecte web ● Rédacteur Équipe de réalisation Interface cliente ● Chargé de com. ● Ingénieur commercial ● Responsable documentation ● Assistante LES RESSOURCES / ACTEURS
  • 6.
    01/10/16 Documents Proprietaire: services@rokbarry.com 6 LE PLANNING Il se fait à l’aide d’outils de planification et correspond aux dates pour : – réaliser les activités – identifier les jalons – atteindre les objectifs du projet
  • 7.
    01/10/16 Documents Proprietaire: services@rokbarry.com 7 FOCUS SUR UN OUTIL DE PLANIFICATION La technique de planification GANTT Le diagramme de Gantt permet de renseigner et situer dans le temps les phases : ● activités, ● tâches ● ressources du projet
  • 8.
    01/10/16 Documents Proprietaire: services@rokbarry.com 8 DIAGRAMME DE GANTT Illustration
  • 9.
    01/10/16 Documents Proprietaire: services@rokbarry.com 9 Qu’est ce qu’un jalon? Il peut correspondre à un évènement associé à : ● un point sur l’avancement du projet ● un livrable intermédiaire ● une approbation par les décideurs Une réunion ● point de rencontre entre les acteurs : comité de pilotage, équipe, client, chef de projet DIAGRAMME DE GANTT
  • 10.
    01/10/16 Documents Proprietaire: services@rokbarry.com 10 Qu’est ce q’un chemin critique ? Séquence de tâches qui détermine la durée totale du projet – Tout retard affectant une tâche du chemin critique est intégralement répercuté sur la durée du projet, donc sa date de fin. Qu’est ce qu’une marge ? Possibilité qu’à une tâche d’être retardée sans impacter le projet. – Les tâches qui sont sur le chemin critique ont une marge nulle. CHEMIN CRITIQUE ET MARGE
  • 11.
    01/10/16 Documents Proprietaire: services@rokbarry.com 11 Total des ressources humaines + les ressources materielles et logicielles du projet – Exemple de budgetisation par poste de travail (création d’un site web important) L’ESTIMATION BUDGETAIRE
  • 12.
    01/10/16 Documents Proprietaire: services@rokbarry.com 12 D’autres coûts sont à évaluer tels que : – les licences des logiciels nécessaires au projet, des serveurs de tests, hebergement... – les prestations (expertise externe, formation...) ; – les coûts logistiques (voyages...). L’ESTIMATION BUDGETAIRE
  • 13.
    01/10/16 Documents Proprietaire: services@rokbarry.com 13 INDICATEURS DE PILOTAGE D’UN PROJET WEB Ce sont des outils d’aide au pilotage du projet pour : mesurer l’avancement de la production contrôler les jalons critiques mesurer l’avancement du budget
  • 14.
    01/10/16 Documents Proprietaire: services@rokbarry.com 14 Focus sur l’outil d’avancement de la production mesuré par un tableau de suivi des livrables Objectif Il permet de mesurer la progression effective du projet et détecter d’éventuels retards EXEMPLES D’OUTILS D’AIDE AU PILOTAGE
  • 15.
    01/10/16 Documents Proprietaire: services@rokbarry.com 15 Illustration AVANCEMENT DE LA PRODUCTION
  • 16.
    01/10/16 Documents Proprietaire: services@rokbarry.com 16 Ils permettent de vérifier la progression du projet, et surtout de détecter très tôt les risques de dérive LE CONTRÔLE DES JALONS CRITIQUES
  • 17.
    01/10/16 Documents Proprietaire: services@rokbarry.com 17 Cet indicateur permet de : – contrôler l’évolution de votre consommation budgétaire par rapport à votre budget de référence ; – détecter les avances ou retards de consommation; AVANCEMENT DU BUDGET
  • 18.
    01/10/16 Documents Proprietaire: services@rokbarry.com 18 Document avec toutes les consignes pour un travail de meilleure qualité. Il traite : – de la gestion documentaire => coherence des documents – du pilotage du projet => réunion du comité de pilotage – du reporting – de la communication => homogénéité des informations dispensées LE PLAN D’ASSURANCE QUALITÉ
  • 19.
    01/10/16 Documents Proprietaire: services@rokbarry.com 19 Elle doit s’intégrer à toutes les phases du projet – Le cycle Deming ou PDCA montre comment appliquer les principes de la démarche qualité au processus projet DEMARCHE QUALITÉ
  • 20.
    01/10/16 Documents Proprietaire: services@rokbarry.com 20 Le cycle PDCA consiste à : DEMARCHE QUALITÉ Planifier Réaliser Vérifier Corriger Act Check Do Plan
  • 21.
    01/10/16 Documents Proprietaire: services@rokbarry.com 21 Focus sur le community management Ses missions : Veille informationnelle et concurrentielle vigilance⇒ Animation des communautés réseaux sociaux⇒ Rédaction de contenu billets de blog⇒ Relation blogueurs même secteur d’activité⇒ Relation client contact avec les marques⇒ Évènements divers creation de jeux concours⇒ LES NOUVEAUX METIERS DU WEB, POURQUOI FAIRE ?
  • 22.
    01/10/16 Documents Proprietaire: services@rokbarry.com 22 ● SP1 : Conception => Architecture, structure des pages et aspect du site ● SP2 : Réalisation => Modules, Intégration, test et validation ESTIMATION DES TRAVAUX DU PROJET lot de travaux Sous projetou
  • 23.
    01/10/16 Documents Proprietaire: services@rokbarry.com 23 Focus sur le community management Ses missions Veille informationnelle et concurrentielle. Animation des communautés réseaux sociaux⇒ Rédaction de contenu billets de blog⇒ Relation blogueurs même secteur d’activité⇒ Relation client contact avec les marques⇒ Évènements divers creation d’un concours⇒ LES NOUVEAUX METIERS DU WEB

Notes de l'éditeur
