Gestion d’un projet
Cours 8: Planification
P.E.R.T
Lycée Technique IBN AL HAITAM
BTS DSI 2éme Année
Année: 2018- 2019
Abdelkrim HARIDA - BTS DSI 2éme Année 1
DEFINITION – PLANIFICATION
Abdelkrim HARIDA - BTS DSI 2éme Année 2

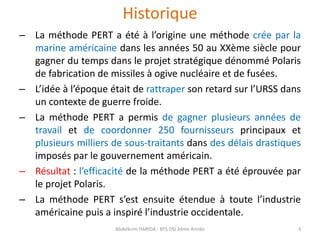

Historique
– La méthode PERT a été à l’origine une méthode crée par la
marine américaine dans les années 50 au XXème siècle pour
gagner du temps dans le projet stratégique dénommé Polaris
de fabrication de missiles à ogive nucléaire et de fusées.
– L’idée à l’époque était de rattraper son retard sur l’URSS dans
un contexte de guerre froide.
– La méthode PERT a permis de gagner plusieurs années de
travail et de coordonner 250 fournisseurs principaux et
plusieurs milliers de sous-traitants dans des délais drastiques
imposés par le gouvernement américain.
– Résultat : l’efficacité de la méthode PERT a été éprouvée par
le projet Polaris.
– La méthode PERT s’est ensuite étendue à toute l’industrie
américaine puis a inspiré l’industrie occidentale.
Abdelkrim HARIDA - BTS DSI 2éme Année 3
PERT: Définition
– PERT: Program Evaluation and Review Technique.
– En français: Technique D'évaluation et D'examen des
Programmes.
– Peut se définir comme une méthode consistant à
ordonnancer sous forme de réseau un ensemble de tâches
qui grâce à leur dépendance et à leur chronologie
concourent à l’atteinte d’un objectif.
– Autrement dit, pour traduire la logique d’exécution d’un
projet, la méthode PERT consiste à représenter sous forme
de réseau des étapes reliées par des tâches en exprimant
toutes les relations ou contraintes existant entre ces tâches..
Abdelkrim HARIDA - BTS DSI 2éme Année 4
Composants d’un PERT
Abdelkrim HARIDA - BTS DSI 2éme Année 5
LEGENDE
Tâches simultanées :
deux ou éventuellement plusieurs
tâches peuvent être exécutées en
même temps
Tâches successives : l'une ne peut commencer avant
que la précédente ne soit
terminée
Tâches convergentes :
Elles vont toutes vers une étape commune.
La tâche suivante ne pouvant être
exécutée que lorsque les deux précédentes
sont terminées
Étape
Tâche
Une tache est toujours placée
entre deux étapes

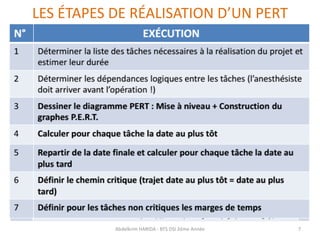

LES ÉTAPES DE RÉALISATION D’UN PERT
Abdelkrim HARIDA - BTS DSI 2éme Année 7

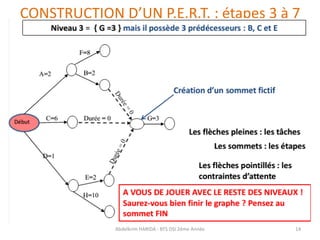

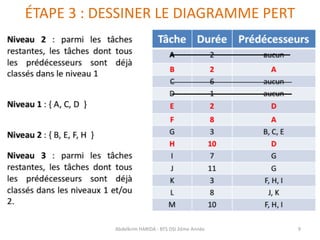

ÉTAPE 3 : DESSINER LE DIAGRAMME PERT
Abdelkrim HARIDA - BTS DSI 2éme Année 8
ÉTAPE 3 : DESSINER LE DIAGRAMME PERT
Abdelkrim HARIDA - BTS DSI 2éme Année 9
ÉTAPE 3 : DESSINER LE DIAGRAMME PERT
Abdelkrim HARIDA - BTS DSI 2éme Année 10

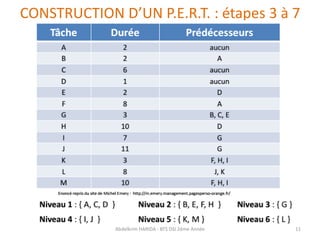

CONSTRUCTION D’UN P.E.R.T. : étapes 3 à 7
Abdelkrim HARIDA - BTS DSI 2éme Année 11
CONSTRUCTION D’UN P.E.R.T. : étapes 3 à 7
Abdelkrim HARIDA - BTS DSI 2éme Année 12

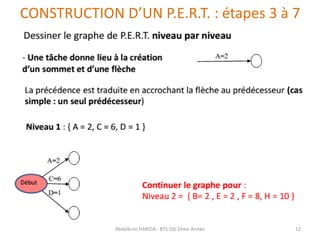

CONSTRUCTION D’UN P.E.R.T. : étapes 3 à 7
Abdelkrim HARIDA - BTS DSI 2éme Année 13

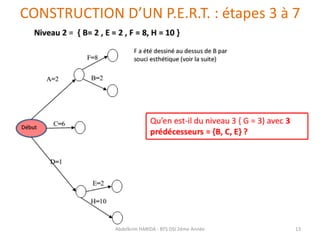

CONSTRUCTION D’UN P.E.R.T. : étapes 3 à 7
Abdelkrim HARIDA - BTS DSI 2éme Année 14

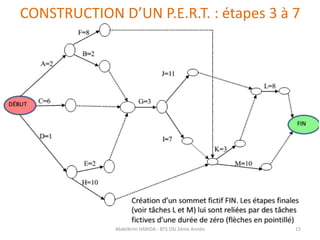

CONSTRUCTION D’UN P.E.R.T. : étapes 3 à 7
Abdelkrim HARIDA - BTS DSI 2éme Année 15
CONSTRUCTION D’UN P.E.R.T. : étapes 3 à 7
Abdelkrim HARIDA - BTS DSI 2éme Année 16

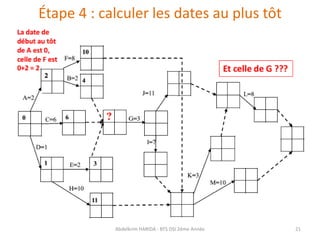

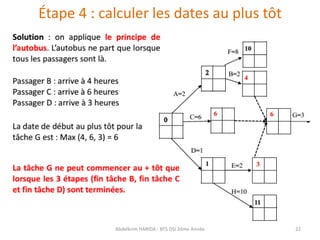

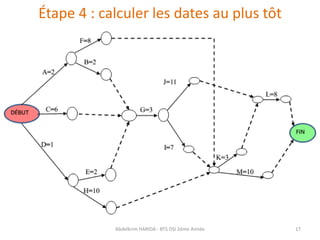

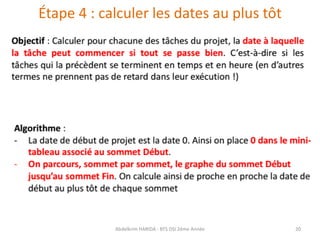

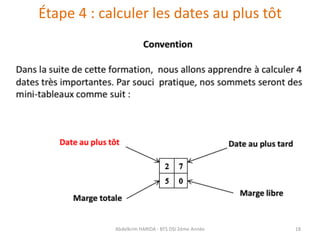

Étape 4 : calculer les dates au plus tôt
Abdelkrim HARIDA - BTS DSI 2éme Année 17
Étape 4 : calculer les dates au plus tôt
Abdelkrim HARIDA - BTS DSI 2éme Année 18
Étape 4 : calculer les dates au plus tôt
Abdelkrim HARIDA - BTS DSI 2éme Année 19
Étape 4 : calculer les dates au plus tôt
Abdelkrim HARIDA - BTS DSI 2éme Année 20

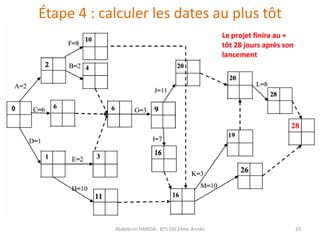

Étape 4 : calculer les dates au plus tôt
Abdelkrim HARIDA - BTS DSI 2éme Année 21
Étape 4 : calculer les dates au plus tôt
Abdelkrim HARIDA - BTS DSI 2éme Année 22
Étape 4 : calculer les dates au plus tôt
Abdelkrim HARIDA - BTS DSI 2éme Année 23

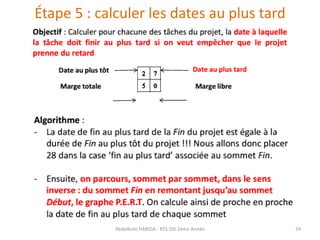

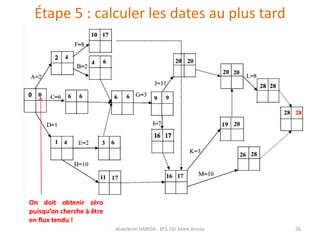

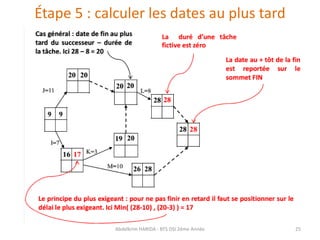

Étape 5 : calculer les dates au plus tard
Abdelkrim HARIDA - BTS DSI 2éme Année 24
Étape 5 : calculer les dates au plus tard
Abdelkrim HARIDA - BTS DSI 2éme Année 25
Étape 5 : calculer les dates au plus tard
Abdelkrim HARIDA - BTS DSI 2éme Année 26

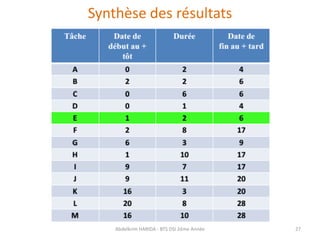

Synthèse des résultats
Abdelkrim HARIDA - BTS DSI 2éme Année 27

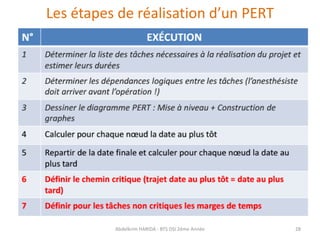

Les étapes de réalisation d’un PERT
Abdelkrim HARIDA - BTS DSI 2éme Année 28

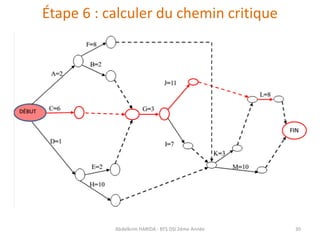

Étape 6 : calculer du chemin critique
Abdelkrim HARIDA - BTS DSI 2éme Année 29
Étape 6 : calculer du chemin critique
Abdelkrim HARIDA - BTS DSI 2éme Année 30

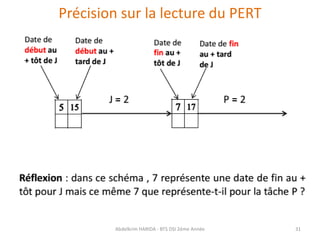

Précision sur la lecture du PERT
Abdelkrim HARIDA - BTS DSI 2éme Année 31

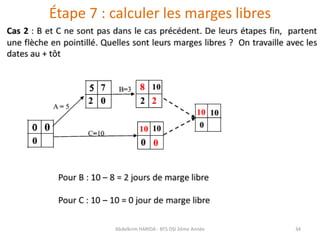

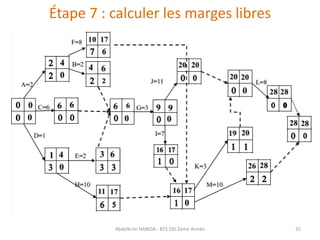

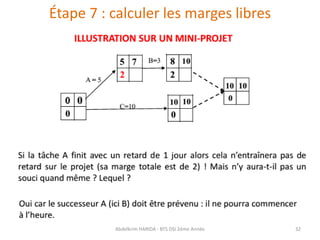

Étape 7 : calculer les marges libres
Abdelkrim HARIDA - BTS DSI 2éme Année 32
Étape 7 : calculer les marges libres
Abdelkrim HARIDA - BTS DSI 2éme Année 33
Étape 7 : calculer les marges libres
Abdelkrim HARIDA - BTS DSI 2éme Année 34
Étape 7 : calculer les marges libres
Abdelkrim HARIDA - BTS DSI 2éme Année 35
Synthèse des résultats
Abdelkrim HARIDA - BTS DSI 2éme Année 36
Abdelkrim HARIDA - BTS DSI 2éme Année 37
Fin

Gestion projet planification PERT.pdf

  • 1.
    Gestion d’un projet Cours8: Planification P.E.R.T Lycée Technique IBN AL HAITAM BTS DSI 2éme Année Année: 2018- 2019 Abdelkrim HARIDA - BTS DSI 2éme Année 1
  • 2.
    DEFINITION – PLANIFICATION AbdelkrimHARIDA - BTS DSI 2éme Année 2
  • 3.
    Historique – La méthodePERT a été à l’origine une méthode crée par la marine américaine dans les années 50 au XXème siècle pour gagner du temps dans le projet stratégique dénommé Polaris de fabrication de missiles à ogive nucléaire et de fusées. – L’idée à l’époque était de rattraper son retard sur l’URSS dans un contexte de guerre froide. – La méthode PERT a permis de gagner plusieurs années de travail et de coordonner 250 fournisseurs principaux et plusieurs milliers de sous-traitants dans des délais drastiques imposés par le gouvernement américain. – Résultat : l’efficacité de la méthode PERT a été éprouvée par le projet Polaris. – La méthode PERT s’est ensuite étendue à toute l’industrie américaine puis a inspiré l’industrie occidentale. Abdelkrim HARIDA - BTS DSI 2éme Année 3
  • 4.
    PERT: Définition – PERT:Program Evaluation and Review Technique. – En français: Technique D'évaluation et D'examen des Programmes. – Peut se définir comme une méthode consistant à ordonnancer sous forme de réseau un ensemble de tâches qui grâce à leur dépendance et à leur chronologie concourent à l’atteinte d’un objectif. – Autrement dit, pour traduire la logique d’exécution d’un projet, la méthode PERT consiste à représenter sous forme de réseau des étapes reliées par des tâches en exprimant toutes les relations ou contraintes existant entre ces tâches.. Abdelkrim HARIDA - BTS DSI 2éme Année 4
  • 5.
    Composants d’un PERT AbdelkrimHARIDA - BTS DSI 2éme Année 5
  • 6.
    LEGENDE Tâches simultanées : deuxou éventuellement plusieurs tâches peuvent être exécutées en même temps Tâches successives : l'une ne peut commencer avant que la précédente ne soit terminée Tâches convergentes : Elles vont toutes vers une étape commune. La tâche suivante ne pouvant être exécutée que lorsque les deux précédentes sont terminées Étape Tâche Une tache est toujours placée entre deux étapes
  • 7.
    LES ÉTAPES DERÉALISATION D’UN PERT Abdelkrim HARIDA - BTS DSI 2éme Année 7
  • 8.
    ÉTAPE 3 :DESSINER LE DIAGRAMME PERT Abdelkrim HARIDA - BTS DSI 2éme Année 8
  • 9.
    ÉTAPE 3 :DESSINER LE DIAGRAMME PERT Abdelkrim HARIDA - BTS DSI 2éme Année 9
  • 10.
    ÉTAPE 3 :DESSINER LE DIAGRAMME PERT Abdelkrim HARIDA - BTS DSI 2éme Année 10
  • 11.
    CONSTRUCTION D’UN P.E.R.T.: étapes 3 à 7 Abdelkrim HARIDA - BTS DSI 2éme Année 11
  • 12.
    CONSTRUCTION D’UN P.E.R.T.: étapes 3 à 7 Abdelkrim HARIDA - BTS DSI 2éme Année 12
  • 13.
    CONSTRUCTION D’UN P.E.R.T.: étapes 3 à 7 Abdelkrim HARIDA - BTS DSI 2éme Année 13
  • 14.
    CONSTRUCTION D’UN P.E.R.T.: étapes 3 à 7 Abdelkrim HARIDA - BTS DSI 2éme Année 14
  • 15.
    CONSTRUCTION D’UN P.E.R.T.: étapes 3 à 7 Abdelkrim HARIDA - BTS DSI 2éme Année 15
  • 16.
    CONSTRUCTION D’UN P.E.R.T.: étapes 3 à 7 Abdelkrim HARIDA - BTS DSI 2éme Année 16
  • 17.
    Étape 4 :calculer les dates au plus tôt Abdelkrim HARIDA - BTS DSI 2éme Année 17
  • 18.
    Étape 4 :calculer les dates au plus tôt Abdelkrim HARIDA - BTS DSI 2éme Année 18
  • 19.
    Étape 4 :calculer les dates au plus tôt Abdelkrim HARIDA - BTS DSI 2éme Année 19
  • 20.
    Étape 4 :calculer les dates au plus tôt Abdelkrim HARIDA - BTS DSI 2éme Année 20
  • 21.
    Étape 4 :calculer les dates au plus tôt Abdelkrim HARIDA - BTS DSI 2éme Année 21
  • 22.
    Étape 4 :calculer les dates au plus tôt Abdelkrim HARIDA - BTS DSI 2éme Année 22
  • 23.
    Étape 4 :calculer les dates au plus tôt Abdelkrim HARIDA - BTS DSI 2éme Année 23
  • 24.
    Étape 5 :calculer les dates au plus tard Abdelkrim HARIDA - BTS DSI 2éme Année 24
  • 25.
    Étape 5 :calculer les dates au plus tard Abdelkrim HARIDA - BTS DSI 2éme Année 25
  • 26.
    Étape 5 :calculer les dates au plus tard Abdelkrim HARIDA - BTS DSI 2éme Année 26
  • 27.
    Synthèse des résultats AbdelkrimHARIDA - BTS DSI 2éme Année 27
  • 28.
    Les étapes deréalisation d’un PERT Abdelkrim HARIDA - BTS DSI 2éme Année 28
  • 29.
    Étape 6 :calculer du chemin critique Abdelkrim HARIDA - BTS DSI 2éme Année 29
  • 30.
    Étape 6 :calculer du chemin critique Abdelkrim HARIDA - BTS DSI 2éme Année 30
  • 31.
    Précision sur lalecture du PERT Abdelkrim HARIDA - BTS DSI 2éme Année 31
  • 32.
    Étape 7 :calculer les marges libres Abdelkrim HARIDA - BTS DSI 2éme Année 32
  • 33.
    Étape 7 :calculer les marges libres Abdelkrim HARIDA - BTS DSI 2éme Année 33
  • 34.
    Étape 7 :calculer les marges libres Abdelkrim HARIDA - BTS DSI 2éme Année 34
  • 35.
    Étape 7 :calculer les marges libres Abdelkrim HARIDA - BTS DSI 2éme Année 35
  • 36.
    Synthèse des résultats AbdelkrimHARIDA - BTS DSI 2éme Année 36
  • 37.
    Abdelkrim HARIDA -BTS DSI 2éme Année 37 Fin
