DEPLOIEMENT DE LA DEMARCHE LEAN:
  IMPLICATION ET FACTEURS DE SUCCES


   QU’EST CE QUE LE LEAN MANAGEMENT?


          POURQUOI DEPLOYER
          LA DEMARCHE LEAN ?




COMMENT DEPLOYER ?

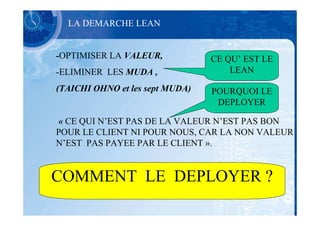

LA DEMARCHE LEAN


-OPTIMISER LA VALEUR,            CE QU’ EST LE
-ELIMINER LES MUDA ,                 LEAN

(TAICHI OHNO et les sept MUDA)   POURQUOI LE
                                  DEPLOYER

« CE QUI N’EST PAS DE LA VALEUR N’EST PAS BON
POUR LE CLIENT NI POUR NOUS, CAR LA NON VALEUR
N’EST PAS PAYEE PAR LE CLIENT ».


COMMENT LE DEPLOYER ?

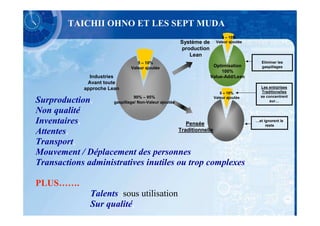

TAICHII OHNO ET LES SEPT MUDA
                                                                          5 – 10%
                                                        Système de     Valeur ajoutée
                                                        production
                                                           Lean
                                  5 – 10%                                                  Eliminer les
                               Valeur ajoutée                         Optimisation         gaspillages
                                                                          100%
              Industries                                             Value-Add/Lean
             Avant toute
            approche Lean                                                                 Les entrprises
                                                                         5 – 10%           Traditionelles
                                 90% – 95%                            Valeur ajoutée      se concentrent
Surproduction,         gaspillage/ Non-Valeur ajoutée                                          sur…

Non qualité
Inventaires,                             Pensée
                                                                                        …et ignorent le
                                                                                             reste
Attentes,                             Traditionnelle

Transport,
Mouvement / Déplacement des personnes
Transactions administratives inutiles ou trop complexes

PLUS…….
              Talents :sous utilisation
              Sur qualité,

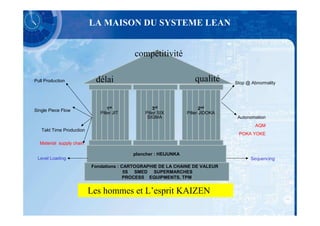

LA MAISON DU SYSTEME LEAN


                                          compétitivité

Pull Production            délai                                   qualité      Stop @ Abnormality




Single Piece Flow                1st              3rd                  2nd
                             Pilier JIT       Pilier SIX        Pilier JIDOKA
                                               SIGMA                             Autonomation
                                                                                         AQM
   Takt Time Production
                                                                                 POKA YOKE

  Material supply chain

                                          plancher : HEIJUNKA
 Level Loading                                                                         Sequencing
                          Fondations : CARTOGRAPHIE DE LA CHAINE DE VALEUR
                                        5S SMED SUPERMARCHES
                                        PROCESS EQUIPMENTS, TPM


                          Les hommes et L’esprit KAIZEN

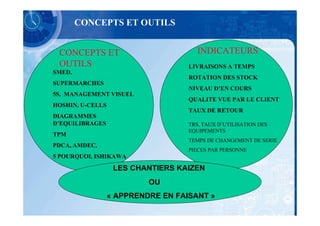

CONCEPTS ET OUTILS


 CONCEPTS ET                          INDICATEURS
 OUTILS                             LIVRAISONS A TEMPS
SMED,
                                    ROTATION DES STOCK
SUPERMARCHES
                                    NIVEAU D’EN COURS
5S, MANAGEMENT VISUEL
                                    QUALITE VUE PAR LE CLIENT
HOSHIN, U-CELLS
                                    TAUX DE RETOUR
DIAGRAMMES
D’EQUILIBRAGES                      TRS, TAUX D’UTILISATION DES
                                    EQUIPEMENTS
TPM
                                    TEMPS DE CHANGEMENT DE SERIE
PDCA, AMDEC,
                                    PIECES PAR PERSONNE
5 POURQUOI, ISHIKAWA

                   LES CHANTIERS KAIZEN
                           OU
                  « APPRENDRE EN FAISANT »

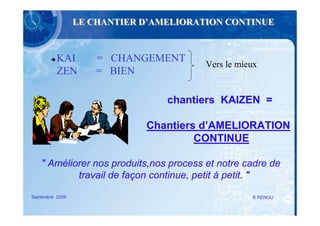

LE CHANTIER D’AMELIORATION CONTINUE



          KAI        = CHANGEMENT
                                         Vers le mieux
          ZEN        = BIEN

                                 chantiers KAIZEN =

                             Chantiers d’AMELIORATION
                                      CONTINUE

    " Améliorer nos produits,nos process et notre cadre de
            travail de façon continue, petit à petit. "

Septembre 2009                                      B RENOU

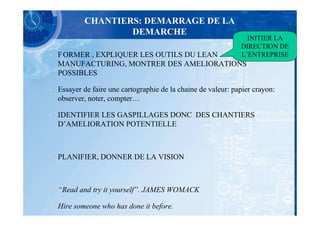

CHANTIERS: DEMARRAGE DE LA
                    DEMARCHE
                                                                  INITIER LA
                                                                DIRECTION DE
•   F ORMER , EXPLIQUER LES OUTILS DU LEAN                      L’ENTREPRISE
    MANUFACTURING, MONTRER DES AMELIORATIONS
    POSSIBLES

•   Essayer de faire une cartographie de la chaine de valeur: papier crayon:
    observer, noter, compter…

•   IDENTIFIER LES GASPILLAGES DONC DES CHANTIERS
    D’AMELIORATION POTENTIELLE



•   PLANIFIER, DONNER DE LA VISION



•   “Read and try it yourself”. JAMES WOMACK

•   Hire someone who has done it before.
CHANTIERS: STRUCTURER POUR
                   CONVAINCRE
LEAN LEADER RATTACHE AU MANAGEMENT DU SITE

>> STRUCTURE ET COHERENCE DES CHANTIERS AVEC LE
  RESPONSABLE DE PRODUCTION CHAINE DE VALEUR,

    FORMER

    CARTOGRAPHIES

    PLANIFIER LES CHANTIERS, DONNER DE LA VISION

    FACILITATEUR DES CHANTIERS

•   Démarrer par des chantiers « évidents » type SMED , 5S

TOUTES LES FONCTIONS DE L’ ENTREPRISE DOIVENT ETRE
  PROMOTEURS

-   Direction Générale, « Operation » « Qualite » « achats »

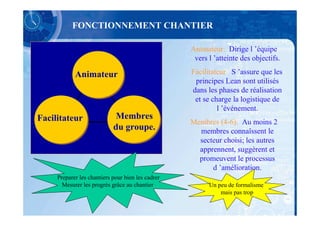

FONCTIONNEMENT CHANTIER

                                                   Animateur: Dirige l ’équipe
                                                    vers l ’atteinte des objectifs.

            Animateur                              Facilitateur: S ’assure que les
                                                    principes Lean sont utilisés
                                                   dans les phases de réalisation
                                                    et se charge la logistique de
                                                            l ’événement.
Facilitateur                 Membres
                                                   Membres (4-6): Au moins 2
                            du groupe.               membres connaîssent le
                                                     secteur choisi; les autres
                                                     apprennent, suggèrent et
                                                     promeuvent le processus
                                                         d ’amélioration.
     Preparer les chantiers pour bien les cadrer
       Mesurer les progrès grâce au chantier             Un peu de formalisme
                                                             mais pas trop
AGENDA TYPE D ’UN CHANTIER
                                                                           Démarche supportée
                                                                          par management du site
                                                                                 Jeudi

        Mon.                 Tue.              Wed.              Thu.               Fri.
08.00
08.30                                                                               Preparation
        Ouverture de la          Définir           Améliorer        Mise en         presentation.
        semaine Kaizen . .       Mesurer                             place
                                 Analyser                         «définitive»
        Kaizen training si                                             .
        besoin
                                                                    Essais;
        L                    U                 N                 C                  H
12.30
                                                                  Améliorer         Presentation 20
                                                                                    minutes au
              Définir            Améliorer         Réajuste                         management.
             Mesurer                .              ments .
             Analyser
14.30                                                                Maîtriser.
15.00




            Mise à jour          Mise à jour       Mise à jour        Mise à jour       Mise à jour
17.00       indicateurs          indicateurs       indicateurs        indicateurs       indicateurs

                                               VISITE DU
                                               RESPONSABLE SITE

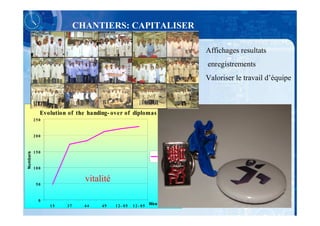

CHANTIERS: CAPITALISER

                                                                                 Affichages resultats
                                                                                 enregistrements
                                                                                 Valoriser le travail d’équipe



            Evolution of the handing- over of diplomas
          250


          200


          150
Numbers




                                                            N b d i p l o me s


          100


           50
                            vitalité

            0
                15   37     44    49   12- 05   12- 05   Weeks

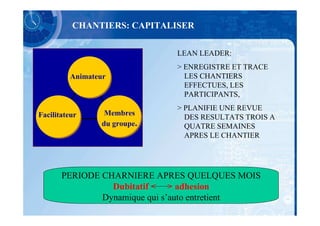

CHANTIERS: CAPITALISER

                               LEAN LEADER:
                               > ENREGISTRE ET TRACE
          Animateur              LES CHANTIERS
                                 EFFECTUES, LES
                                 PARTICIPANTS,
                               > PLANIFIE UNE REVUE
Facilitateur       Membres
                                 DES RESULTATS TROIS A
                  du groupe.     QUATRE SEMAINES
                                 APRES LE CHANTIER




       PERIODE CHARNIERE APRES QUELQUES MOIS
                 Dubitatif < > adhesion
               Dynamique qui s’auto entretient
DEPLOIEMENT DU LEAN:
                                        DONNER DE LA VISION

   Organisation
  enValue stream




  Supermarché fin de
        ligne
                                                                p le
  Supermarché CMS                                        PACE



                                                              em
       5S
                                                           Ex
                          SMT         SMT        SMT             …
    SMED                 LINE 1      LINE 1     LINE 3




Value stream mapping         NPI         PACE       NORTEL



        01 20058 02 2008 03 2008 04 20058 05 2008   06 20058           2009



  10/23/2009
DEPLOIEMENT DU LEAN:
                                                                                                       DONNER DE LA VISION
                                         Manufacturing Lead Time (Days)                                                                                                       SMT lines efficiency (%)                                                                                                                                 Total inventory Turn
Days                                                                                                                    %
        12                                                                                                                        70                                                                                                                                                             10


                                                                                                                                                                                                                                                                                                   9
                                                                                                                                                                                                                                                                                                                 Q M W
                                  Q M W                                                                                                            Q                                                             M W
                                                                                                                                  60
        10
                                                                                                                                                                                                                                                                                                   8

                                                                                                                                  50                                                                                                                                                               7
         8
                                                                                                                                                                                                                                                                                                   6
                                                                                                                                  40

         6                                                                                                                                                                                                                                                                                         5

                                                                                                                                  30
                                                                                                                                                                                                                                                                                                   4

         4
                                                                                                                                                                                                                                                                                                   3
                                                                                                                                  20

                                                                                                                                                                                                                                                                                                   2
         2
                                                                                                                                  10
                                                                                                                                                                                                                                                                                                   1


                                                                                                                                                                                                                                                                                                   0
         0                                                                                                                         0                                                                                                                                                                    Q4/ 04    Q1/ 0 5   Q2 / 0 5   Q3/ 05   Q4 / 05   J un     J ul   Aug   W26   W2 7   W2 8   W29   W30
                 Q404     Q1/05    Q2/05   Q3/05    Q4/05   Jun    Jul    Aug    W26    W27    W28    W29    W30                        Q404        Q1/05         Q2/05       Q3/05       Q4/05           Jun           Jul         Aug         W26        W27    W28    W29   W30
                 9,82     8,88     5,19     4,48     3,6    3,6                                                                         31,4        36,9           48,6        51,1       52,4            52,4                                                                       Tur n                   7     7, 4       8, 1       8,5     9 , 04   9, 0 4
 MLT                                                                                                                Efficiency
                  5         5        5       5        5      5      5      5      5      5      5      5      5                          65          65             65         65             65           65           65          65          65         65     65     65     65   Ta r get t ur n     7,2       7, 6       8, 3       8,5      8,9      8, 9    8, 9   8,9   8,9   8, 9   8, 9   8,9   8,9
 Target MLT                                                                                                         Target efficiency




dppm                               Customer product returns (dppm)                                                                                                          On Time Delivery (%)                                                                                                                            Customer Satisfaction Index (%)
       8000
                                                                                                                                 %

                                                                                                                                                                                                                                                                                                          Q                                                       M W
                                                                                                                                         100                                                                                                                                                 100
                                                                                                                                                                                93,4
                                                                                                                                                                                                                                                                                     %
                                 Q M W                                                                                                                                   Q                                                    M                                  W
                                                                                                                                          90                           91                             90,9          90,9
       7000                                                                                                                                                                               87,5
                                                                                                                                                          85,3
                                                                                                                                          80                                                                                                                                                  95
       6000
                                                                                                                                          70

       5000                                                                                                                               60                                                                                                                                                  90

                                                                                                                                          50
       4000

                                                                                                                                          40                                                                                                                                                  85
       3000
                                                                                                                                          30

       2000                                                                                                                               20
                                                                                                                                                                                                                                                                                              80


                                                                                                                                          10
       1000
                                                                                                                                                                                                                                                                                              75
                                                                                                                                               0                                                                                                                                                       Q4/04     Q1/05      Q2/05      Q3/05    Q4/05     Jun      Jul    Aug   W26   W27    W28    W29   W25
                                                                                                                                                   Q4/04         Q1/05      Q2/05      Q3/05       Q4/05         Jun          Jul         Aug     W26       W27   W28    W29   W30
             0
                  Q4/04    Q1/05   Q2/05    Q3/05   Q4/05   Jun    Jul    Aug    W26    W27    W28    W29    W30     OTD vs Commit                 93,1          99,2       98,8       96,6        97,6          97,6                                                                CSI                86       93,5       94,6       93,8     94,1      94,1
 RMA              7440     4651     5098    2269     1922   1922                                                     OTD vs Demand                 85,3           91        93,4       87,5        90,9          90,9
                                                                                                                                                                                                                                                                                     Target CSI         93        93         93         93       93       93       93     93    93     93     93     93    93
 Target RMA       2000     2000     2000    2000     2000   2000   2000   2000   2000   2000   2000   2000   2000    Target OTD vs commit          100           100        100        100         100           100          100         100        100    100    100   100   100




                                                    + Niveaux d’en-cours, CA/personne, CA/machine, ….
SEMAINE KAIZEN
                 WK 48/49
 EQUIPE N°6
 EQUIPE N°6
SUJET :
LIGNES CMS SCHNEIDER AUTOMATION:
AMELORATION DU TRP
REDUCTION DES COUTS “MATIERE” PAR LA
MISE EN PLACE DU SUPERMARCHE CMS


TEAM MEMBERS:

A JURADO                mag et logistique
N FORCET                mag et logistique
P DUCHAMP               Pilote Ligne G et H
L GHARSALLAH            Technicien ligne CMS
L CLOUET                Ing industriel
B RENOU                 kaizen leader,
                        ing industriel

Sponsor :
Guillaume LAUR          Value Stream Manager
EQUIPE 6 – REALISATIONS


SCHEMA DES ETAPES
    LIGNE
                                               KIT   MAGASIN
                                                     PICKING

                           MONTAGE FEEDERS
            supermarché

                                     MAG FEEDERS


               Feeder
               dédiés
                           DEMONTAGE FEEDERS

                                        RETOURS LIGNES
                                     COMPTAGE ETIQUETTAGE




                   AVANT           APRES

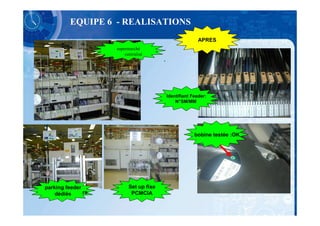

EQUIPE 6 - REALISATIONS
                                                           APRES
                    supermarché
                        centralisé
                                        .



                                            Identifiant Feeder:
                                                N°SM/MM




                                                         bobine testée :OK




parking feeder            Set up fixe
    dédiés     rs          PCMCIA
EQUIPE 6 : INDICATEURS DU CHANTIER


DATE                    02 nd , dcember , 2004    TAKT TIME   na

TEAM                    41                        CELL/ PRODUCT          SCE

                        UOM           START       TARGET 1 st DAY 2 nd DAY 3 rd DAY 4 th DAY 5 th DAY     W+30       %CHANGE
TRP LIGNE HV1                  %         43%        65%            38%    36%    73%   32%      35%        67%           56%
TRP LIGNE MV4                  %       30 à 41%     60%            44%    49%    42%   59%      56%        59%           48%
                                                                                                           HV1: +56%
EFFECTIF MAGASIN SCE
130 TOP's                     nbre         3          1                                      moins 2 en moins 3 en
MONTEURS FEEDERS                                                                                                      6,50%
                                                                                             semaine 49 semaine 03
SCE 130 TOP's                 nbre         2          1                                                    -    6,5%
                                                                                                               7500€/m
RUPTURE CPTS SCE
HV1                          heures       1,8        0,5           2,7    0,25   1,6   1,1      1,75       1,2        -33%
RUPTURE CPTS SCE
MV4                          heures       1,4        0,5            2      0,9   1,1   1,5      2,1        0,8        -43%
                                                     500
GAIN /SCRAP ATTRITION        EUROS         0       €/mois                                                  633
                                                                                                         633 E /month
                                                                                                             saving
                                                                                                              :100%
SEMAINE KAIZEN
                 WK 17

   EQUIPE N°3
   EQUIPE N°3

 SUBJECT : MISE EN PLACE DE LA LIGNE LEAN SCH

 Poste Finishing Prodipact LV



MEMBRES:
Jean Philippe KOLBECHER Leader   Support Logistique
Fabienne PERRIN                  Retouche/Repair/Finishing
Fabrice LUCAS                    Conducteur machine à braser
Frédéric AGUIAR                  Ordonnanceur

SPONSOR :
Jean Luc BORDERIE                Responsible Value Stream

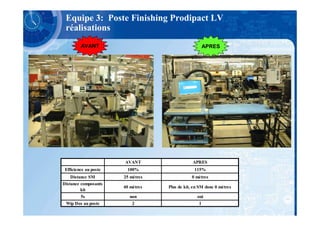

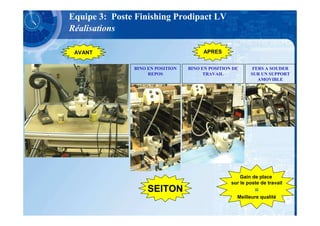

Equipe 3: Poste Finishing Prodipact LV
Réalisations

 AVANT                                 APRES


               BINO EN POSITION   BINO EN POSITION DE      FERS A SOUDER
                    REPOS               TRAVAIL           SUR UN SUPPORT
                                                             AMOVIBLE




                                                      Gain de place
                                                  sur le poste de travail
                    SEITON                                  =
                                                    Meilleure qualité
Equipe 3: Poste Finishing Prodipact LV
 réalisations
         AVANT                                        APRES




                       AVANT                   APRES
 Efficience au poste    100%                    115%
    Distance SM        25 mètres              0 mètres
Distance composants
                       40 mètres   Plus de kit, en SM donc 0 mètres
         kit
         5s               non                    oui
 Wip Dos au poste          2                      1
LES BENEFICES DU CHANTIER
     D’AMELIORATION

-Prise de conscience collective de l’ existence des problèmes
-Envie collective de les résoudre.
-Créer de nouvelles approches
-Force du groupe pour générer des solutions
-Force du groupe pour définir une nouvelle organisation du
travail.
- Force du groupe pour capitaliser sur les nouveaux standards
-Elimination durable de gaspillages.



“Quand il n’ y a pas de standard il ne peut y avoir
d’amélioration” – Taiichi Ohno
CONCLUSION

LES FACTEURS DE SUCCES DANS LE DEPLOIEMENT DU
LEAN


 IMPLICATION/ SUPPORT DE LA DIRECTION DANS LE TEMPS,
 METTRE EN PLACE UN LEAN LEADER POUR STRUCTURER LA
DEMARCHE ET DONNER DE LA VISION
  APPRENDRE EN FAISANT, AVEC LES OPERATEURS (LA SOMME DE
« PETITS CHANTIERS » FAIT LA TRANSFORMATION D’UN SITE)
 RECONNAÎTRE LES AVANCEES ET LE TRAVAIL DE L’EQUIPE
 MONTRER L’EVOLUTION DES INDICATEURS CLES DE L’ENTREPRISE
                         ET….
 NE PAS HESITER A REMETTRE L’OUVRAGE SUR LE METIER
Q/A
DEPLOIEMENT DE CONCEPTS LEAN :


        Cartographie de la chaine de valeur

             Identification des MUDA

                   Identification de chantiers a mener

                      Evaluer les gains potentiels
SERMA                        Feuille de route de déploiement
SUPPORT
                                 Exécution, lancement du
                                 processus d’ amélioration
                                 continue
MAQ

B Renou Serma Technologies Sqop09 Afeit

  • 2.
    DEPLOIEMENT DE LADEMARCHE LEAN: IMPLICATION ET FACTEURS DE SUCCES QU’EST CE QUE LE LEAN MANAGEMENT? POURQUOI DEPLOYER LA DEMARCHE LEAN ? COMMENT DEPLOYER ?
  • 3.
    LA DEMARCHE LEAN -OPTIMISERLA VALEUR, CE QU’ EST LE -ELIMINER LES MUDA , LEAN (TAICHI OHNO et les sept MUDA) POURQUOI LE DEPLOYER « CE QUI N’EST PAS DE LA VALEUR N’EST PAS BON POUR LE CLIENT NI POUR NOUS, CAR LA NON VALEUR N’EST PAS PAYEE PAR LE CLIENT ». COMMENT LE DEPLOYER ?
  • 4.
    TAICHII OHNO ETLES SEPT MUDA 5 – 10% Système de Valeur ajoutée production Lean 5 – 10% Eliminer les Valeur ajoutée Optimisation gaspillages 100% Industries Value-Add/Lean Avant toute approche Lean Les entrprises 5 – 10% Traditionelles 90% – 95% Valeur ajoutée se concentrent Surproduction, gaspillage/ Non-Valeur ajoutée sur… Non qualité Inventaires, Pensée …et ignorent le reste Attentes, Traditionnelle Transport, Mouvement / Déplacement des personnes Transactions administratives inutiles ou trop complexes PLUS……. Talents :sous utilisation Sur qualité,
  • 5.
    LA MAISON DUSYSTEME LEAN compétitivité Pull Production délai qualité Stop @ Abnormality Single Piece Flow 1st 3rd 2nd Pilier JIT Pilier SIX Pilier JIDOKA SIGMA Autonomation AQM Takt Time Production POKA YOKE Material supply chain plancher : HEIJUNKA Level Loading Sequencing Fondations : CARTOGRAPHIE DE LA CHAINE DE VALEUR 5S SMED SUPERMARCHES PROCESS EQUIPMENTS, TPM Les hommes et L’esprit KAIZEN
  • 6.
    CONCEPTS ET OUTILS CONCEPTS ET INDICATEURS OUTILS LIVRAISONS A TEMPS SMED, ROTATION DES STOCK SUPERMARCHES NIVEAU D’EN COURS 5S, MANAGEMENT VISUEL QUALITE VUE PAR LE CLIENT HOSHIN, U-CELLS TAUX DE RETOUR DIAGRAMMES D’EQUILIBRAGES TRS, TAUX D’UTILISATION DES EQUIPEMENTS TPM TEMPS DE CHANGEMENT DE SERIE PDCA, AMDEC, PIECES PAR PERSONNE 5 POURQUOI, ISHIKAWA LES CHANTIERS KAIZEN OU « APPRENDRE EN FAISANT »
  • 7.
    LE CHANTIER D’AMELIORATIONCONTINUE KAI = CHANGEMENT Vers le mieux ZEN = BIEN chantiers KAIZEN = Chantiers d’AMELIORATION CONTINUE " Améliorer nos produits,nos process et notre cadre de travail de façon continue, petit à petit. " Septembre 2009 B RENOU
  • 8.
    CHANTIERS: DEMARRAGE DELA DEMARCHE INITIER LA DIRECTION DE • F ORMER , EXPLIQUER LES OUTILS DU LEAN L’ENTREPRISE MANUFACTURING, MONTRER DES AMELIORATIONS POSSIBLES • Essayer de faire une cartographie de la chaine de valeur: papier crayon: observer, noter, compter… • IDENTIFIER LES GASPILLAGES DONC DES CHANTIERS D’AMELIORATION POTENTIELLE • PLANIFIER, DONNER DE LA VISION • “Read and try it yourself”. JAMES WOMACK • Hire someone who has done it before.
  • 9.
    CHANTIERS: STRUCTURER POUR CONVAINCRE LEAN LEADER RATTACHE AU MANAGEMENT DU SITE >> STRUCTURE ET COHERENCE DES CHANTIERS AVEC LE RESPONSABLE DE PRODUCTION CHAINE DE VALEUR, FORMER CARTOGRAPHIES PLANIFIER LES CHANTIERS, DONNER DE LA VISION FACILITATEUR DES CHANTIERS • Démarrer par des chantiers « évidents » type SMED , 5S TOUTES LES FONCTIONS DE L’ ENTREPRISE DOIVENT ETRE PROMOTEURS - Direction Générale, « Operation » « Qualite » « achats »
  • 10.
    FONCTIONNEMENT CHANTIER Animateur: Dirige l ’équipe vers l ’atteinte des objectifs. Animateur Facilitateur: S ’assure que les principes Lean sont utilisés dans les phases de réalisation et se charge la logistique de l ’événement. Facilitateur Membres Membres (4-6): Au moins 2 du groupe. membres connaîssent le secteur choisi; les autres apprennent, suggèrent et promeuvent le processus d ’amélioration. Preparer les chantiers pour bien les cadrer Mesurer les progrès grâce au chantier Un peu de formalisme mais pas trop
  • 11.
    AGENDA TYPE D’UN CHANTIER Démarche supportée par management du site Jeudi Mon. Tue. Wed. Thu. Fri. 08.00 08.30 Preparation Ouverture de la Définir Améliorer Mise en presentation. semaine Kaizen . . Mesurer place Analyser «définitive» Kaizen training si . besoin Essais; L U N C H 12.30 Améliorer Presentation 20 minutes au Définir Améliorer Réajuste management. Mesurer . ments . Analyser 14.30 Maîtriser. 15.00 Mise à jour Mise à jour Mise à jour Mise à jour Mise à jour 17.00 indicateurs indicateurs indicateurs indicateurs indicateurs VISITE DU RESPONSABLE SITE
  • 12.
    CHANTIERS: CAPITALISER Affichages resultats enregistrements Valoriser le travail d’équipe Evolution of the handing- over of diplomas 250 200 150 Numbers N b d i p l o me s 100 50 vitalité 0 15 37 44 49 12- 05 12- 05 Weeks
  • 13.
    CHANTIERS: CAPITALISER LEAN LEADER: > ENREGISTRE ET TRACE Animateur LES CHANTIERS EFFECTUES, LES PARTICIPANTS, > PLANIFIE UNE REVUE Facilitateur Membres DES RESULTATS TROIS A du groupe. QUATRE SEMAINES APRES LE CHANTIER PERIODE CHARNIERE APRES QUELQUES MOIS Dubitatif < > adhesion Dynamique qui s’auto entretient
  • 14.
    DEPLOIEMENT DU LEAN: DONNER DE LA VISION Organisation enValue stream Supermarché fin de ligne p le Supermarché CMS PACE em 5S Ex SMT SMT SMT … SMED LINE 1 LINE 1 LINE 3 Value stream mapping NPI PACE NORTEL 01 20058 02 2008 03 2008 04 20058 05 2008 06 20058 2009 10/23/2009
  • 15.
    DEPLOIEMENT DU LEAN: DONNER DE LA VISION Manufacturing Lead Time (Days) SMT lines efficiency (%) Total inventory Turn Days % 12 70 10 9 Q M W Q M W Q M W 60 10 8 50 7 8 6 40 6 5 30 4 4 3 20 2 2 10 1 0 0 0 Q4/ 04 Q1/ 0 5 Q2 / 0 5 Q3/ 05 Q4 / 05 J un J ul Aug W26 W2 7 W2 8 W29 W30 Q404 Q1/05 Q2/05 Q3/05 Q4/05 Jun Jul Aug W26 W27 W28 W29 W30 Q404 Q1/05 Q2/05 Q3/05 Q4/05 Jun Jul Aug W26 W27 W28 W29 W30 9,82 8,88 5,19 4,48 3,6 3,6 31,4 36,9 48,6 51,1 52,4 52,4 Tur n 7 7, 4 8, 1 8,5 9 , 04 9, 0 4 MLT Efficiency 5 5 5 5 5 5 5 5 5 5 5 5 5 65 65 65 65 65 65 65 65 65 65 65 65 65 Ta r get t ur n 7,2 7, 6 8, 3 8,5 8,9 8, 9 8, 9 8,9 8,9 8, 9 8, 9 8,9 8,9 Target MLT Target efficiency dppm Customer product returns (dppm) On Time Delivery (%) Customer Satisfaction Index (%) 8000 % Q M W 100 100 93,4 % Q M W Q M W 90 91 90,9 90,9 7000 87,5 85,3 80 95 6000 70 5000 60 90 50 4000 40 85 3000 30 2000 20 80 10 1000 75 0 Q4/04 Q1/05 Q2/05 Q3/05 Q4/05 Jun Jul Aug W26 W27 W28 W29 W25 Q4/04 Q1/05 Q2/05 Q3/05 Q4/05 Jun Jul Aug W26 W27 W28 W29 W30 0 Q4/04 Q1/05 Q2/05 Q3/05 Q4/05 Jun Jul Aug W26 W27 W28 W29 W30 OTD vs Commit 93,1 99,2 98,8 96,6 97,6 97,6 CSI 86 93,5 94,6 93,8 94,1 94,1 RMA 7440 4651 5098 2269 1922 1922 OTD vs Demand 85,3 91 93,4 87,5 90,9 90,9 Target CSI 93 93 93 93 93 93 93 93 93 93 93 93 93 Target RMA 2000 2000 2000 2000 2000 2000 2000 2000 2000 2000 2000 2000 2000 Target OTD vs commit 100 100 100 100 100 100 100 100 100 100 100 100 100 + Niveaux d’en-cours, CA/personne, CA/machine, ….
  • 16.
    SEMAINE KAIZEN WK 48/49 EQUIPE N°6 EQUIPE N°6 SUJET : LIGNES CMS SCHNEIDER AUTOMATION: AMELORATION DU TRP REDUCTION DES COUTS “MATIERE” PAR LA MISE EN PLACE DU SUPERMARCHE CMS TEAM MEMBERS: A JURADO mag et logistique N FORCET mag et logistique P DUCHAMP Pilote Ligne G et H L GHARSALLAH Technicien ligne CMS L CLOUET Ing industriel B RENOU kaizen leader, ing industriel Sponsor : Guillaume LAUR Value Stream Manager
  • 17.
    EQUIPE 6 –REALISATIONS SCHEMA DES ETAPES LIGNE KIT MAGASIN PICKING MONTAGE FEEDERS supermarché MAG FEEDERS Feeder dédiés DEMONTAGE FEEDERS RETOURS LIGNES COMPTAGE ETIQUETTAGE AVANT APRES
  • 18.
    EQUIPE 6 -REALISATIONS APRES supermarché centralisé . Identifiant Feeder: N°SM/MM bobine testée :OK parking feeder Set up fixe dédiés rs PCMCIA
  • 19.
    EQUIPE 6 :INDICATEURS DU CHANTIER DATE 02 nd , dcember , 2004 TAKT TIME na TEAM 41 CELL/ PRODUCT SCE UOM START TARGET 1 st DAY 2 nd DAY 3 rd DAY 4 th DAY 5 th DAY W+30 %CHANGE TRP LIGNE HV1 % 43% 65% 38% 36% 73% 32% 35% 67% 56% TRP LIGNE MV4 % 30 à 41% 60% 44% 49% 42% 59% 56% 59% 48% HV1: +56% EFFECTIF MAGASIN SCE 130 TOP's nbre 3 1 moins 2 en moins 3 en MONTEURS FEEDERS 6,50% semaine 49 semaine 03 SCE 130 TOP's nbre 2 1 - 6,5% 7500€/m RUPTURE CPTS SCE HV1 heures 1,8 0,5 2,7 0,25 1,6 1,1 1,75 1,2 -33% RUPTURE CPTS SCE MV4 heures 1,4 0,5 2 0,9 1,1 1,5 2,1 0,8 -43% 500 GAIN /SCRAP ATTRITION EUROS 0 €/mois 633 633 E /month saving :100%
  • 20.
    SEMAINE KAIZEN WK 17 EQUIPE N°3 EQUIPE N°3 SUBJECT : MISE EN PLACE DE LA LIGNE LEAN SCH Poste Finishing Prodipact LV MEMBRES: Jean Philippe KOLBECHER Leader Support Logistique Fabienne PERRIN Retouche/Repair/Finishing Fabrice LUCAS Conducteur machine à braser Frédéric AGUIAR Ordonnanceur SPONSOR : Jean Luc BORDERIE Responsible Value Stream
  • 21.
    Equipe 3: PosteFinishing Prodipact LV Réalisations AVANT APRES BINO EN POSITION BINO EN POSITION DE FERS A SOUDER REPOS TRAVAIL SUR UN SUPPORT AMOVIBLE Gain de place sur le poste de travail SEITON = Meilleure qualité
  • 22.
    Equipe 3: PosteFinishing Prodipact LV réalisations AVANT APRES AVANT APRES Efficience au poste 100% 115% Distance SM 25 mètres 0 mètres Distance composants 40 mètres Plus de kit, en SM donc 0 mètres kit 5s non oui Wip Dos au poste 2 1
  • 23.
    LES BENEFICES DUCHANTIER D’AMELIORATION -Prise de conscience collective de l’ existence des problèmes -Envie collective de les résoudre. -Créer de nouvelles approches -Force du groupe pour générer des solutions -Force du groupe pour définir une nouvelle organisation du travail. - Force du groupe pour capitaliser sur les nouveaux standards -Elimination durable de gaspillages. “Quand il n’ y a pas de standard il ne peut y avoir d’amélioration” – Taiichi Ohno
  • 24.
    CONCLUSION LES FACTEURS DESUCCES DANS LE DEPLOIEMENT DU LEAN IMPLICATION/ SUPPORT DE LA DIRECTION DANS LE TEMPS, METTRE EN PLACE UN LEAN LEADER POUR STRUCTURER LA DEMARCHE ET DONNER DE LA VISION APPRENDRE EN FAISANT, AVEC LES OPERATEURS (LA SOMME DE « PETITS CHANTIERS » FAIT LA TRANSFORMATION D’UN SITE) RECONNAÎTRE LES AVANCEES ET LE TRAVAIL DE L’EQUIPE MONTRER L’EVOLUTION DES INDICATEURS CLES DE L’ENTREPRISE ET…. NE PAS HESITER A REMETTRE L’OUVRAGE SUR LE METIER
  • 25.
  • 26.
    DEPLOIEMENT DE CONCEPTSLEAN : Cartographie de la chaine de valeur Identification des MUDA Identification de chantiers a mener Evaluer les gains potentiels SERMA Feuille de route de déploiement SUPPORT Exécution, lancement du processus d’ amélioration continue
  • 27.
