1
Comment maîtriser
les risques?
www. lechefdeprojetdetendu.com

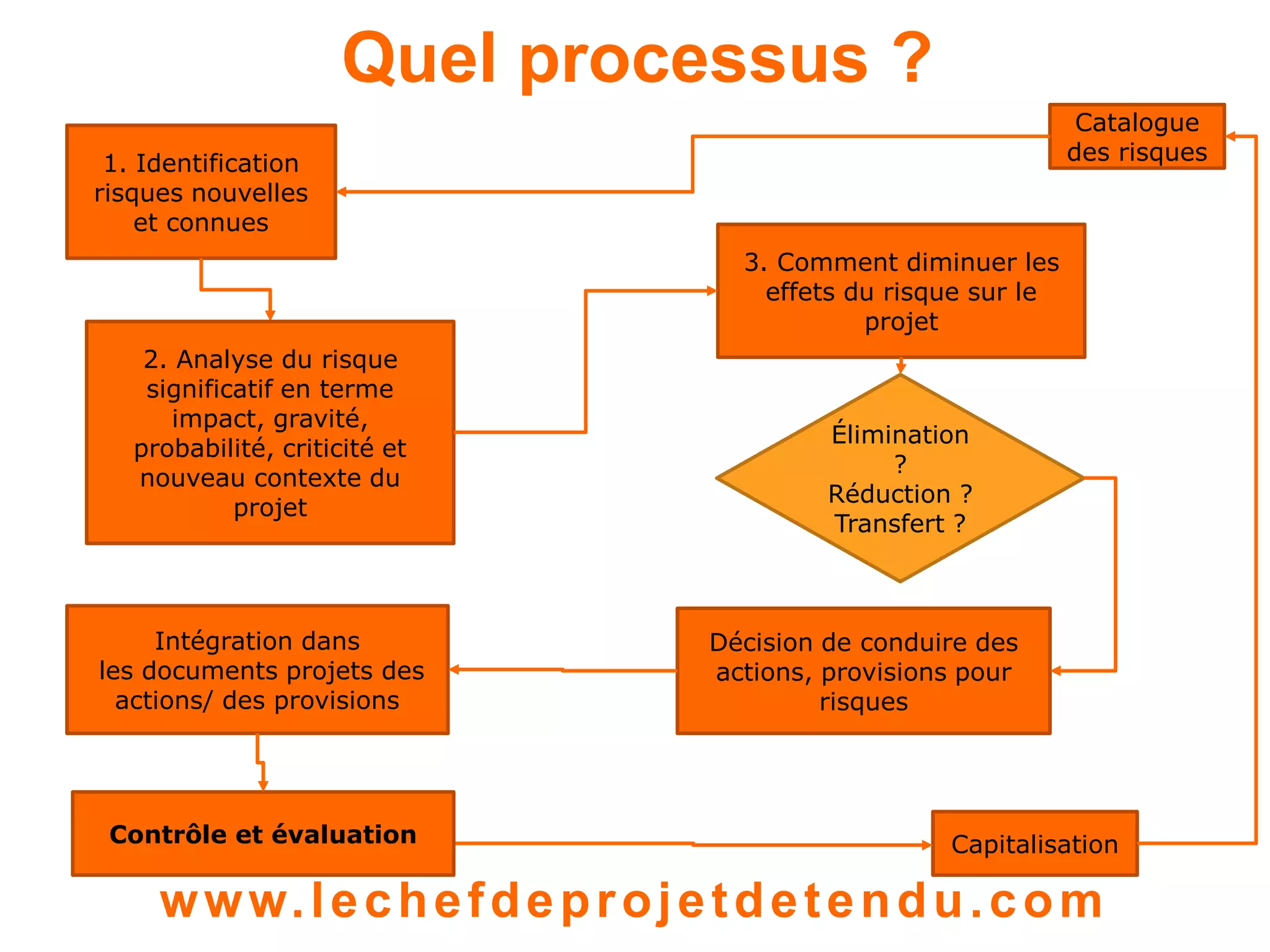

Quel processus ? 2
1. Identification
risques nouvelles
et connues
Catalogue
des risques
3. Comment diminuer les
effets du risque sur le
projet
Élimination
?
Réduction ?
Transfert ?
Décision de conduire des
actions, provisions pour
risques
Capitalisation
2. Analyse du risque
significatif en terme
impact, gravité,
probabilité, criticité et
nouveau contexte du
projet
Intégration dans
les documents projets des
actions/ des provisions
Contrôle et évaluation
www. lechefdeprojetdetendu.com
Courbe de Midler
3
Time
Capacité de décider et
d’agir
Niveau de
connaissance
www. lechefdeprojetdetendu.com

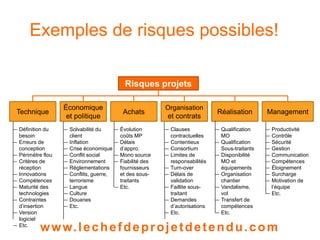

Exemples de risques possibles!
4
Économique
et politique
Technique Achats
Organisation
et contrats
Réalisation Management
— Définition du
besoin
— Erreurs de
conception
— Périmètre flou
— Critères de
réception
— Innovations
— Compétences
— Maturité des
technologies
— Contraintes
d’insertion
— Version
logiciel
— Etc.
— Solvabilité du
client
— Inflation
— Crise économique
— Conflit social
— Environnement
— Réglementations
— Conflits, guerre,
terrorisme
— Langue
— Culture
— Douanes
— Etc.
— Évolution
coûts MP
— Délais
d’appro.
— Mono source
— Fiabilité des
fournisseurs
et des sous-traitants
— Etc.
— Clauses
contractuelles
— Contentieux
— Consortium
— Limites de
responsabilités
— Turn-over
— Délais de
validation
— Faillite sous-traitant
— Demandes
d’autorisations
— Etc.
— Qualification
MO
— Qualification
Sous-traitants
— Disponibilité
MO et
équipements
— Organisation
chantier
— Vandalisme,
vol
— Transfert de
compétences
— Etc.
— Productivité
— Contrôle
— Sécurité
— Gestion
— Communication
— Compétences
— Éloignement
— Surcharge
— Motivation de
l’équipe
— Etc.
Risques projets
www. lechefdeprojetdetendu.com

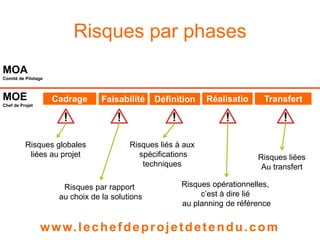

Risques par phases
5
Cadrage
MOA
Comité de Pilotage
MOE
Chef de Projet
Faisabilité Définition Réalisatio Transfert
n
Risques globales
liées au projet
Risques liés à aux
spécifications
techniques
Risques par rapport
au choix de la solutions
Risques liées
Au transfert
Risques opérationnelles,
c’est à dire lié
au planning de référence
www. lechefdeprojetdetendu.com

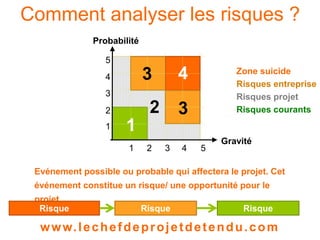

Comment analyser les risques ? 6
2
Probabilité
1
3 4
3
Gravité
1 2 3 4 5
5
4
3
2
1
Zone suicide
Risques entreprise
Risques projet
Risques courants
Evénement possible ou probable qui affectera le projet. Cet
événement constitue un risque/ une opportunité pour le
projet.
Risque
indésirable
Risque
inacceptable
Risque
acceptable
www. lechefdeprojetdetendu.com
Tableau de pilotage des risques
7
Projet :
Code
projet :
Chef de
projet :
Date de
MAJ :
N° Page :
N° Risque Impact P G C Action
P : Probabilité G : Gravité C : Criticité P et G sont évaluées sur une échelle de 0 à 5
C = P x G
www. lechefdeprojetdetendu.com

Maîtrise de risques en gestion de projet

  • 1.
    1 Comment maîtriser les risques? www. lechefdeprojetdetendu.com
  • 2.
    Quel processus ?2 1. Identification risques nouvelles et connues Catalogue des risques 3. Comment diminuer les effets du risque sur le projet Élimination ? Réduction ? Transfert ? Décision de conduire des actions, provisions pour risques Capitalisation 2. Analyse du risque significatif en terme impact, gravité, probabilité, criticité et nouveau contexte du projet Intégration dans les documents projets des actions/ des provisions Contrôle et évaluation www. lechefdeprojetdetendu.com
  • 3.
    Courbe de Midler 3 Time Capacité de décider et d’agir Niveau de connaissance www. lechefdeprojetdetendu.com
  • 4.
    Exemples de risquespossibles! 4 Économique et politique Technique Achats Organisation et contrats Réalisation Management — Définition du besoin — Erreurs de conception — Périmètre flou — Critères de réception — Innovations — Compétences — Maturité des technologies — Contraintes d’insertion — Version logiciel — Etc. — Solvabilité du client — Inflation — Crise économique — Conflit social — Environnement — Réglementations — Conflits, guerre, terrorisme — Langue — Culture — Douanes — Etc. — Évolution coûts MP — Délais d’appro. — Mono source — Fiabilité des fournisseurs et des sous-traitants — Etc. — Clauses contractuelles — Contentieux — Consortium — Limites de responsabilités — Turn-over — Délais de validation — Faillite sous-traitant — Demandes d’autorisations — Etc. — Qualification MO — Qualification Sous-traitants — Disponibilité MO et équipements — Organisation chantier — Vandalisme, vol — Transfert de compétences — Etc. — Productivité — Contrôle — Sécurité — Gestion — Communication — Compétences — Éloignement — Surcharge — Motivation de l’équipe — Etc. Risques projets www. lechefdeprojetdetendu.com
  • 5.
    Risques par phases 5 Cadrage MOA Comité de Pilotage MOE Chef de Projet Faisabilité Définition Réalisatio Transfert n Risques globales liées au projet Risques liés à aux spécifications techniques Risques par rapport au choix de la solutions Risques liées Au transfert Risques opérationnelles, c’est à dire lié au planning de référence www. lechefdeprojetdetendu.com
  • 6.
    Comment analyser lesrisques ? 6 2 Probabilité 1 3 4 3 Gravité 1 2 3 4 5 5 4 3 2 1 Zone suicide Risques entreprise Risques projet Risques courants Evénement possible ou probable qui affectera le projet. Cet événement constitue un risque/ une opportunité pour le projet. Risque indésirable Risque inacceptable Risque acceptable www. lechefdeprojetdetendu.com
  • 7.
    Tableau de pilotagedes risques 7 Projet : Code projet : Chef de projet : Date de MAJ : N° Page : N° Risque Impact P G C Action P : Probabilité G : Gravité C : Criticité P et G sont évaluées sur une échelle de 0 à 5 C = P x G www. lechefdeprojetdetendu.com
