du jeu d'entreprise :
Une simulation pour comprendre les principes du flux poussé,
du flux tiré (boucles kanban) et de la tension des flux
Tout droit réservé - CIPE 2015 - www.CIPE.fr
2

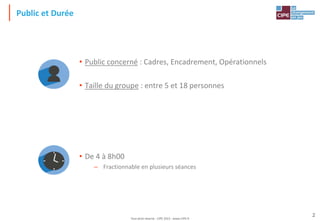

Public et Durée
• Public concerné : Cadres, Encadrement, Opérationnels
• Taille du groupe : entre 5 et 18 personnes
• De 4 à 8h00
– Fractionnable en plusieurs séances
Tout droit réservé - CIPE 2015 - www.CIPE.fr
3

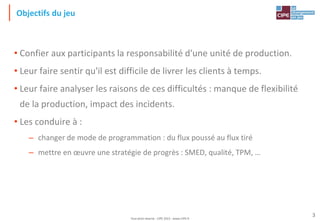

Objectifs du jeu
• Confier aux participants la responsabilité d'une unité de production.
• Leur faire sentir qu'il est difficile de livrer les clients à temps.
• Leur faire analyser les raisons de ces difficultés : manque de flexibilité
de la production, impact des incidents.
• Les conduire à :
– changer de mode de programmation : du flux poussé au flux tiré
– mettre en œuvre une stratégie de progrès : SMED, qualité, TPM, …
Tout droit réservé - CIPE 2015 - www.CIPE.fr
4

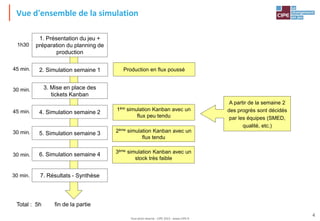

Vue d'ensemble de la simulation
1. Présentation du jeu +
préparation du planning de
production
2. Simulation semaine 1
4. Simulation semaine 2
5. Simulation semaine 3
3. Mise en place des
tickets Kanban
Production en flux poussé
1ère simulation Kanban avec un
flux peu tendu
6. Simulation semaine 4
2ème simulation Kanban avec un
flux tendu
3ème simulation Kanban avec un
stock très faible
A partir de la semaine 2
des progrès sont décidés
par les équipes (SMED,
qualité, etc.)
1h30
45 min.
30 min.
45 min.
30 min.
30 min.
fin de la partie
7. Résultats - Synthèse
30 min.
Total : 5h
Tout droit réservé - CIPE 2015 - www.CIPE.fr
5
L'entreprise REDIX
• REDIX fabrique des réducteurs à engrenages
pour le marché des escaliers roulants
• Vente annuelles : 80 000 000 €
• Bénéfices : 800 000 €
• Stocks moyens : 20 000 000 €
• Effectifs : 480 personnes
• L'usine est située dans le Puy de Dôme
Tout droit réservé - CIPE 2015 - www.CIPE.fr
6
Votre mission : améliorer les performances de l'usine
Vous serez jugés sur 3 indicateurs
Votre équipe est : A - B - C
Service aux clients
Niveau des stocks Efficience de la production
Tout droit réservé - CIPE 2015 - www.CIPE.fr
7
Les ventes
• L'entreprise vend six produits finis et une référence de pièce détachée.
• Elle livre « à lettre lue » c'est-à-dire que l'expédition doit se faire sans délai.
• Les commandes en retard doivent être livrées le plus tôt possible.
R1 R2 R3 R4 R5 R6
6 produits finis Pièce
détachée
Couronne
(phase A)
Tout droit réservé - CIPE 2015 - www.CIPE.fr
8

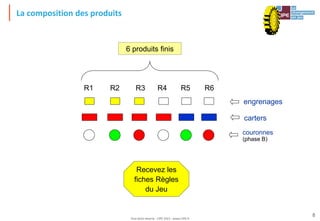

La composition des produits
R1 R2 R3 R4 R5 R6
6 produits finis
carters
engrenages
couronnes
(phase B)
Recevez les
fiches Règles
du Jeu
Tout droit réservé - CIPE 2015 - www.CIPE.fr
9
La fabrication
Usinage Montage Expédition
Stock
matières
premières
Stock
pièces
usinées
Stock
produits
finis
Appros.
carters
engrenages
couronnes
couronnes
(phase A)
couronnes
(phase B)
R1 à R6
=
Tout droit réservé - CIPE 2015 - www.CIPE.fr
10

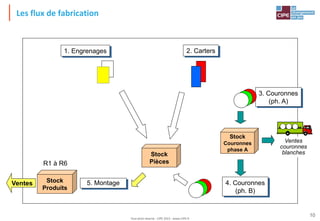

Les flux de fabrication
Ventes
couronnes
blanches
1. Engrenages 2. Carters
3. Couronnes
(ph. A)
Stock
Couronnes
phase A
4. Couronnes
(ph. B)
Stock
Pièces
5. Montage
Ventes Stock
Produits
R1 à R6
Tout droit réservé - CIPE 2015 - www.CIPE.fr
11

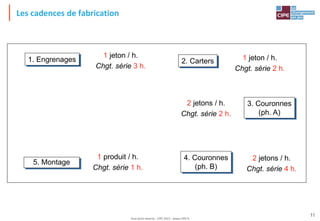

Les cadences de fabrication
1 jeton / h.
Chgt. série 3 h.
1 jeton / h.
Chgt. série 2 h.
2 jetons / h.
Chgt. série 2 h.
2 jetons / h.
Chgt. série 4 h.
1 produit / h.
Chgt. série 1 h.
1. Engrenages 2. Carters
3. Couronnes
(ph. A)
4. Couronnes
(ph. B)
5. Montage
Tout droit réservé - CIPE 2015 - www.CIPE.fr
12

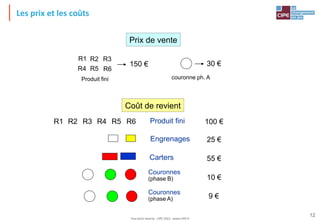

Les prix et les coûts
Carters
Engrenages
Couronnes
(phase B)
25 €
55 €
10 €
100 €
150 €
Prix de vente
9 €
Couronnes
(phase A)
30 €
couronne ph. A
Coût de revient
Produit fini
R1 R2 R3 R4 R5 R6
Produit fini
R1 R2 R3
R4 R5 R6
Tout droit réservé - CIPE 2015 - www.CIPE.fr
13

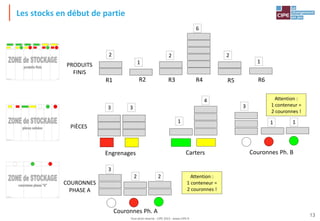

Les stocks en début de partie
R1 R2 R3 R4 R5 R6
PRODUITS
FINIS
2
1
2
6
2
1
COURONNES
PHASE A
Couronnes Ph. A
Attention :
1 conteneur =
2 couronnes !
3
2 2
PIÈCES
Engrenages Carters Couronnes Ph. B
Attention :
1 conteneur =
2 couronnes !
3
1
4
3
1 1
3
ZS 1
Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr
ZS 2
Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr
ZS 3
R1 R2 R4
R3 R6
R5
Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr
Tout droit réservé - CIPE 2015 - www.CIPE.fr
14
Implantation de la table
Engrenages Carters
Couronnes
(ph. A)
Couronnes
(ph. B)
Montage
Expéditions
ZS 1
Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr
ZS 2
Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr
ZS 3
R1 R2 R4
R3 R6
R5
Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr
Tout droit réservé - CIPE 2015 - www.CIPE.fr
15

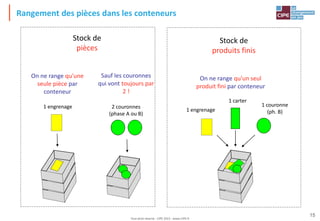

Rangement des pièces dans les conteneurs
1 carter
1 engrenage
1 couronne
(ph. B)
On ne range qu'un seul
produit fini par conteneur
Stock de
produits finis
1 engrenage
On ne range qu'une
seule pièce par
conteneur
Sauf les couronnes
qui vont toujours par
2 !
2 couronnes
(phase A ou B)
Stock de
pièces
Tout droit réservé - CIPE 2015 - www.CIPE.fr
16

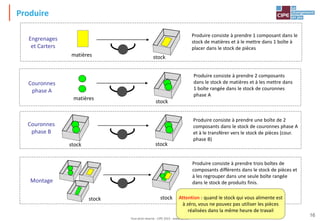

Produire
Engrenages
et Carters
Produire consiste à prendre 1 composant dans le
stock de matières et à le mettre dans 1 boîte à
placer dans le stock de pièces
stock
matières
Montage
Produire consiste à prendre trois boîtes de
composants différents dans le stock de pièces et
à les regrouper dans une seule boîte rangée
dans le stock de produits finis.
stock stock
Produire consiste à prendre une boîte de 2
composants dans le stock de couronnes phase A
et à le transférer vers le stock de pièces (cour.
phase B)
Couronnes
phase B
stock stock
Produire consiste à prendre 2 composants
dans le stock de matières et à les mettre dans
1 boîte rangée dans le stock de couronnes
phase A
Couronnes
phase A
stock
matières
Attention : quand le stock qui vous alimente est
à zéro, vous ne pouvez pas utiliser les pièces
réalisées dans la même heure de travail
Tout droit réservé - CIPE 2015 - www.CIPE.fr
17

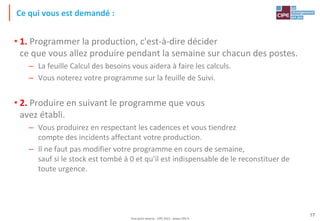

Ce qui vous est demandé :
• 1. Programmer la production, c'est-à-dire décider
ce que vous allez produire pendant la semaine sur chacun des postes.
– La feuille Calcul des besoins vous aidera à faire les calculs.
– Vous noterez votre programme sur la feuille de Suivi.
• 2. Produire en suivant le programme que vous
avez établi.
– Vous produirez en respectant les cadences et vous tiendrez
compte des incidents affectant votre production.
– Il ne faut pas modifier votre programme en cours de semaine,
sauf si le stock est tombé à 0 et qu'il est indispensable de le reconstituer de
toute urgence.
Tout droit réservé - CIPE 2015 - www.CIPE.fr
18

Calcul des besoins
Notez ici votre programme de
production de produits finis
Reportez ici les besoins de
pièces qui en résultent
Faîtes le total
des besoins par
type de pièce
Complétez le calcul des couronnes
phase A en ajoutant les besoins en
pièces détachées.
Tout droit réservé - CIPE 2015 - www.CIPE.fr
19
Sem. 1 - Lundi (St Léonard)
1. Tirez le dé
1
Tout droit réservé - CIPE 2015 - www.CIPE.fr
20

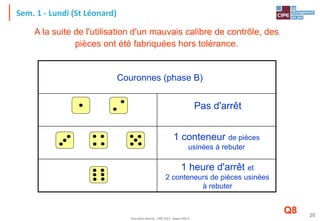

A la suite de l'utilisation d'un mauvais calibre de contrôle, des
pièces ont été fabriquées hors tolérance.
Pas d'arrêt
1 conteneur de pièces
usinées à rebuter
1 heure d'arrêt et
2 conteneurs de pièces usinées
à rebuter
Q8
Couronnes (phase B)
Sem. 1 - Lundi (St Léonard)
Tout droit réservé - CIPE 2015 - www.CIPE.fr
21

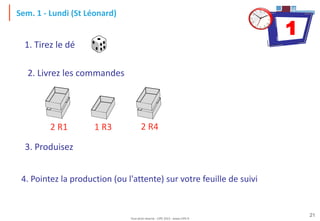

Sem. 1 - Lundi (St Léonard)
1
3. Produisez
1. Tirez le dé
2 R1 1 R3 2 R4
2. Livrez les commandes
4. Pointez la production (ou l'attente) sur votre feuille de suivi
Tout droit réservé - CIPE 2015 - www.CIPE.fr
22

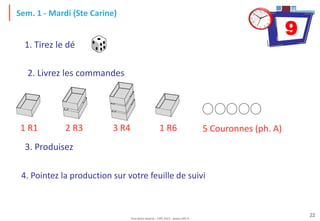

Sem. 1 - Mardi (Ste Carine)
9
1 R1 2 R3 3 R4 5 Couronnes (ph. A)
2. Livrez les commandes
1. Tirez le dé
3. Produisez
4. Pointez la production sur votre feuille de suivi
1 R6
Tout droit réservé - CIPE 2015 - www.CIPE.fr
23
Question
Origine : Bureau d'étude
Destinataire : Production
• A la suite d'une analyse faite par le Service Qualité, il faut envisager
un changement dans la gamme d'usinage du carter.
• Pouvez-vous me dire le temps nécessaire pour que la modification
soit appliquée aux produits livrés chez les clients ?
Tout droit réservé - CIPE 2015 - www.CIPE.fr
24
Résultats
Tout droit réservé - CIPE 2015 - www.CIPE.fr
25

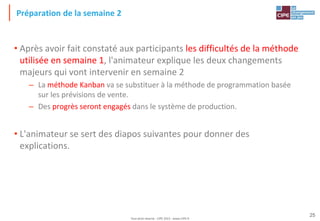

Préparation de la semaine 2
• Après avoir fait constaté aux participants les difficultés de la méthode
utilisée en semaine 1, l'animateur explique les deux changements
majeurs qui vont intervenir en semaine 2
– La méthode Kanban va se substituer à la méthode de programmation basée
sur les prévisions de vente.
– Des progrès seront engagés dans le système de production.
• L'animateur se sert des diapos suivantes pour donner des
explications.
Tout droit réservé - CIPE 2015 - www.CIPE.fr
26
La méthode Kanban pour l'usinage
Poste Carters
Carters
destination
Montage
Ticket
Kanban
Conteneur
Matière
première
Zone de stockage
pièces usinés
Tout droit réservé - CIPE 2015 - www.CIPE.fr
27
La méthode Kanban :

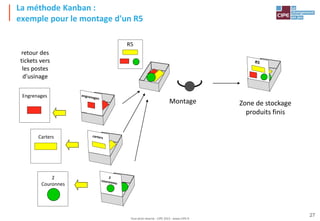

exemple pour le montage d'un R5
Montage Zone de stockage
produits finis
R5
Engrenages
2
Couronnes
Carters
retour des
tickets vers
les postes
d'usinage
Tout droit réservé - CIPE 2015 - www.CIPE.fr

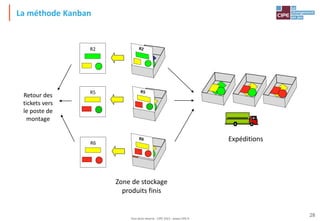

28
La méthode Kanban
Zone de stockage
produits finis
Expéditions
R5
R2
R6
Retour des
tickets vers
le poste de
montage
Tout droit réservé - CIPE 2015 - www.CIPE.fr
29

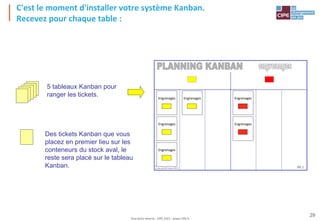

C'est le moment d'installer votre système Kanban.
Recevez pour chaque table :
5 tableaux Kanban pour
ranger les tickets.
Des tickets Kanban que vous
placez en premier lieu sur les
conteneurs du stock aval, le
reste sera placé sur le tableau
Kanban. Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr PK 1
Engrenages
Engrenages
Engrenages
Engrenages
Engrenages
Engrenages
Tout droit réservé - CIPE 2015 - www.CIPE.fr
30

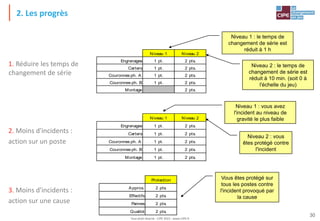

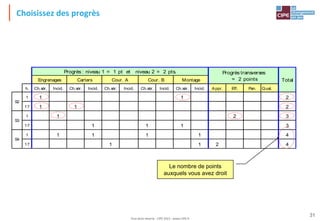

2. Les progrès
2. Moins d'incidents :
action sur un poste
Niveau 2 : vous
êtes protégé contre
l'incident
1. Réduire les temps de
changement de série
Niveau 1 Niveau 2
Engrenages 1 pt. 2 pts.
Carters 1 pt. 2 pts.
Couronnes ph. A 1 pt. 2 pts.
Couronnes ph. B 1 pt. 2 pts.
Montage 2 pts.
Niveau 1 : le temps de
changement de série est
réduit à 1 h
Niveau 2 : le temps de
changement de série est
réduit à 10 min. (soit 0 à
l'échelle du jeu)
Niveau 1 Niveau 2
Engrenages 1 pt. 2 pts.
Carters 1 pt. 2 pts.
Couronnes ph. A 1 pt. 2 pts.
Couronnes ph. B 1 pt. 2 pts.
Montage 1 pt. 2 pts.
Niveau 1 : vous avez
l'incident au niveau de
gravité le plus faible
3. Moins d'incidents :
action sur une cause
Vous êtes protégé sur
tous les postes contre
l'incident provoqué par
la cause
Protection
Appros. 2 pts.
Effectifs 2 pts.
Pannes 2 pts.
Qualité 2 pts.
Tout droit réservé - CIPE 2015 - www.CIPE.fr
31
Choisissez des progrès
Le nombre de points
auxquels vous avez droit
h. Ch.sér. Incid. Ch.sér. Incid. Ch.sér. Incid. Ch.sér. Incid. Ch.sér. Incid. Appr. Eff. Pan. Qual.
1 1 1 2
17 1 1 2
1 1 2 3
17 1 1 1 3
1 1 1 1 1 4
17 1 1 2 4
Progrès transverses
= 2 points Total
Engrenages
Progrès : niveau 1 = 1 pt et niveau 2 = 2 pts.
Montage
Cour. B
Cour. A
Carters
S2
S4
S3
Tout droit réservé - CIPE 2015 - www.CIPE.fr
32

Ajustement des stocks
• Vous pouvez réduire vos stocks pour tenir compte de vos progrès (mais
il est interdit de les augmenter).
• Faîtes l'inventaire après la baisse éventuelle des stocks, et mettez à
jour votre feuille Résultats.
• Vous pouvez également diminuer le nombre de tickets dans certaines
boucles, de façon à maintenir le stock à un niveau faible (tension du
flux par diminution du nombre de tickets).
Tout droit réservé - CIPE 2015 - www.CIPE.fr
33
Débriefing de la simulation
1. Résultats du tableau de bord Excel
2. Chaque équipe commente ses résultats
3. Cartographie des progrès
Tout droit réservé - CIPE 2015 - www.CIPE.fr
34
Cartographie des progrès
Flexibilité
N 1
N 2
Engrenages Carters
Couronnes
(ph. A)
Couronnes (ph. B)
Montage
4
4
5
5
5
5
6
6
6
6
Flexibilité
N 1
N 2
Fiabilité
N 1
N 2
1
1
Progrès transverses
2
2
3
3
3
4
début
sem. 4
milieu
sem. 4
début
sem. 2
milieu
sem. 2
début
sem. 3
milieu
sem. 3
4
4
5
5
5
5
6
6
6
6
1
1
2
2
3
3
3
4
4
4
5
5
5
5
6
6
6
6
1
1
2
2
3
3
3
4
Fiabilité
N 1
N 2
Flexibilité
N 1
N 2
Fiabilité
N 1
N 2
Fiabilité
N 1
N 2
Flexibilité
N 2
Flexibilité
N 1
N 2
Fiabilité
N 1
N 2
Appros.
Pannes
Effectifs
Qualité
L'animateur déplace
les points depuis la
réserve vers les
postes choisis par les
équipes.
Réserve
Tout droit réservé - CIPE 2015 - www.CIPE.fr
35
Quelle stratégie de progrès ?
Engrenages Carters
Couronnes
(ph. A)
Couronnes
(ph. B)
Montage
Expéditions
ZS 1
Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr
ZS 2
Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr
ZS 3
R1 R2 R4
R3 R6
R5
Le jeu du Kanban®
Un jeu du CIPE, www.CIPE.fr
Poste peu
chargé
Poste peu
chargé
Poste très
chargé
Poste très
chargé
Poste très
chargé
Eviter à tout prix
les ruptures de
stock
Stock cher
Stock peu
cher
Carters :
stock cher
Couronnes
stock peu
cher
Tout droit réservé - CIPE 2015 - www.CIPE.fr
36
Debriefing
1. Résultats du tableau de bord Excel
2. Chaque équipe commente ses résultats
3. Cartographie des progrès
4. Compléter par un exposé / débat sur les points suivants (au choix de
l'animateur) :
– Fonctionnement du Kanban : avantages, conditions d'emploi, …
– Analyse des incidents (Pareto) suivie d'un débat
– Commentaires sur les actions de progrès : SMED, Qualité, réduction des
pannes, etc.
– Débat sur la conduite du changement, c'est à dire sur le fait que les entreprises
ont du mal à modifier leur façon de gérer les flux ou d'engager des progrès.
Pourquoi a-t-il fallu attendre Toyota pour appliquer ces méthodes ?
Tout droit réservé - CIPE 2015 - www.CIPE.fr
37

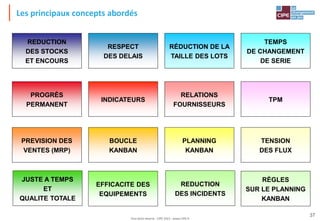

REDUCTION
DES STOCKS
ET ENCOURS
RESPECT
DES DELAIS
RÉDUCTION DE LA
TAILLE DES LOTS
TEMPS
DE CHANGEMENT
DE SERIE
PROGRÈS
PERMANENT
INDICATEURS
RELATIONS
FOURNISSEURS
TPM
PREVISION DES
VENTES (MRP)
BOUCLE
KANBAN
PLANNING
KANBAN
TENSION
DES FLUX
JUSTE A TEMPS
ET
QUALITE TOTALE
EFFICACITE DES
EQUIPEMENTS
REDUCTION
DES INCIDENTS
RÈGLES
SUR LE PLANNING
KANBAN
Les principaux concepts abordés
Tout droit réservé - CIPE 2015 - www.CIPE.fr
38
Modalités d'utilisation du Jeu du Kanban®
CONTACT : NADIA GHARBI
TÉL. : 01 40 64 59 18
MAIL : INFO@CIPE.FR
• Le jeu peut être customisé, à divers
niveaux :
– Vocable utilisé
– Choix de chapitres spécifiques du jeu
existant
– Ajout de concepts / chapitres
– Adaptation du jeu à un nombre de
stagiaires important
– Etc.
Diverses formules de mise en œuvre du jeu
sont possibles : n'hésitez pas à nous contacter
• Acquisition du jeu :
– Matériel
– Licence d'utilisation
– Option de formation de mise en main
(formation des futurs formateurs
à l'utilisation du jeu)
– Option de customisation du jeu à votre problématique
• Achat d'une animation du jeu :
– Réalisée par un animateur du CIPE
– Incluant le matériel mis en œuvre
– Option de customisation de l'animation à votre
problématique

Le jeu du kanban

  • 1.
    Tout droit réservé- CIPE 2015 www.CIPE.fr diaporama de présentation du jeu d'entreprise : Une simulation pour comprendre les principes du flux poussé, du flux tiré (boucles kanban) et de la tension des flux
  • 2.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 2 Public et Durée • Public concerné : Cadres, Encadrement, Opérationnels • Taille du groupe : entre 5 et 18 personnes • De 4 à 8h00 – Fractionnable en plusieurs séances
  • 3.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 3 Objectifs du jeu • Confier aux participants la responsabilité d'une unité de production. • Leur faire sentir qu'il est difficile de livrer les clients à temps. • Leur faire analyser les raisons de ces difficultés : manque de flexibilité de la production, impact des incidents. • Les conduire à : – changer de mode de programmation : du flux poussé au flux tiré – mettre en œuvre une stratégie de progrès : SMED, qualité, TPM, …
  • 4.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 4 Vue d'ensemble de la simulation 1. Présentation du jeu + préparation du planning de production 2. Simulation semaine 1 4. Simulation semaine 2 5. Simulation semaine 3 3. Mise en place des tickets Kanban Production en flux poussé 1ère simulation Kanban avec un flux peu tendu 6. Simulation semaine 4 2ème simulation Kanban avec un flux tendu 3ème simulation Kanban avec un stock très faible A partir de la semaine 2 des progrès sont décidés par les équipes (SMED, qualité, etc.) 1h30 45 min. 30 min. 45 min. 30 min. 30 min. fin de la partie 7. Résultats - Synthèse 30 min. Total : 5h
  • 5.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 5 L'entreprise REDIX • REDIX fabrique des réducteurs à engrenages pour le marché des escaliers roulants • Vente annuelles : 80 000 000 € • Bénéfices : 800 000 € • Stocks moyens : 20 000 000 € • Effectifs : 480 personnes • L'usine est située dans le Puy de Dôme
  • 6.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 6 Votre mission : améliorer les performances de l'usine Vous serez jugés sur 3 indicateurs Votre équipe est : A - B - C Service aux clients Niveau des stocks Efficience de la production
  • 7.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 7 Les ventes • L'entreprise vend six produits finis et une référence de pièce détachée. • Elle livre « à lettre lue » c'est-à-dire que l'expédition doit se faire sans délai. • Les commandes en retard doivent être livrées le plus tôt possible. R1 R2 R3 R4 R5 R6 6 produits finis Pièce détachée Couronne (phase A)
  • 8.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 8 La composition des produits R1 R2 R3 R4 R5 R6 6 produits finis carters engrenages couronnes (phase B) Recevez les fiches Règles du Jeu
  • 9.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 9 La fabrication Usinage Montage Expédition Stock matières premières Stock pièces usinées Stock produits finis Appros. carters engrenages couronnes couronnes (phase A) couronnes (phase B) R1 à R6 =
  • 10.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 10 Les flux de fabrication Ventes couronnes blanches 1. Engrenages 2. Carters 3. Couronnes (ph. A) Stock Couronnes phase A 4. Couronnes (ph. B) Stock Pièces 5. Montage Ventes Stock Produits R1 à R6
  • 11.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 11 Les cadences de fabrication 1 jeton / h. Chgt. série 3 h. 1 jeton / h. Chgt. série 2 h. 2 jetons / h. Chgt. série 2 h. 2 jetons / h. Chgt. série 4 h. 1 produit / h. Chgt. série 1 h. 1. Engrenages 2. Carters 3. Couronnes (ph. A) 4. Couronnes (ph. B) 5. Montage
  • 12.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 12 Les prix et les coûts Carters Engrenages Couronnes (phase B) 25 € 55 € 10 € 100 € 150 € Prix de vente 9 € Couronnes (phase A) 30 € couronne ph. A Coût de revient Produit fini R1 R2 R3 R4 R5 R6 Produit fini R1 R2 R3 R4 R5 R6
  • 13.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 13 Les stocks en début de partie R1 R2 R3 R4 R5 R6 PRODUITS FINIS 2 1 2 6 2 1 COURONNES PHASE A Couronnes Ph. A Attention : 1 conteneur = 2 couronnes ! 3 2 2 PIÈCES Engrenages Carters Couronnes Ph. B Attention : 1 conteneur = 2 couronnes ! 3 1 4 3 1 1 3 ZS 1 Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr ZS 2 Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr ZS 3 R1 R2 R4 R3 R6 R5 Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr
  • 14.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 14 Implantation de la table Engrenages Carters Couronnes (ph. A) Couronnes (ph. B) Montage Expéditions ZS 1 Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr ZS 2 Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr ZS 3 R1 R2 R4 R3 R6 R5 Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr
  • 15.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 15 Rangement des pièces dans les conteneurs 1 carter 1 engrenage 1 couronne (ph. B) On ne range qu'un seul produit fini par conteneur Stock de produits finis 1 engrenage On ne range qu'une seule pièce par conteneur Sauf les couronnes qui vont toujours par 2 ! 2 couronnes (phase A ou B) Stock de pièces
  • 16.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 16 Produire Engrenages et Carters Produire consiste à prendre 1 composant dans le stock de matières et à le mettre dans 1 boîte à placer dans le stock de pièces stock matières Montage Produire consiste à prendre trois boîtes de composants différents dans le stock de pièces et à les regrouper dans une seule boîte rangée dans le stock de produits finis. stock stock Produire consiste à prendre une boîte de 2 composants dans le stock de couronnes phase A et à le transférer vers le stock de pièces (cour. phase B) Couronnes phase B stock stock Produire consiste à prendre 2 composants dans le stock de matières et à les mettre dans 1 boîte rangée dans le stock de couronnes phase A Couronnes phase A stock matières Attention : quand le stock qui vous alimente est à zéro, vous ne pouvez pas utiliser les pièces réalisées dans la même heure de travail
  • 17.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 17 Ce qui vous est demandé : • 1. Programmer la production, c'est-à-dire décider ce que vous allez produire pendant la semaine sur chacun des postes. – La feuille Calcul des besoins vous aidera à faire les calculs. – Vous noterez votre programme sur la feuille de Suivi. • 2. Produire en suivant le programme que vous avez établi. – Vous produirez en respectant les cadences et vous tiendrez compte des incidents affectant votre production. – Il ne faut pas modifier votre programme en cours de semaine, sauf si le stock est tombé à 0 et qu'il est indispensable de le reconstituer de toute urgence.
  • 18.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 18 Calcul des besoins Notez ici votre programme de production de produits finis Reportez ici les besoins de pièces qui en résultent Faîtes le total des besoins par type de pièce Complétez le calcul des couronnes phase A en ajoutant les besoins en pièces détachées.
  • 19.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 19 Sem. 1 - Lundi (St Léonard) 1. Tirez le dé 1
  • 20.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 20 A la suite de l'utilisation d'un mauvais calibre de contrôle, des pièces ont été fabriquées hors tolérance. Pas d'arrêt 1 conteneur de pièces usinées à rebuter 1 heure d'arrêt et 2 conteneurs de pièces usinées à rebuter Q8 Couronnes (phase B) Sem. 1 - Lundi (St Léonard)
  • 21.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 21 Sem. 1 - Lundi (St Léonard) 1 3. Produisez 1. Tirez le dé 2 R1 1 R3 2 R4 2. Livrez les commandes 4. Pointez la production (ou l'attente) sur votre feuille de suivi
  • 22.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 22 Sem. 1 - Mardi (Ste Carine) 9 1 R1 2 R3 3 R4 5 Couronnes (ph. A) 2. Livrez les commandes 1. Tirez le dé 3. Produisez 4. Pointez la production sur votre feuille de suivi 1 R6
  • 23.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 23 Question Origine : Bureau d'étude Destinataire : Production • A la suite d'une analyse faite par le Service Qualité, il faut envisager un changement dans la gamme d'usinage du carter. • Pouvez-vous me dire le temps nécessaire pour que la modification soit appliquée aux produits livrés chez les clients ?
  • 24.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 24 Résultats
  • 25.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 25 Préparation de la semaine 2 • Après avoir fait constaté aux participants les difficultés de la méthode utilisée en semaine 1, l'animateur explique les deux changements majeurs qui vont intervenir en semaine 2 – La méthode Kanban va se substituer à la méthode de programmation basée sur les prévisions de vente. – Des progrès seront engagés dans le système de production. • L'animateur se sert des diapos suivantes pour donner des explications.
  • 26.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 26 La méthode Kanban pour l'usinage Poste Carters Carters destination Montage Ticket Kanban Conteneur Matière première Zone de stockage pièces usinés
  • 27.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 27 La méthode Kanban : exemple pour le montage d'un R5 Montage Zone de stockage produits finis R5 Engrenages 2 Couronnes Carters retour des tickets vers les postes d'usinage
  • 28.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 28 La méthode Kanban Zone de stockage produits finis Expéditions R5 R2 R6 Retour des tickets vers le poste de montage
  • 29.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 29 C'est le moment d'installer votre système Kanban. Recevez pour chaque table : 5 tableaux Kanban pour ranger les tickets. Des tickets Kanban que vous placez en premier lieu sur les conteneurs du stock aval, le reste sera placé sur le tableau Kanban. Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr PK 1 Engrenages Engrenages Engrenages Engrenages Engrenages Engrenages
  • 30.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 30 2. Les progrès 2. Moins d'incidents : action sur un poste Niveau 2 : vous êtes protégé contre l'incident 1. Réduire les temps de changement de série Niveau 1 Niveau 2 Engrenages 1 pt. 2 pts. Carters 1 pt. 2 pts. Couronnes ph. A 1 pt. 2 pts. Couronnes ph. B 1 pt. 2 pts. Montage 2 pts. Niveau 1 : le temps de changement de série est réduit à 1 h Niveau 2 : le temps de changement de série est réduit à 10 min. (soit 0 à l'échelle du jeu) Niveau 1 Niveau 2 Engrenages 1 pt. 2 pts. Carters 1 pt. 2 pts. Couronnes ph. A 1 pt. 2 pts. Couronnes ph. B 1 pt. 2 pts. Montage 1 pt. 2 pts. Niveau 1 : vous avez l'incident au niveau de gravité le plus faible 3. Moins d'incidents : action sur une cause Vous êtes protégé sur tous les postes contre l'incident provoqué par la cause Protection Appros. 2 pts. Effectifs 2 pts. Pannes 2 pts. Qualité 2 pts.
  • 31.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 31 Choisissez des progrès Le nombre de points auxquels vous avez droit h. Ch.sér. Incid. Ch.sér. Incid. Ch.sér. Incid. Ch.sér. Incid. Ch.sér. Incid. Appr. Eff. Pan. Qual. 1 1 1 2 17 1 1 2 1 1 2 3 17 1 1 1 3 1 1 1 1 1 4 17 1 1 2 4 Progrès transverses = 2 points Total Engrenages Progrès : niveau 1 = 1 pt et niveau 2 = 2 pts. Montage Cour. B Cour. A Carters S2 S4 S3
  • 32.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 32 Ajustement des stocks • Vous pouvez réduire vos stocks pour tenir compte de vos progrès (mais il est interdit de les augmenter). • Faîtes l'inventaire après la baisse éventuelle des stocks, et mettez à jour votre feuille Résultats. • Vous pouvez également diminuer le nombre de tickets dans certaines boucles, de façon à maintenir le stock à un niveau faible (tension du flux par diminution du nombre de tickets).
  • 33.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 33 Débriefing de la simulation 1. Résultats du tableau de bord Excel 2. Chaque équipe commente ses résultats 3. Cartographie des progrès
  • 34.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 34 Cartographie des progrès Flexibilité N 1 N 2 Engrenages Carters Couronnes (ph. A) Couronnes (ph. B) Montage 4 4 5 5 5 5 6 6 6 6 Flexibilité N 1 N 2 Fiabilité N 1 N 2 1 1 Progrès transverses 2 2 3 3 3 4 début sem. 4 milieu sem. 4 début sem. 2 milieu sem. 2 début sem. 3 milieu sem. 3 4 4 5 5 5 5 6 6 6 6 1 1 2 2 3 3 3 4 4 4 5 5 5 5 6 6 6 6 1 1 2 2 3 3 3 4 Fiabilité N 1 N 2 Flexibilité N 1 N 2 Fiabilité N 1 N 2 Fiabilité N 1 N 2 Flexibilité N 2 Flexibilité N 1 N 2 Fiabilité N 1 N 2 Appros. Pannes Effectifs Qualité L'animateur déplace les points depuis la réserve vers les postes choisis par les équipes. Réserve
  • 35.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 35 Quelle stratégie de progrès ? Engrenages Carters Couronnes (ph. A) Couronnes (ph. B) Montage Expéditions ZS 1 Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr ZS 2 Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr ZS 3 R1 R2 R4 R3 R6 R5 Le jeu du Kanban® Un jeu du CIPE, www.CIPE.fr Poste peu chargé Poste peu chargé Poste très chargé Poste très chargé Poste très chargé Eviter à tout prix les ruptures de stock Stock cher Stock peu cher Carters : stock cher Couronnes stock peu cher
  • 36.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 36 Debriefing 1. Résultats du tableau de bord Excel 2. Chaque équipe commente ses résultats 3. Cartographie des progrès 4. Compléter par un exposé / débat sur les points suivants (au choix de l'animateur) : – Fonctionnement du Kanban : avantages, conditions d'emploi, … – Analyse des incidents (Pareto) suivie d'un débat – Commentaires sur les actions de progrès : SMED, Qualité, réduction des pannes, etc. – Débat sur la conduite du changement, c'est à dire sur le fait que les entreprises ont du mal à modifier leur façon de gérer les flux ou d'engager des progrès. Pourquoi a-t-il fallu attendre Toyota pour appliquer ces méthodes ?
  • 37.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 37 REDUCTION DES STOCKS ET ENCOURS RESPECT DES DELAIS RÉDUCTION DE LA TAILLE DES LOTS TEMPS DE CHANGEMENT DE SERIE PROGRÈS PERMANENT INDICATEURS RELATIONS FOURNISSEURS TPM PREVISION DES VENTES (MRP) BOUCLE KANBAN PLANNING KANBAN TENSION DES FLUX JUSTE A TEMPS ET QUALITE TOTALE EFFICACITE DES EQUIPEMENTS REDUCTION DES INCIDENTS RÈGLES SUR LE PLANNING KANBAN Les principaux concepts abordés
  • 38.
    Tout droit réservé- CIPE 2015 - www.CIPE.fr 38 Modalités d'utilisation du Jeu du Kanban® CONTACT : NADIA GHARBI TÉL. : 01 40 64 59 18 MAIL : INFO@CIPE.FR • Le jeu peut être customisé, à divers niveaux : – Vocable utilisé – Choix de chapitres spécifiques du jeu existant – Ajout de concepts / chapitres – Adaptation du jeu à un nombre de stagiaires important – Etc. Diverses formules de mise en œuvre du jeu sont possibles : n'hésitez pas à nous contacter • Acquisition du jeu : – Matériel – Licence d'utilisation – Option de formation de mise en main (formation des futurs formateurs à l'utilisation du jeu) – Option de customisation du jeu à votre problématique • Achat d'une animation du jeu : – Réalisée par un animateur du CIPE – Incluant le matériel mis en œuvre – Option de customisation de l'animation à votre problématique
